- •Методичні вказівки до виконання розділу проекту організації будівництва (поб) у курсовому проектуванні Розділ 1
- •Розроблення проекту організації будівництва(поб)
- •1.1 Склад і зміст проекту організації будівництва
- •1.2 Збір вихідних даних до проекту
- •1.2.1 Визначення об’єктів будівництва і їх вартості
- •1.2.2 Визначення тривалості будівництва і розподіл коштів (заділ у будівництві)
- •Освоєння капітальних вкладень
- •1.2.3 Розподіл робіт за виконавцями
- •Місячний виробіток працівників і їх можлива кількість
- •1.3 Розроблення календарного плану підготовчого періоду будівництва комплексу об’єктів
- •1.3.1 Розподіл робіт на підготовчий та основний періоди будівництва
- •1.3.2 Складання календарного плану підготовчого періоду
- •4 Організація потокового виробництва в проекті організації будівництва (поб)
- •1.4.1 Загальні принципи проектування потокового виробництва
- •1.4.2 Розроблення організаційно-технологічної схеми зведення об’єктів
- •Визначення обсягів будівельних і спеціалізованих
- •1.4.4 Розрахунок першопочаткової тривалості будівництва потоковим методом
- •Матриця 1 – Визначення вихідної тривалості потокового виробництва
- •1.4.5 Зміна тривалості окремих потоків із метою
- •Матриця 2 – Визначення тривалості потокового виробництва
- •1.4.6 Визначення оптимальної послідовності зведення об’єктів
- •Зведення об’єктів
- •1.4.7 Приведення загальної тривалості потокового виробництва до нормативної
- •1.5 Побудова календарного плану основного періоду
- •1.6 Розрахунок техніко-економічних показників будівництва комплексу на стадії проекту будівництва
- •Транспортного машинобудування
1.2 Збір вихідних даних до проекту
1.2.1 Визначення об’єктів будівництва і їх вартості
Розроблення проекту організації будівництва комплексу необхідно починати зі збирання вихідних даних, які наведені в додаткових даних, згідно з виданим варіантом завдання, поданим нижче.
-
№ додатка
А
Б
В
Г
№ варіанта
1
0
0
0
0
Відповідно до варіанта виданого завдання з додатка А виписуються дані. Перша цифра варіанта - це номер об’єкта. Номеру 1 відповідає завод підйомно-транспортного машинобудування з площею головного корпусу 20 тис. м2. Назву заводу і склад цехів заносять у таблицю 1.1.
Вартість комунікацій приймається згідно з варіантом завдання за додатком Б, отримані дані також заносяться у таблицю 1.1. Кошторисна вартість комплексів робіт приймається у даному проекті як частина від вартості будівельно-монтажних робіт (БМР) надземних об’єктів.
Кошторисна вартість комплексів робіт у відсотках від
загальної вартості БМР надземних об’єктів
Витрати на підготовку території будівництва – 2...4%.
Витрати на тимчасові будівлі та споруди – 3...5% .
Витрати на благоустрій території – 1...2% .
Витрати на влаштування доріг і проїздів – 5 – 10 % .
Усі отримані дані зводяться у таблиці 1.1.

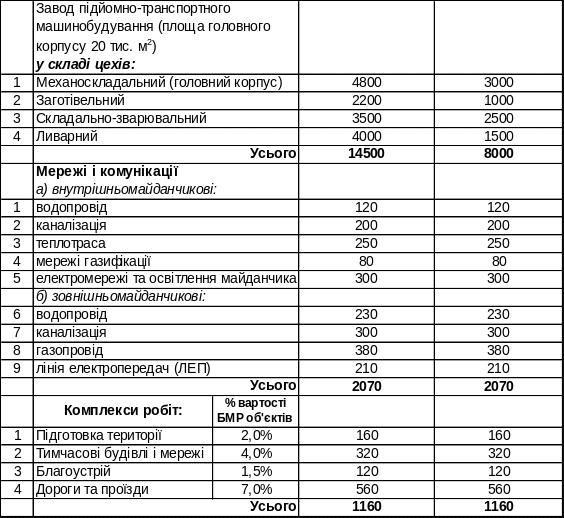

Таблиця 1.1 – Об’єкти будівництва та їх вартість
1.2.2 Визначення тривалості будівництва і розподіл коштів (заділ у будівництві)
Відповідно до вихідних даних розраховується тривалість будівництва заводу підйомно-транспортного машинобудування.
За [3] спочатку знаходять вид промисловості, до якої належить цей об’єкт. У даному випадку це машинобудування. Потім знаходять необхідний об’єкт - завод машинотранспортного будування, площа головного корпусу котрого становить 20 тис. м2. Після чого дані з [3] і переносяться у таблицю 1.2.

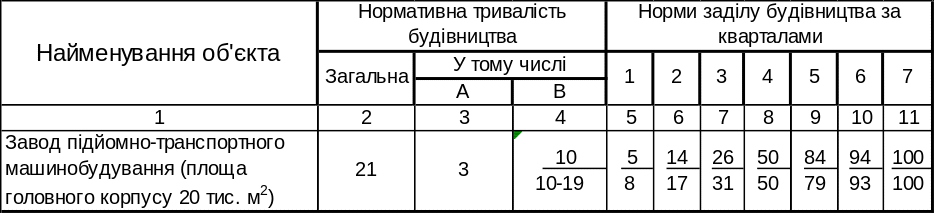

Таблиця 1.2 – Визначення тривалості будівництва та
Освоєння капітальних вкладень
Примітка: А– підготовчий період; В – монтаж обладнання. У графах 5-11 наведено наростаючим підсумком: у чисельнику - відсоток кошторисної вартості капітальних вкладень; у знаменнику - відсоток БМР.
Визначення норм заділу в будівництві у тисячах гривень наростаючим підсумком та поквартально здійснюється на основі даних таблиць 1.1 і 1.2, які заносяться у таблицю 1.3.

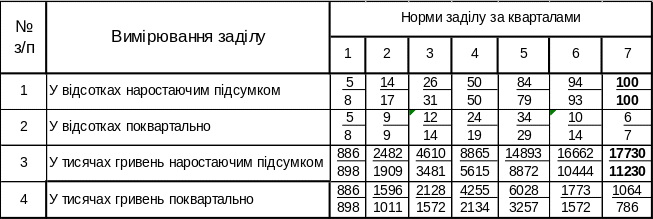

Таблиця 1.3 – Норми заділу в будівництві
1.2.3 Розподіл робіт за виконавцями
Із додатка В згідно зі своїм варіантом необхідно вибирати перелік виконавців видів робіт, їх місячний виробіток і кількість робітників, які можуть бути використані для виконання відповідних робіт, отримані дані заносяться у таблицю 1.4.

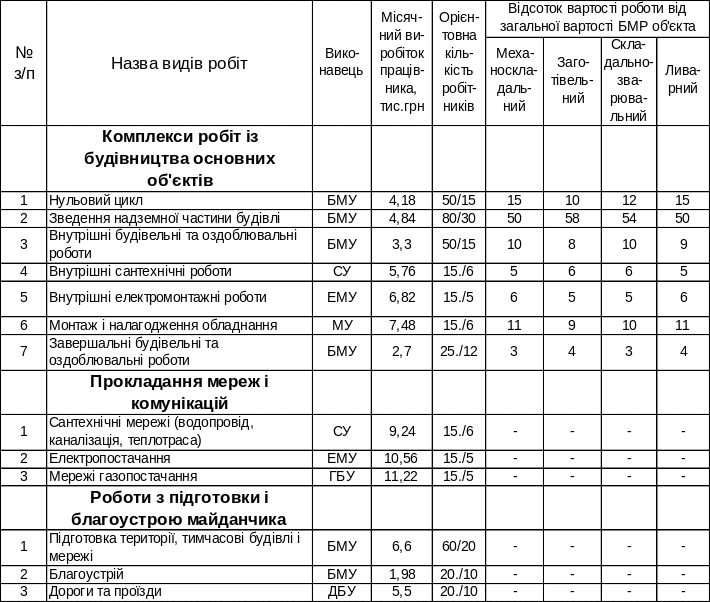

Таблиця 1.4 – Розподіл видів робіт за виконавцями,
Місячний виробіток працівників і їх можлива кількість
Примітки
1 У графі „Орієнтовна кількість робітників” у чисельнику наведена можлива кількість поставки робітників, у знаменнику - мінімальна кількість робітників, що може виконати цю роботу.
2 БМУ – будівельно-монтажне управління (генпідрядник);
3 СУ – сантехнічне управління (субпідрядник);
4 ЕМУ – електромонтажне управління (субпідрядник);
5 МУ – управління обладнання (субпідрядник);
6 ГБУ - управління з будівництва газопроводів (субпідрядник);
7 ДБУ – дорожньо-будівельне управління (субпідрядник).
