1.2 Расчет трудоемкости работ по то

Умножая количество обслуживаний по маркам машин на нормативную трудоемкость, получим годовую трудоемкость обслуживаний для соответствующих марок машин:

; (2.1)

; (2.2)

; (2.3)

; (2.4)

; (2.5)

NCO, NTO-3,NTO-2,NTO-1 , - берутся из расчетов приведенных в предыдущем разделе.

tCO, tTO-3, tTO-2, tTO-1 – принимаются из нормативов приведенных в [ ].

Следовательно для трактора ТДТ-55А по 2.1-2.5 получим:

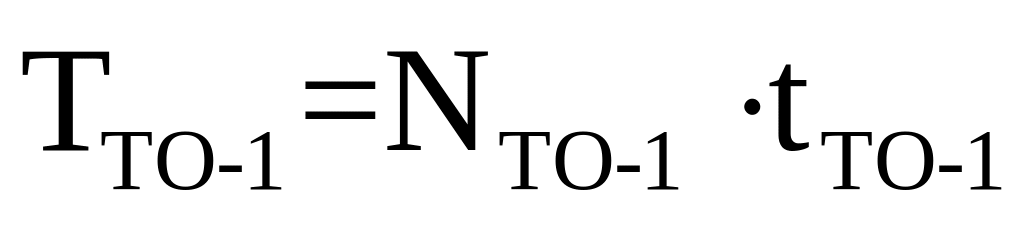

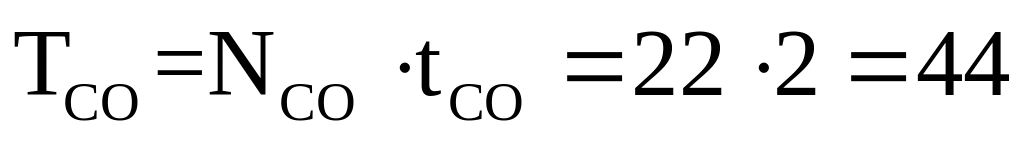

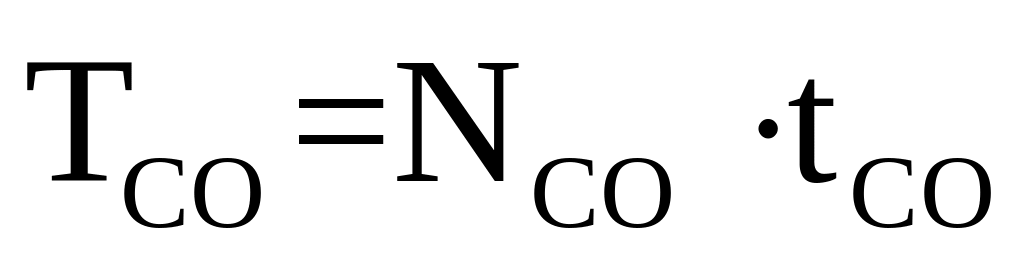

(чел.–ч.);

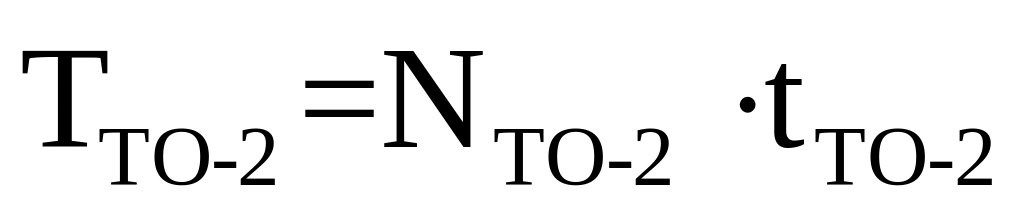

(чел.–ч.);

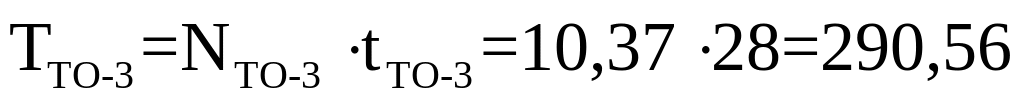

(чел.–ч.);

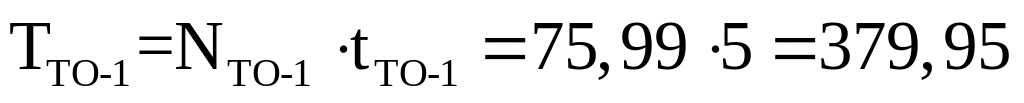

(чел.–ч.);

(чел.–ч.).

Аналогично рассчитываем трудоемкость для всего парка машин и результаты сводим в таблицу 2.1

Таблица 1.2.1- Трудоемкость работ по ТО, чел.–ч

Парк машин

Трудоемкость работ по ТО, чел.–ч.

1

2

ТДТ-55А

1018,03

ТТ-4М

665,09

ЛТ-171А

680,48

ТТР-401

721,30

ЛП-33А

700,72

ЛП-30Б

525,03

ЛТ-65Б

1420,32

ЛТ-188

794,52

МАЗ-5434

1913,10

ГКБ-9362

579,89

КРАЗ-255Л

4333,35

ГКБ-9362

828,31

ЗИЛ-131

2186,46

ГКБ-9362

573,02

Таким образом, сложив трудоемкости по каждой марке машин, получим общую трудоемкость работ для всего парка машин на планируемый год:

Полученную суммарная трудоемкость нужно скорректировать на 30%. Эта дополнительная трудоемкость предусматривается для ремонта и технического обслуживания оборудования мастерской:

Т '= 1,3∙18452,27=23988чел.–ч.

Полученную трудоемкость нужно скорректировать в связи с повышением производительности труда на основе механизации и автоматизации производства. Процент повышения производительности труда принимается равным 5%,тогда:

Т=Т '∙0,95=23988 ∙0,95=22789 чел.–ч.

1.3 Расчет количества рабочих занятых при проведении то

Для определения количества производственных рабочих по специальностям необходимо предварительно распределить годовую трудоемкость по видам работ и найти действительный годовой фонд времени рабочего.

Каждому типу машин присуще свое определенное распределение трудоемкости по видам работ. Удельный вес видов работ в общем, объеме трудоемкость остается без существенных изменений, несмотря на совершенствование технологии ремонта и снижение общих трудозатрат на ремонт машин данного типа. При распределении трудоемкости по видам работ руководствуются процентным распределением, указанным в таблице 3.1

Ремонтно-механические мастерские, как правило, работают в одну смену, и только при большой загрузке и в целях лучшего использования дорогостоящего оборудования механические отделения и некоторые другие участки иногда работают в две смены.

Расчет фонда рабочего времени выполняем по 6-ти дневной рабочей неделе (рабочий день – 7 часов) или по 5 –ти дневной (рабочий день – 8.2 часов).

Номинальный годовой фонд времени рабочего при 5 –ти дневной рабочей неделе определяется по формуле[1]:

Фн=(Дк–Дв–Дп)·tсм–Дпп;

где Дк, Дв, Дп – соответственно число календарных, выходных и предпраздничных дней в году (365, 100, 8), Дпп – количество часов, на которые сокращаются предпраздничные дни (6 ч), tсм –продолжительность рабочей смены (8 ч)

Фн=(365–100–8)·8–6=2050ч

Действительный годовой фонд времени рабочего при 5–ти дневной рабочей неделе определяется по формуле:

Фд=(Дк–Дв–Дп–До)·tсм–Дпп

где Дв- число выходных дней в году-100; tсм=8ч; До=24; - коэффициент, учитывающий потери времени по уважительным причинам равный 0,96.

Фд=(365–100–8–24) ·8·0,96–6=1784ч

Количество производственных рабочих по специальностям, необходимых для выполнения запланированного объема ремонтных работ, можно определить по формуле[1]:

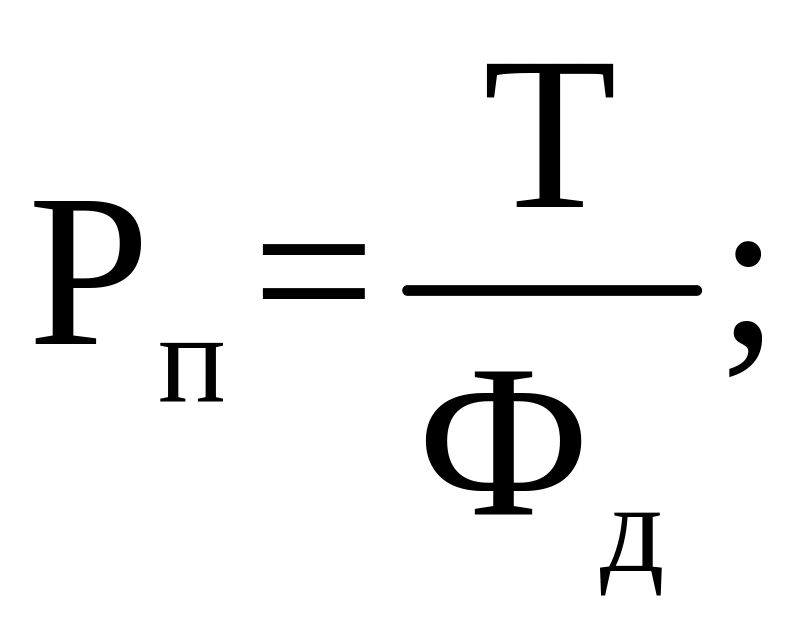

где Рп–количество производственных рабочих по специальностям, Т-трудоемкость вида ремонтных работ, Фд–действительный годовой фонд времени одного рабочего

Рп=22789/1784≈13 чел.

Все данные по расчету производственных рабочих приводятся в табл.3.1

Распределение трудоемкости работ по производственным участкам РММ и количества производственных рабочих.

Таблица 1.3.1 - Данные по расчету производственных рабочих

Наименование участка

Годовая трудоемкость, %

Годовая трудоем-ть, чел·ч

Количество рабочих

По расчету

Принято

Зона текущего ремонта машин

30

6836,70

3,9

4

Участок ремонта узлов и агрегатов

18

4102,02

2,34

3

Слесарно-механический участок

14

3190,46

1,82

2

Участок ремонта топливной аппаратуры

4

911,56

0,52

1

Участок ремонта гидроаппаратуры

4

911,56

0,52

1

Аккумуляторный участок

2

455,78

0,26

1

Шиномонтажный участок

2

455,78

0,26

1

Сварочный участок

8

1823,12

1,04

1

Кузнечный участок

4

911,56

0,52

1

Медницко-жестянский участок

3

683,67

0,39

1

Участок ремонта электрооборудования

6

1367,34

0,78

1

Прочие работы

5

1139,45

0,65

1

Итого:

100

22789

13

18

Кроме производственных рабочих в штат РММ входят вспомогательные рабочие, ИТР, служащие и другие. Все данные по расчету вспомогательные рабочих приведены в табл. 3.2

Процентное отношение вспомогательных рабочих, ИТР, СКП, МОП к числу производственных рабочих.

Таблица 1.3.2.- Данные по расчету вспомогательные рабочих

Категория работающих

Отношение всп-ых рабочих к числу пр-ых рабочих, %

Количество рабочих

Примечания

По расчету

Принято

Вспомогательные рабочие

20

4,6

5

В состав включаются транспортные рабочие, кладовщики, разнорабочие, контролеры

Инженерно-технические работники

10

2,3

3

Начальник РММ, технолог

Счетно-конторский персонал

4

0,92

1

Бухгалтерия

Младший обслуживающий персонал

2

0,46

1

Уборщики участков, служебных помещений

Итого:

36

8

10
