Приклад 1.

Розрахувати такт ліній, необхідну кількість робочих місць та ступінь їх завантаження, вибрати тип та визначити основні параметри конвеєра, його швидкість та тривалість технологічного циклу.

Добова програма для ліній – 450 шт.; технологічні втрати складають 1,4 %. Лінія працює у дві зміни, тривалість зміни – 492 хв. Крок конвеєра – 1,5 м.

Норми часу на операціях наведені у таблиці 2:

Таблиця 2 – Норми часу

Номер операції

1

2

3

Норма часу, хв

6,5

4,3

8,7

Регламентовані перерви для відпочинку у зміну – 40 хв.

Розв’язування

1. Розрахунок програми запуску з урахуванням технологічних

втрат:

  1. Такт лінії:

  1. Швидкість конвеєра:

.

  1. Розрахунок основних параметрів конвеєра зведено у таблиці 3:

Таблиця 3 – Розрахунок основних параметрів конвеєра

Номер операції

tшті

Cpi=ti/r

Спрі

Кзаві=Срі/Спрі

Lробі=l0/Спрі

1

2

3

6,5

4,3

8,7

3,25

2,15

4,35

4

2

5

0,81

1,07

0,87

6

3

7,5

  1. Довжина робочої частини конвеєра:

Вибираємо безперервно-поточну лінію з робочим конвеєром.

  1. Загальна кількість робочих місць на лінії:

  1. Тривалість циклу виготовлення деталей:

Приклад 2

Технологічний процес обробки деталі на прямоточній лінії складається з чотирьох операцій з наступною тривалістю, хв: t1=1,9, t2=1,1, t3= 2,1, t4=1,3. Дільниця працює у дві зміни, змінна програмі запуску 300 шт. Ритм лінії (період комплектування) у цьому випадку прийнятий рівним половині тривалості зміни (0,5 Тзм = 240 хв).

Розрахувати такт лінії, кількість робочих місць та чисельність робітників на лінії, скласти графік-регламент роботи обладнання і робітників, розрахувати міжопераційні припаси та побудувати графік їх руху.

Розв’язування

  1. Такт лінії:

  1. Розрахунок кількості робочих місць, кількості робітників на лінії, їх завантаження зведено у таблицю 4.

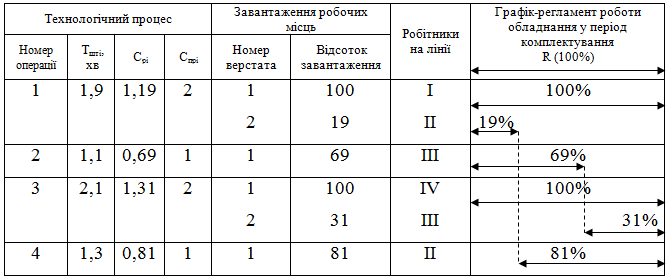

Таблиця 4 – План-графік роботи потокової лінії

  1. Розрахунок міжопераційних зворотних припасів:

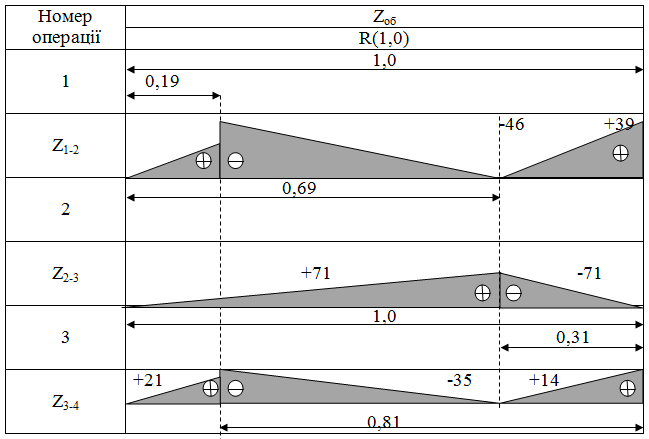

  1. Тп=0,19*240 – період роботи на суміжних операціях (рисунок 1) при незмінній кількості працюючих верстатів, хв.

У період часу 0,5*240=120 хв. На двох суміжних операціях працює по одному верстату.

У період часу Тз=0,31*240=74,4 хв. на другій операції верстат простоює.

  1. з рисунку 2 визначаємо:

  1. з рисунку 3 визначаємо:

На основі розрахунків будується графік (епюри) (рисунок 4) між операційних оборотних припасів (їхнього руху).

На основі епюрів обладнання розміщується з урахуванням найбільшої прямо точності руху предметів праці і наближення верстатів, які обслуговуються одним робітником.
