- •Организация строительного производства жилого здания
- •Структура пояснительной записки
- •Введение
- •Разработка календарного плана строительства
- •Архитектурно-планировочная и конструктивная характеристика здания
- •1. 2. Расчет объемов и трудоемкости работ
- •1. 2 .1 Расчет объемов работ
- •1.2.2 Расчет трудоемкости работ
- •1.2.3. Определение номенклатуры и продолжительности выполнения видов (комплектов) работ
- •1. 3. Расчет продолжительности работ
- •Фрагмент каменной кладки
- •Расчет бригад с учетом ограничений на производство работ в зоне действия башенного крана
- •Расчет продолжительности видов работ
- •1.4. Характеристика башенного крана кб-100.О
- •1. 5. Формирование, расчет и оптимизация объектных потоков
- •1. 5 .1. Разбивка общего фронта работ на частные
- •Продолжительность всех видов работ по частным фронтам
- •Формирование матриц с учетом ограничений
- •Матрица продолжительности работ со смещенными шкалами
- •1.5.3.Сравнение вариантов организации работ
- •Матрица неритмичных потоков с непрерывным использованием ресурсов (нир)
- •Матрица продолжительности работ по нофр
- •Матрица продолжительности работ по мкр
- •Сравнение вариантов
- •Глава 2. Разработка строительного генерального плана
- •2.1. Расчет численности персонала строительства
- •2.2. Определение потребности и выбор типов инвентарных зданий
- •Расчет инвентарных зданий
- •Экспликация инвентарных зданий
- •2. 3. Организация складского хозяйства
- •Расчет площадей складов
- •Экспликация складов
- •2.5. Временное электроснабжение строительной площадки
- •Расчет потребности во временном электроснабжении
- •2. 6. Водоснабжение строительной площадки
- •Расчет потребности во временном водоснабжении
- •2. 6 Мероприятия по охране труда и противопожарной технике
- •2. 7. Мероприятия по охране окружающей среды и рациональному использованию природных ресурсов
- •2. 8. Технико–экономические показатели стройгенплана
- •Список Использованной литературы
2. 6. Водоснабжение строительной площадки
Исходными данными для определения потребности в воде являются принятые методы производства и организации строительно-монтажных работ, их объемы и сроки выполнения.
Вода на строительной площадке расходуется на производственные, хозяйственно–бытовые нужды, а также на случай тушения пожара.
Водопроводные сети проходят за пределами участка, вода берется из ближайшего колодца и подтягивается к входу на участок. Гидранты диаметром 50 мм устанавливаются через 40–50 м.

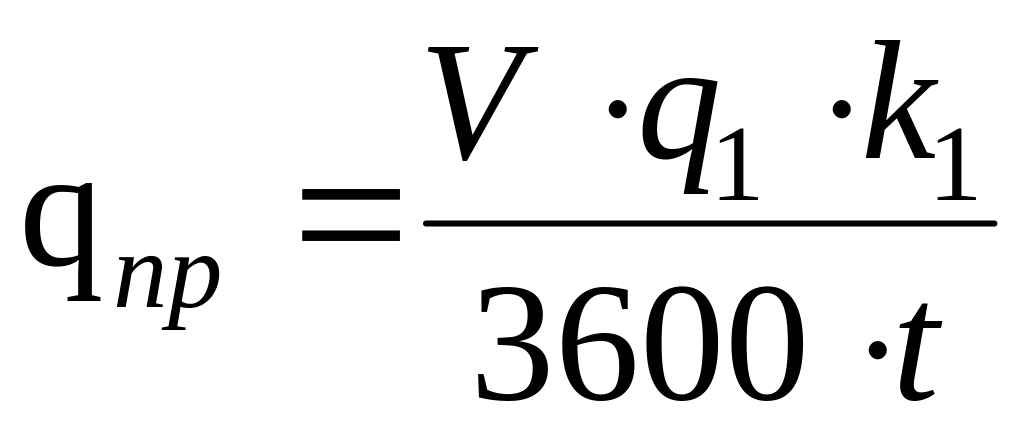

Расход воды на производственно-технологические нужды определяется по формуле:
где V – объем СМР в сутки (в смену), или количество работающих установок; q1 – норма удельного расхода воды, л; k1 – коэффициент часовой неравномерности потребления воды (принимается k1= 1,5); t– продолжительность смены, ч (t = 8 ч).
Расход воды на хозяйственно-питьевые нужды:

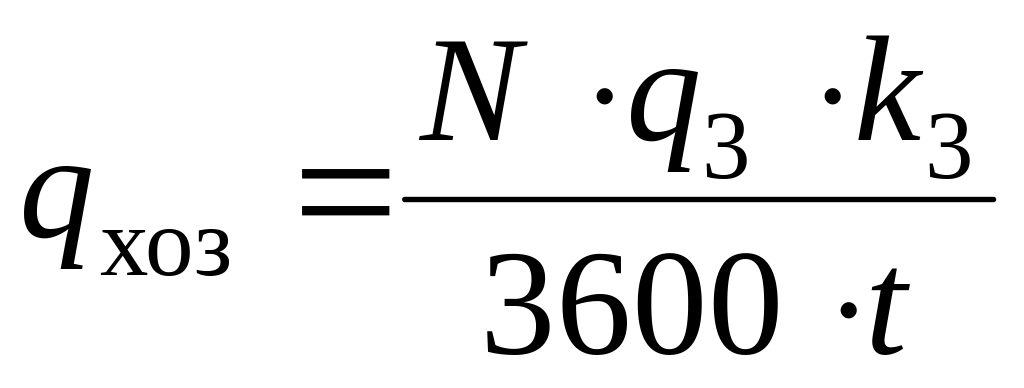

где N – максимальное число рабочих в смену; q3 – норма удельного расхода воды на одного работающего в смену (принимается q3 = 20 л ); k3 – коэффициент часовой неравномерности потребления воды (принимается k3= 2); t– продолжительность смены, ч (t= 8 ч).
Расход воды на душевые установки:
,
где N1 – количество рабочих, принимающих душ; q4 – норма удельного расхода воды на одного рабочего, принимающего душ (q4 = 30 л); t1 – продолжительность работы душевой установки (t1= 45 мин).
Суммарное водопотребление на производственные и хозяйственно бытовые нужды при условии совпадения расходов:
, л / с.
Расход воды на тушение пожара для строительной площадки до 50 га принимается 20 л / с.

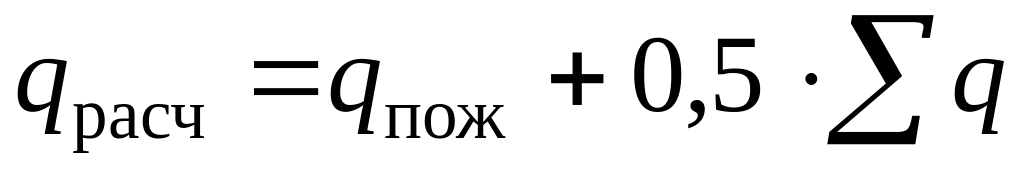

Ввиду того, что во время пожара резко сокращается или приостанавливается полностью водопотребление, расчетный расход воды принимается:
.
Потребность в воде при разработке проекта организации строительства определяется по укрупненным показателям на 1000 м3 строительного объема зданий и сооружений комплекса.
Произведенные расчеты сводятся в таблицу «Расчет водоснабжения» таблицу 10.
По расчетному расходу воды определяется диаметр магистрального временного водопровода:
,
где qрасч – расчетный расход воды, л / с; V – скорость воды в трубах, м / с (принимается от 1 до 2 м / с, тогда V= 1,5 м / с).
Таблица 10
Расчет потребности во временном водоснабжении
Виды потребления воды |
Ед.изм. |
Кол-во |
Удельный расход воды, л |
Коэффициент неравномерности потребления |
Продолжительность потребления воды |
Расход воды, л/с |
Производственные нужды |
||||||
Экскаватор |
маш-ч |
31.24 |
15 |
1.5 |
8 |
0.02 |
Автокран
|
маш-см |
1.27 |
15 |
1.5 |
8 |
0.001 |
Приготовление бетона |
м3 в деле |
10.08 |
270 |
1.5 |
8 |
0.14 |
Поливка бетона и опалубки |
м3 в сут. |
10.08 |
300 |
1.5 |
8 |
0.16 |
Приготовление раствора |
м3 |
0.18 |
250 |
1.5 |
8 |
0.002 |
Поливка кирпичной кладки |
1000шт |
15.31 |
200 |
1.5 |
8 |
0.16 |
Штукатурные работы |
м2 |
316.33 |
7 |
1.5 |
8 |
0.12 |
Малярные работы |
м2 |
465.22 |
0.7 |
1.5 |
8 |
0.02 |
Посадка деревьев |
1 шт. |
10 |
1150 |
1.5 |
8 |
0.60 |
Итого |
1.22 |
|||||
Хозяйственные нужды |
||||||
Хозяйственно-питьевые нужды |
чел. |
72 |
25 |
2 |
8 |
0.13 |
Душевые установки |
чел. |
61 |
30 |
1 |
0.75 |
0.68 |
Итого |
0.8 |
|||||
Противопожарные цели |
||||||
Площадь строительной площадки, до 50 га |
га |
|
|
|
|
20 |
Итого |
|
|
|
|
|
20 |
ВСЕГО |
22.02 |
По расчетному расходу воды определяется диаметр магистрального временного водопровода:
Временная водопроводная сеть устраивается из водопроводных труб определенного диаметра (согласно ГОСТ 3262-75), для данного проекта d=140 мм
