Расчет инвентарных зданий
№ п/п |
Наименование инвентарных зданий |
Численность персонала |
Норма на 1 чел |
Расчетная площадь |
|
ед. изм. |
вел-на |
||||
1 |
Прорабская |
6 |
м2 |
5 |
30 |
2 |
Проходная |
- |
м2 |
10 |
10 |
3 |
Гардеробная |
72 |
м2 |
0,6 |
43.2 |
4 |
Душевая |
61 |
чел / 8 м2 |
3 |
22.9 |
5 |
Помещение для обогрева и сушки |
61 |
м2 |
0,3 |
18.3 |
6 |
Столовая |
61 |
м2 |
1 |
61 |
7 |
Мед. пункт |
- |
м2 |
12 |
12 |
8 |
Сан узел |
61 |
чел / 15 м2 |
3 |
12.2 |
На основании установленной потребности в площадях осуществляется выбор типа инвентарных зданий. Их строительство должно осуществляться по типовым проектам.
Таблица 7
Экспликация инвентарных зданий
Наименование инвентарных зданий |
Расчетная площадь, м2 |
Размеры в плане, м |
Кол-во зданий |
Принятая площадь, м2 |
Конструктивная хар-ка |
Используемый типовой проект |
Прорабская |
30 |
6,0*6,9 |
1 |
37,7 |
контейнерные |
УТС 420-04-10 СПД |
Проходная |
10 |
2,3*5,5 |
1 |
11,5 |
передвижная |
Оргтехстрой Минстроя Лит. ССР |
Гардеробная |
43,2 |
3,1*7,4 |
2 |
20,6 |
контейнерные |
Трест Ленинградоргстрой |
Душевая |
22,9 |
3,0*9,0 |
1 |
24,4 |
контейнерные |
СПД – 14 |
Помещение для обогрева и сушки |
18,3 |
2,7*9,0 |
1 |
22 |
контейнерные |
УТС 420-04 |
Столовая |
61 |
10,2*2,3 |
3 |
21,5 |
передвижная |
Трест Ленинградоргстрой |
Мед. пункт |
12 |
2,7*6,0 |
1 |
14,3 |
контейнерные |
Трест Ленинградоргстрой |
Сан узел |
12,2 |
2,7*6,0 |
1 |
14,3 |
контейнерные |
УТС 420-04-23 |
2. 3. Организация складского хозяйства
Проектирование стройгенплана ведут с учетом определенных положений.
Около здания показывают все монтажные механизмы, подъемники с их привязкой размерами к осям строящегося объекта; подкрановые пути, временные монтажные дороги; стоянки, рабочие и опасные зоны кранов.
Размещение приобъектных складов должно производиться с учетом расположения подъемных механизмов и трассировки подземных коммуникаций. Все склады должны отстоять от края дороги не менее чем на 0,5 м. Ширина склада устанавливается в зависимости от параметров погрузочно-разгрузочных машин, длина склада зависит от величины разгрузочного фронта.
При размещении на стройгенплане внутрипостроечные дороги имеют ширину: при одностороннем движении – 3,5 м, при двустороннем движении –6 м, минимальный радиус закругления – 12 м. На участках дорог, где организовано одностороннее движение, в пределах видимости устраивают площадки–разъезды шириной не менее 3,5 м и длиной 12 ... 19 м, аналогичные площадки устраивают у приобъектных складов. При проектировании временных работ должны соблюдаться минимальные расстояния, м:
между дорогой и складской площадкой 0,5 ... 1,0;
временным забором 1,5.
Недопустимо размещение временных дорог над подземными сетями и в непосредственной близости к проложенным и подлежащим прокладке поземным коммуникациям.
При трассировке дорог должны соблюдаться минимальные расстояния, м:
между дорогой и складской площадкой – 0,5... 1,0;
между дорогой и подкрановыми путями – 6,5... 12,5 (это расстояние принимают исходя из величины вылета стрелы крана и рационального взаимного размещения крана – склада – дороги);
между дорогой и забором, ограждающим строительную площадку, не менее 1,5.
Приобъектные склады организуют для временного хранения материалов, полуфабрикатов, конструкций, изделий и оборудования. Объем складского хозяйства зависит от вида, масштаба и методов строительства. Оптимальным можно считать тот метод организации работ, при котором объем хранимых материалов и время их пребывания на складе сводиться к минимуму, необходимому для бесперебойного ведения работ.
Организация складского хозяйства включает:
разработку общей схемы и мест складского хозяйства, приемки, отпуска и учета материалов;
выбор наиболее рационального типа склада и способов складирования материалов и конструкций;
определение площадей складов, их размеров и разгрузочного фронта.
Основные требования к складскому хозяйству:
обеспечение сохранности;
механизация погрузо-разгрузочных работ;
безопасные условия производства работ.
Тип и размер складов определяются количеством минимально необходимого запаса строительных материалов, конструкций и деталей, видом транспортных средств, нормами складирования на 1 м2 площади склада и размерами строительной площадки.
Запас материалов должен быть минимальным, но достаточным для бесперебойного выполнения строительно-монтажных работ.
Различие складов по способу хранения:
открытый;
под навесом;
закрытый.
Площадь складирования определяется на основе среднесуточной потребности в материалах, изделиях и конструкциях на наиболее материалоемкий день с учетом запаса, обеспечивающего бесперебойную работу на объекте (по календарному плану).
Среднесуточная потребность в материалах данного вида определяется по формуле:
,
где Q – количество материала, необходимого для выполнения заданного объема работ; t – продолжительность выполнения работ согласно плану, дн.
Расчетный запас материалов определяется по формуле:
,
где k1 – коэффициент неравномерности потребления материалов (k1= 1,2); k2 – коэффициент неравномерности поступления материалов на склад(k2= 1,3); n – норма запаса материала на складе, дн.

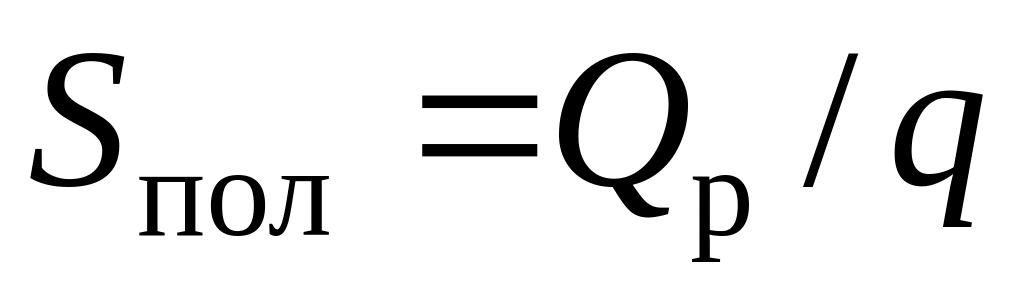

Полезная площадь складов (без проходов и проездов) определяется по формуле:
,
где q – норма складирования материала на 1 м2 площади склада.
Полная расчетная площадь склада определяется по формуле:
,
где k3 – коэффициент использования площади склада (зависит от вида склада).
Расчет площади складского хозяйства представлен в табл. 7.
На основании установленной потребности в площадях осуществляется выбор типа склада. Тип склада отражается в табл. 8.
