1.3. Трудоемкость и затраты машино-смен средств механизации монтажных работ.

Трудоемкость и затраты машино-смен средств механизации монтажных работ определяем по ЕНиР [2].

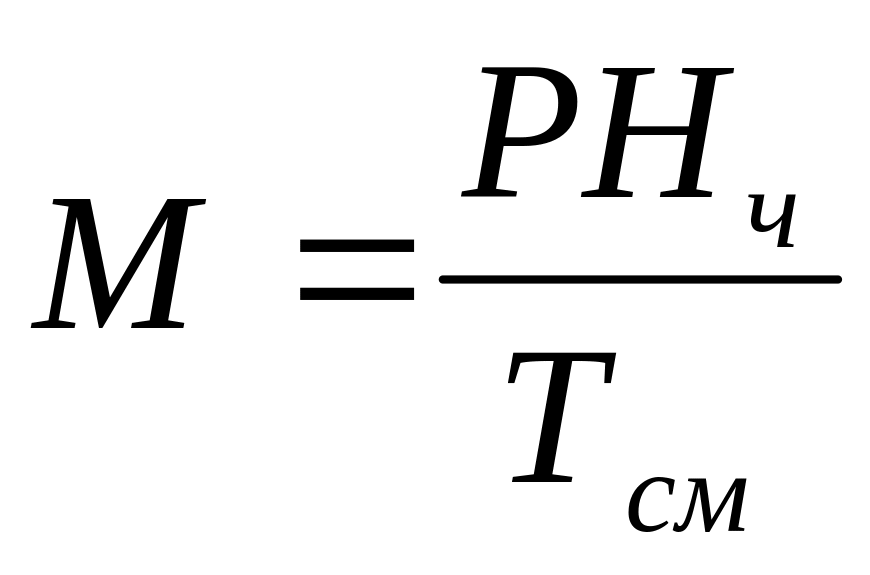

Общая трудоемкость определяется по формуле

;

где

Р - объем работ, шт.

- норма времени в чел/час.

-продолжительность рабочей смены в часах, .

Где -норма времени в маш./час.

Таблица №3 Ведомость трудоемкости и объемов работ на возведение здания.

№ п/п

Наименование процессов

Единица измерения

Количество работ

Обоснование по ЕНиР

Норма времени работы машины, маш.-ч.

Затраты времени работы машины

Норма рабочего времени, чел.-ч.

Затраты труда

маш.-ч.

маш.-см.

чел.-ч.

чел.-дн.

1.

2.

3.

4.

5.

6.

7.

8.

9.

10.

11.

1.

Монтаж фундаментных блоков крайнего ряда

шт.

34

Е4-1-1

т. 2

0.67

22.78

2.78

2

68

8.3

2.

Монтаж фундаментных блоков среднего ряда

шт.

7

Е4-1-1

т. 2

0.67

9.38

1.14

2

28

3.4

3.

Монтаж фундаментных блоков торцового ряда

шт.

10

Е4-1-1

т. 2

0.32

3.2

0.39

0.96

9.6

1.17

4.

Монтаж фундаментных балок крайнего ряда

шт.

16

Е4-1-6

т. 3, №3

0.38

6.08

0.74

1.9

30.4

3.7

5.

Монтаж фундаментных балок торцового ряда

шт.

14

Е4-1-6

т. 3, №3

0.24

3.36

0.41

1.9

26.6

3.24

6.

Монтаж колонн крайнего ряда

шт.

34

Е4-1-4

т.2, №8

0.7

23.8

2.9

7

238

29.02

7.

Заделка стыков колонн крайнего ряда

шт.

34

Е4-1-25

т.1, п.1.

-

-

-

0.81

27.54

3.36

Продолжение таблицы 3

8.

Монтаж колонн среднего ряда

шт.

7

Е4-1-4

т.2, №8

0.7

4.9

0.59

7

49

5.97

9.

Заделка стыков колонн среднего ряда

шт.

7

Е4-1-25

т.1, п.1.

-

-

-

0.81

5.67

0.69

10.

Монтаж колонн фахверкового ряда

шт.

10

Е4-1-4

т.2, №8

0.7

7

0.85

7

70

8.54

11.

Заделка стыков фахверковых колонн торцового ряда

шт.

10

Е4-1-25

т.1, п.1.

-

-

-

0.81

8.1

0.99

12.

Монтаж подкрановой балки

шт.

34

Е4-1-6,

т.3, №4

1.5

51

6.22

7.5

255

31.1

13.

Электросварка подкрановой балки

10 пог. м

4.08

Е22, т.1

-

-

-

3.2

13.06

1.6

14.

Заделка стыков подкрановой балки

шт.

34

Е4-1-25

т.2, №5

-

-

-

0.97

32.98

4.02

15.

Монтаж подстропильной конструкции

шт.

6

Е4-1-6

т.4, №2

1

6

0.73

5

30

3.66

16.

Электросварка закладных деталей подстропильной конструкции

10 пог. м

0.54

Е22, т.1

-

-

-

3.2

1.73

0.21

17.

Заделка стыков подстропильной конструкции

шт.

6

Е4-1-25

т.2, №5

-

-

-

0.97

5.82

0.71

18.

Монтаж стропильной конструкции

шт.

30

Е4-1-6

т.4, №5

2.2

66

8.05

11

330

40.24

19.

Электросварка закладных деталей стропильной конструкции

10 пог. м

3

Е22, т.1

-

-

-

3.2

9.6

1.17

Продолжение таблицы 3

20.

Заделка стыков стропильной конструкции

шт.

30

Е4-1-25

т.2, №5

-

-

-

0.97

29.1

3.55

21.

Монтаж плит покрытия

шт.

184

Е4-1-7,

№11

0.3

55.2

6.73

1.2

220.8

26.93

22.

Электросварка плит покрытия

10 пог. м

9.2

Е22, т.1

-

-

-

3.2

29.44

3.6

23.

Заделка стыков плит покрытия

100 м

3.68

Е4-1-26

№3

-

-

-

4

14.72

1.8

24.

Монтаж стеновых панелей:

- рядовые;

- парапетные

шт.

91

19

Е4-1-26

т.4

1,2

1

109,2

19

13,3

2,3

4,8

4

437

76

53,3

9,3

25.

Электросварка стеновых панелей

10 пог. м

26,4

Е22, т.1

-

-

-

3,2

84,5

10,3

26.

Заделка стыков стеновых панелей

100 м

11,1

Е4-1-26

№3

-

-

-

12

133,2

16,3
