- •18.Разработка ппр: исходные материалы, организация-разработчик, разделы проекта.
- •19.Особенности технологии работ подготовительного периода возведения зданий и сооружений.
- •26.Временные параметры потока и способы их определения для равноритмичных объектов потока.
- •28.Сущность поточного метода организации строительства.
- •29.Что должно быть отражено в задании на проектировании?
- •30.Кем проводится и какие основные моменты отражает общая организационно-технологическая подготовка строительства?
- •31 Особенности организации строительного производства
- •34.Для чего проводятся и чем отличаются инженерно-технические изыскания отэкономических?
- •20. Какие зоны влияния монтажных кранов вы знаете? Для чего и как они определяются?
- •21. На чем основывается и как производится расчет временных зданий на строительной площадке?
- •22. Для чего и как осуществляется производственно-технологическая комплектация строительства.
28.Сущность поточного метода организации строительства.
Поточным методом называют такой метод организации строительства, который обеспечивает планомерный, ритмичный выпуск готовой строительной продукции (законченных зданий, сооружений, видов работ и т. п.) на основе непрерывной и равномерной работы трудовых коллективов (бригад, потоков) неизменного состава, снабженных своевременной и комплектной поставкой всех необходимых материально-технических ресурсов.
Использование поточных методов является естественной организационной формой выполнения СМР силами постоянно действующих, стабильных по составу и численности работающих строительных организаций.
Все ресурсы организации должны использоваться постоянно и непрерывно. Это условие должно обеспечиваться для каждого отдельного единичного трудового ресурса - бригады (звена) и всех взаимосвязанных с ней в процессе работы средств (механизмов, оборудования и т. п.).
Состав и численность бригад на достаточно длительный период времени должны оставаться в среднем постоянными даже при сооружении разнородных объектов. Это условие обеспечивает как устойчивое повышение производительности труда, так и создание благоприятного социально-психологического климата в коллективе.
Возможное периодическое частичное изменение в наборе работ компенсируется совмещением профессий рабочими.

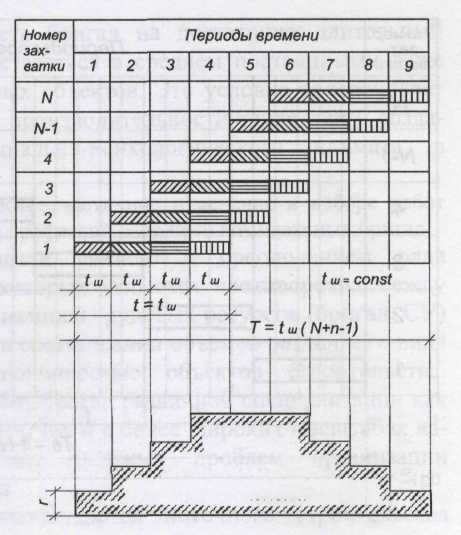

График строительства поточным
тельства методом
Поточный метод, сохраняя соответствующие преимущества последовательного и параллельного способов, позволяет избежать их недостатков. При поточном методе по сооружению каждого из домов делят на n процессов.
На комплексе из N домов однородные процессы выполняют последовательно друг за другом, а разнородные — параллельно
Продолжительность строительства N зданий, расчлененных на п процессов, будет больше, чем при параллельном, но меньше, чем при последовательном методе. Интенсивность потребления ресурсов здесь также будет больше, чем при последовательном методе, но меньше, чем при параллельном.
Для поточного метода характерны следующие черты:
расчленение работы на составляющие процессы в соответствии со специальностью и квалификацией исполнителей;
расчленение фронта работ на отдельные участки для создания наиболее благоприятных условий работ отдельным исполнителям;
максимальное совмещение процессов во времени.
Преимущества поточного метода
1) обеспечивает равномерность потребления ресурсов и ритмичность выпуска готовой продукции (в данном примере - домов).
2) создает благоприятные условия для работы организаций-смежников: подрядных организаций, заводов-поставщиков, транспорта, снабженческих органов.
3)специализация бригад позволяет максимально механизировать труд, обеспечить лучшую организацию, иметь высокую производительность труда.
Организация поточного производства в строительстве предусматривает:
выявление объектов, близких между собой по объемно-планировочным и конструктивным решениям, технологии их возведения;
расчленение процесса возведения объектов на отдельные работы, предпочтительно равные или кратные по трудоемкости;
установление целесообразной последовательности выполнения работ, соединение взаимосвязанных работ в общий совокупный процесс и их синхронизацию, чем достигается непрерывность строительного производства;
закрепление отдельных видов работ за определенными бригадами рабочих, установление последовательности включения в поток отдельных объектов и движения бригад в процессе выполнения работ на отдельных объектах;
расчет основных параметров потока с учетом обеспечения одновременности совмещения выполнения большинства работ и согласованности между продолжительностью выполнения отдельных видов работ и числом ведущих машин и рабочих бригад;
расчет последовательности перехода ведущих строительных бригад рабочих и машин с объекта на объект с учетом соблюдения запланированного ритма строительства.
