Работа в ms Project
Анализ и оптимизация проекта
1 Критический путь проекта
Критический путь проекта – это последовательность задач, влияющих на дату окончания проекта. Увеличение длительности любой задачи, лежащей на критическом пути, увеличивает длительность проекта в целом.
В меню Вид выбрать Диаграмма Ганта.
Для отображения критического пути щелкнуть правой кнопкой в любом месте диаграммы и в контекстном меню выбрать Мастер диаграмм Ганта.
Щелкнуть по кнопке Далее.
Установить переключатель Критический путь и щелкнуть по кнопке Готово.
Щелкнуть по кнопке Форматировать.
Щелкнуть по кнопке Выход из мастера.
Задачи, лежащие на критическом пути, называются критическими и отображаются красным цветом. Для сокращения длительности проекта надо сокращать длительность задач, лежащих на критическом пути. Пока этим заниматься не будем.
2 Профиль загрузки ресурса
По умолчанию при назначении ресурса его трудозатраты распределяются равномерно, используя максимум рабочего времени ресурса. Например, в задаче Разработка запросов и отчетов назначенный единственный ресурс Программист приложений работает равномерно по 8 часов в день.
Дважды щелкнем по задаче Разработка запросов и отчетов. Назначим тип задачи – Фиксированные трудозатраты.
Предположим, что особенностью программиста приложений является раскачка, то есть, медленно начинает, а к концу задачи разгоняется и работает с максимальной отдачей. Дважды щелкнем по программисту приложений.

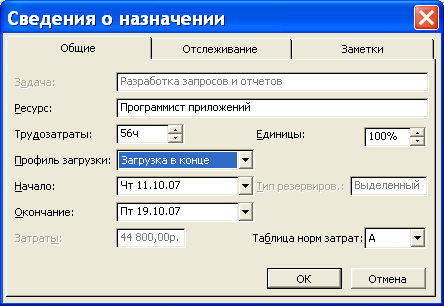

В окне Сведения о назначении в поле Профиль загрузки раскроем список и выберем Загрузка в конце.
Щелкнуть по кнопке ОК.

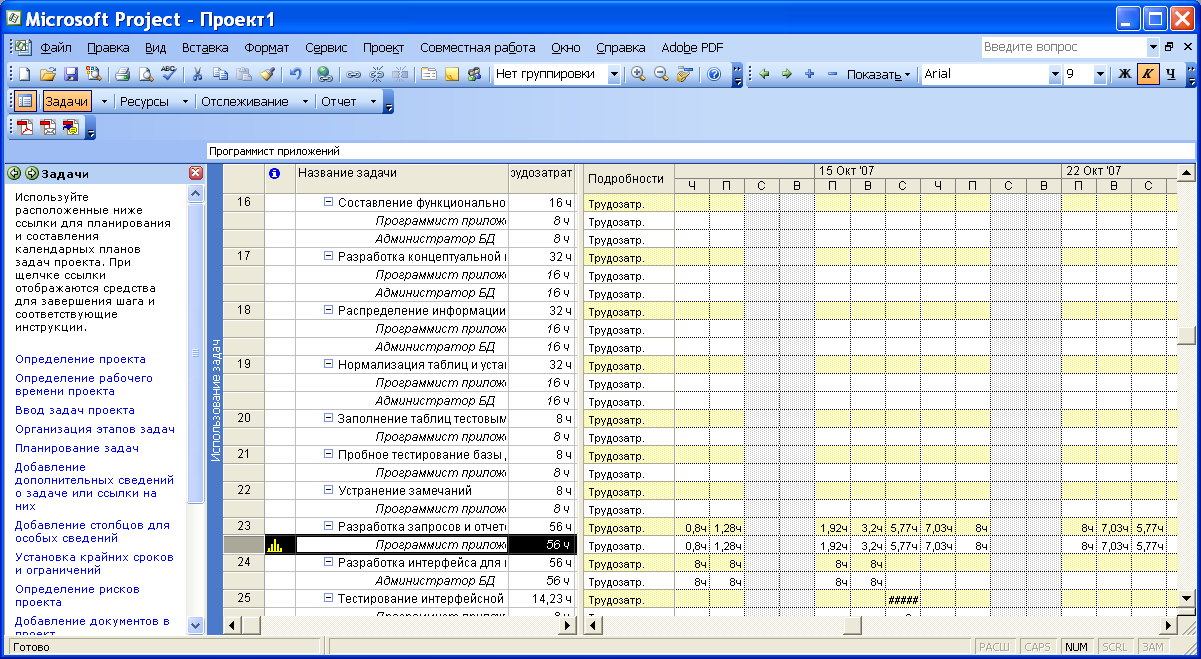

Обратите внимание на значок в информационном поле слева, который показывает профиль загрузки, а также на то, что длительность задачи увеличилась до 10 рабочих дней. Если бы мы оставили тип задачи – фиксированная длительность, то уменьшились бы трудозатраты на задачу.

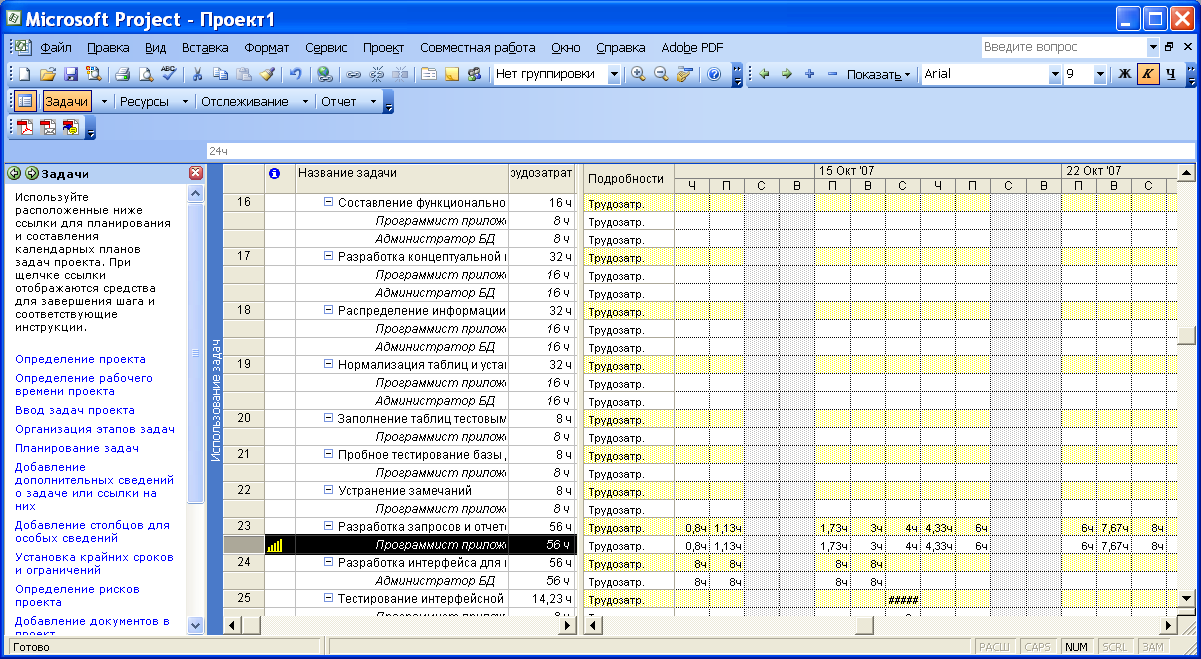

Если изменить профиль на Колокол, то длительность задачи увеличивается до 12 дней, а максимальная нагрузка посередине.
В MS Project имеются различные профили загрузки.
Посмотрите, как разные профили влияют на длительность задачи.
Профили целесообразно использовать для распределения загрузки на длительных задачах. Профили позволяют учитывать характер загрузки любого ресурса.
Вернуться к исходным данным (к плоскому профилю ресурса и фиксированной длительности задачи).
3 Планирование стоимости проекта
Общая стоимость проекта складывается из фиксированной стоимости ресурсов и задач и стоимости назначений, которая определяется ставками ресурса, трудозатратами и стоимостью использования ресурса (для трудовых ресурсов используется ставка, а для материальных ресурсов – стоимость использования). Легко видеть, что стоимость трудового ресурса равна произведению ставки на длительность использования.
Суммарная стоимость задач определяет стоимость проекта в целом.
Примечание: планируя стоимость проекта, надо предусмотреть не только величину бюджета, но и как он будет расходоваться в процессе выполнения проекта. Ведь оплачивать работу можно по разному: предоплата, по мере выполнения, при завершении. Для примера рассмотрим ресурс Системный программист. Перейти в меню Вид на Лист ресурсов и дважды щелкнуть по системному программисту.
В нижней части в поле Начисление затрат по умолчанию выбрано Пропорциональное. Это означает, что он будет получать зарплату по мере выполнения работ.
А теперь дважды щелкнуть по грузовику.
В поле Начисление затрат выбрано значение В начале, то есть, предоплата.
Выбор метода начисления зависит от конкретной задачи и проекта.
Ориентировочную стоимость проекта можно увидеть, выбрав в меню Проект пункт Сведения о проекте.
Щелкнуть по кнопке Статистика.
Мы видим, что длительность проекта 30 рабочих дней, трудозатраты составляют 824.97 часа, а затраты 49840 рублей. Пока наш проект не выполнялся, поэтому процент завершения его длительности равен 0, трудозатрат – тоже 0. Щелкнуть по кнопке Закрыть.
