2.7. Технология производства опалубочных, арматурных и бетонных работ.
2.8. Безопасность труда и требования по защите окружающей среды.
2.9. Контроль качества работ по устройству монолитных фундаментов.
2.10. Список использованной литературы.
3. Exemple de calcul de la gamme d’opérations pour les travaux de mise en oeuvre de semelle continue monolithe
(en français)
3.1. Le calcul des volumes des travaux
Fig. 1. Plan des fondations
F ig. 2. Schéma de disposition de la fondation
Рис. 3. Схема расположения арматуры в ленте фундамента

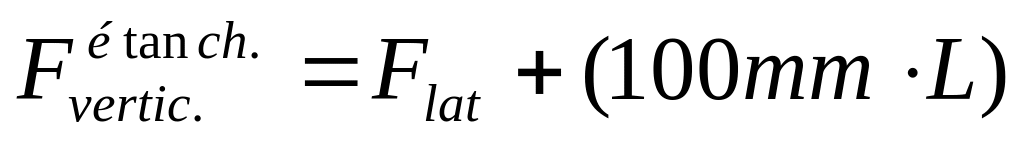

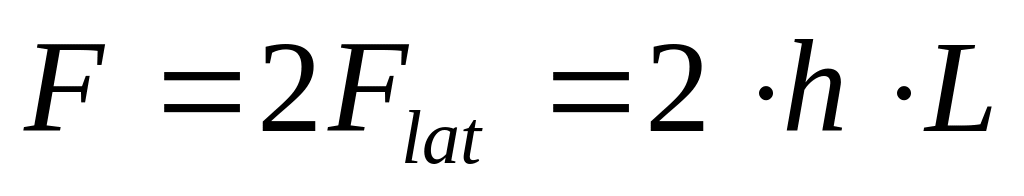

La définition de la surface du coffrage :
,
où – surface latérale de semelle continue;
– hauteur de semelle continue (fig. 2);
– longueur de semelle.
La définition du volume du béton :
,

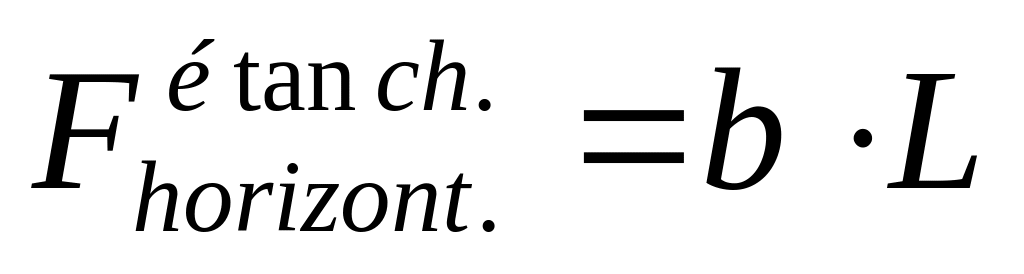

où – largeur de semelle continue (fig. 2);
La définition du poids d’armature :

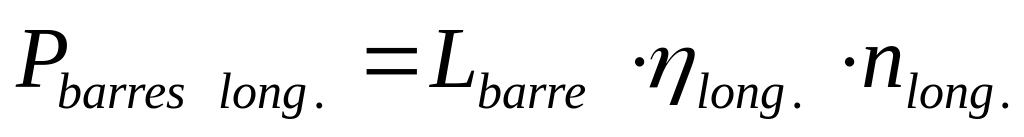

– le poids des barres d’armature des grilles et des carcasses d’armature:
où – longueur d’une barre;

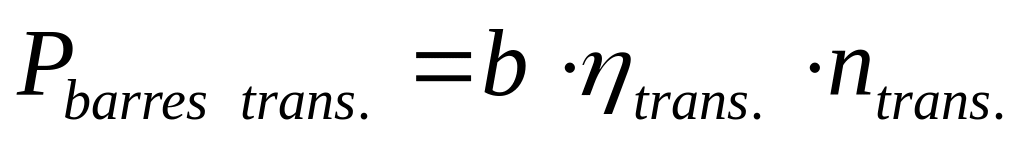

et – la quantité des barres longitudinales et transversales;
и – le poids spécifique des barres longitudinales et transversales (annexe 2);
– le poids d’armature de la fondation total :
La détermination de la surface de fondation qui est couverte de l’étanchéité à l’eau :
Les résultats de calculs sont réunies dans le tableau:
Т a b l e a u 4
Masse d’armature, kg |
Surface du coffrage, m2 |
Volume du béton, m3 |
||
Nom de produit |
Poids d’un produit, kg |
Poids total, kg |
||
С-5 |
20 |
400 |
5250 |
3560 |
К-1 |
38 |
760 |
3.2. Le choix des engins pour le bétonnage des fondations
3.2.1. Le choix de la grue
Le choix des grues est réalisé selon 3 paramètres:
La capacité de charge ( );
La hauteur de la monté du crochet ( );
La portée de la flèche de grue ( ).
Pour le coulage du béton on choisit un bunker orientable de la contenance de 0,8m3. Sa masse avec le béton - 2,3t, la longueur - 2,8m. (annexe 3)
La détermination de la capacité de charge :
où – la masse de la charge la plus lourde (on compare les poids des charges différents possibles);
– la masse de l’élingue.
Fig. 4. Schéma des paramètres de grue au cours de mise en oeuvre des structures qui se trouvent au-dessus du niveau de son stationnement
La hauteur de la monté du crochet :
,
où: – le dépassement du support d’un élement monté au-dessus du niveau de stationnement de la grue;
– le stock en hauteur (pas moins de 0,5m);
– la hauteur d’un élement monté;
– la hauteur de l’élingue.
La portée de la flèche de grue :
où: – половина колеи крана (3м);
– la distance minimale possible du bord inférieur de la fouille à un appuis de la grue la plus proche (annexe 4);
– la distance du bord inférieur de la fouille à la construction la plus proche (k=1m);
– la distance du bord de la construction mettant en place à son axe centrale;
– la distance entre les axes des structures la plus proche et celle la plus eloignée qui sonts mises en oeuvre d’une stationnement de la grue.
On choisit deux marques de la grue:
Ière variante : grue automobile KC-55727-1
IIe variante : grue à pneux KOBELKO
3.2.2. Le choix d’une pompe à béton
Il est possible d’exécuter les travaux de bétonnage des fondations en utilisant la pompe à béton. Dans ce cas le mélange du béton est fourni sur le chantier par les bétonnières automotrices. Pour la mise en place des fondations monolithes on choisit la pompe à béton de marque ..... sa productivité est .... m3/heure. La marque de la bétonnière est ..... , son volume est .... m3.
Les résultats du choix des machines sont réunis dans le tableau :
Т a b l e a u 5
№ variante |
Marque de machine |
Capacité de charge , t |
Hauteur de la monté du crochet, , m |
Portée de la flèche, , m |
І |
KC-55727-1 |
25 |
18,5 |
28 |
ІІ |
KOBELKO |
11 |
18,8 |
21,6 |
ІІІ |
AБН 75/21 |
– |
– |
– |
3.3. Le calcul de quantité de travail et du salaire des ouvriers pour l'exécution des travaux

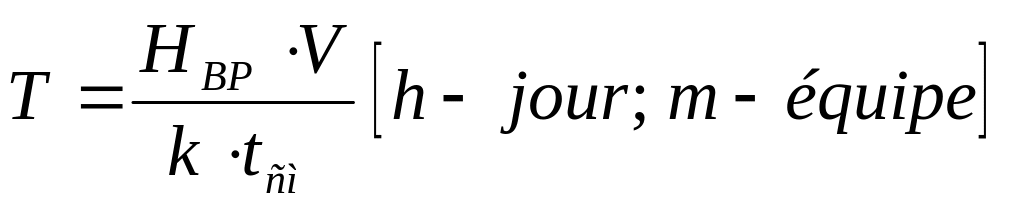

3.3.1. La définition de la quantité de travail
;
où - la norme du temps pour l'exécution de l'unité de production,
- le volume des travaux.

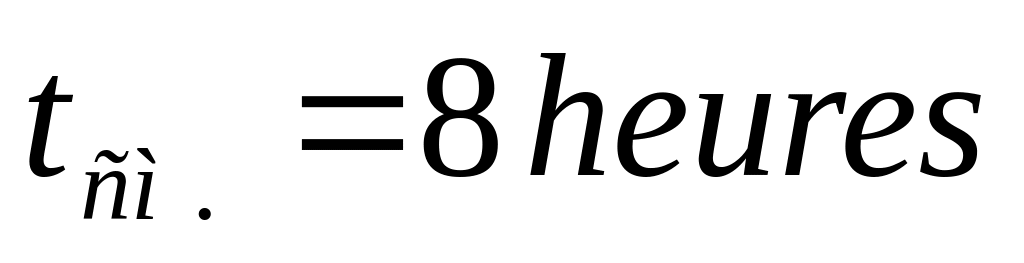

- la durée de l’équipe, 8h.
- le coefficient de la norme du temps.
La quantité de travail comprend les dépenses du travail pour l'exécution du volume des travaux total .
La norme du temps représente les dépenses du travail pour l'exécution de l'unité de produit.
3.3.2. Le calcul du salaire des ouvriers :

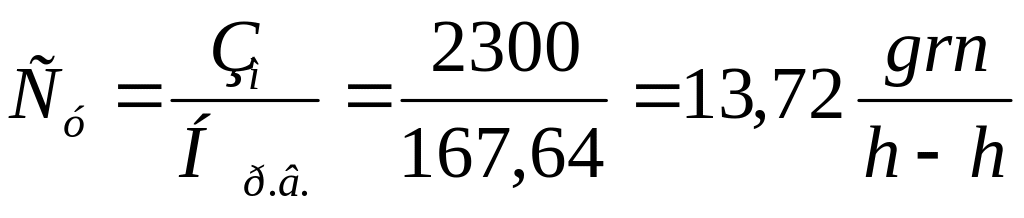

Le calcul du salaire des ouvriers est réalisé après la détermination du coût moyen de homme-heure:
où – salaire moyen dans le domaine de construction, = 2300grn;
– la norme moyenne du temps de travail par heure pour un travailleur;
= 167.64 h-heures
Selon on définit une catégorie qualificative moyenne dans la construction :

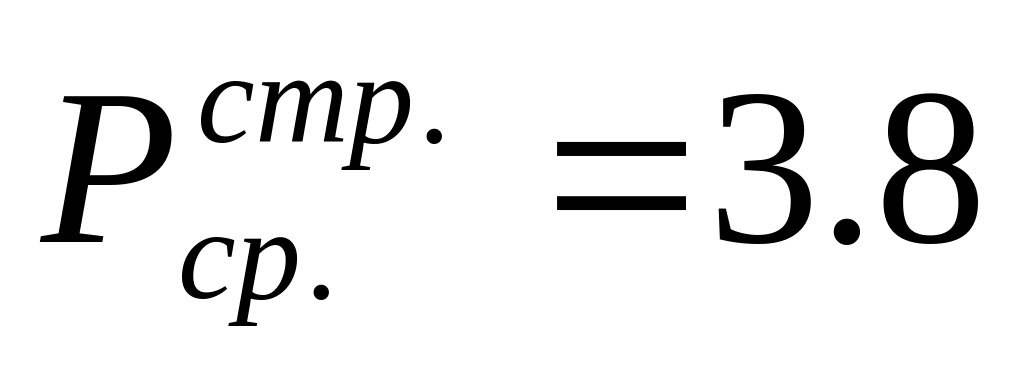

Pour la catégorie 3.8 on a défini le coefficient moyen de la qualification des travailleurs:
Le salaire des ouvriers se calcule d’après la formule :
où - le coût réel moyen de l’homme par heure exécutant le travail défini, qui correspond à une catégorie moyenne ( ) de ce type de travail, grn;

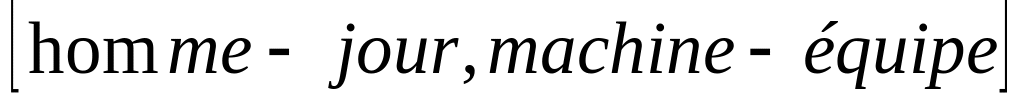

- la quantité de travail exécuté par l’homme et correspondant à un type défini des travaux (homme par jour),
- la durée de l’équipe mésurée en heures, .
Le cout moyen de l’homme-heure est défini selon la formule :
où le coefficient moyen de la qualification pour la valeur correspondante de la catégorie moyenne ( ), de l'aspect calculé des travaux.
Т a b l e a u 3
Calcul de la quantité du travail et du salaire des ouvriers
№ |
Type de travaux |
Unité |
Volume des travaux |
NTU (ЕНиР) |
Norme du temps |
Quantité du travail |
Composition de chainon |
Qualif. moyenne |
Tarif moyen(Сфу), grn |
Salaire, grn |
||
homme- heures |
machine-heures |
hommes-jours |
machines-équipes |
|||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Au total |
|
|
|
|
3.5.1. Le coût d’une machine-heure:
où – le coût en grivnias d’une machine-heure d’exploitation de machine qui est défini d’après côdes ДБН Д.2.7-2000 multiplié par la durée de l’équipe;

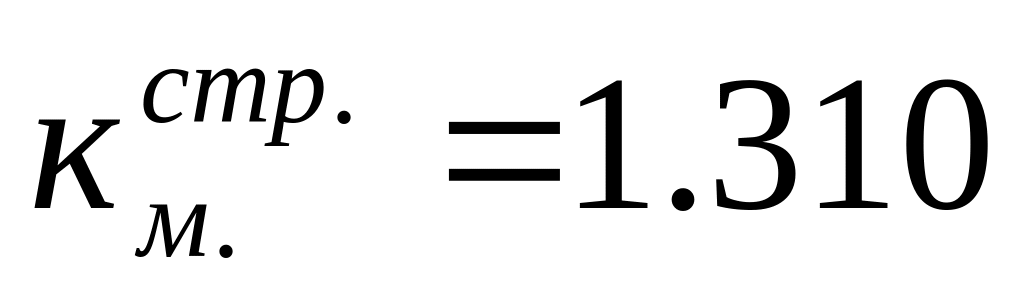

– koefficient d’inflation de grivnia;

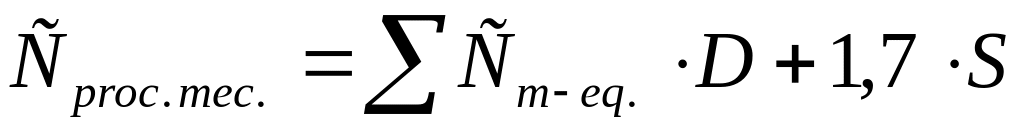

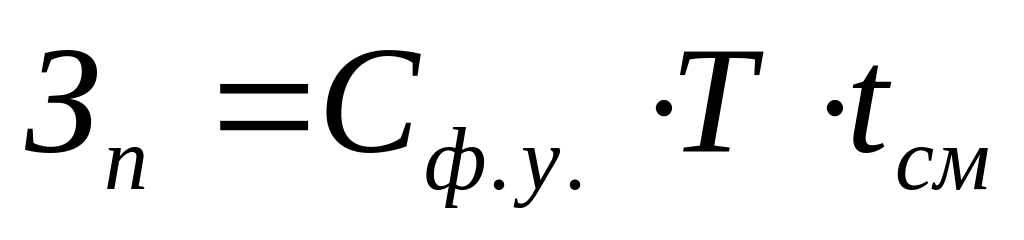

3.5.2. Le coût du procéssus mécanisé d’aménagement de la fouille
– la durée de travail de la machine «i» sur le chantier en équipes, elle se définie d’après la calcul des dépences du travail;
– la somme du salaire des ouvriers;
1,7 – koefficient des frais de fonctionnement.
3.5.3. Le choix de variante la plus économique
La comparaison des variantes de mécanisation des travaux de construction et de montage se fait compte tenue le coût d’une unité de produit de construction.
Le coût d’une unité de produit de construction :
où – le volume totale des travaux de construction.
