- •Гвуз «приднепровская государственная академия строительства и архитектуры» Кафедра Технологии строительного производства
- •«Производство работ по возведению кирпичного здания с монолитными фундаментами»
- •Днепропетровск – 2011
- •Содержание
- •1. Общие требования по выполнению работы Начальные данные для выполнения курсового проекта
- •Состав курсовго проекта
- •2. Пример расчета технологической карты на устройство монолитных ленточных фундаментов (на русском языке)
- •2.1. Подсчет объемов работ
- •Р ис. 2. Схема расположения фундамента
- •2.2. Выбор машин для бетонирования фундаментов
- •2.2.1. Выбор крана
- •2.2.2. Выбор автобетононасоса
- •Составление калькуляции трудозатрат и заработной платы рабочих на выполнение земляных работ
- •Калькуляция трудоемкости и заработной платы рабочих
- •2.4. Сравнение вариантов механизации
- •2.7. Технология производства опалубочных, арматурных и бетонных работ.
- •Il est récommendé d’éxécuter la comparaison des variantes de mécanisation des travaux à l’aide du document «Мехвыбор.Xls».
- •Варианты заданий на выполнение курсового проекта «Производство работ по возведению кирпичного здания с монолитными фундаментами»
- •Типы зданий
- •Спецификация арматуры
- •Технічні характеристики неповоротних бункерів
- •Технічні характеристики поворотних бункерів
- •Минимально допустимое расстояние от нижней кромки котлована до ближайшей опоры машины, м.
- •Технические характеристики грузозахватных приспособлений
- •Минимальная длина полиспаста в стянутом состоянии
- •Технические характеристики строительних кранов
- •Технико-экономические характеристики некоторых строительных машин
- •Усредненная стоимость человеко-часа по разрядам работ в стротельстве*
- •Розміри прорізів для установлення столярних виробів, в мм (ширина × висота)
- •Специфікація плит перекриття
Калькуляция трудоемкости и заработной платы рабочих
№ п/п |
Наименование работ |
Ед. изм. |
Объем работ |
§ ЕНиР |
Норма времени |
Трудоемкость |
Состав звена |
Средний разряд рабочих |
Сфу, грн. |
Зарплата ЗП, грн |
||
ч-час |
м-час |
ч-дн |
м-см |
|||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 |
1 |
Установка щитов деревометаллической опалубки |
|
|
4-1-34 |
|
|
|
|
|
|
|
|
2 |
Разгрузка арматуры с транспортных средств |
|
|
1-5 |
|
|
|
|
|
|
|
|
3 |
Укладка арматурных сеток и каркасов вручную |
|
|
4-1-44 |
|
|
|
|
|
|
|
|
4 |
Прием бетонной смеси в бункера |
|
|
4-1-42 |
|
|
|
|
|
|
|
|
5 |
Подача бетонной смеси краном в бункерах |
|
|
1-5 |
|
|
|
|
|
|
|
|
6 |
Укладка бетонной смеси в конструкции краном или бетононасосом |
|
|
4-1-49 |
|
|
|
|
|
|
|
|
7 |
Поливка бетонной поверхности водой |
|
|
4-1-54 |
|
|
|
|
|
|
|
|
8 |
Разборка опалубки |
|
|
4-1-37 |
|
|
|
|
|
|
|
|
9 |
Окрасочная гидроизоляция фундамента |
|
|
11-37 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2.4. Сравнение вариантов механизации

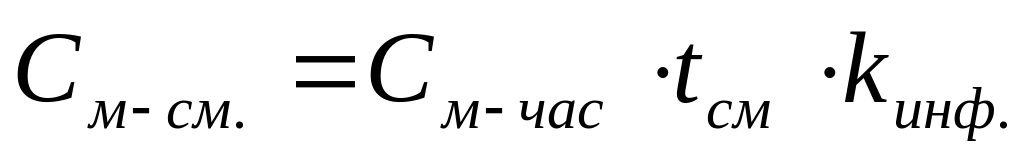

2.4.1. Себестоимость одной смены эксплуатации машины определяется по формуле:
,
где См-час – стоимость маш-часа работы машины в грн. по ДБН.
tсм = 8 часов
kинф. – коэффициент инфляции – приведенная стоимость маш-часа работы машины к стоимости маш-часа на момент составления расчета.

2.4.2. Себестоимость механизированного процесса по устройству монолитных фундаментов:
,
где Тсм – время работы машины на площадке в сменах;
СЗП – сумма зарплаты рабочих, занятых ручным трудом при устройстве фундаментов;
1,7 – коэффициент накладных затрат на заработную плату.
2.4.3. Выбор наиболее экономичного варианта
Сравнение вариантов механизации работ по строительству и монтажу осуществляется по стоимости единицы продукции.

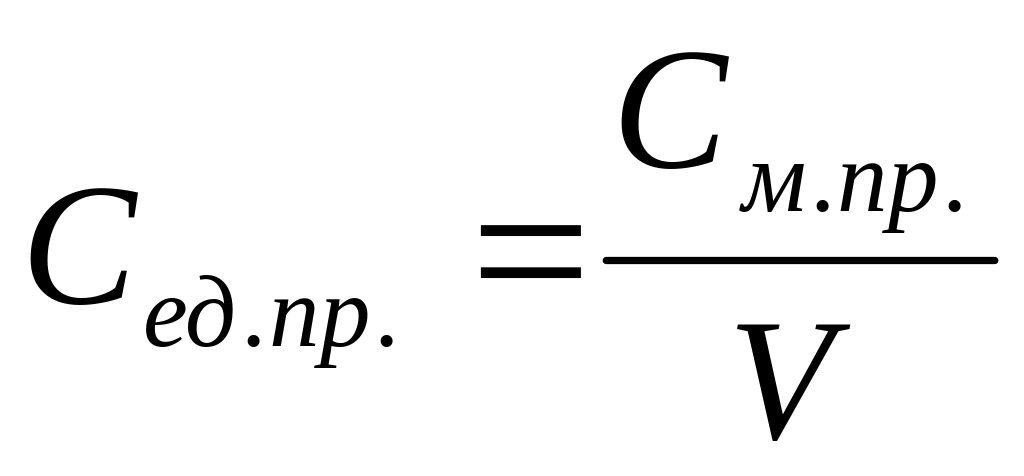

Себестоимость единицы продукции:
Сравнение вариантов механизации произвести используя прикладную программу «Мехвыбор.xls».
2.5.Составление графика производства земляных работ
Продолжительность процессов в днях рассчитывается исходя из трудоемкости этих процессов.
; ,
где – количество людей, занятых на выполнении работы;
– количество механизмов одного типа, задействованных на выполнении работы;
– количество рабочих смен в одном календарном дне.
2.6. Технико-экономические показатели проекта
Продолжительность работ (по графику производства работ):
П=15 дней
Общая трудоемкость:

Затраты труда на 1м³ при разработке котлована:
Общая зарплата рабочих: 3328,95 грн
Стоимость механизированного процесса по отрывке котлована:
