- •Работа 5. Выравнивание загрузки ресурсов ручными способами. Разработка оптимального плана проекта Цели и задачи
- •Задание
- •Технология выполнения работы № 5
- •Ликвидируйте конфликты ресурсов ручным способом взаимозаменяемости ресурсов на конкретной работе. Заполнить матрицу принятия решений.
- •Ликвидируйте конфликты ресурсов ручным способом переназначения нагрузки ресурсов в определенном временном периоде. Заполнить матрицу принятия решений.
- •Ликвидируйте конфликты ресурсов ручным способом добавления новых ресурсов. Заполните матрицу принятия решений. Для этого:
- •Ликвидируйте конфликты ресурсов ручным способом гибкой связи. Заполните матрицу принятия решений. Для этого:
- •Ликвидируйте конфликты ресурсов ручным способом задания приоритетов выполнения работ. Заполните матрицу принятия решений. Для этого:
Ликвидируйте конфликты ресурсов ручным способом добавления новых ресурсов. Заполните матрицу принятия решений. Для этого:
Откройте файл «Регулировка» и выполните команду Окно, Снять разделение.
На Панели представлений нажмите кнопку Лист ресурсов. Выделите название «Бригада3» и нажмите кнопку <Insert> на клавиатуре.
В пустую строку введите следующую информацию: Бригада-00, Б00, Монтажная, 300%, 9р/ч, 18р/ч, Календарь 1.
В режиме диаграммы Ганта выделите работу «Монтаж стеновых перегородок», снимите назначение Бригады 2 и назначьте на эту работу новую Бригаду-00 на 200%, затем заново назначьте Бригаду 2 на тот объем (кол.часов), который передается новой Бригаде-00 (т.е. загрузка Бригады 2 будет равняется 100%).
Аналогичным образом на работе «Монтаж оконных блоков» передайте 300% с Бригады 2 на Бригаду-00.
Убедитесь, что название ресурса Бригада 2 перестало быть выделенным красным шрифтом, т.е. конфликт ресурса ликвидирован.
Проанализируйте изменения, произошедшие в сводной таблице.
Заполните матрицу принятия решений и сохраните файл без принятия базового плана под именем «Регулировка5».
Ликвидируйте конфликты ресурсов ручным способом гибкой связи. Заполните матрицу принятия решений. Для этого:
Откройте файл «Регулировка» и выполните команду Окно, Снять разделение.
Отобразите на экране диаграмму Ганта.
Выполните команду Вид, Таблица, Другие таблицы, выберите формат Задержка и нажмите кнопку <Применить>.
Необходимо отсрочить работу «Сварочные работы» до начала работы «Монтаж дверей» 06.03.2012, на выполнение которой назначена только Бригада 1. Отсрочка должна составить 40 дней (календарных), т.е. с 27.01.2012 по 06.03.2012. Для этого придется использовать полный резерв «Сварочных работ = 16,39 дней и еще 23,61 дня.
В поле графы Выравнивающая задержка против названия «Сварочные работы» введите с клавиатуры 40 дней и нажмите <Enter>.
Обратите внимание, что критический путь проходит теперь через ранее некритическую работу «Электротехнические работы».
Вторым шагом необходимо отсрочить работу «Монтаж дверей», на которой занята только Бригада 1 таким образом, чтобы она завершилась совместно с комплексом работ «Прочие работы» (на 35 дней). Тогда перегрузки ресурса Бригада 2 не будет.
Выделите название работы «Монтаж дверей» и нажмите кнопку на панели инструментов Стандартная.
В диалоговом окне <Сведения о задаче> выберите вкладку Предшественники и под названием «Монтаж оконных блоков» выберите в открывающемся списке поля Название задачи «Сантехнические работы». В открывающемся списке поля Тип выберите Окончание-окончание (см.рис. 41).

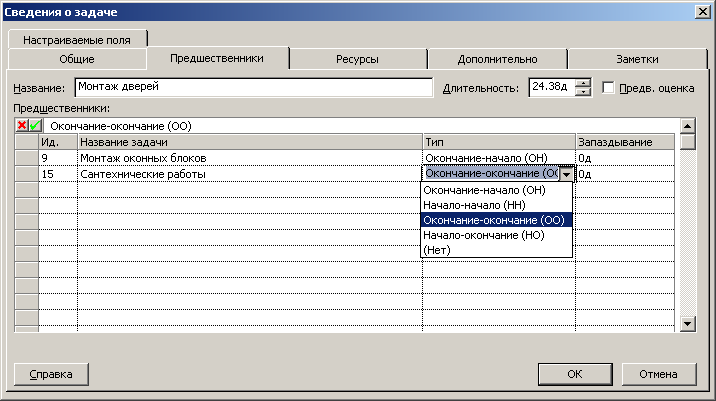

Рис. 41. Установка связи вида Окончание-окончание
Перейдите в режим отображения таблицы ресурсов и убедитесь, что ни один ресурс не выделен красным шрифтом, т.е. конфликты устранены.
Проанализируйте изменения, произошедшие в сводной таблице.
Заполните матрицу принятия решений и сохраните файл без принятия базового плана под именем «Регулировка 6».
Ликвидируйте конфликты ресурсов ручным способом задания приоритетов выполнения работ. Заполните матрицу принятия решений. Для этого:
Откройте файл «Регулировка» и выполните команду Окно, Снять разделение.
На Панели представлений нажмите кнопку Другие представления и в появившейся таблице выберите формат Подробная диаграмма Ганта.
Выполните команду Вид, Масштаб, в появившемся диалоговом окне <Масштаб> установите переключатель Весь проект и нажмите кнопку <OK>.
Установите для составной работы критического пути «Монтажные работы» приоритет Выше, указанного по умолчанию (500), например 600. Для этого выделите название работы, нажмите кнопку на панели инструментов Стандартная и в поле Приоритет вкладки Общие диалогового окна <Сведения о суммарной задаче> установите цифру 600% (см. рис.42).
Рис. 42. Пример задания приоритета работы во вкладке Общие диалогового окна <Сведения о суммарной задаче>.
Установив приоритет, выполните команду Сервис, Выравнивание загрузки ресурсов, Выровнять.
Как изменились конфликты ресурсов (устранены они полностью или частично). Сделайте вывод о том, нужно или нет проводить ручное регулирование.
Проанализируйте изменения, произошедшие в сводной таблице и на подробной диаграмме Ганта.
Заполните матрицу принятия решений и сохраните файл без принятия базового плана под именем «Регулировка7».
Самостоятельно устраните любым ручным способом оставшиеся в файлах «Регулировка1» и «Регулировка2» конфликты ресурсов.
Проанализируйте заполненную матрицу принятия решений и выберите наиболее приемлемый вариант устранения конфликтов.
В выбранном варианте с устраненными конфликтами ресурсов самостоятельно произведите оптимизацию загрузки ресурсов и сокращение длительности проекта. Полученные результаты отразите в матрице принятия решений.
Сохраните последний вариант проекта с одновременным принятием базового плана в файле «План». Для этого выполните команду меню Сервис, Отслеживание, Сохранить базовый план. В появившемся диалоговом окне (см. рис. 43) <Сохранение базового плана> установите переключатель Сохранить базовый план и нажмите кнопку <ОК>.

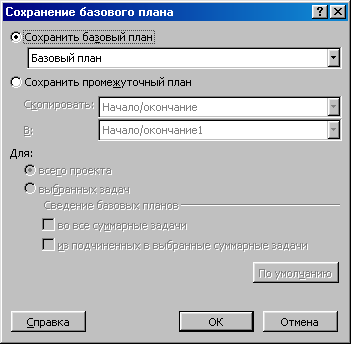

Рис. 43. Диалоговое окно <Сохранение базового плана>
