УТВЕРЖДЕНО

ООО «Шина»

Ген. Директор Петров В.В.

№ 261011-5/26.10.2011г.

Устав проекта

Строительство и запуск завода по переработке шин

(название проекта)

Согласовано

Руководитель проекта:

______________________ ______________ _____________________

( должность ) ( подпись ) ( расшифровка подписи )

Куратор проета:

______________________ ______________ _____________________

( должность ) ( подпись ) ( расшифровка подписи )

30.10.2011

Санкт-Петербург

2011

Содержание

  1. ОБЩИЕ ПОЛОЖЕНИЯ

    1. Общее описание проекта

    2. Заказчик проекта и его потребности

    3. Цели проекта

    4. Основной результат проекта

    5. Необходимость и актуальность проекта

    6. Основные контрольные точки проекта

  1. ОРГАНИЗАЦИОННАЯ СТРУКТУРА И УЧАСТНИКИ ПРОЕКТА

    1. Организационная структура проекта

    2. Куратор проекта

    3. Руководитель проекта

    4. Рабочая группа проекта

    5. Рабочая группа экспертов

    6. Правила взаимодействия

Список изменений

Лист согласований

Описание проекта

В связи с наличием брака и планируемым увеличение объёмов производства, считаем целесообразным строительство и запуск производства по переработке шин и получения вторичного сырья для дальнейшего использования в основном производстве

Цели проекта

Строительство и запуск производства по переработке шин

Получение дополнительного вторичного сырья

Улучшение экологической ситуации в регионе

Сбережение природных ресурсов

Результаты проекта

Увеличение прибыли, снижение себестоимости продукции, снижение затрат на закупку сырья.

Этапы проекта и контроль выполнения

1

Предпроектный анализ

Две недели

2

Разработка, утверждение и согласование ТЗ

Две недели

3

Разработка ПСД

Одна неделя

4

Торги-контракты, подрядчики

Четыре недели

5

Проектирование объекта, рабочая документация

Восемь недель

6

3Д моделирование

Шесть недель

7

Строительство

Двадцать две недели

8

Монтаж оборудования

Двенадцать недель

9

Отбор и обучение персонала

Три недели

10

Запуск (тестирование) завода

Две недели

11

Завершающая наладка(исправление ошибок)

Две недели

12

Ввод в эксплуатацию и сдача объекта

Одна неделя

13

Завершение проекта

Одна неделя

План график

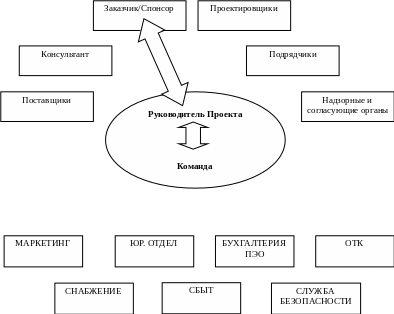

Организационная структура проекта(obs)

Риски и меры воздействия

  • Повышение требований к экологической чистоте производства и товаров –

Закупка современного экологически чистого оборудования, отслеживание и контроль за экологической обстановкой

  • Сезонные колебания

Запуск производства к подходящему сезону

  • Возрастающая конкуренция

Активная маркетинговая стратегия

  • Задержка поставки оборудования на таможне

Закладываем время на доставку с запасом

  • Отсутствие квалифицированной рабочей силы

Обучение и подбор заблаговременно до запуска

  • Колебание курса валют

  • Некомпетентность подрядчиков

Выбор проверенных, пусть даже более дорогих подрядчиков

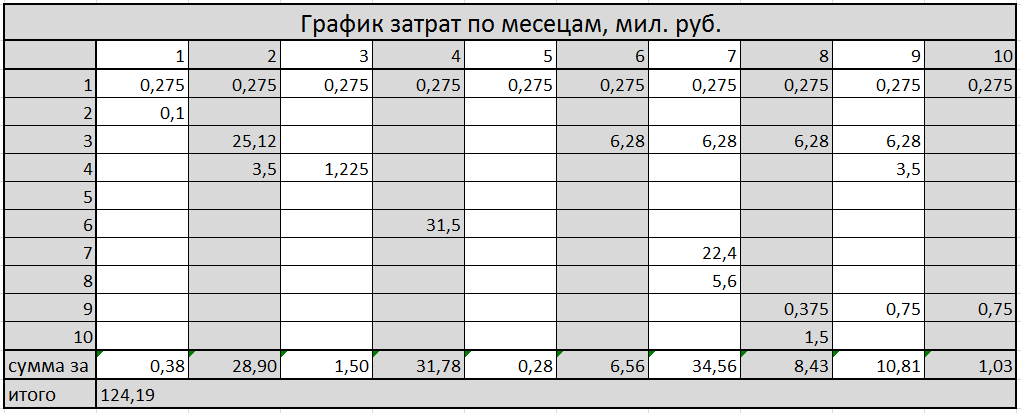

Смета

По начальной оценке полная стоимость проекта составит 125 мил. рублей. В ходе проекта допускается изменение цены на 15%.

Мотивация

Светлана……………………..

Контроль выполнения

Завершение проекта

приложение №1

Служебная записка.

«Предложение по инициированию проекта»

Кому: Петрову В.В.

Должность: Ген. Директор ООО «Шина»

От кого: Иванов Г.Г.

Должность: Директор производства

Прошу рассмотреть вопрос открытия Проекта «Строительство и запуск завода по переработке шин»

Описание содержания Проекта

Прошу рассмотреть возможность инициирования Проекта

1

Название проекта:

Строительство и запуск завода по переработке шин

2

Заказчик:

Спонсор:

Потребитель:

Директор по производству ООО «Шина»

ООО «Шина»

Директор по производству ООО «Шина»

3

Главная цель проекта:

Второстепенные цели:

Строительство и запуск завода по переработке шин

Улучшение экологической ситуации в регионе, сбережение природных ресурсов

4

Необходимость проекта:

Как проект согласуется с целями компании.

Какую проблему или возможность решает

Решает вопросы основного производства компании.

Частично решает проблему закупки сырья.

Расширяет возможности снижения себестоимости продукта

5

Ожидаемые результаты и продукты проекта:

Увеличение прибыли, снижение себестоимости продукции

6

Способ достижения цели, результатов проекта:

Закупка дополнительного оборудования

строительство завода на территории заказчика

7

Основные фазы и этапы:

Предварительная длительность:

Предполагаемая дата окончания проекта:

Предпроектный анализ (Планирование)

Выбор руководителя

Подбор команды

Разработка, утверждение и согласование ТЗ

Разработка ПСД

Торги-контракты, подрядчики

Проектирование объекта, рабочая документация

3Д моделирование

Строительство

Монтаж оборудования

Отбор и обучение персонала

Запуск (тестирование) завода

Завершающая наладка(исправление ошибок)

Ввод в эксплуатацию и сдача объекта

Завершение проекта

2 года

4 квартал 2013 года

8

Предварительная оценка сметы, планируемые источники финансирования:

60 000 000,00 рублей РФ

Собственные средства заказчика

9

Предполагаемые участники:

Внутренние:

Внешние:

Собственная команда во главе с руководителем

Поставщики, подрядчики.

10

Возможные источники или причины основных рисков проекта:

Экономические риски

11

Ограничения проекта:

Ограниченные ресурсы

12

Допущения (предположения) проекта:

13

Тип и классификация проекта:

Производственный, внутренний, затратный

14

Дополнительная информация о проекте:
