Вопрос №3 Расчет и анализ производственного цикла простого процесса при различных видах движения партий

В зависимости от вида движения деталей различают последовательный, параллельно-последовательный и параллельный вид движения.

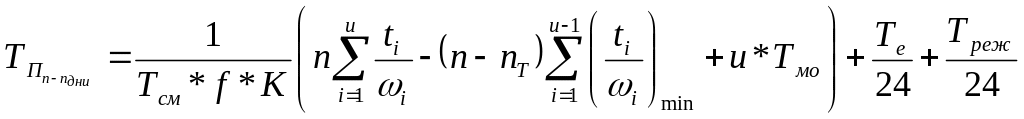

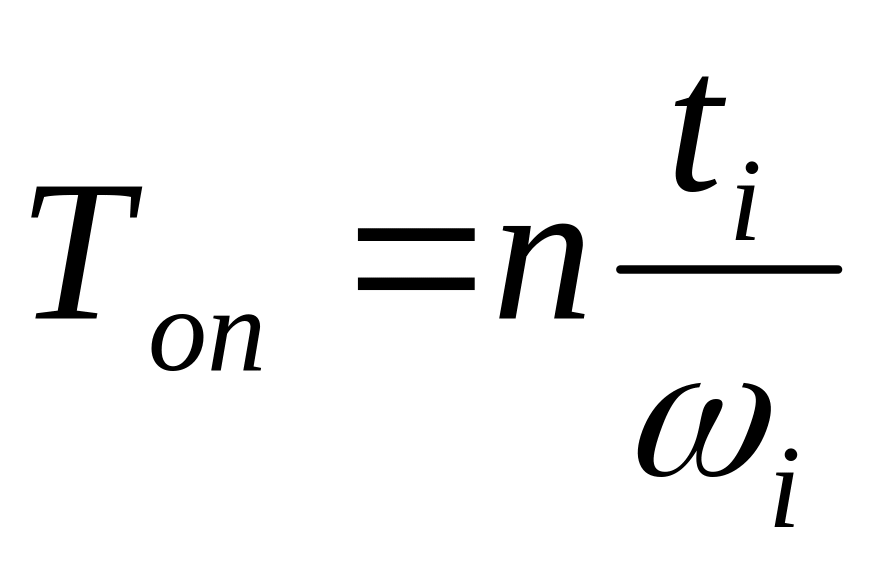

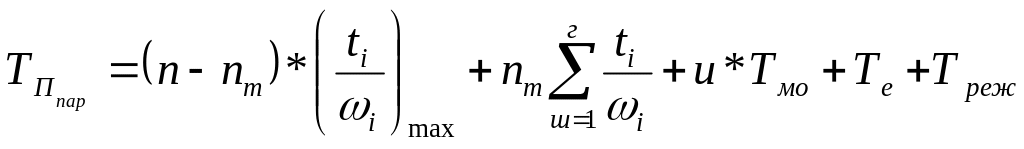

Последовательный вид:

,

где u — количество операций;

Тмо — время межоперационного пролеживания;

Те — время протекания естественных процессов;

Треж — перерывы, связанные с перерывами работы линии.

,

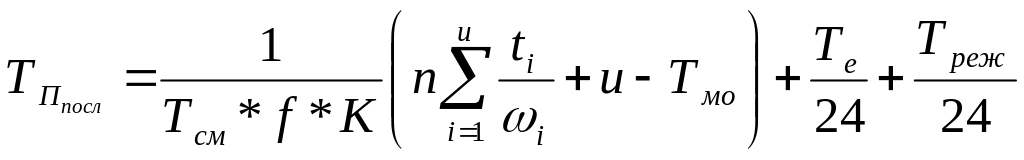

где Тсм — продолжительность смены;

f — количество смен;

К — коэффициент перевода календарных дней в рабочие: К = 0,7.

Достоинством последовательного вида движения простой организации преобладает в производствах, где обрабатывается партиями небольшое количество одноименных предметов труда.

Однако каждый предмет труда перед выполнением последующей операции пролеживает в ожидании всей партии. Время ожидания существенно превышает время, необходимое для выполнения операции непосредственно над данным предметом труда.

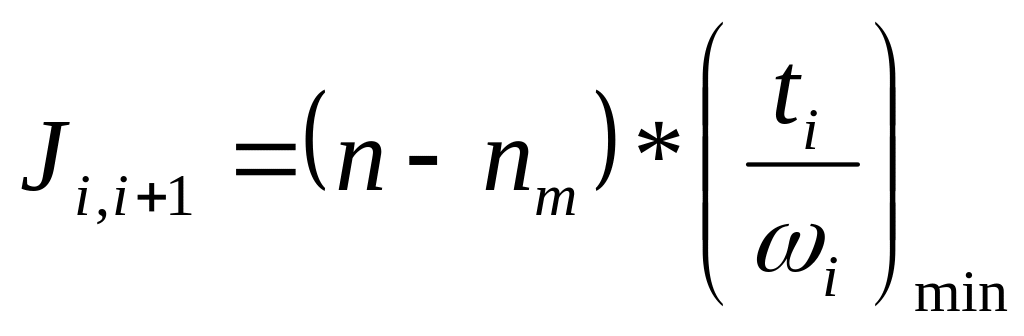

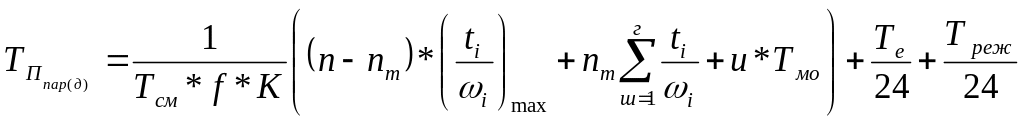

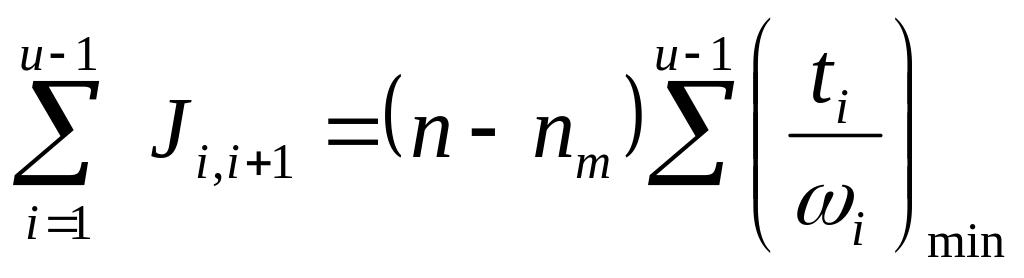

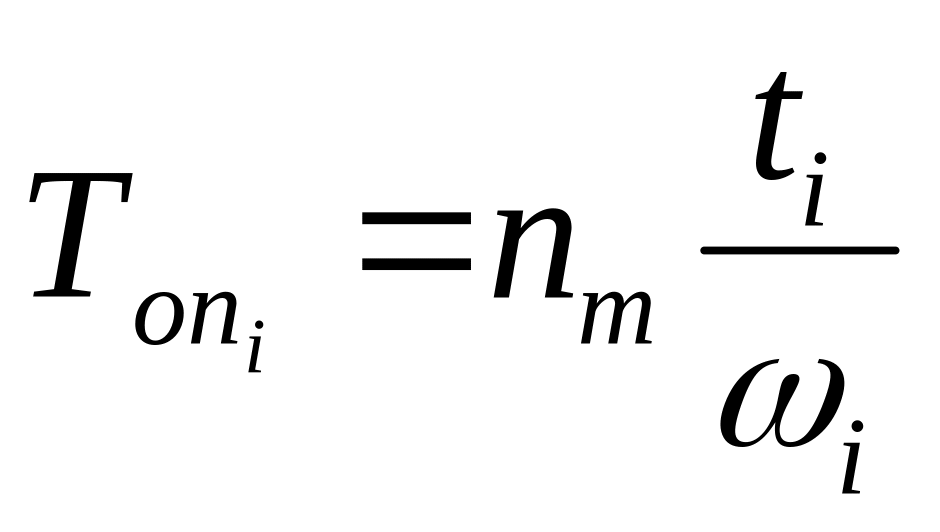

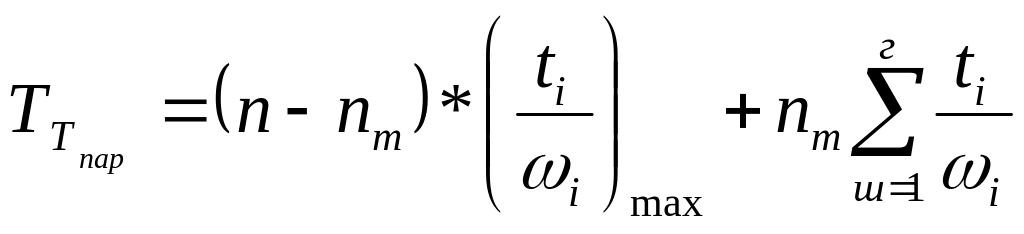

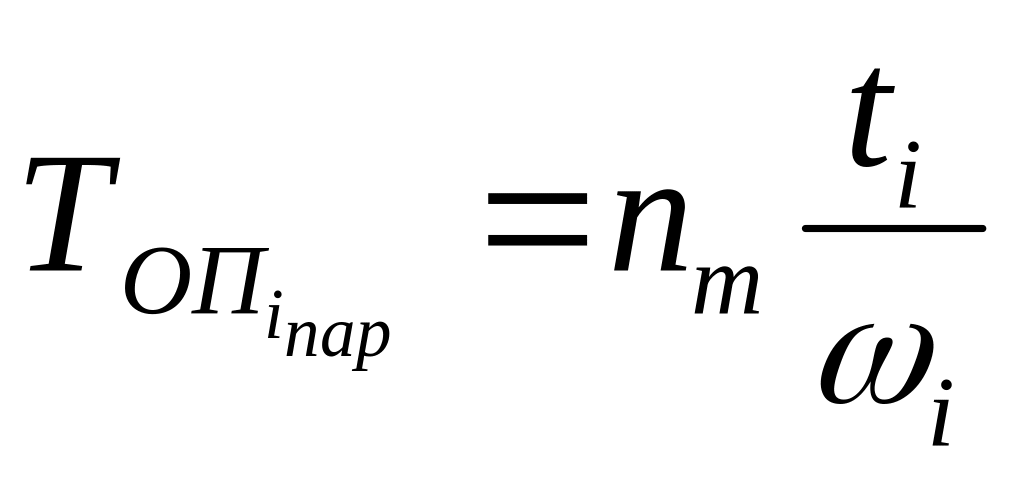

Параллельно-последовательное движение:

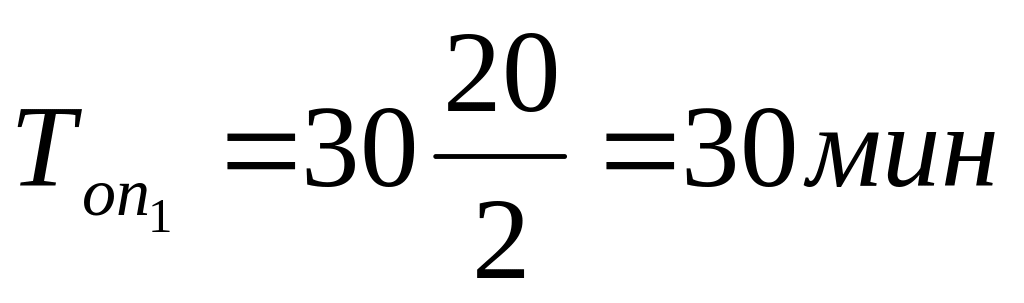

Параллельный вид движения:

Достоинство — минимальная продолжительность цикла.

Недостаток — простои оборудования при несинхронизированном производственном цикле.

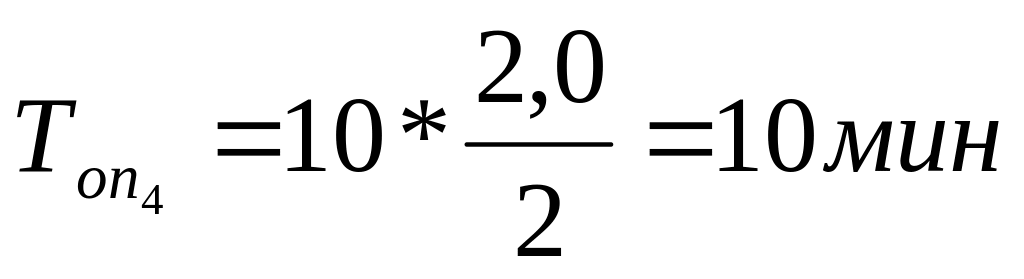

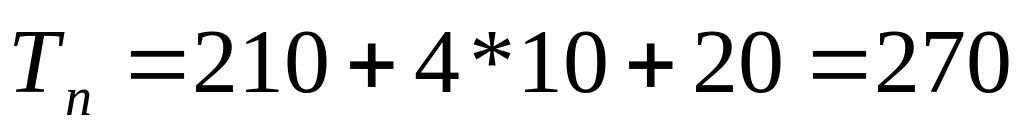

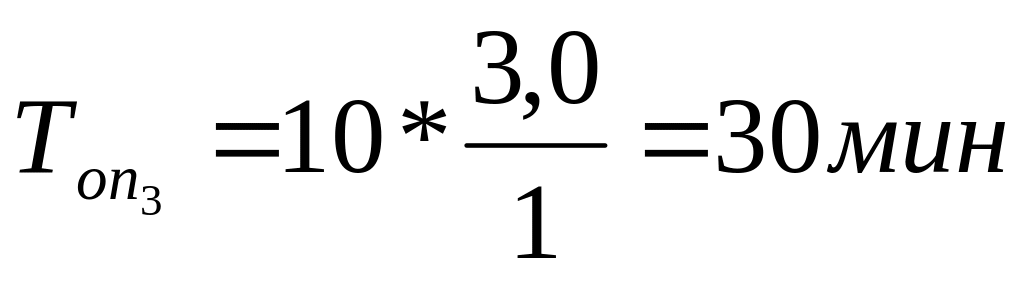

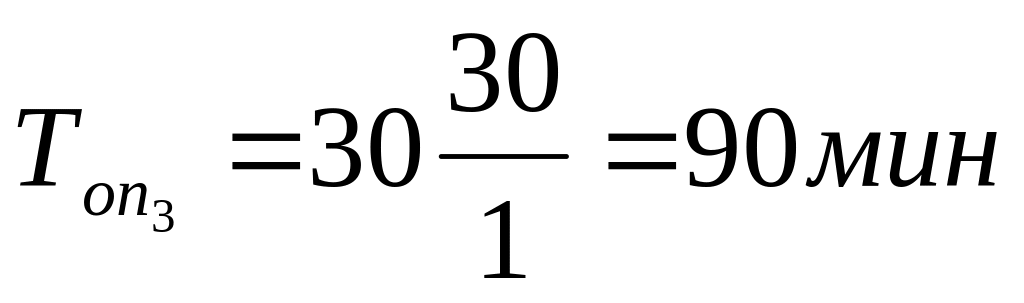

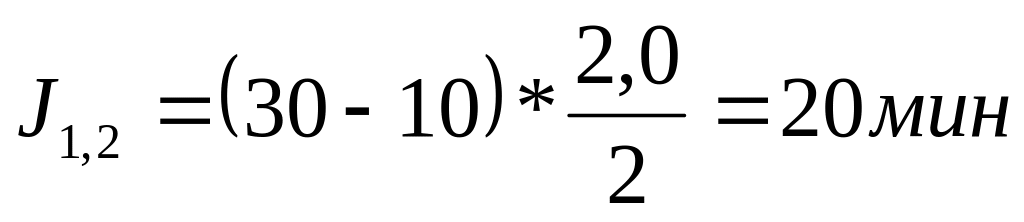

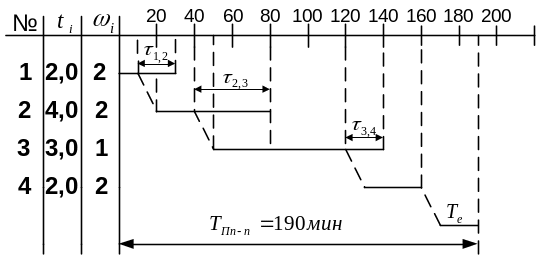

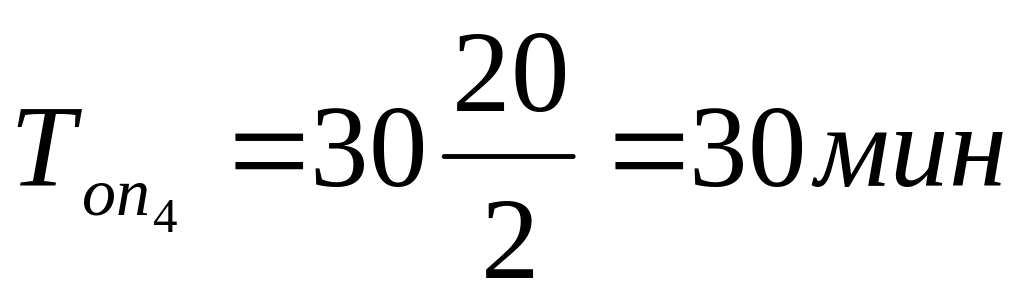

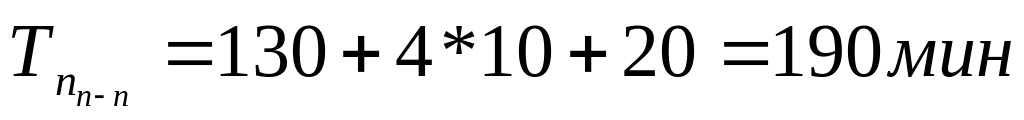

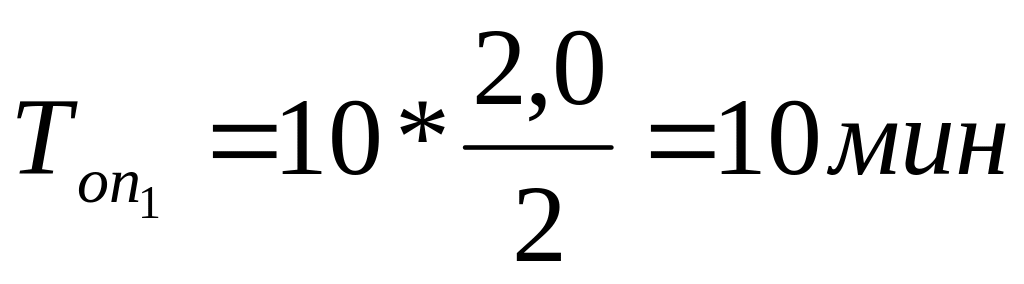

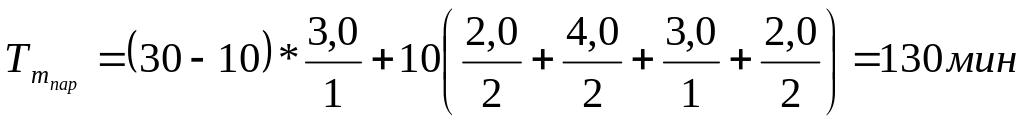

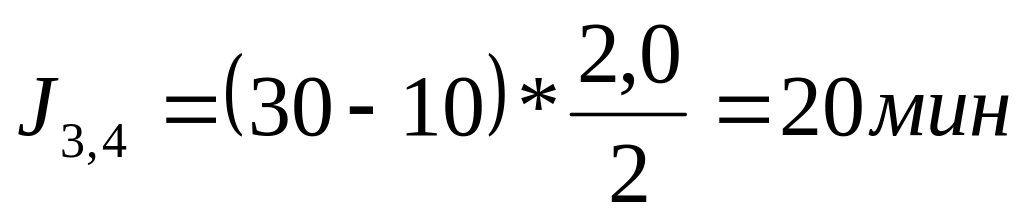

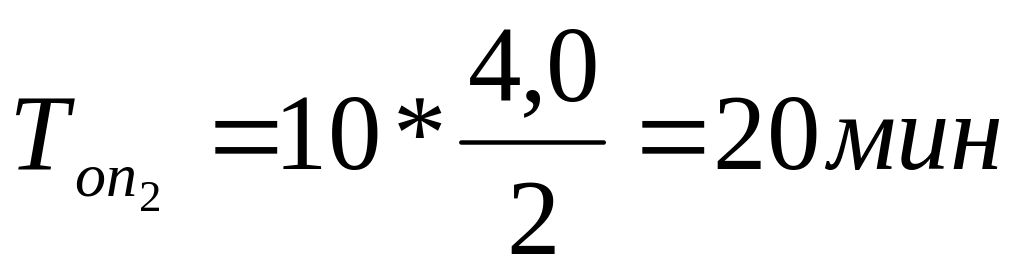

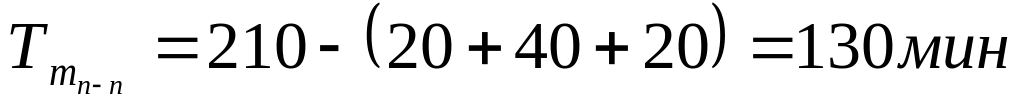

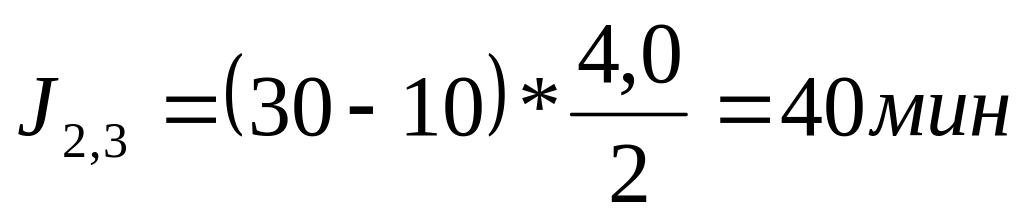

Пример: n = 30; nт = 10; Тмо = 10 мин.; Те = 20 мин.; Тсм = 8 ч.; К = 2

ti

ωi

1

2

2

2

4

2

3

3

1

4

2

2

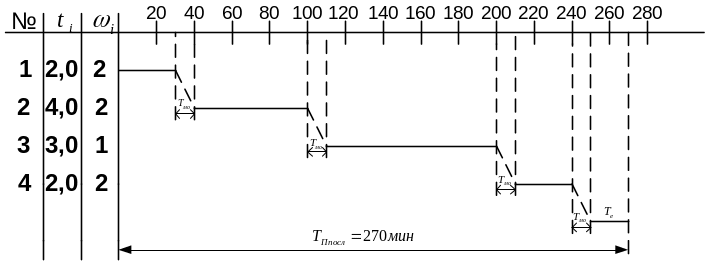

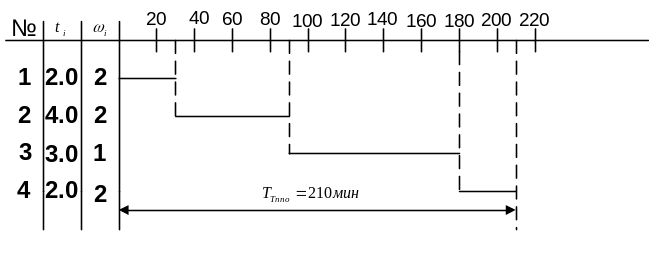

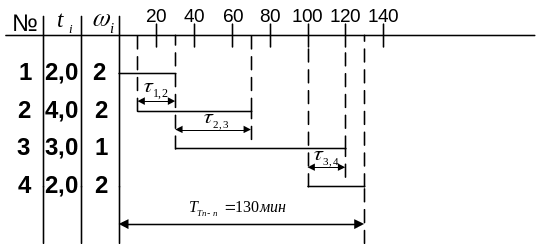

Правило построения графиков при параллельном виде движения:

1 Отразить обработку первой транспортной партии на всех операциях.

2 Выбрать операцию с максимальным операционным циклом и отразить на ней обработку остальных транспортных партий без перерыва.

3 Найти на графике точки начала и окончания обработки оставшихся транспортных партий на оставшихся операциях.

Вопрос №4 Расчет цикла сложного производственного процесса

Расчет длительности сложного производственного процесса осуществляют для определения плановой продолжительности цикла для получения исходной информации при планировании производства.

Пример:

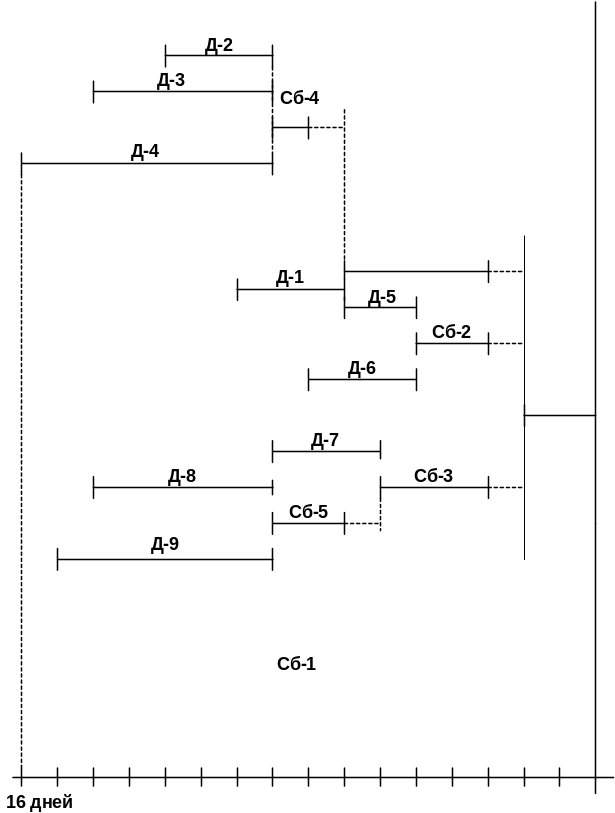

Изделие состоит из сборочных узлов и деталей. И — изделие, СБ — сборочный узел, Д — деталь.

В соответствии с данной схемой строится ленточный график, по которому определяется продолжительность производственного цикла сложного процесса.

График строится справа налево, откладывая в масштабе циклы частных процессов, начиная со срока сдачи изделия на склад.

Испытания продолжаются 2 дня, сборочные узлы пролеживают 1 день. Сб-1 собирается 4 дня, СБ-2 — 2 дня, Сб-3 — 3 дня, Сб-4 — 1 день, Сб-5 — 2 дня.

Детали:

1 — 3 дня;

2 — 3 дня;

3 — 5 дней;

4 — 7 дней;

5 — 2 дня;

6 — 3 дня;

7 — 3 дня;

8 — 5 дней;

9 — 6 дней.

Вопрос №5 Пути сокращения продолжительности производственного цикла

Основными путями сокращения производственного цикла являются:

1 Снижение затрат труда на выполнение основных технологических операций путем совершенствования конструкции и технологии изготовления изделия.

2 Сокращение затрат времени на транспортные, складские и контрольные операции путем их совмещения по времени с процессами обработки и сборки, с применением современных методов контроля, механизации и автоматизации внутрицехового транспорта.

Сокращение длительности цикла путем повышения степени параллельности выполняемых операций, то есть использование параллельного либо последовательно-параллельного движения.
