- •Вопрос 1.
- •Вопрос 2.
- •Вопрос 3. - Читать в.В. Богданов 19 урок!!! (Раздел – методы отслеживания проекта).
- •4.Плановые: 1ый - день: 4 часа, 2ой - день: 8 часов, 3ий - день: 8 часов, 4ый - день: 2 часа. Фактич. : 1ый - день: -, 2ой - день: -, 3ий - день: -, 4ый - день: -.
- •Вопрос 4.
- •Вопрос 5.
- •Вопрос 6.
- •Вопрос 7.
- •Вопрос 8.
- •Значения общих и фактических затрат будут не равны.
- •Вопрос 9.
- •Длительность: 50 дней. Трудозатраты: 40часов. Общие (плановые) затраты: 4000р.
- •Вопрос 10.
- •Объем ресурсов (Единиц): 25%. Длительность: 5дней. Общие (плановые) затраты: 1000р.
- •Вопрос 11.
- •Вопрос 12.
- •Вопрос 13.
- •Вопрос 14.
Вопрос 3. - Читать в.В. Богданов 19 урок!!! (Раздел – методы отслеживания проекта).

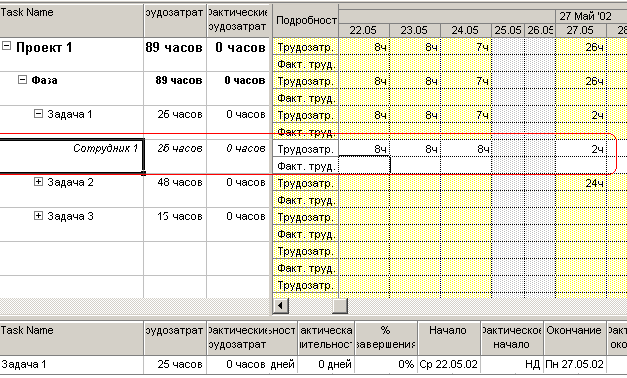

Исходные данные: фактические трудозатраты = 0ч. (на период), плановые трудозатраты = 26ч. (на период). Плановые трудозатраты (26ч.) делятся на повременные: 1д.: 8ч., 2д.: 8ч.,3д.:8ч.,4д. 2ч. Соотношение плановых и фактических повременных трудозатрат представлено на рисунке. При изменении значения плановых повременных трудозатрат: в 1ый - день, с 8 часов до 4 часов,
п олучим следующие значения (выберите правильный вариант):
-
плановые: 1ый - день: 3 часа, 2ой - день: 8 часов, 3ий - день: 8 часов, 4ый - день: 6 часов. фактич. : 1ый - день: -, 2ой - день: -, 3ий - день: -, 4ый - день: -.
-
плановые: 1ый - день: 4 часа, 2ой - день: 8 часов, 3ий - день: 7 часов, 4ый - день: 5 часов.
фактич. : 1ый - день: -, 2ой - день: -, 3ий - день: -, 4ый - день: -.
3.плановые: 1ый - день: 5 часов, 2ой - день: 8 часов, 3ий - день: 7 часов, 4ый - день: 5 часов.
фактич. : 1ый - день: -, 2ой - день: -, 3ий - день: -, 4ый - день: -.
4.Плановые: 1ый - день: 4 часа, 2ой - день: 8 часов, 3ий - день: 8 часов, 4ый - день: 2 часа. Фактич. : 1ый - день: -, 2ой - день: -, 3ий - день: -, 4ый - день: -.
5. плановые: 1ый - день: 4 часа, 2ой - день: 8 часов, 3ий - день: 8 часов, 4ый - день:2 часа.
фактич. : 1ый - день: -4часа, 2ой - день: -, 3ий - день: -, 4ый - день: -.
Вопрос 4.
Перечислены работы. Даны ресурсы: Инженер1 (Почасовая ставка: 1999 р/ч., фиксированные з-ты = 357 руб), Инженер2 (Почасовая ставка: 1857 р/ час, фиксированные з-ты = 2061 руб) . Для одной из работ,при назнач. любого из р-сов (Инже-нер1 либо Инженер2, Ед. назн. = 100%), знач. суммы затрат на использ. будет одинаковым, как в случае назначения Инженер1, так и Инженер2. Принят 12 ч. рабоч. день. Определить продолжительность этой работы.
-
0,13 дней
-
0,43 дня
-
1,5 дня
-
2 дня
-
1 день
Ответ:
X –Длительность работы в часах.
1999*x + 357 – Затраты при исп. Инженер1
1857*x + 2061– Затраты при исп. Инженер2
1999*x + 357 = 1857*x + 2061
142*x = 1704
x=12
x=1 день.
Вопрос 5.
Дан сетевой график и продолжительность входящих в него работ.
Выберите из перечисленных групп работ те группы, в которых все работы имеют одинаковый резерв времени (может быть равен 0):
-
A47, A911, A79, A24, A12
-
A23, A68, A12, A410, A611
-
A47, A410, A79, A24, A23
-
A68, A56, A611, A24, A12
-
A79, A1011, A56, A24, A311
Ответ:
Для сокращения времени вычислений, следует перерисовать исходный график, упростив его
структуру (сократив общее количество работ).
Исходный график

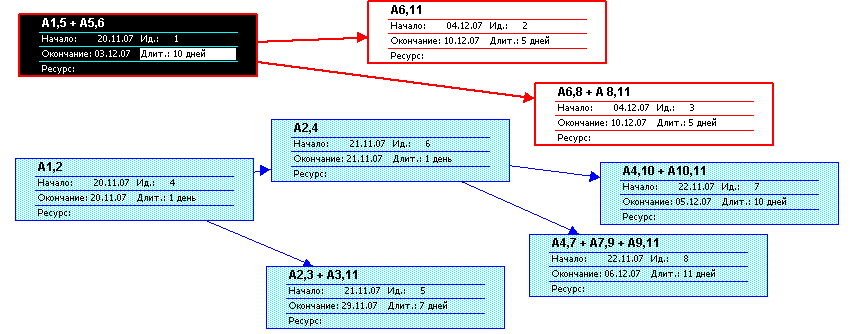

Сокращенный график (последовательно идущие работы, входящие в один путь, объединены в одну)
Данный график (8работ) рассчитывается гораздо быстрее, чем исходный (14работ).
Обратите внимание, объединенные работы, например, работа A4,7 + A 7,9 + A9,11 – имеет резерв 2дня. Это значит: в исходном: работа A4,7 – резерв 2дня; A 7,9– резерв 2дня; A9,11– резерв 2дня;
