- •Пояснительная записка
- •Оглавление
- •Введение
- •Область применения технологической карты
- •Нормативные ссылки
- •Характеристики применяемых материалов и изделий
- •Определение номенклатуры и объемов работ
- •Разработка конструктивно-планировочной схемы здания
- •Определение номенклатуры и расчёт объемов работ
- •4.2.1. Определение объемов монтажных работ
- •1. Объем работ по установке или укладке сборных железобетонных конструкций определяется их количеством согласно спецификации сборных элементов (табл. 1):
- •2. Объем электросварочных работ подсчитывается на основании средних норм длины сварных швов (см. [1], п.2.1):
- •4.2.2. Определение объемов каменных работ
- •4.2.3. Ведомость объемов работ
- •Организация и технология производства работ
- •Предварительный выбор технологии производства монтажных работ
- •Выбор кранов по техническим параметрам
- •5.2.1. Выбор захватных и вспомогательных приспособлений
- •5.2.2. Определение требуемых параметров монтажных кранов
- •5.2.2.1 Требуемые параметры крана при монтаже колонн
- •5.2.2.2 Требуемые параметры крана при монтаже подстропильных балок
- •5.2.2.3 Требуемые параметры крана при монтаже стропильных балок
- •5.2.2.4 Требуемые параметры крана при монтаже плит покрытия
- •5.2.2.5 Требуемые параметры крана при монтаже стеновых панелей (монтируются «с колёс»)
- •5.2.2.6. Требуемые параметры крана при подаче поддонов с кирпичом
- •5.2.2.7 Сводная таблица требуемых монтажных характеристик
- •5.2.3 Выбор монтажных кранов
- •5.3. Разработка складирования конструкций
- •5.4. Разработка технологических схем монтажа конструкций
- •5.5. Определение производительности монтажных кранов
- •5.6. Расчёт состава бригады каменщиков с её разбивкой на звенья
- •5.7. Определение размеров делянок для звеньев каменщиков
- •5.8. Подбор и расчёт транспортных средств для доставки конструкций
- •Потребность в материально-технических ресурсах
- •Техника безопасности, охрана труда и окружающей среды Каменные работы
- •Монтажные работы
- •Ручная сварка
- •Калькуляция затрат труда
- •9.1. Составление калькуляции затрат труда
- •9.5. Расчёт тэп
- •Заключение
- •Список используемых источников
5.4. Разработка технологических схем монтажа конструкций

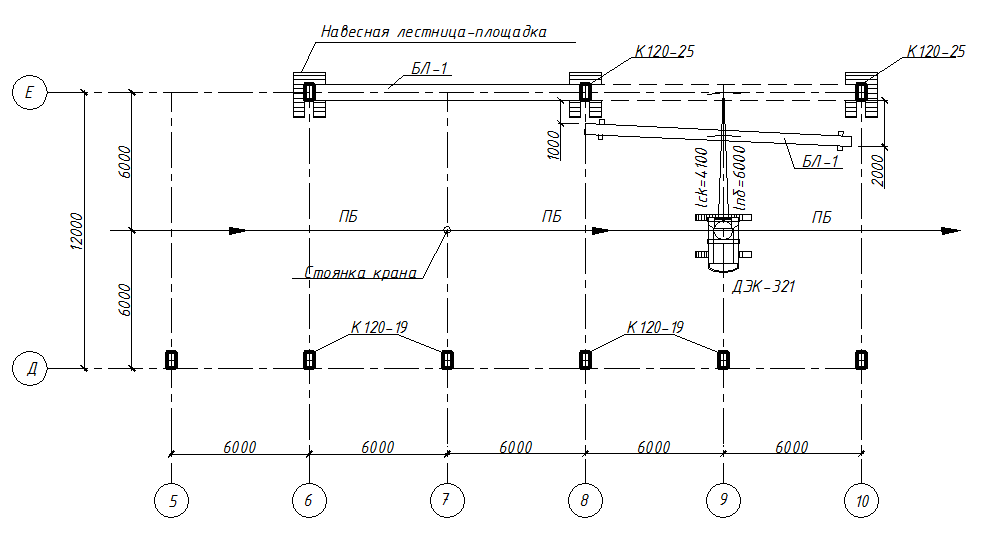

Рисунок 13 – Схема монтажа колонн способом поворота и с движением крана
по середине пролета
Рисунок 14 – Схема монтажа подстропильных балок поворотом стрелы крана
Рисунок 16 – Схема монтажа стеновых панелей поворотом крана без изменения вылета стрелы с транспортного средства
5.5. Определение производительности монтажных кранов
Сменная эксплуатационная производительность крана для монтажа стеновых панелей определяется по формуле:
,
т/маш-см;
где:
–средневзвешенная
масса монтируемых краном конструкций,
т;
–продолжительность
смены в часах (
ч);
–коэффициент,
учитывающий внутрисменные простои
монтажного крана: для стреловых кранов
при работе без выносных опор
;
–коэффициент
перехода от производственных норм к
сметным (
=0,75);
–средневзвешенное
время монтажного цикла крана, мин.
Определяем средневзвешенную массу монтируемых краном конструкций:
т;
где:
–масса
элемента i-го
типа, монтируемого краном, т;
–количество
элементов i-го
типа, монтируемого краном, шт;
–количество
типов сборных элементов, монтируемых
краном, ед.
Средневзвешенное время монтажного цикла крана определяется по формуле:
,
мин;
где:
–продолжительность
монтажа одной конструкции i-го
типа краном, мин.
Продолжительность монтажа одной конструкции краном определяется по формуле:
,
мин; где:
–машинное
время монтажа конструкции, мин;
–ручное
время монтажного цикла одной конструкции
типа принимается по данным хронометражных
наблюдений при монтаже сборных конструкций
(см. [1], П.5.4) (
мин – для ПСЯ-16-2,
мин – для ПСЯ-16-3).
Машинное время монтажа конструкции определяется по формуле:
,
мин; где:
–высота
подъема крюка при монтаже конструкции,
м;
–угол
поворота стрелы крана в горизонтальной
плоскости при монтаже конструкции,
град;
–расстояние
перемещения крюка крана по горизонтали
при монтаже конструкции за счет изменения
вылета стрелы, м;
–расстояние
перемещения крюка крана по горизонтали
при монтаже конструкции, м; S2=0
,
,
,
– соответственно скорости подъема и
опускания крюка крана, перемещения
груза при изменении вылета стрелы крана
и перемещении крана, м/мин
(см. [2]);
–скорость
посадки, м/мин;
–коэффициент
совмещения рабочих операций (
);
–частота
вращения поворотной части крана, об/мин.
Определяем высоту подъема крюка при монтаже стеновой панели
ПСЯ-16-2 (см. рис.10):
м;
где:
–высота
складирования конструкций, м;
–величина
ослабления грузозахватного приспособления
(
м).
8,1
м;
Определяем расстояние перемещения крюка крана по горизонтали при монтаже конструкции за счет изменения вылета стрелы (см. рис.16):
м,
т.к. монтаж производится без изменения
вылета стрелы, где:
–вылет
стрелы крана при монтаже стеновых
панелей, м;
–вылет
стрелы крана при взятии стеновых панелей
с транспортного средства, м
Определяем угол поворота стрелы крана в горизонтальной плоскости при монтаже конструкции:
°;
(см. рис.16)
Тогда машинное время монтажа конструкции:
мин
Следовательно продолжительность монтажа одной стеновой панели краном:
мин
Таким образом, сменная эксплуатационная производительность крана:
т/маш-см
Находим расчетную норму машинного времени:
маш-час
Сравниваем
найденную
с нормой машинного времени, найденной
по НЗТ 4-1 т.22, п.4-138, 4-139:
маш-час
Погрешность расчетов:
Расчеты по определению производительности крана выполнены верно.
