2.7. Организация производственного процесса

Производственный процесс – это целенаправленное, постадийное превращение исходного сырья и материалов в готовый, заданного свойства продукт, пригодный к потреблению или дальнейшей переработке.

2.7.1. Виды движения предметов труда в процессе производства:

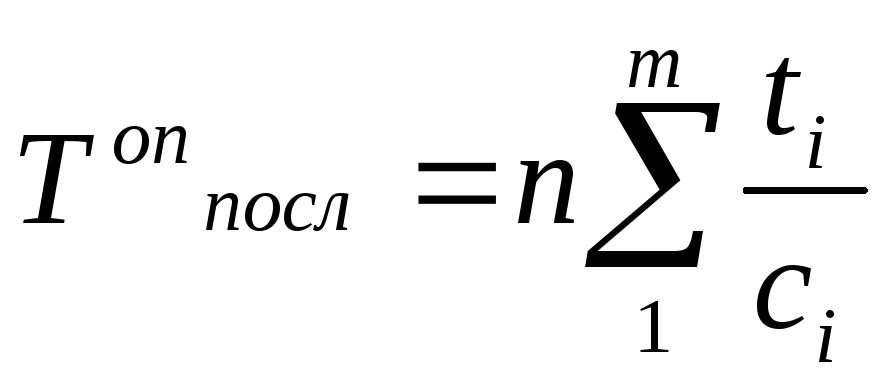

а) последовательный вид движения – способ передачи изделий, при котором передача партии деталей происходит только после того, как все детали партии прошли обработку на предыдущей операции. Длительность обработки партии определяется:

,

где n – количество деталей в партии;

ti – нормы времени по операциям технологического цикла;

ci – количество рабочих мест на операции;

m – количество операций;

б) параллельный вид движения предметов труда – способ передачи детали на операцию поштучно или небольшими партиями, сразу после обработки их на предыдущем этапе. Длительность обработки партии определяется:

,

где р – размер передаточной партии;

(t/c)max – время наиболее длительной операции;

в) параллельно-последовательный вид движения – способ передачи деталей, при котором отдельные детали партии одновременно обрабатываются на двух или нескольких операциях и работа на всех операциях идет без перерыва. Длительность обработки партии определяется:

,

где (t/c)min – время выполнения самой короткой операции из каждой пары

смежных;

г) длительность производственного цикла изготовления изделия (выполнения работ) в календарных днях с учетов всех видов затрат времени определяется при:

– последовательном:

– параллельном:

– последовательно- параллельном:

,

где tmо – длительность межоперационного времени, мин.;

Тест – длительность естественных процессов, час.;

1,4/fсмТсм – коэффициент перевода рабочих дней в календарные;

fсм – длительность смены, ч.;

Тсм – количество смен;

b – количество межоперационных перерывов.

2.7.2. Сетевой график – это графическое изображение комплекса работ и их результатов, отражающее логическую последовательность, взаимосвязи и продолжительность работ.

В сетевом графике имеются три основных элемента: работа, событие, путь.

Работа в сетевом графике изображается стрелкой. Фиктивная работа – пунктирной стрелкой. Событие – результат произведенной работы, изображается кружком. Первоначальное событие в сети, отражающее начало выполнения всего комплекса работ, называется исходным. Событие, не имеющее последующих событий и отражающее конечную цель комплекса работ, называют завершающим.

Путь – это последовательность работ, в которой конечное событие предшествующей работы совпадает с начальным событием следующей работы.

При построении сетевого графика выполняется нумерация событий и кодирование работ, диаграмма Гантта.

Правила построения сетевого графика:

• расположив исходное событие слева, вести изображение комплекса работ вправо, размещая линии работ горизонтально или наклонно, но всегда в направлении слева на право;

• минимальное пересечение работ;

• при появлении работ, выполнение которых начинается одновременно с наступлением одного события и приводит к совершению другого события, вводить промежуточное событие и фиктивную работу;

• не допускать «тупиковых» событий, кроме завершающего, не обеспеченного работой;

• не допускать «замкнутых контуров», т.е. последовательности работ, в которой начальное событие совпадает с конечным.

2.7.3. Диаграмма Гантта показывает и последовательность, и продолжительность действий и позволяет легко найти любые варианты их изменения. Виды деятельности показаны полосами на шкале времени. Длина полосы представляет ожидаемую продолжительность деятельности.
