- •Экономика отрасли
- •270800.62 «Строительство», профиль № 7
- •Общая часть
- •Цель и задачи курсовой работы
- •1.2. Основные правила выполнения и оформления работы
- •2. Формирование сметной документации
- •2.1 Формирование единичной расценки на строительные работы
- •2.2. Формирование локальной сметы на возведение земляного полотна
- •2.3. Формирование локальной сметы на дорожную одежду
- •2.4. Анализ структуры сметной стоимости смр
- •2.5. Составление объектной сметы
- •2.6. Составление сводного сметного расчета стоимости строительства
- •1 И 4-8 сводного сметного расчета
- •4. Расчет договорной цены на строительство
- •4.1. Расчет открытой договорной цены
- •4.2. Расчет закрытой договорной цены
- •Список литературы Основная литература
- •Дополнительная литература
- •Министерство образования и науки российской федерации
- •Тюмень-2008
- •Ведомость объемов работ
- •Пояснительная записка к сметной документации на строительство автомобильной дороги IV т.К. В Тюменском районе
- •Сводный сметный расчет стоимости строительства автомобильной дороги IV т.К. В Тюменском районе
- •(Гсн 81-05-02-2007)
- •Деление территории России по температурным зонам с указанием коэффициентом к нормам (согласно гсн 81-05-02-2007)
- •Нормативы затрат на содержание службы заказчика за счет средств областного бюджета
- •Расценки на проведение государственной экспертизы в зависимости от стоимости проектно-изыскательских затрат
- •Нормативы накладных расходов и сметной прибыли по видам строительных и монтажных работ (мдс 81-33.2004, мдс 81-34.2004, мдс 81-25.2001)
2.2. Формирование локальной сметы на возведение земляного полотна
Нумерация локальной сметы осуществляется следующим образом, например, № 02-01-01: первые две цифры соответствуют номеру главы сводного сметного расчета, в которой будут отражаться данные затраты, вторые две цифры – номеру строки в главе и третьи две цифры – порядковому номеру локальной сметы по данному виду работ.
Сметная стоимость работ по возведению земляного полотна определяется базисно-индексным методом. Основанием для составления локальной сметы являются:
1. Ведомость объемов земляных работ.
2. Сборник территориальных единичных расценок на земляные работы.
Прямые затраты в локальной смете определяются следующим образом:

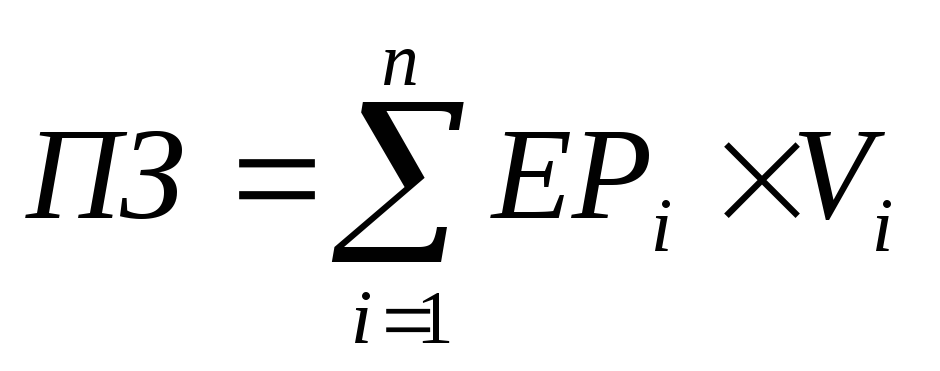

, (6)
где - единичные расценки (закрытые) на отдельные виды работ;
- проектные объемы отдельных видов работ в измерителе соответствующих единичных расценок;
- номенклатура (перечень) работ по возведению земляного полотна.
Локальные сметы составляется по форме, рекомендуемой МДС 81-35.2004 и представленной в Приложении Д. Порядок ее составления следующий:
1. Для каждого вида работ из ведомости объемов работ по сборнику единичных расценок N 1 "Земляные работы" необходимо найти соответствующую расценку и ее параметры перенести в таблицу (Приложение Д, графы 2, 3, 4, 6, 7 и 11 (числитель), а объемы этих видов работ – в гр. 5 (из ведомости объемов работ).
2. Выбор номера расценки на отдельные виды работ осуществляется исходя из:
- параметров (мощности, емкости ковша) ведущей машины и группы грунта по трудности разработки, которая для этой же машины определяется по Приложению 1.1 (общие положения сборника № 1 «Земляные работа» [10] - для работ по разработке грунта;
- наименования ведущей машины (мощности) и толщины уплотняемого слоя – для работ по уплотнению грунта.
3. Параметры каждой единичной расценки выбираются по зоне строительства. Зона строительства определяется согласно району строительства (указывается в задании на проектирование) по таблице 1 (общие положения к сборнику сметных цен на материалы [12]).
4. Если характеристика работы (дальность перемещения грунта, количество проходов по одному следу) по заданию отличается от ее характеристики заложенной в единичной расценке, то в локальную смету наряду с основной расценкой заносится корректирующая ее расценка (ее номер определяется по номеру основной расценки) с учетом индивидуального коэффициента (пример применения см. поз. 2, 4 и 6 сметы).
5. Затраты на транспортировку грунта рассчитываются в отдельной локальной смете на основе тарифов на автоперевозки в расчете на 1 т перевозимого груза, которые определяются по федеральному сборнику сметных цен [15]. Для исчисления массы транспортируемого грунта плотность грунта принимается по Приложению 1.1 Общих пложений [10].
6. Для каждого вида работ рассчитываются прямые затраты всего (гр. 8) и по составляющим элементам (гр.9, 10) перемножением соответственно данных гр.5 (объемы работ) на данные гр. 6 и 7 (стоимость единицы измерения работ).
7. Рассчитывается суммарная величина прямых затрат и их составляющих по всему комплексу работ (сумма затрат по графам 8, 9, 10).
8. Подсчитываются также итоги затрат труда рабочих, чел-ч., не занятых обслуживанием машин, путем перемножения данных гр. 5 и гр. 11 (числитель) и заносятся в гр. 11 (знаменатель).
9. За итогом прямых затрат показывается размер средств на оплату труда рабочих-строителей и машинистов (сумма итоговых данных гр. 9 и знаменателя гр. 10).
10. Накладные расходы исчисляются, согласно [5 или 6] от суммы средств на оплату труда рабочих-строителей и механизаторов, по нормам накладных расходов по видам строительных и монтажных работ приведенным в приложении С, по формуле (7)
(7)
где - величина накладных расходов по смете, руб.;
- затраты на оплату труда рабочих-строителей по отдельным видам работ;
- затраты на оплату труда машинистов по отдельным видам работ;
- нормы накладных расходов по отдельным видам работ;
- виды выполняемых работ.
12. От этой же суммы средств на оплату труда, согласно [4] в аналогичном порядке по нормам сметной прибыли по видам строительных и монтажных работ, приведенным в приложении C, рассчитывается размер сметной прибыли.
13. Определяется общая сметная стоимость работ как сумма прямых затрат, накладных расходов и сметной прибыли (итоговые данные рассчитываются по графе 8), а по графе 9 и 10 переносятся из строки с итоговой величиной прямых затрат.
14. Перевод итогов локальной сметы в текущий уровень цен осуществляется с использованием предельно-допустимых индексов удорожания стоимости строительно-монтажных работ, ежеквартально утверждаемых приказом Главного управления строительства Тюменской области, по формуле (8):
, (8)
где - сметная стоимость строительно-монтажных работ (СМР) в текущем уровне цен;
- сметная стоимость строительно-монтажных работ (СМР) в базисном уровне цен (итог локальной сметы);
- текущий индекс удорожания СМР (на дату выполнения расчетов) с учетом понижающих коэффициентов к нормам накладных расходов () и сметной прибыли ().
