3. 2. Расчет средней ширины полосы отвода
3. 2. 1. Для участков сосредоточенных работ
Рис.3.2. Полоса отвода на участках сосредоточенных
С
(3.1)
(3.2)
где - средняя высота насыпи на участках сосредоточенных работ, м.
3. 2. 2. Для участков «чередующихся работ».
Ширина полосы отвода для участков насыпи определяется по формуле 3.1 и 3.2
где - средняя высота насыпи на участках «Выемка-Насыпь», м.
Рис.3.2. Полоса отвода на участках выемок
Ширина полосы отвода для выемки определяется по формуле:
(3.3)
где - средняя глубина выемки на участках «Выемка-Насыпь», м
3. 3. Расчистка полосы отвода. Состав отряда
Расчистку дорожной полосы осуществляют по отдельным участкам в порядке очередности производства на них работ по возведению земляного полотна.
В пределах площадок, отведенных для строительства постоянных и временных зданий и сооружений, предусмотренных проектом автомобильной дороги, деревья удаляют лишь на участках, которые будут непосредственно заняты этими зданиями и сооружениями. Деревья ценных пород на участках вырубки должны выкапываться и пересаживаться в другие места по правилам и в сроки, отвечающие агротехническим требованиям.
В состав работ по подготовке просеки входят следующие виды работ: подготовка леса, валка леса, обрубка деревьев, сбор и удаление порубочных остатков, трелевка хлыстов к временным складам, разделка хлыстов на сортименты, погрузка и вывоз деловой древесины или дров, корчевание пней.
Лес удаляют лесовальными машинами или бензомоторными пилами. Высота пней должна быть минимальной. Для направленной валки, облегчающей трелевку, применяют валочные вилки, валочные лопатки.
Лес спиливают преимущественно в зимнее время, так как это обеспечивает лучшие условия просушки дорожной полосы в весеннее время до начала земляных работ и облегчает вывозку полученного при прорубке просеки леса по зимнему пути, особенно при наличии заболоченности.
Удаление леса и кустарника вместе с плодородным слоем почвы не допускается.
Просеку по ширине следует разбить на пасеки длиной 200–400 м, располагаемые вдоль полосы. При ширине просеки от 25 до 45 м, назначают две просеки. Трелевочные волоки шириной 5 м прорубают вдоль каждой просеки по ее центру.
Валку деревьев надлежит производить только в дневное время звеньям, работающим друг от друга на расстоянии не менее 50м.
Разработку пасек следует осуществлять узкими лентами шириной 5–7 м, располагаемыми вдоль трелевочного волока. Для облегчения трелевки деревья валят вершинами к направлению трелевки и к трелевочному волоку под небольшим углом к нему.
Сборка в кучи порубочных остатков выполняют корчевателем-собирателем после вывозки с пасеки хлыстов. Кучи должны располагаться не ближе 8 м от стены леса. Порубочные остатки, мелколесье, выкорчеванные пни должны вывозиться для промышленной переработки или в места складирования, отведенные органами лесного хозяйства. Сжигание остатков на месте допускается по согласованию с лесхозом и органами пожарного надзора в условленное ими время.
Корчевание пней следует проводить корчевателями-собирателями, а при необходимых объемах работ – бульдозерами. При корчевке крупных пней с сильно развитой корневой системой в целях облегчения корчевки корни подкапывают и подрубают. Особо крупные пни целесообразно корчевать взрывным способом, для чего привлекают специалистов, имеющие право выполнять буровзрывные работы. Вычесывание корней, оставшихся после корчевки пней и срезки кустарника и мелколесья, осуществляется корчевателем-собирателем. Оставшиеся после корчевки ямы засыпают с послойным уплотнением грунта. После вычесывания корней и удаления почвы вся поверхность основания под насыпь должна быть спланирована и тщательно уплотнена тяжелыми катками.
Камни (валуны), мешающие возведению земляного полотна, должны быть ударены корчевателями-собирателями или бульдозерно-рыхлительными агрегатами. Для захвата и перемещения крупных камней следует использовать цепи или захватные приспособления. Особо крупные камни, которые невозможно удалить целиком, дробят взрывным способом и удаляют по частям.
Объем работ
Характеристика леса по крупности:
- средней крупности. dствола– 24-32 см;vдер– 0,5 м3.
Характеристика леса по густоте:
-густой: количество деревьев на 1 га – 50 шт.
Процент полосы отвод занятый лесом: nл=60%
Процент полосы отвода занятый кустарником: nк=80%
Площадь полосы отвода

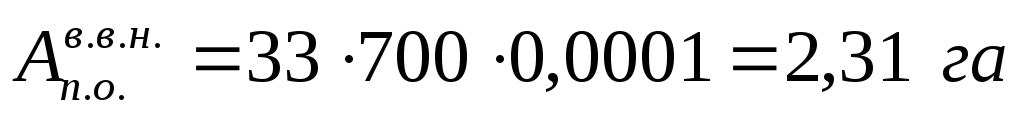

На участках сосредоточенных работ определяется по формуле:
(3.4)
где - Σli– сумма длин участков сосредоточенных работ, м.
,
Н
(3.5)
где и- пощади полосы отвода на участках насыпи и на участках выемки, га, определяемые по формуле (3.4)
П
(3.6)
Площадь полосы отвода занятая кустарником
(3.7)
Определение количества деревьев
(3.8)
где Кдер.– число деревьев на одном гектаре, равное 500 шт.
Общий объем деревьев
(3.8)
где vдер.– объем одного дерева, равный 0,5 м3.
Состав отряда на выполнение подготовительных работ определяем в таблице 3.1
Таблица 3.1. Технологическая последовательность на выполнения подготовительных работ
№ опера-ции |
Источник обоснования норм выработки |
№ зах-ват-ки |
Наименование операции (объем работ) |
Ед. изм. |
Сменный объем работ |
Производительность в смену |
Потребное кол-во ресурсов |
1 |
- |
- |
Удаление кустарника кусторезом ДЗ-4 |
га |
0,23 |
3,2 |
0,0719 |
2 |
§Е13-1 Т1-6а |
- |
Валка леса бензомото-рными пилами «Урал» |
10шт, |
87 |
44,4 |
1,959 |
3 |
§Е13-3 Т1-4а |
- |
Обрезка сучьев |
10шт, |
87 |
57,14 |
1,523 |
4 |
§Е13-5 Т1-2в, 4в |
- |
Трелевка леса тракто-ром Т-100М на расстояние до 300 м |
10м3 |
44 |
169,49 |
0,260 |
5 |
§Е13-6 Т1-1г |
- |
Раскряжевка хлыстов бензомоторными пилами «Урал» |
10м3 |
44 |
135,59 |
0,324 |
6 |
§Е13-7 Т1-1а |
- |
Отчистка трассы от порубочных остатков |
10м3 |
44 |
89,91 |
0,489 |
7 |
§Е13-8 Т1-12а |
- |
Корчевка пней Т-100М |
10шт. |
87 |
72,64 |
1,198 |
8 |
§Е13-11 Т1-5д |
|
Перемещение пней трактором Т-100М |
100 шт. |
87 |
153,85 |
0,565 |
9 |
§Е13-12 Т1-4а,4б |
- |
Штабелевка бревен вручную на расстояние 20м |
10шт. |
87 |
29,52 |
2,947 |
10 |
§Е13-13 Т1-3б |
- |
Вывоз леса трактором Т-100М на 5 км |
100м3 |
44 |
48,78 |
0,902 |
Состав отряда:
1). Бензомоторные пилы «Урал» – 1,959+1,523+0,324=3,806 (4)
2). ТракторТ-100М – 0,260+1,198+0,565+0,902=2,925 (3)
3). Подсобные рабочие – 11,996 (12)
4). Кусторез ДЗ-4 – 0,0719 (1)
