- •Органи3ационно-экономическая часть курсового и дипломного проекта Расчет затрат на проектирование
- •Тт.Д. - выполнения текстовых материалов, ч;
- •Тп - трудоемкость проверки технической документации, ч;
- •Т н.К. Трудоемкость нормоконтроля, ч.
- •Трудоемкость разработки чертежа определяется следующим методом:
- •Данные по группам новизны:
- •Данные по г руппам сложности при конструировании сборочных единиц и схем:
- •Норма времени на разработку конструкторских документов технического проекта.
- •7) Специальное оборудование для научных и экспериментальных
- •12) Затраты на проведение маркетинговых исследований.
- •13) Затраты на создание опытного образца (макета) включают:
- •Тарифные ставки (за месяц в руб)
- •Ввести в действие с 1.12.2001 г.Единая тарифная сетка по оплате трудаработников организаций бюджетной сферы.
Данные по группам новизны:
А - проектирование по имеющимся образцам существующих сборочных единиц, схем и деталей;
Б – модернизация существующих изделий с использованием унифицированных элементов, модернизация с заимствованием составных частей;
В – проектирование сборочных единиц, схем и деталей изделий с введением значительных технических и принципиальных изменений составных частей с новыми параметрами, требующих экспериментальной проверки;
Г – проектирование сборочных единиц, схем и деталей изделий со всеми новыми параметрами и экспериментальной проверкой составных частей изделия;
Д – проектирование принципиально новых процессов или методов, связанных с проведением научных исследований и экспериментов по всем составным частям и их взаимодействию.
Данные по группам сложности при конструировании деталей:
I – детали весьма простых геометрических форм, требующие элементарные расчеты;
II – детали простых геометрических форм небольших габаритов, требующие несложные конструкторские расчеты;
III – сложные детали, требующие специальные конструкторские расчеты, геометрические формы их представляют собой сочетание простых и сложных поверхностей;
IV –детали сложной конструкции (литые, штамповочные), требующие специальные конструкторские расчеты;
V – детали весьма сложные, с пространственным расположением сопрягаемых поверхностей, требующие сложные конструкторские расчеты, крупногабаритные типа картеров головки передач, головок многоцилиндровых двигателей, многоколенчатых валов, узлов крепления силовых элементов крыла.
Данные по г руппам сложности при конструировании сборочных единиц и схем:
I – простые конструкции, не включающие перемещающихся деталей;
II – конструкции, включающие простые детали с одной – двумя кинематическими парами, соединения по третьему – четвертому классам точности;
III – соединения с тремя и более кинематическими парами, требующие расчеты передач;
IV – сборочные единицы со сложными кинематическими передачами и элементами автоматика механического, электрического, гидравлического типа с допусками второго, третьего классов точности, включающие элементы сложности криволинейной конфигурации;
V – сборочные единицы автоматического и полуавтоматического действия; сложное оборудование, конструирование которого связано с поисковыми исследованиями и
большими аналитическими расчетами сопрягаемых размеров в пределах допусков первого – второго класса точности;
VI – сборочные единицы и оборудование, у которых рабочие и вспомогательные процессы полностью автоматизированы и имеют систему автоматического регулирования; оборудование сложное с электронными системами, требующее научных исследований и больших расчетов.
Норма времени на разработку конструкторских документов технического проекта.
Чел. часы
Наименование документа |
Группа новизны |
Группа сложности | |||||
I |
II |
III |
IV |
V |
VI | ||
Чертежи сборочных единиц- формат №24 чертежи общего вида |
А Б В Г |
17 19 22 26
|
20 22 25 29 |
25 27 30 36 |
35 38 45 55 |
45 50 60 75 |
60 67 80 95 |
Теоретический чертеж |
А Б В Г Д |
3 4 5 7 9 |
4 5 6 8 10 |
6 7 8 10 12 |
8 9 10 12 16 |
10 12 15 18 21 |
13 15 18 22 26 |
Чертеж принципиальных схем электрическая схема |
А Б В Г Д |
16 20 23 26 32 |
32 38 44 54 60 |
60 70 85 100 120 |
120 140 160 190 210 |
210 250 270 320 350 |
260 300 350 420 490 |
Чертежи деталей |
А Б В Г Д |
2 3 4 6 8 |
8 9 10 13 16 |
16 20 24 28 32 |
32 42 52 65 75 |
75 110 140 170 200 |
|
При укрупненных расчетах можно воспользоваться нормативными на проектно – конструкторские работы с учетом групп новизны, сложности и их удельным весом в общей продолжительности НИОКР:
№ п/п |
Виды работ |
Группа новизны |
Группа сложности | ||||
I |
II |
III |
IV |
V | |||
1. |
Техническое задание на проект |
А Б В Г Д |
70 100 130 160 190 |
100 150 200 250 300 |
200 250 300 350 400 |
300 350 400 450 500 |
400 450 500 550 600 |
2. |
Эскизный проект |
А Б В Г Д |
300 350 400 550 600 |
600 700 800 1000 1200 |
900 1000 1100 1400 1600 |
1300 1700 1900 2300 2500 |
2000 2200 2400 2800 3500 |
| |||||||
№ п/п |
Виды работ |
Группа новизны |
Группа сложности |
|
|
|
|
|
|
|
I |
II |
III |
IV |
V |
4. |
Рабочий проект на деталь (условную) |
А Б В Г Д |
3 4 4 6 7 |
4 5 5 8 9 |
5 6 6 9 11 |
6 7 7 10 12 |
7 8 8 11 14 |
5. |
Обзор патентной литературы |
А - Д |
100 |
110 |
120 |
130 |
140 |
Удельный вес трудоемкости выполнения работ и этапов в общей трудоемкости НИОКР:
Табл.2
№ п/п |
ЭТАПЫ |
Уд. вес в общей трудоемкости % |
1. 2. 3.
4. 5. 6. 7. |
Научно- исследовательские работы Техническое задание, техническое предложение Проведение теоретических исследований Проектирование и изготовление стендов, средств испытания и контроля Экспериментальные работы Испытания Внесение корректив в разработки Экспериментальное внедрение |
100 25 - 30 25 – 27
27 – 30 5 – 7 4 – 6 3 – 4 3 – 4 |
8.
1. 2. 3. 4. 5. 6. 7. |
Выводы и предложения по теме Проектно – конструкторские работы Техническое задание, техническое предложение Эскизное проектирование Техническое проектирование Рабочее проектирование Изготовление опытных образцов Стендовые и эксплутационные испытания Доводка опытного образца, корректировка технической документации, передача образца на государственные испытания |
2 – 3 100 8 – 10 10 – 16 25 – 30 15 – 20 20 – 25 3 - 5
5 – 7
|
Трудоемкость разработки технологических процессов и проектирования оснастки определяется по нормативам с учетом групп сложности:
Чел. - часы
№ п/п |
Вид выполняемой работы |
Группы сложности | ||||
I |
II |
III |
IV |
V | ||
I. |
Разработка технологических процессов (на одну деталь) 1. Разработка операционного процесса 2. Разработка маршрутного технологического процесса 3. Разработка типового технологического процесса: на первую деталь на последующие детали 4. Разработка и вычерчивание эскиза детали 5. Контроль операционных технологических процессов |
5
3
6 1
1
1 |
9
5
10 2
1
2 |
15
8
17 3
2
3 |
25
12
35 5
3
5 |
32
16
45 7
4
7 |
II. |
Конструирование оснастки (на единицу оснастки)
|
20 25 15 |
40 45 50 |
60 65 150 |
120 90 300 |
|

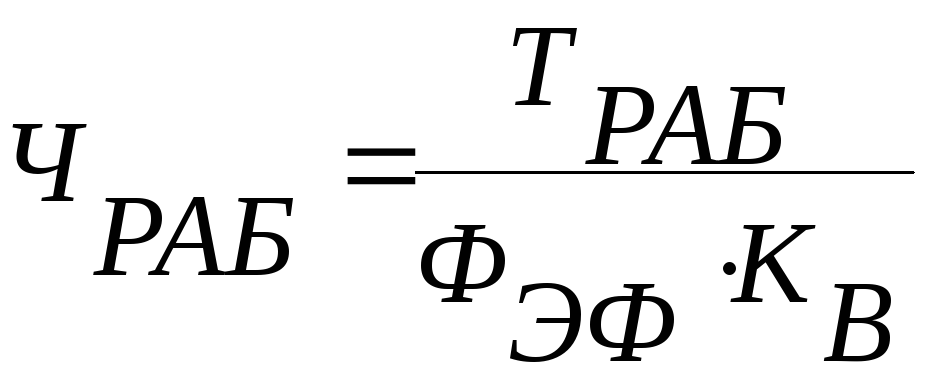

3.На основе рассчитанной трудоемкости работ определяется общая численность работников:
где Траб – трудоемкость работ;
Фэф – эффективный фонд времени одного работника, ч.;
Кв – коэффициент выполнения норм (на стадии проектирования принимается I,O)
где Др –количество рабочих дней;
- коэффициент плановых потерь времени (0,9);
q - продолжительность рабочего дня.
Распределение работы между исполнителями осуществляется с учетом их квалификации и длительности выполнения работы.
Длительность каждой стадии, этапа, определяется по формуле:
,
где Тi – трудоемкость стадии, этапа, работы, чел./ч.;
Чi - численность работников, одновременно выполняющих данную стадию, этап, работу, чел.;
Kдi – коэффициент, учитывающий дополнительное время на согласование, внесение изменений в техническую документацию и другие работы, не предусмотренные нормативами (1,1 – 1,5);
Смета на проектирование составляется по статьям затрат;
основные материалы;
покупные изделия и полуфабрикаты;
энергия технологическая;
основная заработная плата( затраты на оплату труда);
дополнительная заработная плата;
отчисления с основной и дополнительной заработной платы на социальные нужды;
специальное оборудование для научных и экспериментальных работ;
контрагентные работы;
производственные командировки;
затраты на машинное время;
амортизация;
расходы на ремонт основных средств;
расходы на НИР и НИОКР;
расходы на добровольное и обязательное страхование имущества;
накладные расходы;
затраты на проведение маркетинговых исследований;
затраты на создание опытного образца (макета)
Расчет отдельных статей затрат.

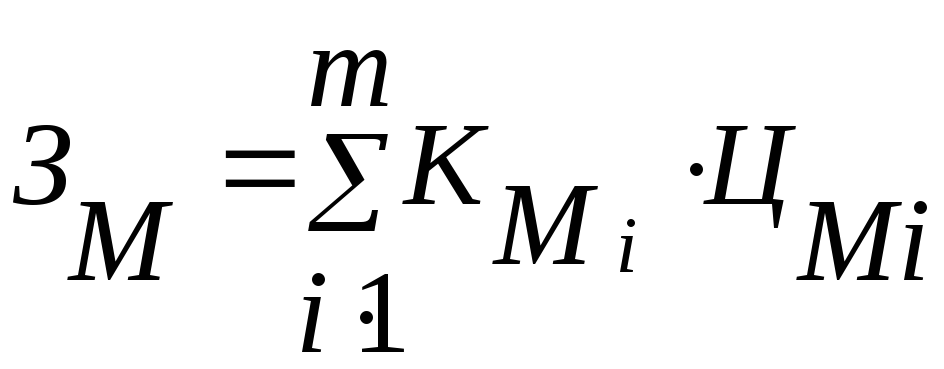

1) Основные материалы. Расчет ведется по формуле:
,
где КМi- количество материалов, кг;м;
ЦМi – цена за единицу материала, руб.;
m – количество наименований материалов;
Данные заносятся в таблицу:
№ п/п |
Наименование материала |
Расход материала |
Цена за единицу, руб. |
Затраты на материалы. Общая сумма затрат, руб |
|
|
|
|
|
ИТОГО: |

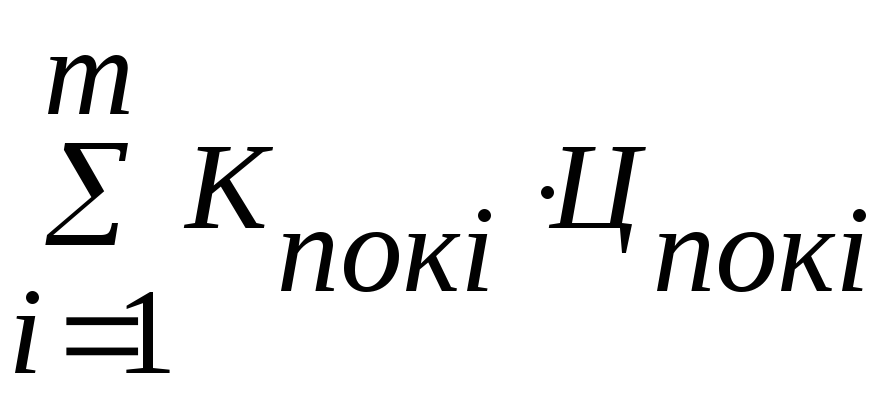

2) Покупные комплектующие изделия и полуфабрикаты. Расчет ведется по формуле:
З пок. = ,
где КПОК i– количество покупных изделий и полуфабрикатов, шт;
Ц ПОК I – цена за единицу покупных изделий и полуфабрикатов, руб.;
m - количество наименований покупных изделий и полуфабрикатов.
Данные заносятся в таблицу
№ п/п |
Наименование покупных изделий и полуфабрикатов |
Расход покупных изделий и полуфабрикатов |
Цена за ед., руб. |
Общая сумма затрат, руб. |
|
|
|
|
|
ИТОГО: |
Затраты на материалы, покупные комплектующие изделия и полуфабрикаты рассчитываются с учетом транспортно – заготовительных расходов, которые составляют 3 – 4% от их стоимости.

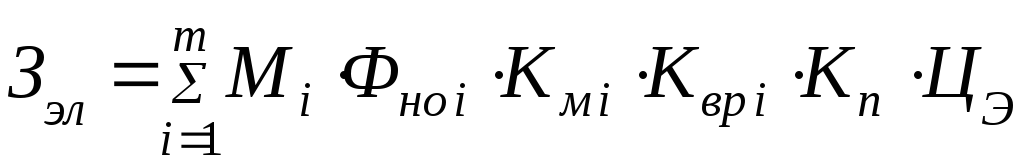

3) Энергия технологическая. Рассчитывается по формуле:
,
где Mi – мощность электродвигателей, кВт;
Фно i – номинальный фонд времени работы оборудования, час.;
KM i – коэффициент использования оборудования по мощности;
KBP i – коэффициент использования оборудования по времени;
Kп - коэффициент, учитывающий потери электроэнергии
в сети (1,051,1);
ЦЭ – стоимость 1 кВт. –часа электроэнергии, руб;
m - количество групп оборудования.
4)Затраты на оплату труда включают:
затраты на оплату труда основного производственного персонала, включая премии рабочих и служащих, научных работников за производственные и научные результаты;
оплата труда не состоящих в штате сотрудников, занятых в основной
деятельности;
стимулирующие и компенсирующие выплаты, в том числе:
а) компенсации по оплате труда в связи с повышением цен и индексацией доходов в пределах норм, предусмотренных законодательством;
б) компенсации, выплачиваемые женщинам, находящимся в частично оплачиваемом отпуске по уходу за ребенком;
К расходам по оплате труда относятся различные платежи по договорам обязательного страхования, добровольного, долгосрочного страхования, пенсионного страхования, пенсионного не государственного страхования и др. Совокупная сумма платежей(взносов) работодателя не должна превышать 12% от суммы расходов на оплату труда.
Основная заработная плата исполнителей
Расчет ведется по формуле:
,
где Чi – численность исполнителей, чел.;
Фi - фонд рабочего времени исполнителей, час.;
Сi - тарифная ставка (часовая, дневная, месячная), руб.;(см. приложение №1,2)
m - количество групп исполнителей.
5) Дополнительная заработная плата исполнителей. Расчет ведется
по формуле:
,

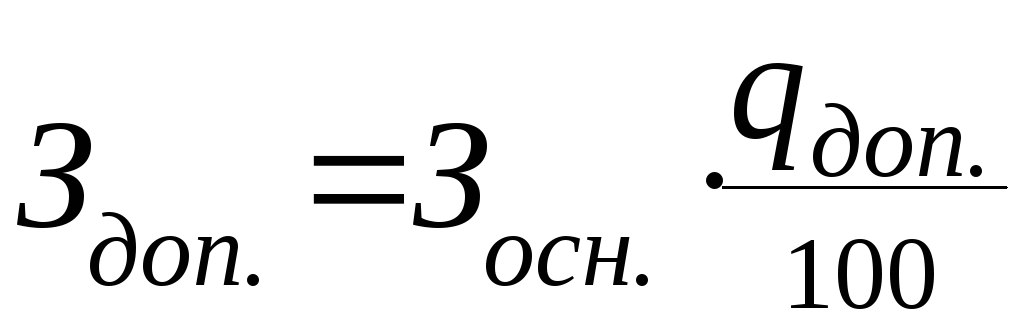

где qдоп.- норматив дополнительной заработной платы (15-20%).
6) Отчисления на социальные нужды. Расчет ведется по формуле:
,
где qотч – норматив отчислений на социальные нужды, %; (26)
