- •Методичні вказівки
- •По виконанню курсової роботи з предмета
- •Економіка будівництва
- •Для студентів зі спеціальності:
- •5.092.118 “Будівництво, експлуатація і ремонт
- •На тему: ”Розрахунок основних техніко-економічних показників роботи бригади на будівництві автомобільної дороги”
- •Передмова
- •1 Вступ
- •2 Коротка характеристика організації робіт на будівництві автомобільної
- •Розрахунок кошторисної вартості будівельно-монтажних робіт
- •План роботи бригади
- •Розрахунок заходів, упроваджених бригадою для зниження вартості будівельно-монтажних робіт
- •Розрахунок і складання акордного наряду
- •Нарахування і розподіл заробітної плати
- •Розрахунок показників ефективності роботи бригади
- •Основні техніко-економічні показники роботи бригади
- •Висновки
- •6 Список рекомендованої літератури
- •7 Вимоги до оформлення курсової роботи
- •8 Приклад виконання курсової роботи Вступ
- •1 Характеристика організації робіт на будівництві автомобільної дороги
- •Обов'язки майстра
- •2 Розрахунок кошторисної вартості будівництва
- •2.1 Вихідні дані для розрахунків
- •2.2 Розрахунок обсягів робіт на влаштуванні дорожнього одягу
- •Складання локального кошторису на дорожній одяг
- •2.3 Складання об’єктного кошторису.
- •4 Розрахунок економічної ефективності заходів по зниженню собівартості будівельно-монтажних робіт
- •4.1 Вихідні контрольні дані для розрахунків
- •4.2 Розрахунок зниження собівартості бмр по калькуляційній статті “Матеріали”
- •Розрахунок зниження вартості будівельно-монтажних робіт по калькуляційній статті “Експлуатація будівельних машин і механізмів”
- •4.4 Розрахунок зниження собівартості будівельно-монтажних робіт по калькуляційній статті “Накладні витрати”
- •5.2 Розрахунок кількості фактично відпрацьованих робітниками годин робочого часу
- •6 Нарахування і розподіл заробітної плати
- •6.1 Розрахунок коефіцієнта трудової участі
- •6.2 Розрахунок заробітної плати
- •Розрахунок преміальних доплат
- •Розрахунок премії за досягнуту економію
- •6.5 Розрахунок колективного приробітку
- •7 Розробка сітьової моделі запровадження суоп
- •7.1 Аналіз вихідних даних
- •7.2 Визначення кількості виконавців по кожному заходу і
- •7.3 Розрахунок параметрів сітьового графіка
- •8 План наукової організації праці бригади
- •Розрахунок показників ефективності роботи бригади
- •9.1 Розрахунок рентабельності роботи бригади
- •9.2 Розрахунок фондовіддачі
- •9.3 Коефіцієнт фондоозброєння
- •Основні техніко-економічні показники роботи бригади
- •9 Додатки
- •Планово-розрахункові ціни на будівельні матеріали,
- •Алгоритми розрахунків
- •3 Алгоритм нарахувань в локальному кошторисі:
- •4 Алгоритм розрахунків вартості матеріалів
- •5 Алгоритм розрахунків в об’єктному кошторисі
- •Нормативна трудоємність:
- •Кошторисна зарплата:
- •Всього по кошторису:
- •Курсовий проект
- •Полтавський будівельний технікум транспортного будівництва завдання
- •Студенту групи _______________________________________________________
- •Завдання видано: «___»___________________20__року
- •По відрядно-преміальній системі оплати праці
- •Техніко – економічні показники
6.2 Розрахунок заробітної плати

Розраховуємо фонд зарплати бригади, який залежить від виробничої програми:
Ф
=
, грн (6.1)
де
Н
-
норматив зарплати на 1000 грн
будівельно-монтажних робіт,
К
БМР
– кошторисна вартість будівельно-монтажних
робіт, грн.
Ф
=
=105567
грн

Розрахунок нормативної трудоємності:
НТ
=
, люд.- днів (6.2)
де
Н
-
норматив трудоємності на 1000 грн
будівельно-монтажних робіт.

НТ
=
=52783
люд.-днів
52783*8.0 = 422264 люд.-годин
Розрахунок планової трудоємності:
ПТ = НТ - Е , люд-днів (6.3)
де Е - зниження трудоємності по заходах, впроваджених бригадою. Якщо результат помножити на 8.0, то отримаємо трудоємність в людино-годинах.
ПТ = 52783 – 7 = 52776 люд.-днів
52776*8.0 = 422208 люд.-годин
Розрахунок преміальних доплат
З метою стимулювання підвищення професійної майстерності працівників і посилення їх матеріальної заінтересованості та відповідальності за результати виробничої діяльності керівництву підприємства, організації та установи надається право вводити диференційовані надбавки до тарифних ставок, доплати та премії працівникам.
Преміальні доплати нараховуються в залежності від коефіцієнта трудового вкладу /КТВ/:
П1 = Фзп * КТВ * Л, (6.4)
де Фзп – фонд зарплати бригади, грн.,
КТВ – коефіцієнт трудового вкладу бригади, який залежить від зростання продуктивності праці,
Л – коефіцієнт виплат із заохочувального фонду

Для визначення величини коефіцієнтів необхідно визначити ріст продуктивності праці в бригаді
П
=
,
(6.5)
де Т - зниження трудоємності робіт, люд.-днів,
Зниження трудоємності робіт розраховується за формулою:

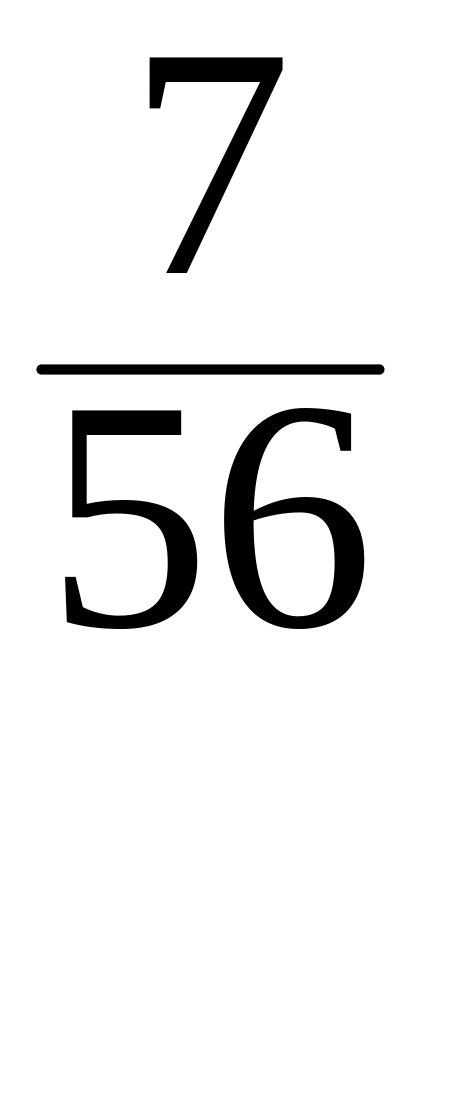

Т
=
=
=
0.125 люд.-днів (6.6)
де
Т
-
зниження трудоємності за рахунок
впровадження заходів НОП, люд.-днів,
Т
-
зниження трудоємності за рахунок
впровадження заходів, люд.-год.

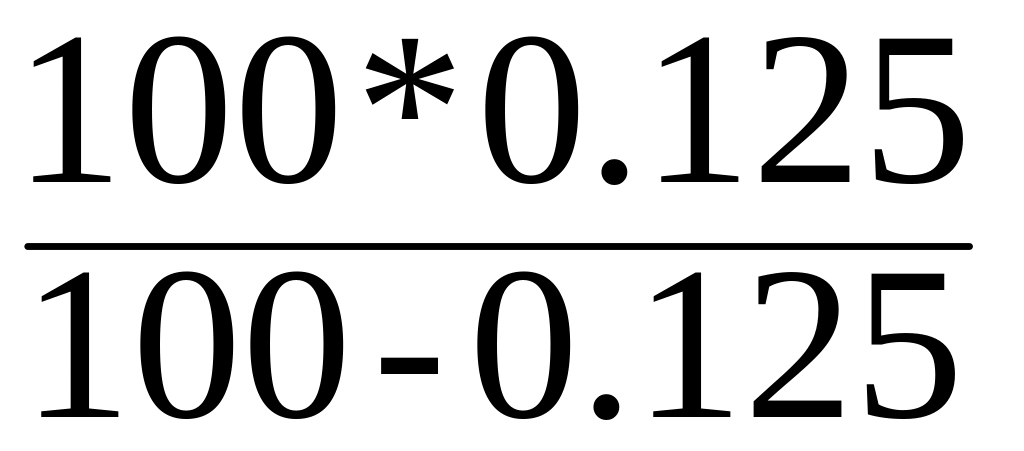

Тоді
П
=
= 0.125
Згідно з додатком 6.3 [ 8 ] визначаємо
КТВ = 1.15 Л = 0.35
Підставляючи ці значення в формулу 6.4 визначаємо величину преміальних доплат
П-1 = 105567*1.15*0.35 = 42491 грн
Доплата бригадиру за управління бригадою встановлюється підприємством ( умовно приймають 250 грн.)
Доплати за професійну майстерність:
3 розряд - 12%
4 розряд - 16%
5 розряд - 20%
6 розряд - 24%
Доплати за важкі та шкідливі умови праці:
А) робота з цементом, щебенем та гравієм - 4%,
Б) Робота з бітумом, дьогтем та полуфабрикатами з їх використанням - 12%.
Розрахунок премії за досягнуту економію
Розмір премії за досягнуту економію розраховується за такою формулою:
П-2 = Е *П + Е *П , (6.7)
де Е - економія по калькуляційній статті “Матеріали”,
Е - економія по калькуляційній статті “Експлуатація машин і механізмів”,
П , П - розмір премії згідно з додатком 6.5 [ 8 ]
П2 = 12297*0.6 + 1220*0.4 = 7866 грн
