2. Стандарт mrp- II

Надалі (у 80-х роках) удосконалення системи привело до трансформації системи MRP із замкненим циклом в розширену модифікацію, яку згодом назвали MRPII (Manufactory Resource Planning), у зв’язку з ідентичністю абревіатур, але різний зміст, щоб не сплутати. Ця система була створена для ефективного планування всіх ресурсів виробничого підприємства, в тому числі фінансових і кадрових. Крім того, система класу MRPII здатна пристосуватися до змін зовнішнього середовища і емулювати відповідь на питання "Що коли". Система MRPII являє собою інтеграцію великої кількості окремих модулів, таких як планування бізнес-процесів, планування потреб в матеріалах, планування виробничих потужностей, планування фінансів, управління інвестиціями та ін., які докладніше розглянемо пізніше. Результати роботи кожного з модулів аналізуються всією системою загалом, що власне і забезпечує її гнучкість по відношенню до зовнішніх чинників. Саме ця властивість є наріжним каменем сучасних систем планування, оскільки велика кількість виробників виробляє продукцію з дуже коротким життєвим циклом, що вимагає регулярних доробок. У такому випадку з'являється необхідність в автоматизованій системі, яка дозволяє оптимізувати обсяги і характеристики продукції, що випускається, аналізуючи поточний попит і положення на ринку загалом.

MRP II - це методологія, що має на меті ефективне управління ресурсами виробничого підприємства. Основна суть її полягає у тому, що прогнозування, планування та контроль виробництва здійснюється впродовж всього циклу, починаючи з закупок сировини і закінчуючи відвантаженням товару споживачам.

Планування виробничих ресурсів передбачає планування всіх ресурсів: обладнання, працівники, матеріальні запаси і грошові кошти.

Загалом MRP II забезпечує рішення задач планування діяльності підприємства в натуральних одиницях, фінансове планування - в грошових одиницях.

Основні етапи управління в стандарті MRP- II:

1 - формування плану виробництва (MPS) на основі портфелю замовлень та прогнозування збуту готової продукції по періодах.

2 - попередня оцінка можливості виконання плану виробництва по ключових ресурсах підприємства (обладнання, працівники, матеріали, ел. енергія тощо). Коригування плану виробництва, за ресурсами або поповнення ресурсів - закупівля обладнання, найм робочих, понаднормові роботи і т.д.

3- формування плану-графіка запуску-випуску партій деталей, напівфабрикатів, готових виробів на основі плану виробництва, а також формування плану-графіка закупівлі матеріалів та комплектуючих. Формування договорів на постачання.

4 - спеціальні процедури розрахунку чистих потреб та замовлень, включаючи розрахунок розмірів партій деталей, напівфабрикатів, складальних одиниць та готових виробів разом зі строками їх випуску.

5 - оцінка можливості виконання плану-графіка за виробничими ресурсами.

6 - коригування плану виробництва та виробничих нормативів (розміру партій, тривалості циклів, технологічних маршрутів і т.д.) або поповнення ресурсів на оперативному рівні.

7 - формування бюджетів виробничих госпрозрахункових підрозділів.

8 - укомплектування та запуск у виробництво партій деталей, складальних одиниць власного виробництва, диспетчеризація ходу виробництва, ходу поставок матеріалів та комплектуючих, облік виконання планів виробництва та поставок.

9 - формування договорів збуту, диспетчеризація поставок та відгрузки споживачам готової продукції.

10 - розрахунок нормативних та фактичних витрат на виробництво, нормативної та фактичної собівартості продукції, аналіз відхилень у витратах та собівартості, аналіз виконання бюджетів підрозділів.

11 - оперативний розрахунок бухгалтерського балансу та оцінка економічних і фінансових показників діяльності підприємства.

Слід відзначити, що методи MRP II тільки взяті у комплексі дозволяють досягнути ефективного управління.

Ця методологія об’єднує у собі набір перевірених практикою розумних принципів, моделей і процедур управління та контролю, виконання яких повинно сприяти поліпшенню показників економічної діяльності підприємства.

Стандарт APICS містить опис 16 груп функцій системи:

  1. Sales and Operation Planning – Планування продажу та виробництва.

  2. Demand ManagementУправління попитом.

  3. Master Production Scheduling Складання плану виробництва.

  4. Material Requirement Planning Планування матеріальних потреб.

  5. Bill of MaterialsСпецифікації продуктів.

  6. Inventory Transaction SubsystemУправління складом.

  7. Scheduled Receipts SubsystemПланові поставки.

  8. Shop Flow ControlУправління на рівні цеху.

  9. Capacity Requirement PlanningПланування потреб у потужностях.

  10. Input/output controlКонтроль входу/виходу.

  11. PurchasingМатеріально-технічне постачання.

  12. Distribution Resource PlanningПланування розподілу ресурсів.

  13. Tooling Planning and ControlПланування та управління інструментальними засобами.

  14. Financial PlanningУправління фінансами.

  15. Simulation Моделювання.

  16. Performance MeasurementОцінка результатів діяльності.

Цей перелік стосується тільки управління виробничими ресурсами. З накопиченням досвіду моделювання виробничих і невиробничих функцій ці поняття уточнюються, доповнюються, поступово охоплюючи все більше функцій.

Стандарт MRP- II поділяє сфери окремих функцій ( процедур ) на два рівні:

1- необхідний;

2- опціональний ( за вільним вибором ).

Для кожного рівня є характерними такі параметри:

  • ступінь деталізації плану;

  • горизонт планування;

  • умови;

  • обмеження.

Ці параметри для одного і того ж рівня можуть змінюватися у широкому діапазоні в залежності від характеристик виробничого процесу на підприємстві. Більш того, в залежності від характеру виробничого процесу можливе застосування на окремому підприємстві певної сукупності функціональних модулів MRP- II. Тобто MRP- II - це гнучка та багатофункціональна система, її можна застосовувати у досить широкому спектрі умов.

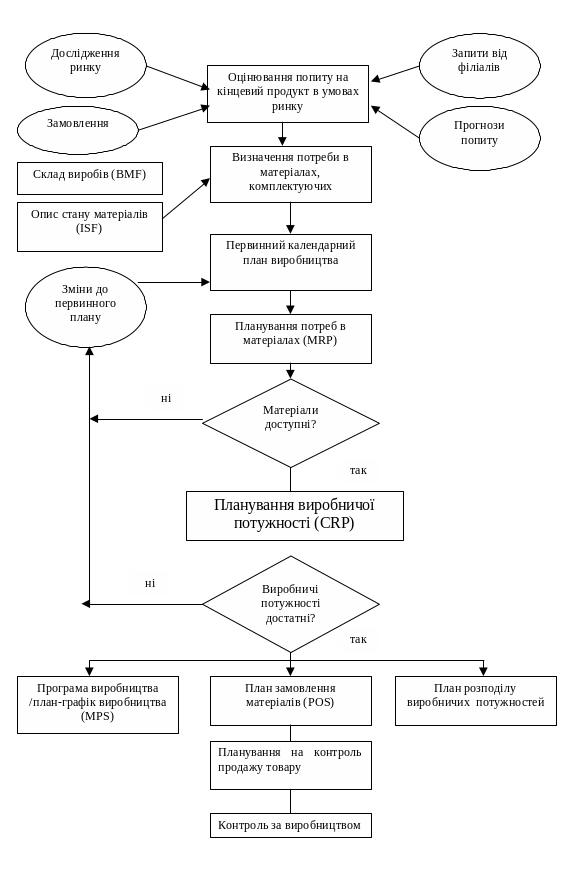

Загальна логічна схема системи управління підприємством, побудованої за стандартом МRР П, має вигляд, представлений на рис. 5.2.

Ця схема може змінюватись залежно від типу виробництва: конструювання за замовленням, збирання за замовленням, виробництво на склад та ін. Розглянемо кожний блок детальніше на прикладі останнього.

Бізнес- планування.

Процес формування плану найбільш високого рівня. Планування довгострокове, план складається у грошовому вимірі. Найменш формалізований процес вироблення рішень. Деякі системи містять тільки засоби для введення плану, а не для його розробки. Існує багато програм для розробки бізнес-планів, однією з найпопулярніших на вітчизняному ринку є Project Expert.

Рис. 5.2. Характеристика функціональних блоків MRP- II

Планування попиту.

Процес прогнозування (планування) попиту на певний період. Цей процес також недостатньо формалізований. Деякі системи на основі історичних даних і закладеного математичного апарату можуть прогнозувати попит. В системах більш низького класу ці можливості зведені до перенесення планів минулих років на майбутнє, з можливістю коригування або автоматичного застосування математичних операцій.

Планування продажу та виробництва.

Бізнес-план та план попиту перетворюється в план продажу основних видів продукції від 5 до 10. При цьому виробничі потужності можуть не враховуватися або можуть враховуватись укрупнено. План є середньостроковим. План продажу по видах продукції, перетворюється на календарний план виробництва видів продукції. Під видом розуміють сімейство однорідної продукції. Планово-обліковими одиницями є вироби, але в усередненому представленні. Наприклад, легкові передньо приводні автомобілі, які випускає завод (без уточнення моделі). Цей модуль часто об’єднується з попереднім ( див. рис.5.2)

План-графік випуску продукції.

Це середньостроковий календарний план випуску продукції, який визначає кількість конкретних виробів (або партій) за строками їх виготовлення. Формується на основі плану виробництва.

Планування потреб у матеріальних ресурсах.

На цьому рівні визначається у кількісному вимірі і за термінами потреба в матеріальних ресурсах, необхідних для забезпечення графіка випуску продукції. Вхідними даними при цьому є специфікації (склад та кількісні характеристики комплектуючих конкретного виробу) та розмір поточних матеріальних запасів.

Планування виробничих потужностей.

В цьому модулі виконуються розрахунки з визначенням та порівнянням наявних та необхідних виробничих потужностей. Вхідними даними для планування виробничих потужностей є маршрутизація виробів, що випускаються. З невеликими змінами цей модуль застосовується і для інших видів виробничих ресурсів, здатних впливати на пропускну здатність підприємства. Такі розрахунки, здебільшого проводяться після розрахунків планів на усіх попередніх рівнях з метою підвищення надійності системи планування. Іноді рішення цієї задачі включають у модуль відповідного рівня.

Управління замовленнями клієнтів.

Тут реальні потреби клієнтів зіставляються з планами випуску продукції.

Управління на рівні виробничого цеху.

Тут формуються оперативні плани-графіки. Планово-обліковими одиницями є деталі (партії), зборочні одиниці глибокого рівня, детале-операція/партія-операція. Строк планування невеликий (від декількох днів до місяця).

Оцінювання результатів - оцінюється реальне виконання усіх вищеперерахованих планів з метою коригування усіх попередніх циклів планування.

Зв’язок між рівнями МRР П забезпечується універсальною формулою, за якою будується система. Задача планування на кожному рівні реалізується як відповідь на чотири питання:

  1. Що необхідно виконати?

  2. Що для цього необхідно?

  3. Що є у наявності?

  4. Що необхідно мати?

Відповіддю на перше питання завжди є план більш високого рівня. Цим і забезпечується зв’язок між рівнями. Структура відповідей на інші питання залежить від задачі, що вирішується.

Таким чином, MRPII-система передбачає можливі проблеми зазделегідь, і створює керівництву підприємства умови для попереднього їх аналізу, вона є надійним засобом прогнозування і оцінювання наслідків внесення тих або інших змін у виробничий цикл.

Будь-яка MRPII-система володіє певним інструментарієм для планування. Фундаментальними важелями управління будь-якої MRPII-системи є такі системні методології:

1. Методологія розрахунку і перерахунку MRP і CRP планів.

2. Принцип зберігання даних про внутрішньовиробничі та внутрішньокомерційні події, необхідні для планування.

3. Методологія опису робочих і неробочих днів для планування ресурсів.

4. Встановлення горизонту планування (planning horizon)

Ці методології та принципи не є універсальними і визначаються виходячи з постановки конкретної задачі, застосовно до конкретного комерційного підприємства.

3. Стандарт ERP

Стандарти корпоративного планування, як і будь-які стандарти розвиваються. З роками змінюються принципи управління бізнесом і, відповідно, змінюються підходи до корпоративного планування. В останні роки гіганти світової індустрії створили по всьому світу мережу своїх віддалених виробничих і невиробничих об'єктів, значно ускладнилася організаційна структура управління найбільших великих компаній і холдингів. Це в свою чергу спричинило збільшення управлінських витрат і витрат на підтримку складних і заплутаних логістичних структур постачання продукції. Зрештою виникла необхідність шукати методики, що дозволяють оптимізувати рішення і цих задач. У середині 90-х років був введений в обіг термін ERP-системи. ERP-методологія до цього часу належно не систематизована, і являє собою надбудову над MRPII, націлену на оптимізацію роботи з віддаленими об'єктами управління. У цей час, під широко вживаним терміном “ERP-система”, як правило мають на увазі MRPII-систему, з розширеними можливостями роботи з мережею філіалів і залежних компаній, розташованих по всьому світі.

Подальший розвиток системи МRР П пов’язаний також з їх інтеграцією з модулем фінансового планування FRP (Finance Requirements Planning). Систем нового класу дозволяють ефективніше планувати всю комерційну діяльність сучасного підприємства, в тому числі фінансові витрати на проекти оновлення обладнання й інвестиції у виробництво нових виробів. Системи цього класу орієнтовані на роботу з фінансовою інформацією для розв’язання задач управління великими корпораціями з розведеними територіально ресурсами. Вони включають усе, що необхідно для отримання ресурсів, виготовлення продукції, її транспортування та розрахунків по замовленнях клієнтів.

Системи ERP необхідні не тільки для великих підприємств, але і для невеликих фірм, які ведуть активний бізнес. На рис. 5.3 наведена логічна схема FRP-системи планування ресурсів виробничого підприємства. Слід зазначити, що ERP-системи несуттєво відрізняються від системи MRP П за функціональними характеристиками. Обидва стандарти базуються на активному застосуванні календарно-планових нормативів на виробничих циклах (див. рис. 5.2). Хоча функціонально ERP-системи дещо ширші, оскільки, крім роботи з фінансовою інформацією, охоплюють управління автотранспортом, ремонтними і сервісними роботами, проектами, розподілом і поновленням запасів віддалених підрозділів, багатошарове планування, коли продукція одного підприємства є сировиною для іншого. ERP-системи включають ще й механізм планування потреб при розподілених запасах (DRP-I/DRP-II – Distribution Requirements Planning), який дозволяє визначати потребу щодо поповнення запасів територіально розподілених складів. Крім того, ці системи дозволяють проводити оновлення апаратної і програмної платформи, на відміну від MRP/MRP II – систем.

Крім названих функціональних складових, до ERP систем висуваються вимоги:

  • застосування графіки;

  • використання реляційних БД;

  • використання CASE - технологій для розвитку системи;

  • використання архітектури обчислювальних систем типу “клієнт-сервер”

  • реалізація їх як відкритих систем.

ERP-системи активно розвиваються з кінця 80-х років. Існують варіанти ERP- стандарту, для підприємства з масовим характером виробництва.

Елементи оптимізації планування в традиційних MRP П/ERP-системах є недостатньо розвиненими. Вони здебільшого реалізовані на нижньому рівні - при розв’язанні задач оперативного планування з застосуванням методів теорії розкладів.

Рис. 5.3. Характеристика функціональних блоків ЕRP-системи
