3.4 Розрахунок швидкості руху, продуктивності та пропускної спроможності безперервно-потокової лінії

Крок конвеєра (lк) - відстань між центрами двох суміжних робочих місць чи виробів, що перебувають на конвеєрі. Його величина залежить від габариту виробу, що обробляється (збирається). Вона повинна забезпечувати високу продуктивність праці при дотриманні правил техніки безпеки, максимальна величина - лімітується допустимою швидкістю руху конвеєра, мінімальна – габаритами виробу.

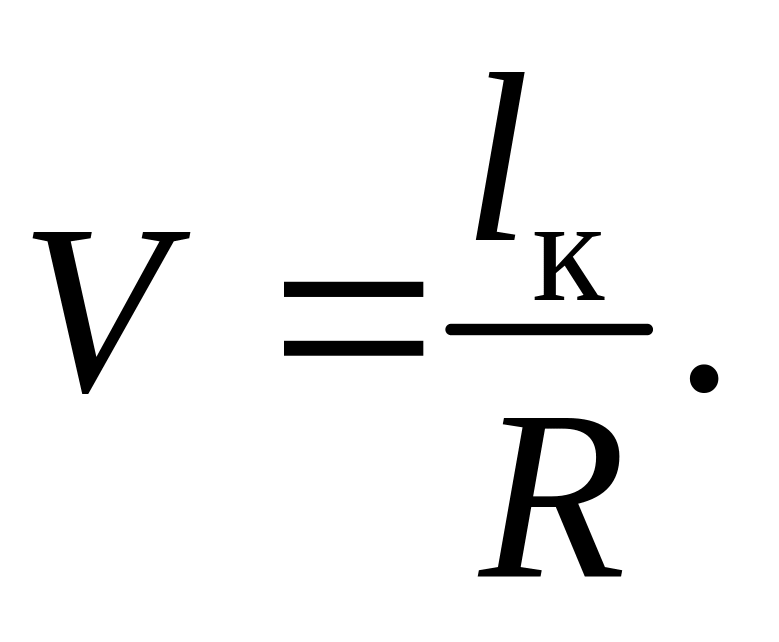

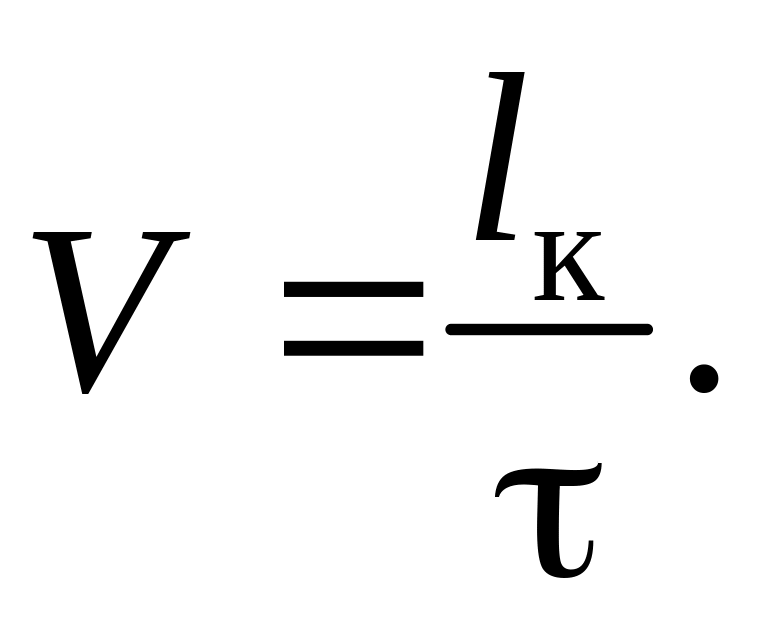

Швидкість руху конвеєра (V) — важливий показник роботи потокової лінії. Для безперервно-потокової лінії вона визначається відношенням кроку конвеєра до такту, тобто відстань, яку конвеєр проходить за час, що дорівнює такту:

(2.12)

У випадку просування виробів передаточними (транспортними) партіями:

(2.13)

Швидкість руху конвеєра:

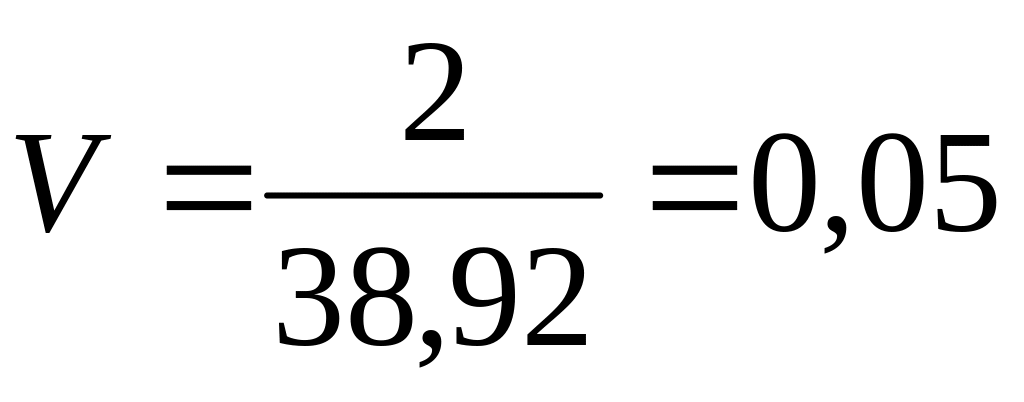

м/хв.

Швидкість конвеєра зазвичай коливається в межах 0,1 - 4,0 м/хв. Оптимальна швидкість руху стрічки конвеєра 0,1-2,0 м/хв, допустима – 3,6 м/хв.

Пропускна спроможність (qк) потокової лінії (кг/год) розраховується за формулою:

(2.14)

де Q — середня маса одиниці виробу, що обробляється (складається) на потоковій лінії, кг.

Пропускна спроможність потокової лінії:

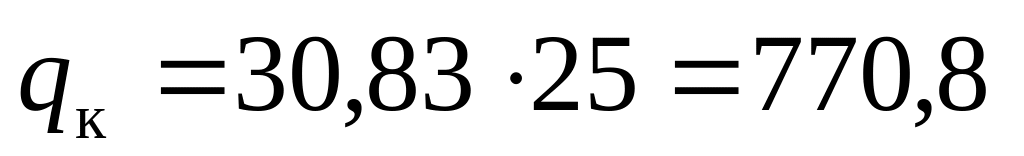

кг/год.

3.5 Розрахунок довжини робочої частини конвеєра безперервно-потокової лінії

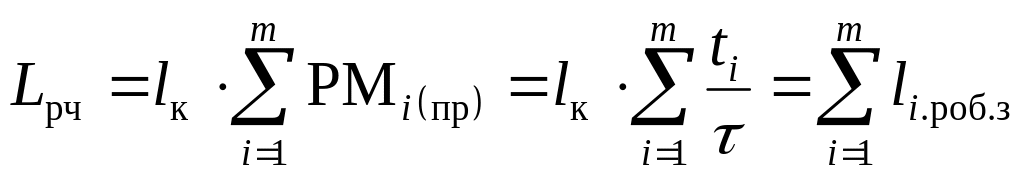

Довжина робочої зони на і-й операції (у метрах) дорівнює:

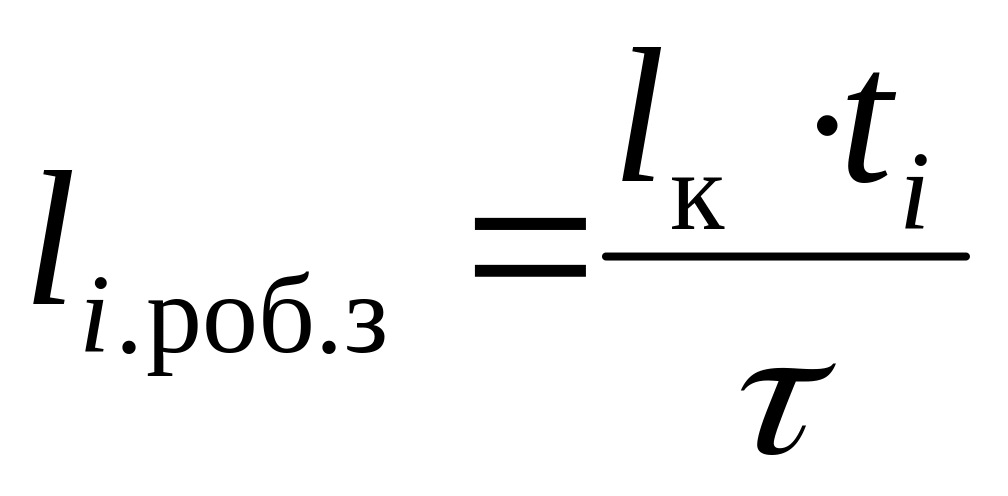

(2.15)

де tі — норма часу на і-ту операцію.

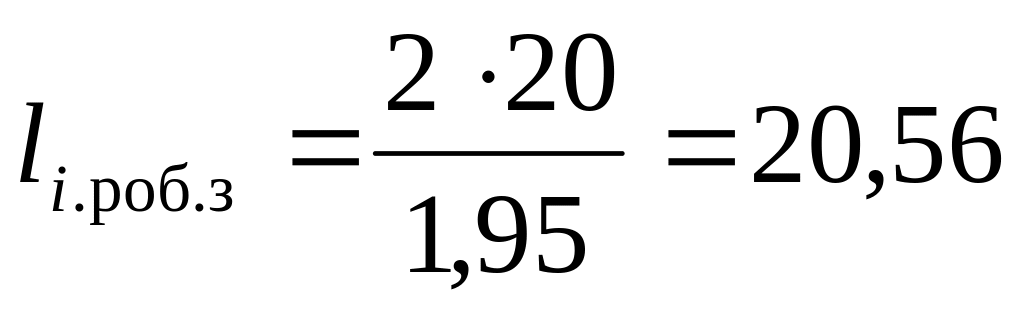

Довжина робочої зони:

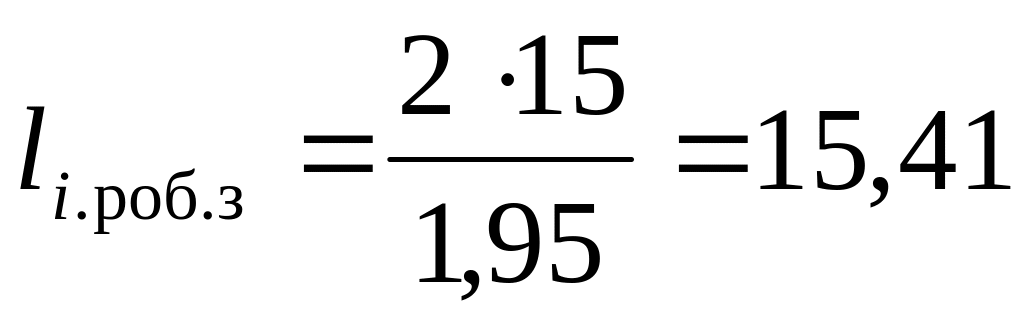

Робоча операція 1: м

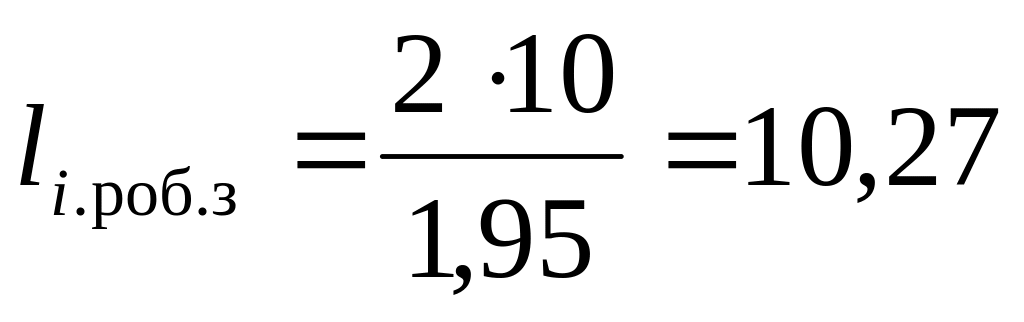

Робоча операція 2: м

Робоча операція 3: м

На операціях з нестабільним часом виконання операції і можливими затримками (по технічних і іншим причинам) створюється резервна зона:

(2.16)

де tі.max, tі. відповідно максимальна та нормативна (середня) тривалість виконання і-ї операції.

При розрахунку прийняти, що максимальна тривалість виконання і-ї операції більша за нормативну (середню) на δ, %.

Резервна зона:

Робоча операція 1: м

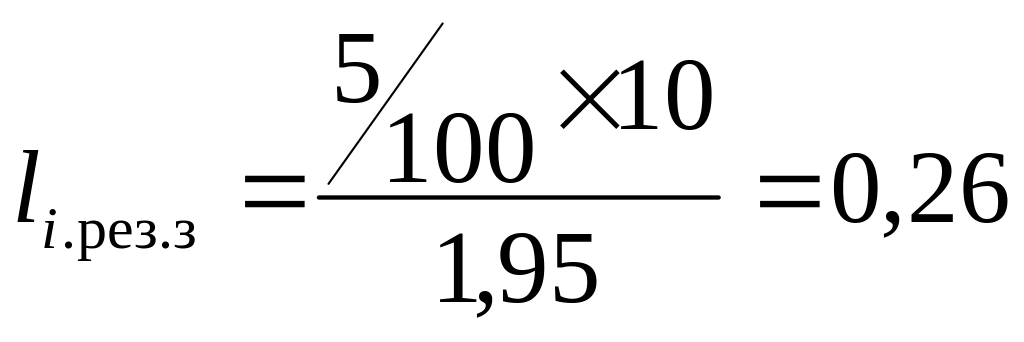

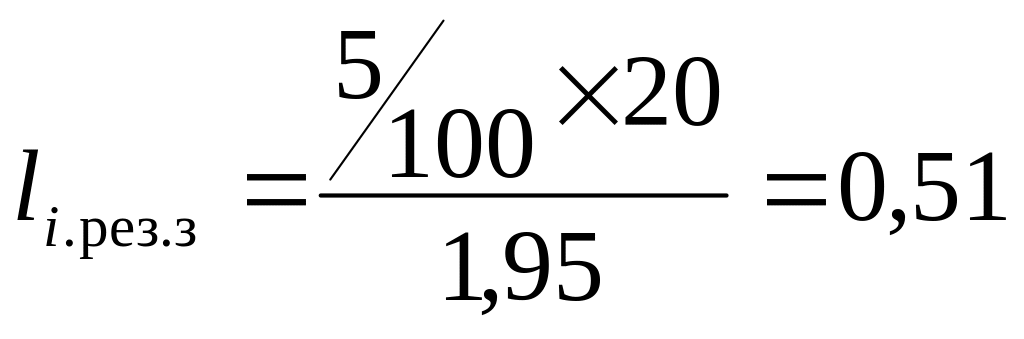

Робоча операція 2: м

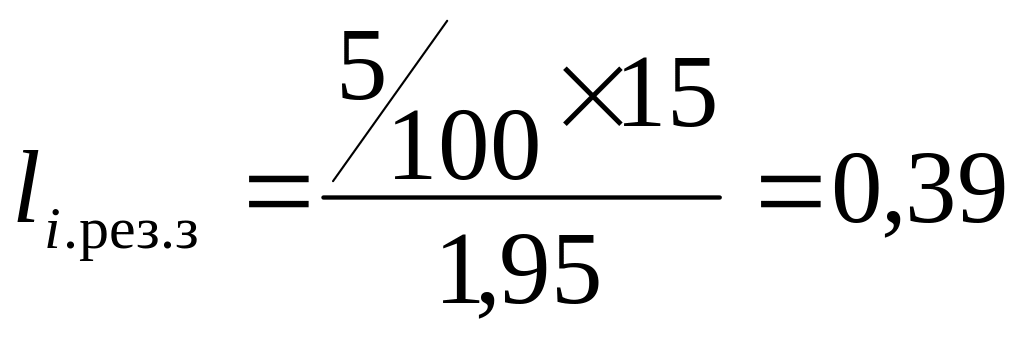

Робоча операція 3: м

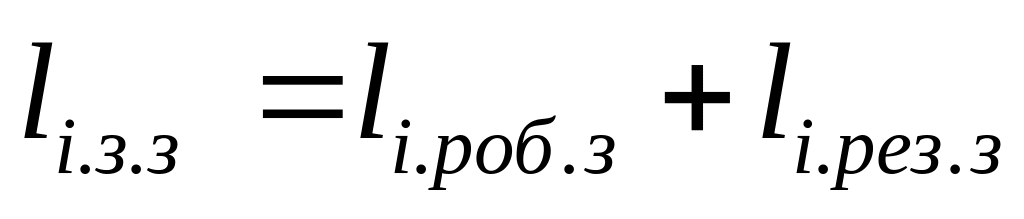

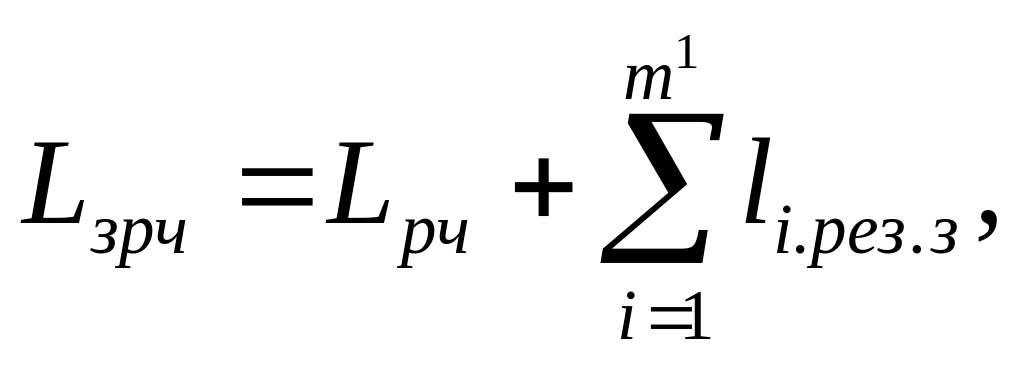

Загальна довжина робочої зони і-ї операції буде:

(2.17)

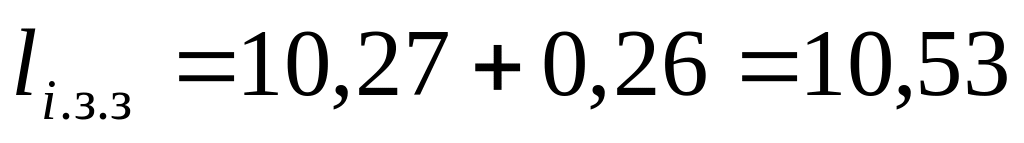

Загальна довжина робочої зони:

Робоча операція 1: м

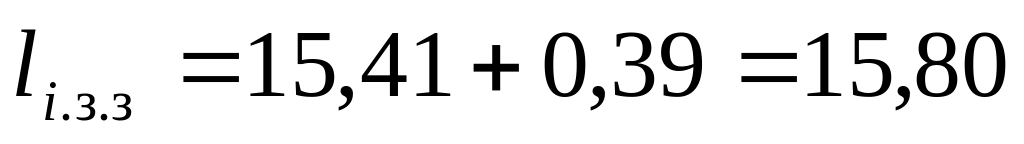

Робоча операція 2: м

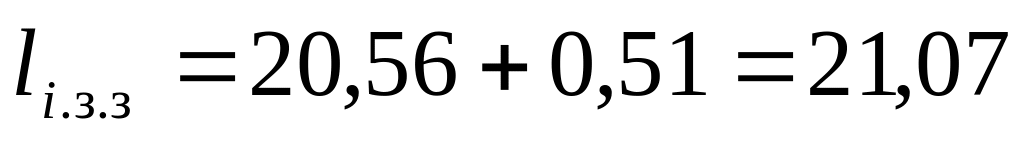

Робоча операція 3: м

Довжина робочої частини конвеєра при односторонньому розміщенні робочих місць (Lк), дорівнює кількості робочих місць на конвеєрі, помноженій на його крок lк:

(2.18)

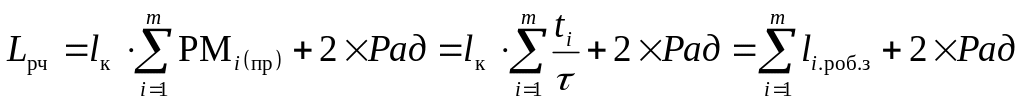

Довжина робочої частини конвеєра при двосторонньому розміщенні робочих місць (Lк), враховує радіус закруглення конвеєрної лінії (Рад):

(2.19)

При розрахунку курсової роботи прийняти одностороннє розміщення робочих місць.

Довжина робочої частини конвеєра при односторонньому розміщенні робочих місць:

м

Загальна довжина робочої частини конвеєра визначається:

(2.20)

де m1 — кількість операцій, які мають резервну зону.

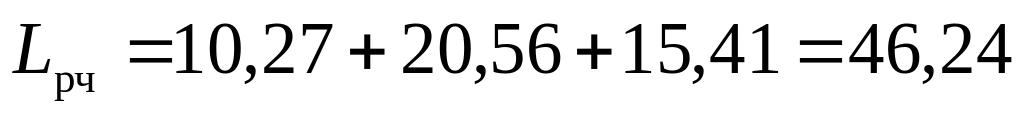

Загальна довжина робочої частини конвеєра:

м
