МІНІСТЕРСТВО ОСВІТИ І НАУКИ УКРАЇНИ

Національний університет «Львівська політехніка»

Інститут будівництва та інженерії довкілля

Кафедра «Автомобільні дороги та аеродроми»

КУРСОВИЙ ПРОЕКТ

З курсу: «Технологія будівництва автомобільних доріг»

Виконав:

Ст. гр..АДАМ-12

Варгас .В.Б

Перевірив

Думич І.Ю.

Львів 2014

МІНІСТЕРСТВО ОСВІТИ І НАУКИ УКРАЇНИ

Національний університет «Львівська політехніка»

Інститут будівництва та інженерії довкілля

Кафедра «Автомобільні дороги та аеродроми»

ПОЯСНЮВАЛНА ЗАПИСКА

До курсового проекту:

«Технологія будівництва автомобільних доріг»

Виконав:

Ст. гр..АДАМ-12

Варгас .В.Б

Перевірив

Думич І.Ю.

Львів 2014

Зміст

  1. Зміст……………………………………………………………………………………… 3

  2. Вступ………………………………………………………………………………………4

  3. Геофізичні властивості………………………………………………………………… 5

  4. Технологія спорудження земляного полотна:

А) підготовчі роботи (відновлення і закріплення траси, розбивочні роботи, розчистка дорожньої смуги, зняття рослинного шару);………………………………………… 6

Б) земляні роботи. Розахунок коефіцієнта відносного ущільнення грунту;………… 9

В) розподіл земляних мас, крива об’ємів……………………………………………… 10

5. Контроль якості спорудження земляного полотна:

А) контроль ущільнення грунтів;……………………………………………………… 11

Б) контроль геометричних параметрів………………………………………………… 13

6. Технологія будівництва дорожнього одягу:

А) основні дорожньо-будівельні матеріали і вимоги до них:………………………… 14

Б) розрахунок витрат дорожньо-будівельних матеріалів;……………………………… 15

В) вибір машин і механізмів;………………………………………………………………19

Г)технологія будівництва основи з щебеню за способом заклинювання……………….22

Д) технологія влаштування асфальбетонних шарів…………………………………24

7. Контроль якості будівництва конструктивних шарів дорожнього одягу:

А) контроль ущільнення матеріалів;…………………………………………………… 25

Б) контроль геометричниз параметрів…………………………………………………… 25

8. Список літератури ………………………………………………………………………... 27

2. Вступ

Науково – технічний прогрес у транспортній сфері представляє все більш високі вимоги до будівництва автомобільних доріг. Подальші покращення методів організації і планування дорожнього будівництва направлена на інтенсифікацію виробництва шляхом використання нових конструкцій і будівельних матеріалів, оптимального використання сучасних методів механізації та наукової організації праці. Все це ставить перед будівельками доріг такі завдання: систематично підвищувати продуктивність праці, зменшувати час і знижувати собівартість будівництва, підвищувати його якість шляхом комплексної механізації та автоматизації, а також покращувати метод планування організації та виробництвом на основі сучасних економіко - математичних методів розрахунку.

Вирішення цих важливих завдань базується на науковому обґрунтуванні технології будівництва доріг.

Весь комплекс дорожньо – будівельних робіт поділяються на лінійні та поточні.

Лінійні роботи відносно рівномірно розподіляють по всій трасі, виконуються вони на кожному кілометрі траси, приблизно в однакових об'ємах. Лінійні роботи поділяються лінійно протяжні і лінійно поточні.

До лінійно-протяжних відносять рівномірно розподілені і безперервно повторювані по всій трасі роботи.

До лінійно поточних відносять роботи, які виконуються періодично, вони розподілені по довжині дороги і мають незначне коливання в об'ємах.

3. Геофізичні умови району будівництва.

За особливістю природних умов Львівська область належить до гірської місцевості. Ґрунтові і агро-кліматичні умови її території сприятливі для розвитку с/г. В геоструктурному відношенні територія області знаходиться в межах двох регіонів. У рельєфі переважають ерозійно акумулятивні та лесово акумулятивні височини.

Економіка області – складний багатогалузевий комплекс, спеціалізація якої визначається переважно розвитком легкої та харчової промисловості і високо інтенсивним с/г.

Надра Львівської області багаті на поклади корисних копалин, зокрема нафти, калійної солі, газу і сірки.

Промислове значення мають родовища будівельних матеріалів. Родовища сірки, нафти і газу. На території області виявлено також поклади озокериту, кам’яної солі та скляного піску.

Клімат помірний з багатосніжною порівняно холодною зимою та жарким вологим літом. Пересічна температура січня – -4°С, липня – 18°С. Середньо річна кількість опадів – 700 – 800мм на рік, найбільша їх кількість у літньо-осінній період.

4. Технологія спорудження земляного полотна а). Підготовчі роботи Відновлення і закріплення траси.

Мета цієї роботи – перевірка і закріплення на місцевості всіх точок, які визначають положення траси в плані та профілі.

Вісь дороги закріплюється стовпами висотою 2 - 4 м, через кожні 0,2 - 0,5м на прямих ділянках і 0,1м на кривих. Перпендикулярно до осі траси на прямих і до тангенсів на кривих ділянках по смузі відводу з обох сторін траси закріплюють виносні стовпці і кілки .

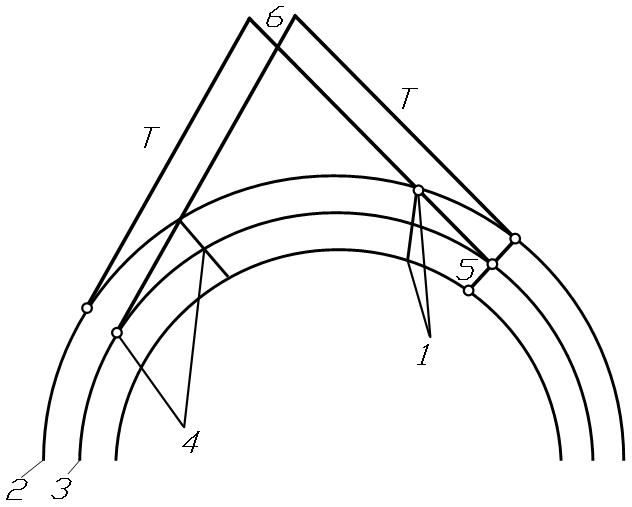

Схема закріплення осі дороги на ділянках: І - прямолінійні

II - кривих

1 – виносні стовпи

2 – виносні кілки

3 – пікети

4 – границі смуги відводу

5 – ширина смуги відводу

Пікети закріплення як по осі траси так і виносними кілками. На виносних кілках вказують відстань від осі траси, при необхідності закріплюють „рублені” пікети.

В процесі позначення траси на ділянках кривих не тільки перевіряють проектні точки, але і детально розбивають заокруглення і перехідні криві. Закріплюють вершини кутів повороту, а також початок, кінець і проміжні точки колових і перехідних кривих.

В якості реперів можна використовувати постійні точки на місцевості – виступи гір, цоколі споруд та ін.

Одночасно з відновленням траси позначають смугу відводу віхами і кілками. Будівлі, споруди, лінії зв'язку, сади, посіви с/г культур і все інше що розміщене на території де буде пролягати траса заноситься в акт, який складається в присутності замовника і робочих.
