Введение
Виды земляных сооружений и работ
Земляные сооружения широко применяются в строительстве. Основная их форма — насыпи и выемки. Земляные сооружения бывают постоянные и временные.
К постоянным земляным сооружениям относятся: земляное полотно железных и автомобильных дорог с водотоками, укрепительными и защитными сооружениями, станционными площадками, регуляционными сооружениями у мостов и труб. Земляные работы по возведению железнодорожного полотна являются наиболее трудоемкими и затраты на них составляют значительную часть от полной стоимости постройки железной дороги.
К временным земляным сооружениям относятся: засыпаемые в дальнейшем (частично или полностью) котлованы для фундаментов зданий, искусственных и других сооружений, траншеи для водопровода, канализации, силовых, осветительных, телефонных кабелей, газопроводов и других коммуникаций, а также временные насыпи и выемки, устанавливаемые в период строительства. Временные узкие выемки с длиной, значительно превышающей ширину, называются траншеями. Временные выемки шириной более 2-3 метров называются котлованами.
Объем работ по сооружению земляного полотна составляет почти 90% от полного объема земляных работ по постройке железной дороги. Работы по сооружению земляного полотна разделяются на подготовительные, вспомогательные, основные и укрепительные.
Подготовительные работы предшествуют основным земляным работам по разработке выемок и возведению насыпей. К ним относятся: осушение заболоченных участков, устройство водотока, землевозных дорог, разбивка земляных сооружений, подготовка оснований под насыпи. Подготовительные работы выполняются до начала основных работ в строгом соответствии с графиком,
согласованным с выполнением основных работ. К вспомогательным работам относятся: устройство временных жилых, служебных и складских помещений и ремонтных мастерских, доставка и монтаж машин и механизмов, их ремонт, содержание в исправном состоянии дорог.
Основные работы включают в себя: рыхление грунтов при разработке выемок, карьеров и резервов, экскаватацию грунта в отвал или с погрузкой на транспортные средства, перемещение грунта различными транспортными средствами из выемок резервов и карьеров и отсылка их в насыпи, кавальеры или отвалы, послойное разравнивание и уплотнение грунтов в насыпях, устройство кюветов.
К отделочным и укрепительным работам относятся: планировка основной площадки земляного полотна с устройством сливной призмы, откосов насыпей и выемок, кавальеров и других земляных сооружений, укрепление откосов земляного полотна, устройство регуляционных сооружений. Отделочные работы выполняются вслед за основными работами. Разрыв между основными и укрепительными работами не должен превышать двух – трех недель.
1 Определение объемов земляных работ
Объемы земляных работ, независимо от принятого способа, определяются в следующем порядке: трасса дороги разбивается на элементарные участки с однотипными поперечными профилями земляного полотна. Границами участков, на которые разбивается трасса, являются: пикеты, плюсовые точки, нулевые места; места где изменяется в поперечном профиле земляное полотно, например: начало кривых, начало станционных площадок, места перехода насыпей нормального профиля (высотой до 6 м) в высокие с уположенными откосами и других случаях изменения форм поперечного профиля земляного полотна; на каждом элементарном участке объем работ рассчитывается по формулам Винклера и Мурзо:
Для насыпи:
Для выемки:
где m = 1,5 – крутизна откоса, если Н < 6м, m = 1,75 если Н> 6м
Н1; Н2 – высота участка в начале и в конце;
в – ширина основной площадки земляного полотна;
Участок 1-путный, категория – II; в = 7,6м.
В – ширина выемки поверху, В = 16м;
W1 = 0,61м2 – площадь поперечного сечения сливной призмы;
W2 = 1,38м2 – площадь 2-х кюветов;
L – длина участка.
Таблица 1
Виды грунтов |
Высота откосов |
Крутизна откосов |
Скальные слабовыветривающиеся |
12 |
1:0,2 |
Скальные выветривающиеся |
12 |
1:1 |
Скальные легковыветривающиеся |
12 |
1:1,5 |
Крупнообломочные, песчаные, глинистые(в том числе лессовидные), твердой, тугопластической консистенции |
12 |
1:1,5 |
Глинистые и пылеватые грунты в районах избыточного увлажнения |
6 |
1:2 |
Пески мелкие бархатистые в засушливых районах |
12 |
1:1.75-1:2 |
Лессы на неорошаемых участках в районах с засушливым климатом |
12 |
1:0,1-1:1,1,5 |
Виды грунтов |
12 |
1:0,5-1:1,1,5 |
Таблица 2
Виды используемых грунтов |
Крутизна откосов при высоте до 12м |
||
до 6 м |
в верхней части высотой 6 м |
в нижней части высотой до 12 м |
|
Раздробленные скальные слабовыветривающиеся и выветривающиеся, крупнообломочные и крупнообломочные с песчаным заполнителем, пески гравелистые крупные и средней крупности, металлургические шлаки. |
1:1,5 |
1:1,5 |
1: 1,75 |
Глинистые грунты тугопластичной консистенции и крупнообломочные грунты с глинистым заполнителем такой же консистенции. |
1:2 |
По индивидуальному проекту |
Продолжение таблицы 2
Виды используемых грунтов |
Крутизна откосов при высоте до 12м |
||
до 6 м |
в верхней части высотой 6 м |
в нижней части высотой до 12 м |
|
Глинистые и пылеватые грунты (в том числе лессовидные) в районах с избыточным увлажнением, а также пески однородные, мелкие и пылеватые.
|
1: 1,75 |
1: 1,75 |
1: 1,75 |
Пески мелкие барханные в районах с засушливым климатом. |
1:2 |
1:2 |
1:2 |
m = 1,5 при высоте насыпи (глубине выемки) до 6 м, m = 1,75 при высоте насыпи (глубине выемки) более 6 м.
Значение b определяется по таблице 3.
Таблица 3 – Определение ширины земляного полотна в зависимости от категории железных дорог.
Категория железнодорожной линии |
Число главных путей |
Ширина земляного полотна, м при использовании грунтов |
|
глинистых, крупнообломочных с глинистым заполнителем, скальных легковыветри-вающихся и выветривающихся песков и дренирующих мелких и пылеватых |
скальных слабовы-ветривающихся, крупнообломочных с песчаным заполнителем песков, дренирующих (кроме мелких и пылеватых) |
||
I скоростные и особо грузона-пряженные |
2 |
11,7 |
10,7 |
I и II |
1 |
7,6 |
6,6 |
III |
1 |
7.3 |
6.4 |
IV |
1 |
7,1 |
6,2 |
Для линий II категории на однопутном участке принимается b = 7,6 м. Разбивается трасса протяженностью 3 км на пикеты, для каждого определяются объемы земляных работ.
1.1 Расчет объемов земляных работ по формуле Мурзо и Винклера

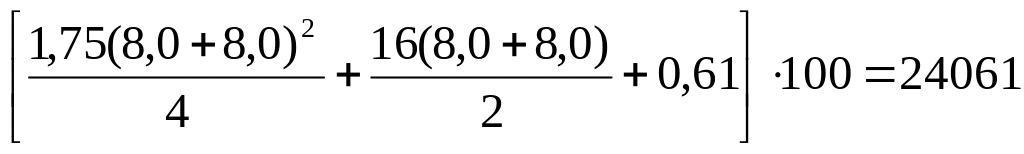

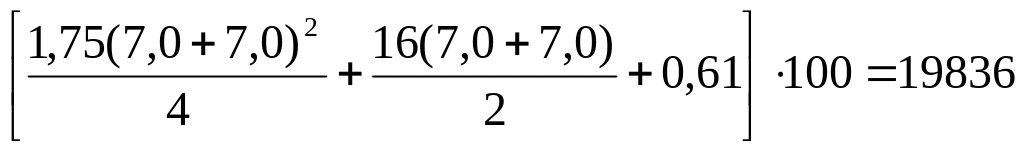

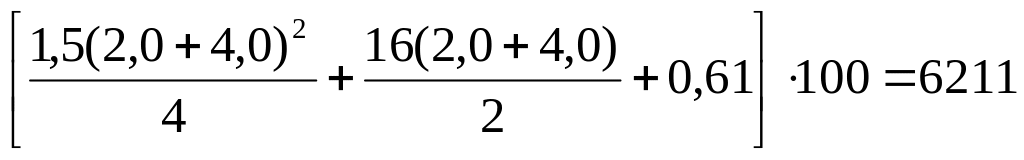

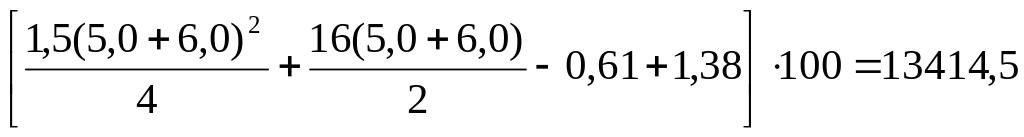

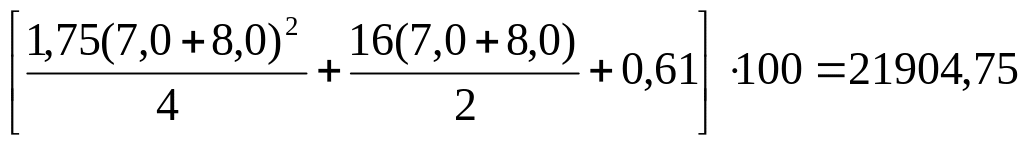

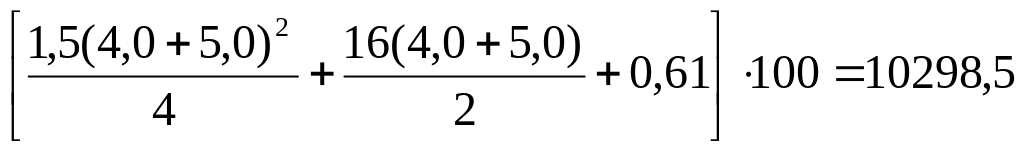

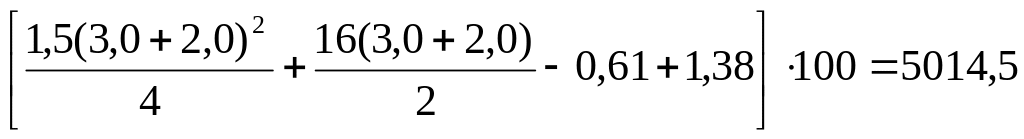

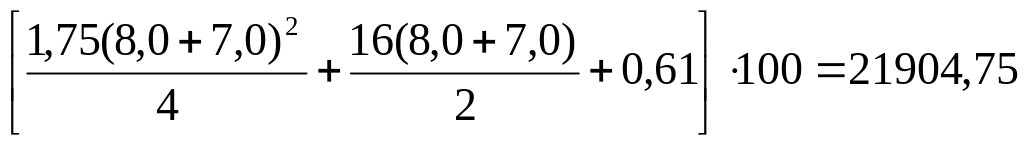

1.Vв
=

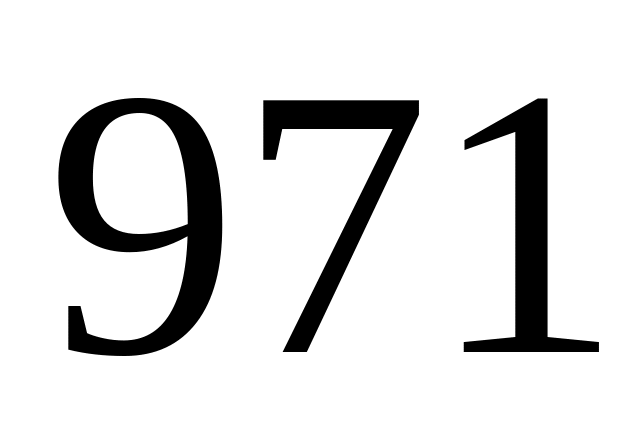

2. Vв
=

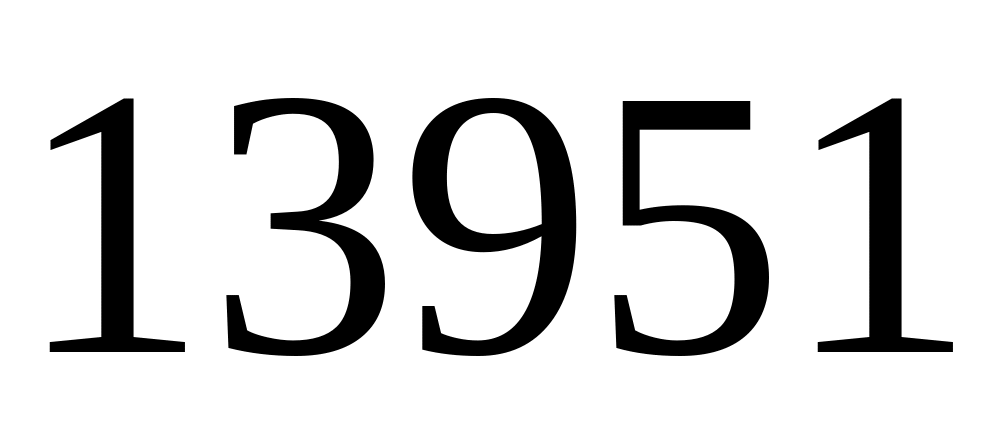

3. Vв
=

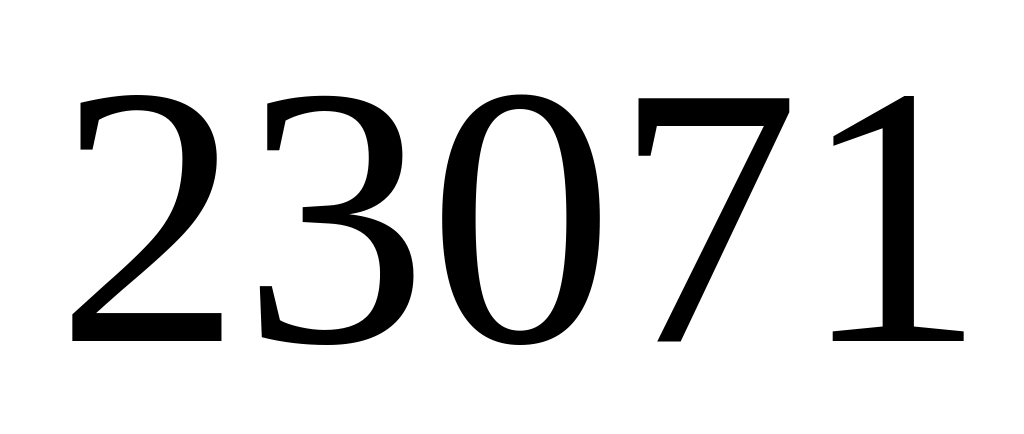

4. Vв
=

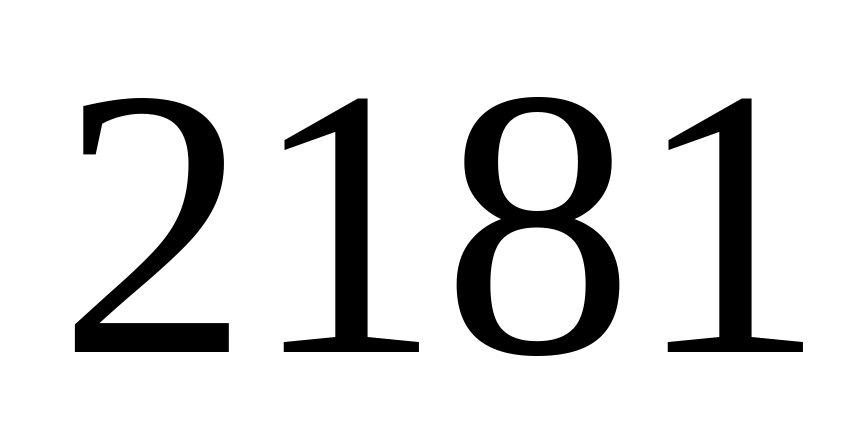

5. Vв
=

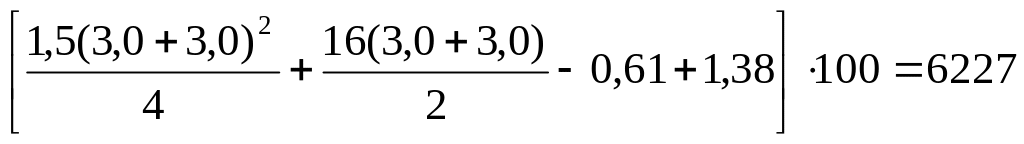

6. Vв
=

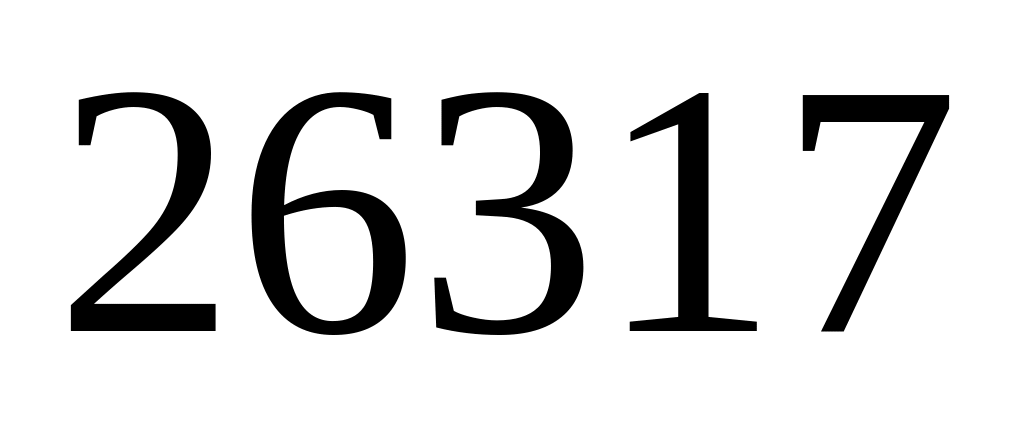

7. Vв
=

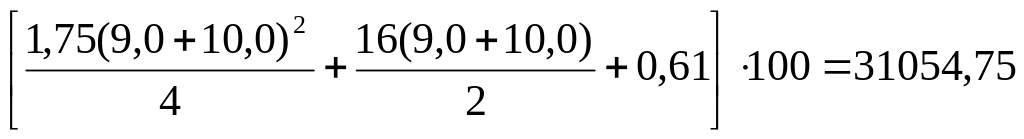

8. Vв
=
9. Vв =
10.
Vв
=
11. Vв =
12. Vв
=
13. Vв
=
14. Vв
=
15. Vв
=

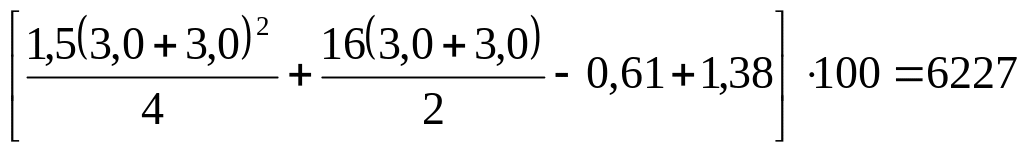

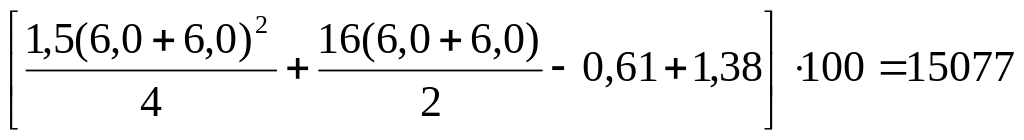

16. Vн
=
17. Vн
=
18. Vн
=
19. Vн
=
20. Vн
=
21. Vн
=
22. VH
=
23.
VH
=
24.
VН
=
25. VН
=
26. VН =
27.
VН
=
28.VН
=
29. VН
=
30-31. VН
=
После выполнения расчетов по формулам необходимо составить сводную ведомость объемов земляных работ.
Таблица 4 – Сводная ведомость
Пикет и "+" начала, пикет и конца |
Протяжен-ность участка, м |
Объемы земляных работ, м3 |
Дополнительные объемы, м3 |
Объемы работ, м3 |
|
|
|
|
|
насыпь |
выемка |
в кривой |
занимаемые трубой |
насыпь |
выемка |
ПК 00+00 ПК 00+100 |
100 |
|
|
|
|
|
|
ПК 01+00 ПК 01+100 |
100 |
|
|
|
|
|
|
ПК 02+00 ПК 02+100 |
100 |
|
|
|
|
|
|
ПК 03+00 ПК 03+100 |
100 |
|
|
|
|
|
|
ПК 04+00 ПК 04+100 |
100 |
|
|
|
|
|
|
ПК 05+00 ПК 05+100 |
100 |
|
|
|
|
|
|
ПК 06+00 ПК 06+100 |
100 |
|
|
52,5 |
|
|
7559,5 |
ПК 07+00 ПК 07+100 |
100 |
|
|
75 |
|
|
5082 |
ПК 08+00 ПК 08+100 |
100 |
|
|
45 |
|
|
2852 |
ПК 09+00 ПК 09+40 |
40 |
|
|
75 |
|
|
437,8 |
ПК 09+00 ПК 09+100 |
60 |
|
|
165 |
|
1473,6 |
|
ПК 11+00 ПК 11+100 |
100 |
|
|
180 |
|
9711 |
|
Продолжение таблицы 4
Пикет и "+" начала, пикет и конца |
Протяжен-ность участка, м |
Объемы земляных работ, м3 |
Дополнительные объемы, м3 |
Объемы работ, м3 |
|
|
|
|
|
насыпь |
выемка |
в кривой |
занимаемые трубой |
насыпь |
выемка |
ПК 12+00 ПК 12+100 |
100 |
|
|
105 |
|
11026 |
|
ПК 13+00 ПК 13+100 |
100 |
|
|
60 |
|
4611 |
|
ПК 14+00 ПК 14+100 |
100 |
|
|
60 |
|
2241 |
|
ПК 15+0 ПК 15+100 |
100 |
|
|
60 |
|
2241 |
|
ПК 16+00 ПК 16+40 |
100 |
|
|
|
|
|
|
ПК 16+40 ПК 16+100 |
100 |
|
|
|
|
|
|
ПК 17+00 ПК 17+100 |
100 |
|
|
|
|
|
|
ПК 18+00 ПК 18+100 |
100 |
|
|
|
|
|
|
ПК 19+00 ПК 19+100 |
100 |
|
|
|
|
|
|
ПК 20+00 ПК 20+100 |
100 |
|
|
|
|
|
|
ПК 21+00 ПК 21+100 |
100 |
|
|
|
|
|
|
ПК 22+00 ПК 22+100 |
100 |
|
|
|
|
|
|
ПК 23+00 ПК 23+100 |
100 |
|
|
|
|
|
|
ПК 24+00 ПК 24+100 |
100 |
|
|
|
|
|
|
ПК 25+00 ПК 25+100 |
100 |
|
|
|
|
|
|
ПК 26+00 ПК 26+100 |
100 |
|
|
|
|
|
|
ПК 27+00 ПК 27+100 |
100 |
|
|
|
|
|
|
ПК 28+00 ПК 28+100 |
100 |
|
|
|
|
|
|
Продолжение таблицы 4
ПК 29+00 ПК 29+100 |
100
|
|
|
|
|
|
|
Итого |
|
|
|
|
|
48195 |
99438 |
Кроме того, в сводную ведомость объемов земляных работ вносится дополнительный объем земляных работ при уширении в кривой, на косогорах и занимаемый трубами. На данном участке нет труб, нет кривых.
Объем, занимаемый трубой, определяется по формуле:
VТ=FТ•LТ,
где FT – площадь поперечного сечения трубы, м ;
Lт – длина трубы, м.
Если h до 6м, то LT =в + m • h,
если h больше 6 м, то LT = в +12 • т1+ т2 • (h - 6),
где b – ширина основной площадки земляного полотна, b = 7,6 м;
т – заложение откосов, m - 1,5;
h – высота насыпи.
Дополнительный объем в кривых определяется:
Vуш=а • Hср • L
где а – уширение земляного полотна, м;
Нср – средняя рабочая отметка на участке, м;
L – протяженность участка, м.
Уширение земляного полотна применяется при следующих значениях R:
Таблица 5
Радиусы кривых, м |
Уширение, м |
3000 и более 2500 -1800 1500-700 600 и менее |
0,20 0,30 0,40 0,50 |
18. Vуш= 0,3 · 0,4 · 100=120
19. Vуш= 0,3 · 4,5 · 100=135
20. Vуш= 0,3 · 5,5 · 100=165
21. Vуш= 0,3 · 6,5 · 100=195
22. Vуш= 0,3 · 7,5 · 100=225
23. Vуш= 0,3 · 8 · 100=240
24. Vуш= 0,3 · 7,5 · 100=225
25. Vуш= 0,3 · 7 · 100=210
26. Vуш= 0,3 · 7 · 100=210
27. Vуш= 0,3 · 7,5 · 100=225
2 Распределение земляных масс
Для выбора способа производства работ по содержанию земляного полотна необходимо вычертить продольный профиль по исходным данным в масштабах: горизонтальный 1:10000, вертикальный 1:1000.
Под профилем по сводной ведомости вычерчивается график попикетных и помассивных объемов земляных масс вдоль участка. Сумма насыпей и выемок в пределах участка железнодорожной линии называется профильной кубатурой земляных работ. Объем грунта, разрабатываемого в выемках, резервах и карьерах для образования земляного полотна, называется рабочим объемом (кубатурой). Для уменьшения рабочей кубатуры необходимо максимально использовать грунт из выемок для отсыпки насыпей. Эта основная задача, решаемая при распределении земляных масс. Поэтому я стремился грунт из выемки использовать для сооружения насыпи. Этот способ сооружения земляного полотна называется продольной возкой. Недостающий грунт для сооружения насыпи беру из резервов. Такой способ называется поперечной возкой.
При распределении земляных масс устанавливается: из каких выемок и в каком количестве грунт выгодно использовать для сооружения прилегающих участков насыпи, какой объем грунта надо вывозить в кавальеры и какая часть насыпи будет возводиться из грунта, взятого из карьеров и резервов. Для этого строим график помассивных объемов работ.
Анализируя график помассивных объемов, сначала необходимо определить, можно ли возить грунт из выемок в прилегающие к ним насыпи, и выделить рабочие участки продольной возки. Места устройства кавальеров, резервов и закладки карьеров наношу на продольном профиле, где указывается средняя дальность возки.
Рассматриваемый участок разделяется на 2 рабочих участка. На РУ №1 объем грунта в количестве 145516м3 вывозится из выемки в насыпь. На РУ №2 происходит вывоз грунта из карьера в количестве 40256м3 в насыпь.
Поперечная дальность возки определяется с учетом поперечных сечений резерва и насыпи, кавальера и выемки.
Lср=A+l,
где А – расстояние между выездами на насыпи и съездами в резерв или выездами из выемки и въездами на кавальер.
I – расстояние между осями выемки и кавальера или насыпи и резерва, м.
Для скреперов въезды и съезды устраиваются через 50-130 м при рабочих отметках до 6 м; для транспортных средств - примерно через 50-60 м при рабочих отметках до 2 м через 100-120 м при рабочих отметках от 2 до 6 м.
Для выемки расстояние I находится по формуле:
,
где В – ширина выемки, м;
т – коэффициент крутизны откоса выемки,
Нв – глубина выемки, м;
l1 – ширина бермы, м;
п – коэффициент крутизны откоса кавальера;
hk – высота кавальера, м;
d – ширина кавальера по верху, м.
Для насыпи расстояние I находится по формуле:
,
где b – ширина основной площадки земляного полотна, b = 7,6 м;
т – коэффициент крутизны откоса насыпи, т = 1,5;
li – ширина бермы, li = 10 м;
п – коэффициент крутизны откоса резерва, n = 1,5;
hp - глубина резерва, hp = 3м;
d- Ширина резерва по низу, d = 5 м.
Таблица 6 – Ведомость распределения земляных масс
Участок пикет и «+» начала пикет и «+» конца |
Профильный объем, тыс. м3 |
Рабочий объем, тыс. м3 |
Ведущая машина |
||||||||
насыпь |
выемка |
||||||||||
насыпь |
выемка |
всего |
из выемки |
из резерва |
В насыпь |
В отвал |
Всего |
Экскаватор |
Скрепер |
Бульдозер |
|
РУ №1 ПК00+00 ПК25+10 |
145,516 |
145,516 |
145,516 |
- |
- |
- |
- |
- |
145,516 |
- |
- |
РУ №2 ПК25+10 ПК30+00 |
- |
- |
- |
- |
40,256 |
- |
- |
40,256 |
|
40,256 |
- |
