- •1 Развитие и совершенствование технологии и методов строительства автомобильных дорог
- •2 Обеспечение прочности и работоспособности дорожных конструкций
- •3 Основные виды дорожно-строительных работ. Линейные и сосредоточенные работы
- •4 Методы организации дорожно-сторительных работ. Поточный метод и расчет его параметров
- •5 Непоточные способы организации дорожно-строительных работ
- •6. Календарная продолжительность строительного сезона. Выбор скорости потока
- •7.Состав работ в подготовительный, основной и заключительные периоды строительства автомобильных работ
- •8 Особенности организации работ при реконструкции автомобильных дорог
- •9 Организация технического обслуживания и ремота машин
- •10. Обеспечение производственной базы дорожного строительства электроэнергией, сжатым воздухом, паром, водой и технологической связью
- •11 Производственная база дорожного строительства,организация материально-технического обслуживания
- •12 Организация складского хозяйства на дорожном строительстве
- •13. Проект организации строительства и проект производства работ
- •14. Организации и технология контроля качества дорожно-строительных работ
- •15. Организационно-технические мероприятия по охране окружающей среды при строительстве (реконструкции) автомобильной дороги
- •16. Определение составов специализированных отрядов при устройстве дорожной одежды
- •17. Составление календарного, сетевого, почасовых графиков строительства автомобильной дороги и технологических карт
- •18 Определение потребности в основных строительных машинах, транспортных средствах и трудовых ресурсах
- •20. Календарное планирование в дорожном строительстве
- •21. Линейный календарный график при строительстве поточным методом
- •23. Операционный контроль в процессе выполнения и по завершении соответствующих операций
- •24. Контролируемые параметры, средства контроля, допустимые отклонения и объем измерений при операционном и приемочном контроле
- •25. Основные тенденции развития дорожно-строительных машин и их производственно-технологические параметры
- •26 Особенности организации работ по строитльству городских улиц и дорог
- •27 Организация и механизация строительства малых мостов и труб
- •28. Особенности строительства цементобетонных покрытий при пониженной температуре воздуха
- •19.5. Строительство асфальтобетонных покрытий при пониженной температуре воздуха
- •29 Организация работ по устройству доп слоя основания. Выбор средств механизации. Контроль качетсва
- •Контроль качества работ
- •31 Устройство щебеночных оснований и покрытий методом заклинки
- •Контроль качества работ
- •32 Устройство щебеночных (гравийных) оснований. Обработанных не на полную глубину пескоцементной смесью методом пропитки (вдавливания)
- •Контроль качества работ
- •33 Строительство слоев из черного щебня
- •34 Основания и покрытия из грунтов, укрепленных органическими вяжущими материалами
- •Контроль качества работ
- •35. Устройство оснований и покрытий из щебеночных, гравийных и песчаных материалов, обработанных неорганическими вяжущими материалами приготовление смеси
- •Контроль качества работ
- •36 Приготовление асфальтобетонных смесей
- •Укладка асфальтобетонных смесей
- •37 Организация строительства покрытий из щма
- •Подготовительные работы
- •Укладка слоя покрытия асфальтоукладчиками
- •При использовании копирной струны
- •Уплотнение верхнего слоя покрытия катками
- •19.1. Строительство покрытий из холодных асфальтобетонных смесей
- •39 Обеспечение шероховатости.
- •40 Устройство монолитных покрытий и оснований
- •41 Контроль качества работ
- •13. Устройство обстановки дороги
- •44 Разработка графика поступления и расходования дорожно-строительных материалов
- •45. Охрана труда и техника безопасности на производственных предприятиях (базах) дорожного строительства
- •46 Техника безопасности на дорожном строительстве
- •47 Охрана труда при строительстве асфальтобетонных покрытий
- •48. Охрана окружающей природной среды на производственных предприятиях дорожного строительства
- •49 Бортовые камни указания по технологии производственного процесса
- •Устройство земляного ящика
- •Устройство песчаного слоя
- •Установка бортовых камней
- •Заполнение швов цементным раствором
- •Указания по качеству работ
- •Указания по технике безопасности
- •III. Указания по организации труда
- •IV. График производственного процесса по установке бортовых камней длиной 3 м автокраном (на 210 м в смену)
5 Непоточные способы организации дорожно-строительных работ
Несмотря на все преимущества поточного метода строительства и его широкое распространение находят применение непоточные методы: цикличный (последовательный) и участковый (параллельный). Их используют при строительстве коротких участков дорог, на которых нельзя организовать установившийся комплексный поток из-за недостаточной протяженности дороги, т. е. когда время действия потока будет равно сумме t и tc или близко к ней; при восстановительных работах, характеризующихся разнообразием видов работ и чрезвычайной неравномерностью их распределения по длине дороги.
Чаще применяют смешанный метод, представляющий сочетание поточного и непоточных методов организации работ, например при строительстве дороги с большими объемами сосредоточенных работ различного вида.
Сущность циклического метода организации работ состоит в том, что все виды работ выполняют поочередно (последовательно) на всем протяжении строящейся дороги (рис. 7.5, а). Вначале строят все искусственные сооружения одновременно с земляным полотном, затем слои основания, покрытия и т. д.
Продолжительность строительства при этом методе организации работ в общем случае всегда больше, чем при поточном методе. Горизонтальные линии условно показывают средние сроки окончания работ, а верхняя линия — срок окончания строительства дороги. Из графика видно, что каждый километр дороги находится в работе столько же времени, сколько отведено для строительства всей дороги.
При строительстве этим методом в работу поочередно вводят большие группы однотипных машин.

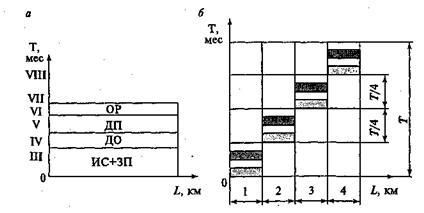

Рис. 7.5. Непоточные методы организации строительства: а — цикличный метод; б — участковый метод; ИС+ЗП, ДО, ДП, ОР — соответственно строительство искусственных сооружений и земляного полотна, дорожного основания, покрытия, отделочные работы; 1. 2, 3, 4 — участки дороги; I—VIII — месяцы года; Г— период строительства всего участка дороги (0-1)
К недостаткам цикличного метода организации работ относятся: увеличение потребности в средствах механизации по сравнению с поточным методом; отсутствие роста квалификации рабочих, так как в большинстве случаев им приходится выполнять различные виды работ; невозможность введения отдельных готовых участков дороги во временную эксплуатацию.
В связи с перечисленными недостатками цикличный метод как основной метод строительства применяется редко. Он чаще встречается для организации отдельного вида работ на участках небольшой протяженности.
Участковый метод организации строительства (рис. 7.5, б) состоит в том, что строящуюся дорогу разбивают на отдельные участки, строительство которых выполняют в строгой последовательности друг за другом. Готовый участок вводят в эксплуатацию немедленно, т. е. раньше, чем будет закончена вся дорога. Таким образом, срок производства работ на каждом отдельном участке сокращается по сравнению с вариантом цикличной организации работ. Кроме того, улучшаются условия использования средств механизации, так как работы производят одновременно только на части дороги.
Отрицательная сторона такой организации работ— необходимость неоднократной передислокации производственной базы строительства и СКМ. Количество участков не должно быть чрезмерно велико, так как это приведет к удлинению общего срока строительства. При заранее заданном общем сроке строительства срок работы на каждом участке равен частному от деления общего срока на число участков. В пределах каждого участка сохраняется принцип одновременного производства работ на широком фронте, но показатели использования производственных ресурсов все же выше, чем при цикличной организации строительства.
В целом технико-экономические показатели уровня организации строительства участковым методом обычно ниже соответствующих показателей поточного метода.
