8. Расчет такта выпуска и числа рабочих мест на поточной линии

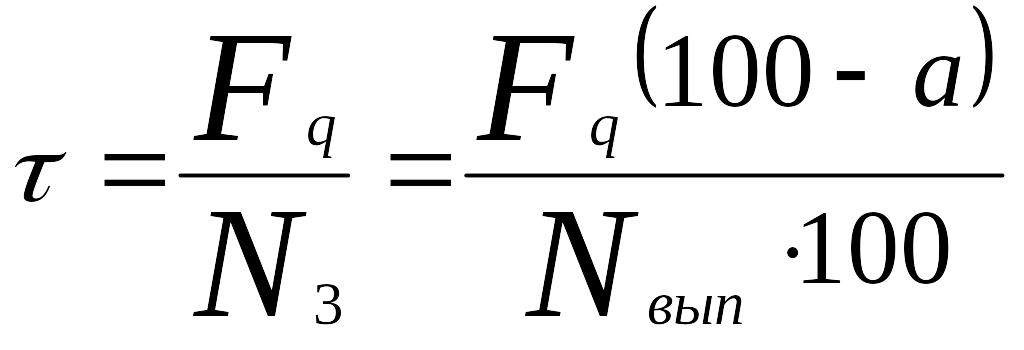

Однопредметные поточные линии. Величина такта определяется по формуле:

где Fq – действительный фонд времени за плановый период, N3 – производственная программа – количество запускаемых изделий за тот же период. С учетом регламентированных перерывов Тпер и уровня брака а %:

где :Тсм – продолжительность смены, мин.;Nвсут – суточная программа выпуска, шт. Многопредметные поточные линии. Если затраты времени на операции по производству объектов, закрепленных за линией одинаковы, расчет такта производится по формуле:

где FD – действующий фонд времени в планируемом периоде, u – номенклатура, закрепленных за линией объектов, Nj – объем выпуска по каждому объекту j в плановом периоде. Если закрепленные объекты с одинаковым маршрутом имеют существенные различия в трудоемкости на операциях, работу таких линий целесообразно организовать с переменными или частичными тактами . Расчет частного такта "а" производится по формуле

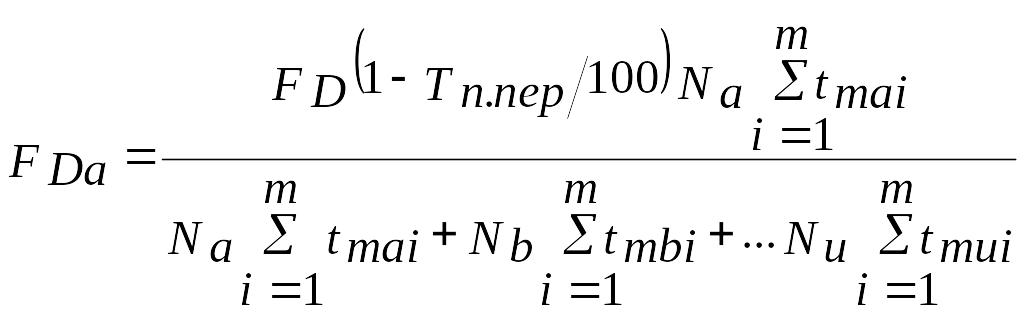

, где FDa – действительный фонд времени линий для изготовления объекта "а", Na – объем выпуска по объекту "а" в плановом периоде.

где Т п.пер – % потери времени на переналадку линии (3-8% от Fq), m – число операций в технологическом процессе, i – порядковый номер операции. Необходимое число рабочих мест (оборудования) для каждой операции определяется по формуле:

где C iрасч – расчетное число рабочих мест на i-ой операции. При неполной синхронизации на отдельных операциях C iрасч не равно целому числу. Производится округление до ближайшего целого числа. Коэффициент загрузки рабочих мест на каждой операции, %

Средний коэффициент загрузки рабочих мест поточной линии, %

Число рабочих операторов на i-ой операции

где Ciн.об – норма обслуживания на i-ой операции.

Общее число рабочих операторов на поточной линии

где b – дополнительное число операторов (ориентировочно 5-10%).

9. Синхронизация операций

Для обеспечения единого такта или ритма непрерывно-поточных линий осуществляется синхронизация. Синхронизацией называется приведение продолжительности операций к значениям, равным или кратным такту выпуска. Синхронизация достигается двумя группами мероприятий.

К техническим относятся: повышение технологичности конструкции: применение прогрессивной технологии, высокопроизводительного оснащения, дифференциация операций и комбинирование вариантов группирования переходов; объединение нескольких сложных операций; использование более производительного оборудования.

К организационным мероприятиям относятся введение параллельных рабочих мест; рациональная планировка и организация рабочих мест; индивидуальный набор рабочих на перегруженных операциях; регулирование сменности на определенных операциях. Предварительная синхронизация с отклонением от такта в пределах проводится на первом этапе проектирования, окончательная, более точная – на этапе отладки и внедрения. Полная синхронизация операций обеспечивается при достижении равенства.

tш1/C1= tш2/C2 =…tшm / Cm, где tш1, tш2, …tшm – штучное время при выполнении 1, 2, …m-ой операций. C1 , C2 ,… Cm – количество рабочих мест на операциях линии.
