- •1. Общая схема организации строительства гидротехнических сооружений
- •1.1. Периоды подготовки и строительства гидротехнических сооружений
- •1.1.1. Порядок разработки проектов
- •1.1.2. Проект организации строительства и определяющие его факторы
- •1.2. Период непосредственного строительства
- •1.2.1. Период подготовки строительства
- •1.2. Компоновки гидроузлов и организация их строительства
- •1.2.1. Гидроузлы на равнинных реках
- •1.2.1. Гидроузлы на равнинных реках
- •1.2.2. Гидроузлы с бетонными плотинами в широких створах
- •1.3. Пропуск расходов реки в период строительства гидроузлов
- •1.3.1 Расчетный строительный расход и принципы его определения
- •1.3.1. Расчетный строительный расход и принципы его
- •1.3.2. Основные схемы организации работ при строительстве гидроузлов
- •1.3.2.1. Расчет пропуска расходов через суженное русло в первую
- •1.3.2.2. Вторая очередь строительства. Пропуск строительных расходов через «гребенку» плотины.
- •1.3.2.3. Методика гидравлического расчета
- •1.4. Перекрытие русел рек
- •1.4.1. Способы перекрытия
- •1.4.1.1. Фронтальный способ перекрытия
- •1.4.1.2. Пионерный способ перекрытия
- •Безбанкетное перекрытие и перекрытие методом
- •1.4.2. Выбор метода и времени перекрытия русла
- •1.4.3. Подготовка к перекрытию русла и организация работ по
- •1.8. Проектирование и расчет календарного плана
- •1.8.1. Определение объемов работ и сметной стоимости гидроузла
- •Сметный расчет
- •1.8.2. Проектирование и расчет линейного календарного плана
- •1. Электроэнергетика
- •1.9. Проектирование и расчет сетевого графика строительства
- •1.9.1. Основные положения
- •1.9.2. Формальные правила построения сетевых графиков
- •1.9.3. Пример расчета сетевого графика
- •1.9. Строительный генеральный план
- •1.10. Организация электроснабжения, освещения, связи, теплоснабжения, воздухоснабжения, водоснабжения и канализации.
- •1.10.1 Электроснабжение строительства
- •1.10.3. Обеспечение строительства сжатым воздухом.
- •1.10.4. Водоснабжение и канализация строительства
- •1.11. Поселки строителей
- •1.12. Производственная база строительства
- •1.12.1. Предприятия по производству строительных материалов
- •1.12.2. Организация складского хозяйства и снабжения
- •1.13. Управление строительством
- •1.13.1. Основные принципы и методы управления
- •1.13.2. Организация и технология управленческого труда.
- •1.13.3. Стиль и культура руководства
- •1.13.4. Общественные организации и их роль в управлении
- •1.13.5. Оперативное планирование и управление строительным
- •1.13.5. Оперативное планирование и управление строительным
- •1.14. Управление качеством строительства
- •1.14.1. Качество строительства
- •1.14.2. Управление качеством строительного производства.
- •1.13.5. Оперативное планирование и управление строительным
- •1.14. Управление качеством строительства
- •1.14.1. Качество строительства
- •1.14.2. Управление качеством строительного производства.
- •1.14.7. Задачи структурных подразделений в управлении качеством
- •Порядок сдачи – приемки объектов в эксплуатацию
1.10.3. Обеспечение строительства сжатым воздухом.
Потребность строительства в сжатом воздухе приближенно определяется по формуле:
,
(7)
где
- максимальный месячный объем работ в
пиковый год строительства;
- расход воздуха
на единицу объема этих работ;
- число рабочих дней в месяце;
- число рабочих часов в сутках;
-
коэффициент часовой неравномерности
потребления воздуха
=
1,2;
Более точно потребность в сжатом воздухе определяется расчетом.
Обеспечение сжатым воздухом может производиться от передвижных компрессорных установок с подачей воздуха до 10м³\мин., затем создается централизованной компрессорное хозяйство с подачей воздуха до 100 м³\мин. и давлением до 800 кПа. Разводка воздуха по объектам осуществляется по стальным трубам длиной не более 2 км.
1.10.4. Водоснабжение и канализация строительства
Потребность
строительства в воде складывается из
обеспечения водой нужд производства
,
хозяйственно- питьевых
и противопожарных
нужд:
(8)
Расход воды на производственные нужды можно определить по формуле:
(9)
где 1,1 – коэффициент, учитывающий мелких потребителей и потери;
-
средний расход воды в смену на
производственные нужды;
-коэффициент
неравномерности потребления, равный
1,5;
- число часов в смене.

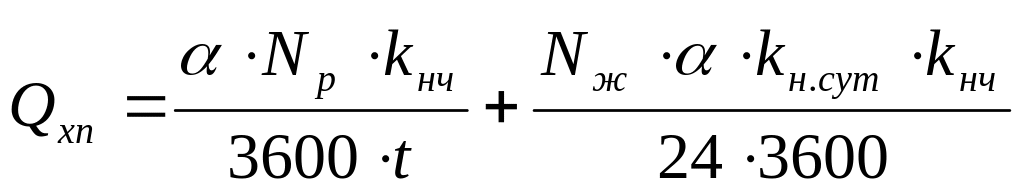

Расход воды на хозяйственно-питьевые нужды определяется по формуле:
(10)
где
-
расчетное число работающих на
производственной базе, чел.;
- норма водопотребления на одного человека (60 литров);
-
коэффициент часовой неравномерности
потребления:
=2,0 – 2,75 – для работников строительной базы,
=1,2 – 2,0 - для жителей поселка строителей;
-
коэффициент суточной неравномерности
потребления,
=
до 1,3;
-
расчетное число жителей поселка.
Расход воды на противопожарные нужды принимается в размере:
= 20 л\с на каждые 50 гектар территории строительной площадки и затем увеличивается по 5л\с на каждые последующие 75 гектар ее территории. На строительной площадке, для обеспечения требуемой подачи воды в период пожара, строится противопожарный резервуар с трехчасовым запасом воды и пополняемым расходом воды на производственные нужды и расходом воды на водоснабжение поселка строителей.
Источниками водоснабжения могут быть:
действующие водопроводы городов и промпредприятий;
открытые водоемы (Рис. 25) и

Рис. 25. Схема водоснабжения из открытого источника
водоприемник; 2. насосная станция первого подъема; 3. очистные сооружения;
4. резервуары чистой воды: 5. насосная станция второго подъема; 6. напорный водовод;
7. водонапорная башня; 8. распределительная водопроводная сеть (строительная площадка и поселок).
подземные источники (Рис.26).

Рис. 26. Схема водоснабжения из подземного источника
1.водозабор; 2. резервуары чистой воды: 3. насосная станция; 4. напорный водовод;
5. водонапорная башня; 6. распределительная водопроводная сеть (строительная площадка и поселок).
При выборе источника учитываются: степень пригодности воды для питьевых и хозяйственных нужд; дебит источника и возможность полного удовлетворения нужд строительства в воде; удаленность источника от строительной площадки.
Обычно стройка имеет два независимых источника водоснабжения – основной и резервный.
При выборе места расположения водозабора из открытого источника следует учитывать следующие требования.
Водозабор следует располагать как можно ближе к строительной площадке с целью сокращения длины напорного водовода.
Водозабор для питьевых нужд следует располагать выше населенных пунктов и выше мест сброса загрязненных вод.
Водозабор не следует располагать вблизи устьев притоков, в заводях и вблизи староречий.
Водозабор следует располагать в устойчивом русле и в закрепленных от размыва участках берега.
При разработке проекта канализации определяется объем хозяйственно – бытовых, производственных и ливневых стоков; определяется водоток, в который возможен сброс сточных вод после очистки; решается система канализации; определяется состав очистных сооружений; намечается очередность ввода отдельных элементов системы.
Отвод сточных вод обычно осуществляют самотеком по двум отдельным линиям: 1.- создается сеть ливневых и условно чистых вод и 2.-создается сеть хозяйственно-бытовых и загрязненных производственных стоков. Очистка сточных вод может идти механическим способом, химическим (с добавлением реагентов), биохимическим и биологическим способами.
