4.2 Выбор монтажного крана
Вылет крюка крана определяем, используя разрез.
,
где: a – конструктивный размер, определяемый строительными чертежами и схемой производства работ, a = 6,9м
b – размер, принимаемый равным 0,2 м.
c – размер, определяемый по таблице 3 СНиП, принимается равным c = 2м
d – конструктивный размер конкретного крана, предварительно задаёмся величиной 2 м., с последующим уточнением
Принимаем кран МКГ-25БР грузоподъемность 25т, вылет стрелы 13,5м.
Инвентарно-расчётная стоимость – 36,6 тыс. руб.

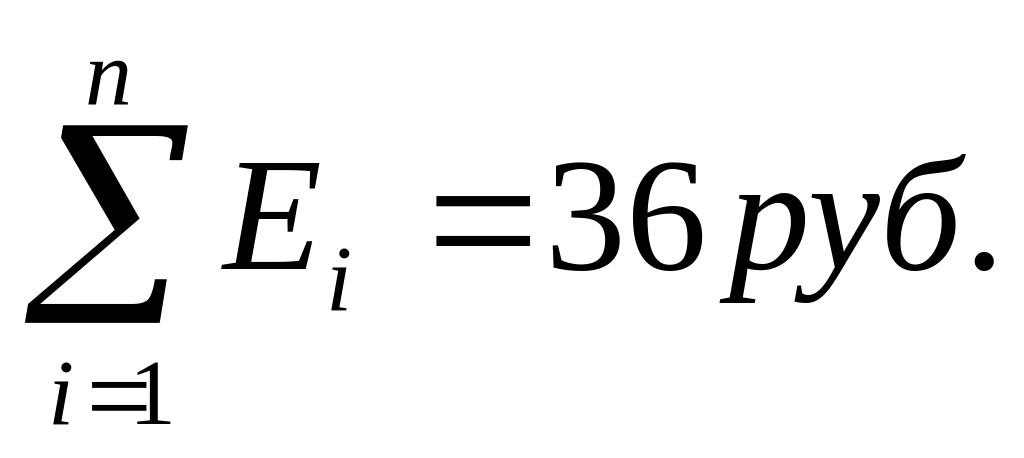

Единовременные затраты – 36 руб.
Текущие эксплуатационные затраты на машино-час – 4,75 руб.
Для данного крана подбираем стропа
1)Строп двухветвевой СМ 0,1.06.001,
допускаемая нагрузка 10т.
Масса стропы при максимальной длине ветвей – 117,0кг.
dк=38мм
Длина ветвей строповки L=4м
Расстояние между точками строповки – 4 м.
hстр=3,1м
2) Строп четырехветвевой СМО,1.07.000-08
допускаемая нагрузка 6,3т.
Масса стропы при максимальной длине ветвей – 117,24кг.
dк=29мм
Длина ветвей строповки L=3,2м
Расстояние между точками строповки – 0,9 м.
hстр=3,17м
4.3 Определение стоимости производства монтажных работ
Себестоимость работ определяется по формуле:
,
где:
-
сумма единовременных затрат,
- себестоимость машиносмены
,
где Тi=117,9/8,2×4=3,59см
- зарплата рабочих, выполняющих немеханизированные процессы,
Зпл=84,52руб
4.5 Расчёт кавальеров
Грунт для обратной засыпки обычно располагают в протяжённых кавальерах на расстоянии не менее 1 м от бровки котлована.
При
этом объём кавальера определяется по
формуле:
,
где:
=

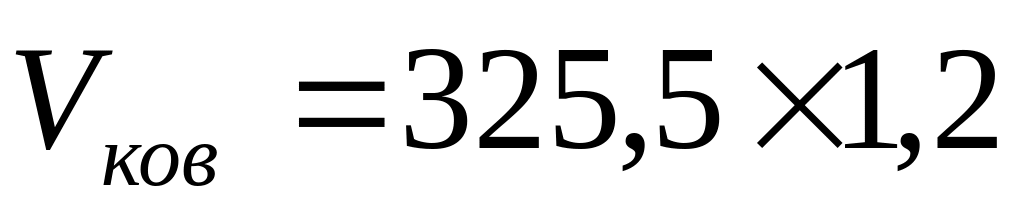

325,5
,
=
1+0,2 = 1,2,
=
390,6
Задаёмся
длиной кавальера:

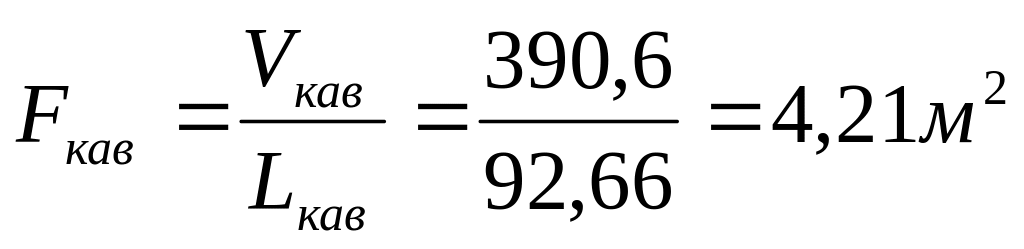

Задавшись длиной кавальера, находим площадь его поперечного сечения:
Кавальер
принимаем треугольной форму, угол
=
310.

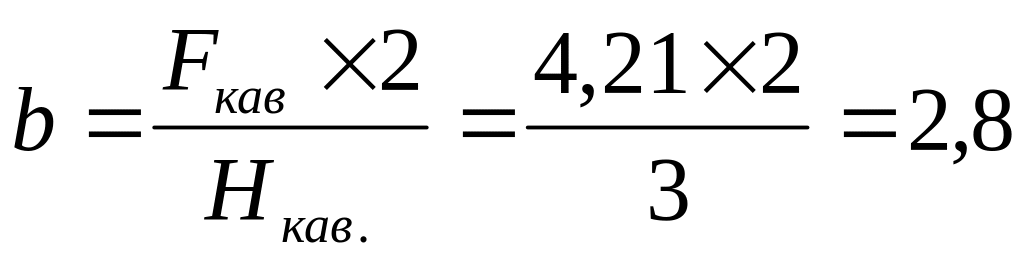

Зная площадь кавальера и формулу для нахождения площади треугольника, найдем ширину кавальера:
,
м
где:
-
высота кавальера = 3м.
Ширину лобовой проходки экскаватора рассчитываем по формуле:
,
где:
-
оптимальный радиус резания, принимаемый
0,9 наибольшего радиуса резания,
Принимаю Ro=7м
-
длина рабочей передвижки, определяется
по формуле:
,
где:
-
допустимое расстояние по горизонтали
от основания откоса до ближайшеё опоры
экскаватора, принимаем из условий
техники безопасности по СНиП.
=
2 м.
Принимаю 3 проходки по 6,33м.
5 Контроль качества
5.1 Монтажные работы
Таблица 5
Параметр |
Предельное отклонение, мм |
Контроль (метод, вид регистрации, объём) |
1. Отклонение от совмещения установочных ориентиров фундаментных блоков и стаканов фундаментов с рисками разбивочных осей
|
12 |
Измерительный, каждый элемент, исполнительная геодезическая схема |
2. Отклонение отметок опорной поверхности дна стаканов фундаментов от проектных:
|
-20
± 5 |
То же
|
3. Отклонение от совмещения ориентиров (рисок геометрических осей, граней) в нижнем сечении установленных элементов с установочными ориентирами (рисками геометрических осей или гранями нижележащих элементов, рисками разбивочных осей): - ригелей, прогонов, балок, подкрановых балок, подстропильных ферм, стропильных балок и ферм
|
8
|
Измерительный, каждый элемент, журнал работ |
4. Отклонение от совмещения ориентиров (рисок геометрических осей, граней) в верхнем сечении установленных элементов (ригелей, прогонов, балок, подстропильных ферм, стропильных ферм и балок) на опоре с установочными ориентирами (рисками геометрических осей или граней нижестоящих элементов, рисками разбивочных осей) при высоте элемента на опоре, м: - до 1
|
6 |
Измерительный, каждый элемент, журнал работ |
5. Отклонение от симметричности (половина разности глубины опирания концов элемента) при установке ригелей, прогонов, балок, подкрановых балок, подстропильных ферм, стропильных ферм (балок), плит покрытий и перекрытий в направлении перекрываемого пролета при длине,м: - св. 4 до 8
|
6 |
Измерительный, каждый элемент, журнал работ |
