162)Как выполнить анализ рисков привлечения к работам неопытных сотрудников?

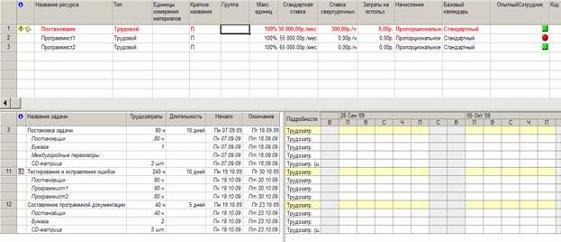

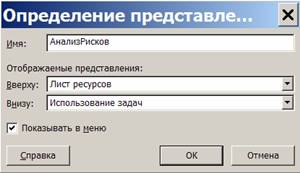

Привлечение к работам неопытных сотрудников чревато тем, что недостаток опыта может сказаться на скорости выполнения задачи. Неопытному сотруднику требуется больше времени, чтобы войти в курс дела. Особенно рискованной является ситуация, когда такой сотрудник сам выполняет задачу, без помощи более опытных коллег. Для целей анализа данного вида риска настроим поле ^ Флаг1 и переименуем его в ОпытныйСотрудник. Создадим свое представление с именемАнализРисков (Вид/Другие представления/Создать/Комбинирован-ное представление). Окно настройки представления изображено на рис. 6.22. Представление будет совмещать в себе Лист ресурсов в верхней части и Использование задач в нижней. Откроем созданное представление, в верхней части добавим столбец ОпытныйСотрудник, установим фильтр, отображающий только трудовые ресурсы и для них заполним значениями этот столбец. Выбрав неопытного сотрудника, в нижней таблице представления анализируем все назначенные задачи (рис. 6.23). Рис. 6.22.  Окно настройки представления  Рис. 6.23.  Анализ риска использования неопытных сотрудников  Анализ показывает, что задачи Разработка структуры базы данных и Заполнение базы данных являются рискованными, поскольку их выполняет только неопытный сотрудник Программист1.

163)Как выполнить анализ рисков трудовых ресурсов с большим объемом трудозатрат?

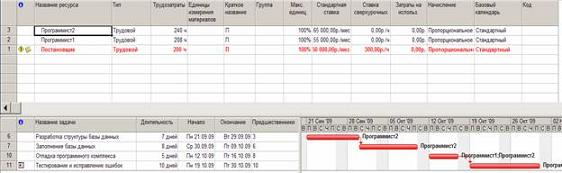

Трудовые ресурсы с большим объемом трудозатрат также представляют определенный фактор риска. Если некоторый работник участвует в большом количестве задач, особенно критических, и несет повышенную ответственность в проекте, то его непредвиденная недоступность (болезнь, увольнение) может нанести значительный ущерб проекту на этапе выполнения. Для анализа риска используем представление АнализРисков, созданное в предыдущем случае. В верхней его части в Лист ресурсов добавим столбецТрудозатраты и назначим фильтр, отображающий только трудовые ресурсы. Отсортируем таблицу по убыванию трудозатрат. В нижней части представления выберем диаграмму Ганта. Результат изображен на рис. 6.23. Из анализа делаем вывод, что распределение трудозатрат по работникам примерно одинаково, но Программист2 имеет наивысшие трудозатраты и занят исключительно в критических задачах. Поэтому его участие в проекте наиболее ценно и имеет наивысший риск. Рис. 6.24.  Анализ использования сотрудников с большими трудозатратами

164)Как выполнить анализ рисков ресурсов со сверхурочной работой?

Ресурсы со сверхурочной работой создают риск невыполнения плановых показателей по причине усталости и меньшей производительности труда. Для анализа риска следует воспользоваться представлением АнализРисков, добавить в Лист ресурсов столбец Сверхурочные трудозатраты и отсортировать сотрудников по их убыванию.

165)Как уменьшить риски проекта?

Для уменьшения рисков существуют следующие подходы:

  1. разработка плана сдерживания рисков, который предполагает вставку в проект задач, выполнение которых уменьшает тот или иной вид риска (например, обучение неопытного сотрудника приведет к уменьшению соответствующего вида риска);

  2. разработка плана реакции на риски, который включает совокупность мероприятий, которые будут выполнены при возникновении той или иной неблагоприятной ситуации (например, болезнь ценного сотрудника);

  3. вставка в план проекта временных резервов – фиктивных работ, создающих временной буфер между реальными работами (особенно критическими).
