159)Как выполнить анализ рисков задач со слишком короткой длительностью?

Задачи со слишком короткой длительностью могут появиться в проекте по двум причинам. Во-первых, менеджер может переоценить возможности исполнителей или недооценить объем трудозатрат и сложность задачи. Такая ситуация возможна, если он принимает решение о продолжительности задачи без консультации с опытными исполнителями. Во-вторых, сами исполнители, не имеющие достаточного опыта работы, могут ошибиться в оценке. Для выявления рискованных задач требуется принять решение о пороге риска, т.е. выработать значение длительности задачи, ниже которого она будет считаться рискованной. Предположим, что рискованными считаются все задачи с длительностью меньше либо равной 2 дням, не являющиеся вехами. Для нахождения таких задач требуется определить фильтр Короткая задача, изображенный на рис. 6.16. Применение его в диаграмме Ганта позволит отобразить все короткие задачи, после чего менеджеру предстоит провести дополнительный анализ их продолжительности. Рис. 6.16.  Фильтр для поиска коротких задач

160)Как выполнить анализ рисков слишком длинных задач с большим количеством ресурсов?

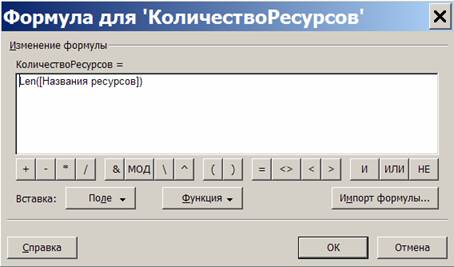

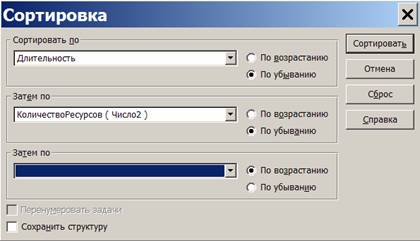

 Слишком длинные задачи с большим количеством ресурсов относятся к рискованным, поскольку наличие значительного количества исполнителей делает трудным процесс правильной оценки длительности. Для упрощения оценки подобную задачу целесообразно разбить на несколько и преобразовать в фазу: чем проще задача, тем легче ее оценить. Для поиска рискованных задач в данном случае нам понадобится вычисляемое поле КоличествоРесурсов, созданное на основе поля Число2. Его значение вычисляется по формуле (рис. 6.17). Поскольку в системе нет средств подсчитать количество ресурсов задачи, в качестве такового формула использует длину текстового поля Названия ресурсов. Рис. 6.17.  Формула для поля КоличествоРесурсов  Далее в представлении диаграмма Ганта отобразим таблицу Ввод и добавим в нее столбец КоличествоРесурсов. Для просмотра ресурсов задачи отобразим форму (Окно/Разделить) и выберем форму Ресурсы и последователи из ее контекстного меню. Левая часть этой формы отображает перечень назначенных задаче ресурсов. Отсортируем таблицу диаграммы Ганта сначала по убыванию длительности задач, а затем по убыванию поля КоличествоРесурсов в соответствии с изображением на рис. 6.18. Рис. 6.18.  Параметры сортировки  Результат сортировки и окончательный вид представления изображен на рис. 6.19. К наиболее рискованным задачам могут быть отнесены Постановка задачи, Тестирование и исправление ошибок и Составление программной документации. Однако, первая и третья используют только один трудовой ресурс и несколько материальных и затратных. Поэтому их нельзя отнести к рискованным. В задаче же Тестирование и исправление ошибок задействованы все три работника проекта, в связи с чем ее отнести к рискованным можно. Рис. 6.19.  Диаграмма Ганта после сортировки

161)Как выполнить анализ рисков задач с календарными ограничениями?

Задачи с календарными ограничениями представляют собой фактор риска в том случае, если установленные ограничения могут быть нарушены. Примером таких задач являются задачи с ограничением Окончание не позднее и задачи с установленными крайними сроками. Для целей анализа создадим настраиваемые поля, вычисляемые по формулам в соответствии с табл.6.2.

Таблица 6.2.

Имя поля

На базе поля

Формула

ЗапасДоОграничения

Число3

[Дата ограничения]-[Окончание]

ЗапасДоКрайнегоСрока

Число4

[Крайний срок]-[Окончание]

Запас

Число5

IIf([ЗапасДоОграничения]< [ЗапасДоКрайнегоСрока]; [ЗапасДоОграничения]; [ЗапасДоКрайнегоСрока])

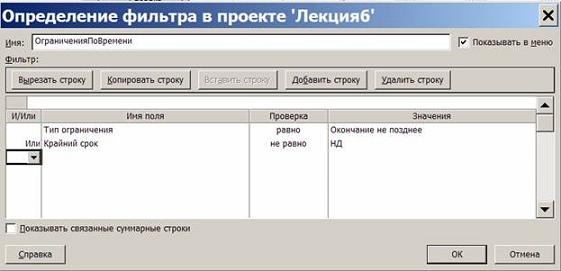

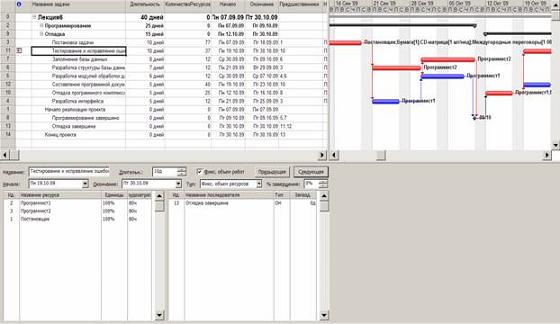

Создать фильтр ОграниченияПоВремени, при помощи которого отображаются только задачи с ограничением ^ Окончание не позднее или с ненулевым значением крайнего срока. Окно создания фильтра изображено на рис. 6.20. В таблицу Ввод диаграммы Ганта добавим созданные настраиваемые поля ЗапасДоОграничения, ЗапасДоКрайнегоСрока и Запас. После использования фильтра ОграниченияПоВремени таблица имеет вид, изображенный на рис. 6.21. Анализ значений поля Запас позволяет сделать вывод о рискованности задачи Тестирование и исправление ошибок, поскольку ее запас между датами окончания и ограничения составляет всего два дня. Рис. 6.20.  Фильтр ОграниченияПоВремени  Рис. 6.21.  Результат фильтрации таблицы  К ресурсным рискам относятся следующие виды рисков:

  1. привлечение к работам неопытных сотрудников;

  2. трудовые ресурсы с большим объемом трудозатрат;

  3. ресурсы со сверхурочной работой.
