2. Подъем и подача сборных конструкций.

Подъем конструкции следует выполнять в два приема — снача­ла поднять ее на 0,2...0,5 м от земли и убедиться в надежности строповки, а затем подать команду о продолжении подъема. В слу­чае если после выполнения первого подъема обнаружились непо­ладки в строповке, конструкцию опускают и устраняют недостатки.

3. УСТАНОВКА. Это операция по обеспечению проектного положе­ния конструкции, включающая в себя ее наведение и посадку.

Подъем конструкции прекращают на высоте, превышающей на 0,5...1,0 м монтажный горизонт, после чего застропленную конструкцию при необходимости разворачивают и медленно оса­живают (насаживают) на место установки, ориентируясь по на­несенным рискам или установленным фиксаторам.

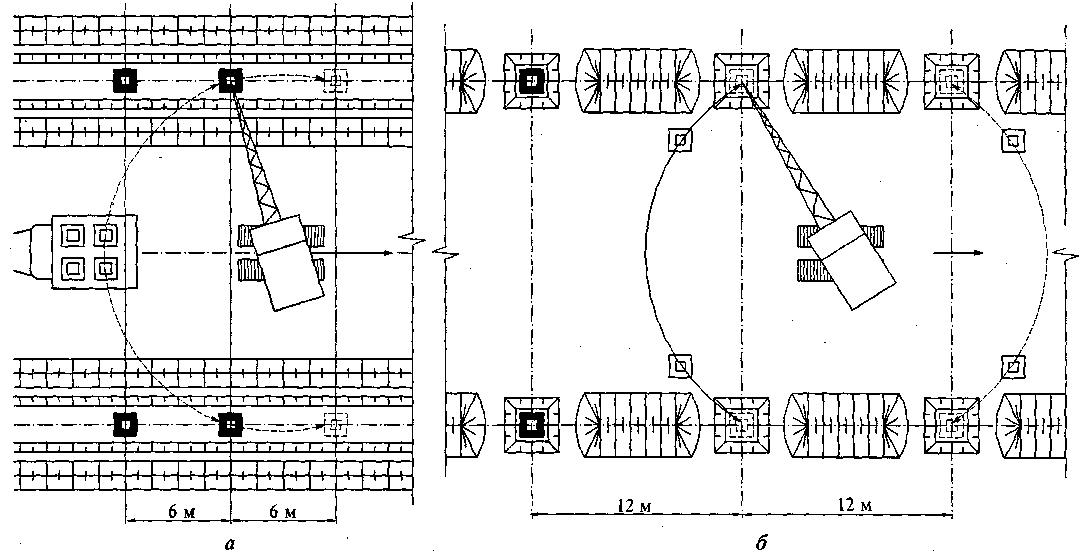

В зависимости от степени свободы перемещения конструкции по отношению к ее проектному положению различают свобод­ную, ограниченно-свободную и принудительную установку (рис. 8.11).

Рис. 8.11. Установка колонн: а — свободная; б — ограниченно свобод­ная; в — принудительная; 1 — риски; 2 — винты кондуктора; 3 — гнездо; 4 — вы­ступ опоры

4. ВЫВЕРКА И ЗАКРЕПЛЕНИЕ. Это операции по обеспечению точно­сти установки конструкции в соответствии с ее проектным поло­жением.

- Выверку проводят визуально или инструментально, удерживая конструкцию с помощью крана, кондуктора или других поддер­живающих устройств.

Визуальную выверку выполняют при достаточной точно­сти опорных поверхностей и торцов конструкций. При этом могут использоваться отвесы, стальные рулетки, линейки, шаблоны и т.п.

Инструментальная выверка — наиболее распростра­ненный вид проверки положения смонтированной конструкций в плане, высотном и вертикальном положении. При такой вывер­ке используют теодолиты, нивелиры, лот-приборы, лазерные и другие устройства.

- Приспособления для временного закрепления элементов (рис. 8.12) могут быть жесткими и гибкими (подкосы и расчалки), индивидуальными и групповыми.

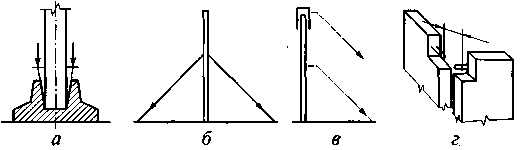

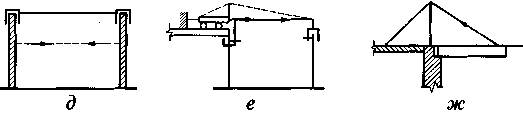

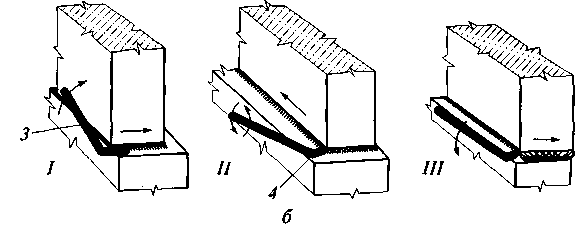

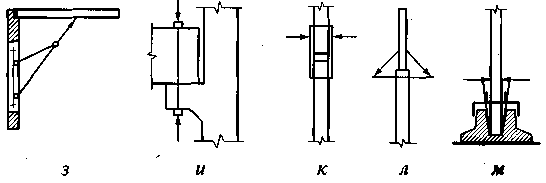

Рис. 8.12. Временное закрепление элементов и конструкций: а — клиньями и вкладышами; б — расчалками; в — покосами; г — раздвижной скобой; д — штанг-шаблоном; е — распорками; ж, з, и — варианты крепления консольных плит специальными приспособлениями и хомутами; к, л, м — кон­дукторами

После инструментальной проверки и составления исполнитель­ной схемы геодезического контроля точности установки конст­рукций производят окончательное закрепление стыков электро­сваркой, постановкой болтов или заклепок и заделку стыков.

8.7. Монтаж конструкций подземных частей зданий

ФУНДАМЕНТЫ.

При монтаже ленточных фундаментов от оси отмеряют рас­стояние, соответствующее проектному положению до наружной грани фундаментной ленты и натягивают причалку, по которой ориентируют укладку фундаментных подушек.

Монтаж­ный процесс фундаментных стаканов может быть организован как «с колес», так и с пред­варительной раскладкой (рис. 8.13).

Рис. 8.13. Монтаж столбчатых фундаментов: а — с транспортных средств; б — с предварительной раскладкой элементов

БЛОКИ СТЕН ПОДВАЛОВ. Устанавливают по схеме раскладки. Маяч­ные блоки устанавливают по теодолиту, соблюдая соосность в уг­лах, местах примыканий и пересечений стен. Монтаж блоков стен подвала ведут по причалке, натянутой между маячными блоками по их внутренней грани (рис. 8.14) после проверки соответствия проекту уложенных ранее блоков, устройства горизонтальной гид­роизоляции и подготовки монтажного горизонта.

Блоки устанавливают по рискам на слой раствора толщиной до 20 мм, соблюдая при этом перевяз­ку швов не менее чем на 1/4 длины блока.

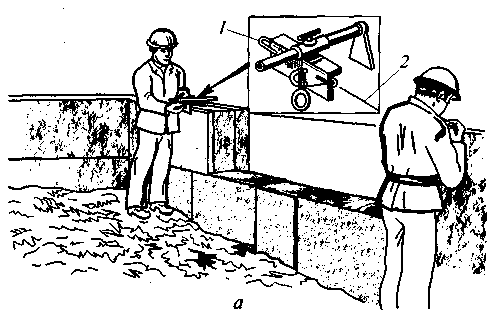

Рис. 8.14. Монтаж стен подвала; а — установка причалки; б— рихтовка блоков монтажным ломом; /— лапой от себя; // — лапой в сторону; /// — лапой на себя; 1 — скоба; 2 — причалка; 3 — монтажный лом; 4 — лапа монтажного лома

ПАНЕЛИ ЦОКОЛЬНОГО ИЛИ ТЕХНИЧЕСКОГО ЭТАЖА. Монтируют сво­бодным или ограниченно-свободным методом. Монтаж панелей чаще осуществляют ячейками в следующем порядке:

  • выравнивают монтажный горизонт;

  • размечают места установки панелей, укладывают слой раство­ра с втапливанием маяков из расчета — два на панель;

  • устанавливают цокольные панели.

Для их временного крепления используют подкосы, анкеры, штанги и т.д. Последовательность установки элементов определяется необходимостью созда­ния геометрически замкнутых устойчивых систем и ячеек.
