3.1. Земляные работы.
Земляные работы включают: срезку и штабелирование растительного слоя, разработку котлована, доработку грунта до проектной отметки, обратную засыпку пазух котлована, обваловку (устройство насыпи высотой 1м. над покрытием с посевом трав или одерновкой откосов).
Объём срезки растительного слоя определяют исходя из размеров котлована по верху, принимая толщину слоя 30 см.
Размеры котлована определяют исходя из общих размеров сооружения в плане, глубины его заложения, крутизны откосов, а также принятых методов выполнения основных производственных процессов. При этом важно учесть схему движения кранов и других машин при монтаже сборных или возведении монолитных сооружений.

Размеры котлована определяем с учетом движения крана с заездом на днище возводимого сооружения.
где В-ширина котлована по дну, м;
L-длина котлована по дну, м;
b-ширина возводимого сооружения по наружному обмеру, м;
b1-расстояние между сооружениями в свету, равно 2-3 м;
b2-минимальное уширение котлована по дну для безопасного выполнения монтажных работ и движения транспорта, м;
минимальное уширение котлована по дну вычисляется по формуле:
где lmin, r –минимальный вылет стрелы и радиус поворота хвостовой части платформы (12,2 и 5,3);
ba-ширина базы транспортных средств, м;
b3-принимаем 1м;
n-число сооружений в одном ряду;
l-длина сооружения по наружному обмеру, м;
В=77,63м.
L=155,16м.
Размеры котлована по верху определяем с учетом коэффициента заложения откосов m, принимаемого по табл. 6.1 [1].
m = 0,5;
B’ = B+2mHк
L’ = L+2mHк
где B’ и L’ – соответственно ширина и длина котлована по верху, м;
hк – глубина котлована, м;
где Н – высота стеновой панели, м;
h – превышение панели над уровнем земли, м;
hосн – толщина основания, м;
h’ – расстояние от верха основания до низа стеновой панели, м;
B’ = 77,63+2*0,5*3,77=81,4 м.
L’ = 155,16+2*0,5*3,77=158,93 м.

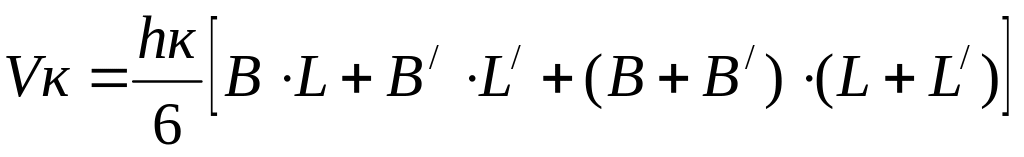

Объем котлована прямоугольного в плане определяется по формуле:
,
м3
,
м3
При подсчёте объёмов земляных работ необходимо учитывать объём съезда в котлован:
,

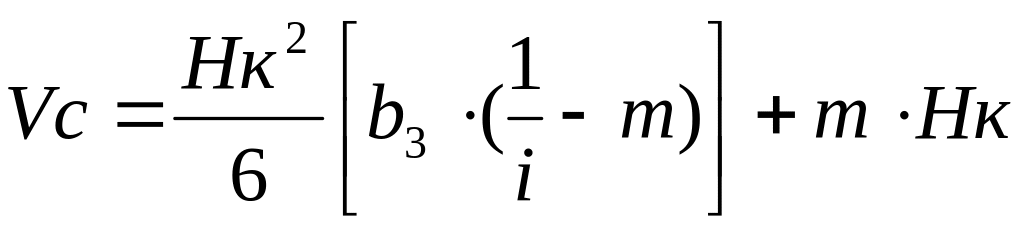

м2
Где, b3- ширина съезда (4 м), м
i- уклон съезда (i=0,15)
m- крутизна откоса грунта (0,5).

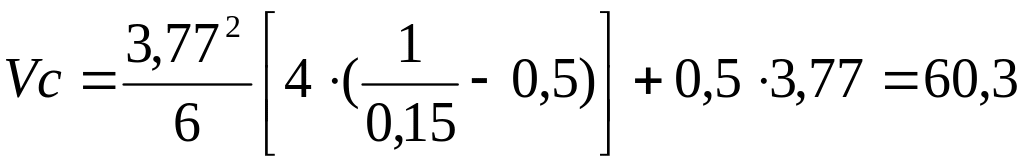

м3
Объём грунта для обратной засыпки определяется (с учетом объёма съезда)
Vоз= (Vк +Vс)- Vсоор+ Vобв,
где ,Vк – объем котлована, м3
Vсоор – объём сооружений(3шт), м3
Vс – объём съезда(2шт), м3
Vобв. – объем грунта необходимый для обваловки, м3
Vсоор=36·54·3,6·3=20995,2 м3
Vоз= (47082+2*60,3)-20995,2+12055,1=38262,5м3
Объём грунта, необходимого для транспортирования в отвал, определяется:
Vизл=Vk+Vc- Vоз, м3
Vизл=47082+60,3*2-38262,5=8940 м3
Подбор экскаватора.
Зона работы экскаватора, ограниченная вылетом его рабочего органа и включающая в себя место стоянки экскаватора и транспортных средств или место отвала грунта, называется экскаваторным забоем.
Большое значение при выборе типа экскаватора и схемы разработки грунта имеет экономическое обоснование того или иного варианта, в результате которого принимается тот механизм и такая схема разработки, при которых стоимость разработки I м грунта ниже.
Принимаем экскаваторы оборудованные прямой лопатой.
Основные виды забоев для экскаваторов, оборудованных прямой лопатой, - боковой и лобовой (тупиковый).
Принимаем лобовой вид забоя.
Исходя из объемов земляных работ, выбираем из ЕНиР Е2-1-8 экскаватор СЭ-3.
Технические характеристики:
Вместимость ковша – 3 м³
Наибольший радиус копания – 14 м.
Радиус копания на уровне стоянки – 9,2 м.
Наибольшая высота копания – 9,5 м.
Наибольший радиус выгрузки – 12,4 м.
Наибольшая высота выгрузки – 6,6
Масса экскаватора – 172 т.
