2 Операция 60%

60% 3 Раб. 2 Операция 90%

3 раб

Рис.10. График – регламент работы оборудования

При разработке стандарт-плана прерывно-поточной линии важное значение имеет правильное определение периода обхода (продолжительности последовательного обслуживания рабочих мест рабочими и на линии), так как от этого зависят показатели работы линии. При выборе периода обхода следует руководствоваться следующим:

1) выпуск деталей за период обхода по всем операциям технологического процесса должен быть одинаковым и кратным дневному заданию.

2) длительный период обхода обусловливает увеличение задела на линии (что не всегда возможно по условиям размещения его на межоперационных транспортных устройствах) и дополнительных затрат в основные фонды и оборотные средства.

3) короткий период обхода вызывает необходимость частых переходов рабочих, и соответственное увеличение потерь времени на них.

4) период обхода должен быть равным или кратным периоду смены инструмента, кратным продолжительности смены.

Таблица 3

Выбор периода обхода поточной линии

Размер детали

Примерная масса детали, кг

Продолжительность периода обхода (Тоб),см.

Очень крупная

Более 20

0,1 – 0,2

Крупная

15 – 20

0,3 – 0,5

Средняя

3 – 15

0,5 – 1,0

Мелкая

1 – 3

1,0 – 1,5

Очень мелкая

Менее 1

1,0 - 2,0

При неполной загрузке оборудования и рабочих путем построения графика-регламента можно сократить численность работающих во второй смене и увеличить в первой.

На основании графика окончательно определяется число рабочих на линии (с учетом сменности).

Оборотный межоперационный задел (zоб) создается у прерывно-поточных линий и представляет собой количество деталей, находящихся между операциями и образующихся вследствие различной производительности смежных операций. Оборотный межоперационный задел предназначен для выравнивания работы линии.

,

где Тсовм продолжительность j-го частного периода между смежными операциями при неизменном числе работающих единиц оборудования, мин;

, — количество оборудования на подающих и потребляющих смежных операциях, работающих в период Тсовм, ед.; , — время выполнения на подающей и потребляющей смежных операциях, мин.

Оборотный межоперационный задел может быть > 0 и < 0.

Если zоб > 0 — оборотный задел растет от 0 до max.

Если zоб < 0 — оборотный задел падает от max до 0.

Средняя величина межоперационного оборотного задела Zcp.oб (шт) между каждой парой смежных операций определяется по формуле

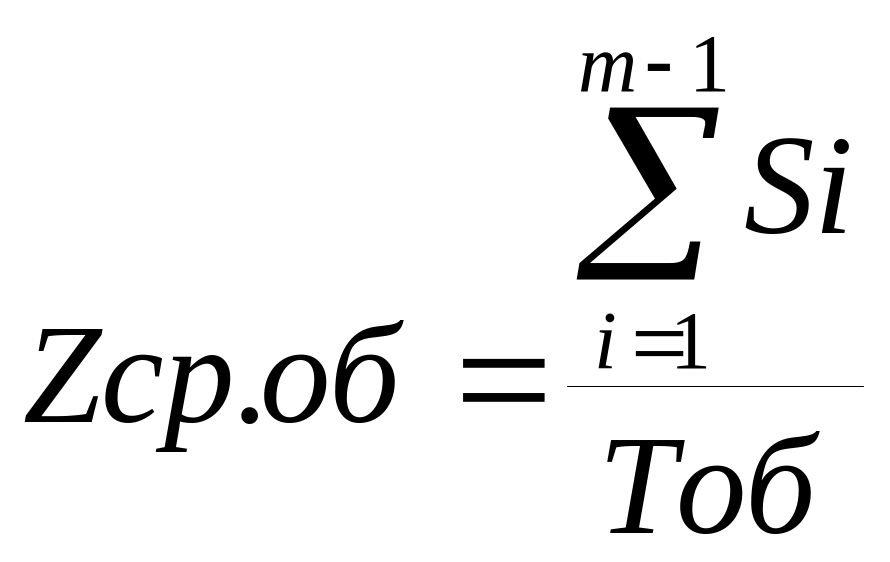

где Si - площадь эпюры оборотного задела между i-й и (i+1)-й операциями; Tоб — период обхода линии, мин.

Средняя величина межоперационного оборотного задела в целом по линии определяется по формуле

Таблица 4

Пример расчета межоперационных оборотных заделов.

Частный период

Длительность частного периода, мин

Расчет заделов, шт.

Площадь эпюр, шт мин

45,6

120

74,4

Между 1 и 2 операциями

Итого

6148

…………

Всего

Аналогично рассчитывается оборотный задел между всеми остальными операциями для каждого отрезка времени. Размеры заделов наносятся в принятом масштабе на графике, соединив которые, получают эпюру заделов. График изменения межоперационных оборотных заделов на протяжении полусмены показан на рис.11.

Средний оборотный задел на прерывно-поточной линии используется в расчете нормы незавершенного производства. Расчет величины незавершенного производства аналогичен расчету на ОНПЛ. Длительность технологического цикла определяется по формуле:

Тц=Zср.об. · rпр
