Решение:
Решение задачи начнем с построения дерева решений (см. рис.3.6.1).
Отметим на рисунке ключевые состояния, в которых возникают неопределенные варианты развития событий, каждому варианту припишем его денежную и вероятностную оценки.

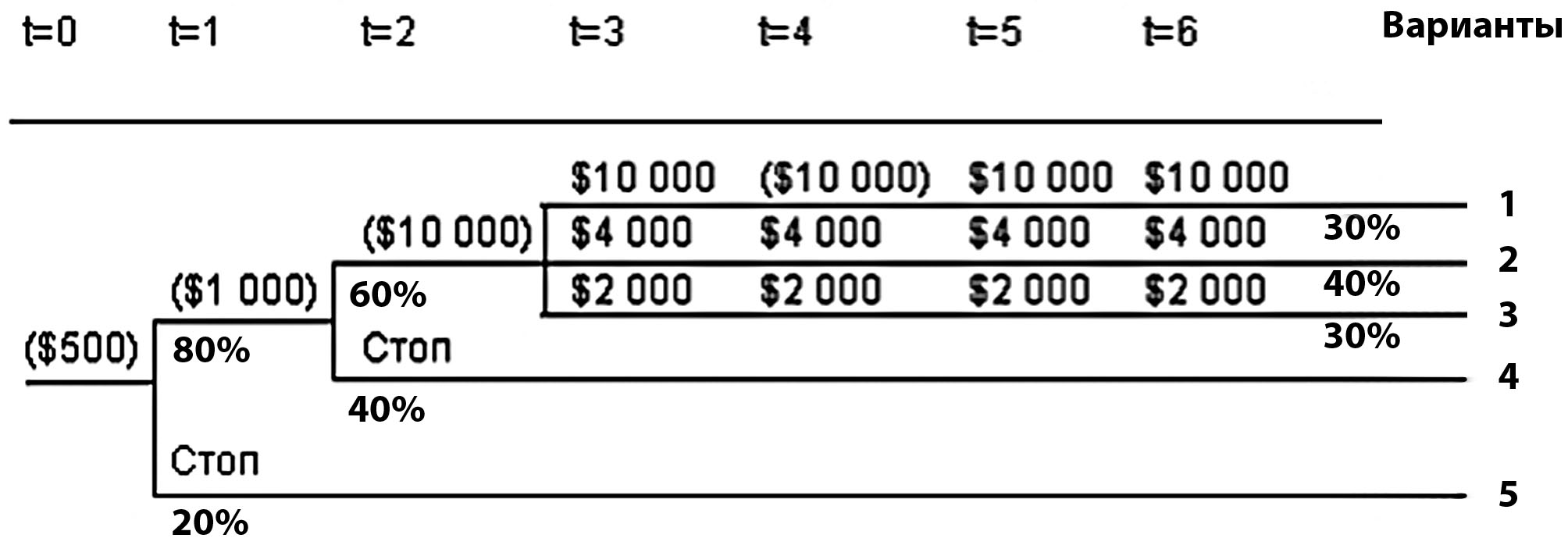

Рисунок 3.6.1 — Дерево решений
Далее рассчитаем чистую приведенную стоимость каждого варианта развития событий по формуле:
где, CFt — чистый поток средств в год t,
rt — годовая ставка дисконта в год t,
n — период прогнозирования.
Данные занесем в таблицу 3.6.1.
Затем найдем «совместную» вероятность каждого из вариантов. Согласно представленному рисунку вероятность 1 варианта составит:
Р(1) = 0,8*0,6*0,3 = 0,144
Аналогично рассчитаем вероятности остальных вариантов.
Имея значения доходности различных вариантов развития инвестиционного проекта и вероятностное распределение этих значений, можно рассчитать среднее ожидаемое значение доходности проекта (математическое ожидание). Определим его по формуле:
где, xk — значения случайной величины x,
pk — вероятность каждого из значений случайной величины,
n — количество значений случайной величины.
В данном случае случайной величиной является чистая приведенная стоимость. Математическое ожидание показывает наиболее правдоподобное значение NPV.
Таблица 3.6.1 — Расчет совокупной эффективности проекта
№ вар |
|
Годы |
NPV |
P |
NPV*P |
||||||
0 |
1 |
2 |
3 |
4 |
5 |
6 |
|||||
|
r t |
|
0,115 |
0,115 |
0,115 |
0,115 |
0,115 |
0,115 |
|
|
|
1 |
CF t |
-500 |
-1 000 |
-10 000 |
10 000 |
10 000 |
10 000 |
10 000 |
|
|
|
PV t |
-500 |
-896,9 |
-8 043,6 |
7 214,0 |
6 469,9 |
5 802,6 |
5 204,2 |
15 250,3 |
0,144 |
2196,0 |
|
2 |
CF t |
-500 |
-1 000 |
-10 000 |
4 000 |
4 000 |
4 000 |
4 000 |
|
|
|
PV t |
-500 |
-896,9 |
-8 043,6 |
2 885,6 |
2 588,0 |
2 321,1 |
2 081,7 |
435,8 |
0,192 |
83,7 |
|
3 |
CF t |
-500 |
-1 000 |
-10 000 |
2 000 |
2 000 |
2 000 |
2 000 |
|
|
|
PV t |
-500 |
-896,9 |
-8 043,6 |
1 442,8 |
1 294,0 |
1 160,5 |
1 040,8 |
-4 502,3 |
0,144 |
-648,3 |
|
4 |
CF t |
-500 |
-1 000 |
|
|
|
|
|
|
|
|
PV t |
-500 |
-896,9 |
0,0 |
0,0 |
0,0 |
0,0 |
0,0 |
-1 396,9 |
0,320 |
-447,0 |
|
5 |
CF t |
-500 |
|
|
|
|
|
|
|
|
|
PV t |
-500 |
0,0 |
0,0 |
0,0 |
0,0 |
0,0 |
0,0 |
-500,0 |
0,200 |
-100,0 |
|
Ожидаемое значение доходности инвестиционного проекта |
1084,4 |
САМОСТОЯТЕЛЬНОЕ ЗАДАНИЕ
Рассчитайте коэффициент вариации для имеющихся значений чистой приведенной стоимости, который позволит дать поверхностную оценку риска для рассматриваемого проекта.
Коэффициент вариации показывает насколько в среднем случайная величина отклоняется от среднего ожидаемого значения. Таким образом, чем выше коэффициент вариации, тем выше риск.
Примечание
Значение коэффициента вариации определяется по формуле:
где, σ(Ε) — стандартное (среднее квадратическое) отклонение случайной величины,
М(Е) — математическое ожидание случайной величины,
Стандартное (среднее квадратическое) отклонение определим по формуле:
где, Var(Ε) — дисперсия временного ряда.
Дисперсия временного ряда определяется по формуле:
КОНТРОЛЬНОЕ ЗАДАНИЕ
Международная нефтяная компания должна принять решение о бурении скважины.
В начальный момент времени t=0 необходимо потратить CF0 млн.$. на проведение трехмерной сейсмической разведки, которая увеличивает шансы успешной разработки. Вероятность положительных результатов разведки составляет p0%, отрицательных – (100-p0)%.
Если в результате разведки будет выяснено, что потенциал скважины достаточно высок, то компания инвестирует еще CF1 млн.$ на бурение (t=1).
Вероятность того, что скважина все-таки окажется сухой составляет p1%. В случае открытия месторождения, компания сможет получать прибыль около CF2 млн.$ в год при оптимистическом сценарии (вероятность p2%), CF3 млн.$ – при наиболее вероятном развитии событий (вероятность p3%) и CF4 млн.$ – при наихудшем сценарии (вероятность p4%).
Срок добычи нефти в случае открытия месторождения составляет t года. Ставка цены капитала компании при реализации данного проекта составляет rt %
Постройте дерево решений, рассчитайте финансовый результат каждого варианта и определите целесообразность реализации проекта.
Исходные данные для каждого варианта представлены в таблице:
№ вар. |
CF0 |
p0 |
CF1 |
p1 |
CF2 |
p2 |
CF3 |
p3 |
CF4 |
p4 |
t |
rt |
1 |
2,3 |
80 |
50 |
10 |
150 |
10 |
80 |
85 |
20 |
5 |
3 |
10 |
2 |
2,3 |
80 |
80 |
10 |
160 |
10 |
100 |
85 |
30 |
5 |
3 |
10 |
3 |
5 |
80 |
100 |
10 |
120 |
10 |
60 |
85 |
10 |
5 |
3 |
10 |
4 |
5 |
80 |
40 |
10 |
80 |
10 |
50 |
85 |
20 |
5 |
3 |
10 |
5 |
5 |
90 |
30 |
20 |
150 |
10 |
120 |
80 |
100 |
10 |
3 |
10 |
6 |
6 |
60 |
40 |
10 |
50 |
10 |
40 |
85 |
30 |
10 |
3 |
10 |
7 |
7 |
80 |
10 |
40 |
130 |
10 |
80 |
70 |
40 |
20 |
3 |
10 |
8 |
8 |
80 |
30 |
10 |
50 |
10 |
30 |
80 |
15 |
10 |
3 |
10 |
9 |
9 |
90 |
15 |
20 |
50 |
10 |
35 |
80 |
10 |
10 |
3 |
10 |
10 |
10 |
60 |
40 |
10 |
30 |
10 |
20 |
85 |
5 |
10 |
3 |
10 |
