- •1. Анализ исходных проектных материалов.
- •2. Разработка проекта организации строительства и производство работ.
- •1. Анализ исходных проектных материалов.
- •Анализ природно-климатических условий строительства. Описание Саратова.
- •Рельеф.
- •Водные ресурсы
- •1.3. Уточнение проектных решений.
- •Озеленение и освещение улицы:
- •1.5. Подбор материалов для труб.
- •1.6 .Основные характеристики труб для строительства подземных инженерных сетей :
- •1.7. Расчёт необходимого количества труб и колодцев:
- •2. Разработка проекта организации строительства и производство работ.
- •2.1.Определение продолжительности строительства.
- •2.2. Подсчет объемов земляных работ.
- •2.2.1. Определим геометрические размеры траншеи под водосток:
- •2.2.2. Определим геометрический объем земляных работ на участке:
- •Сводная таблица объёмов земляных работ:
- •2.3.Определение минимальной длины захватки l :
- •2.4. Комплектование отряда дорожных машин и описание технологических операций :
- •2.4.1 Срезка растительного грунта (выполняется бульдозером).
- •2.4.2. Погрузка растительного грунта (выполняется автопогрузчиком).
- •2.4.3. Транспортировка растительного грунта (выполняется автомобилем-самосвалом).
- •2.4.4. Разработка траншеи экскаватором. Состав работы
- •2.4.5. Планировка дна траншеи (выполняется вручную).
- •2.4.6. Выравнивание поверхностей (выполняется вручную).
- •2.4.7. Зачистка готовой поверхности (выполняется вручную).
- •2.4.8. Устройство приямок (выполняется вручную).
- •2.4.9.Откидывание грунта (выполняется вручную).
- •2.4.10. Уплотнение дна траншеи (выполняется вручную, электротрамбовкой с квадратным башмаком ).
- •2.4.11. Транспортировка труб и колодцев (выполняется специализированным автомобильным транспортом).
- •2.4.13. Подготовка основания под водосток
- •Планировка основания:
- •2) Зачистка готовой поверхности (выполняется вручную). Состав работ:
- •3) Уплотнение дна траншеи (выполняется вручную, электротрамбовкой с квадратным башмаком ). Состав работ:
- •2.4.15. Выбор крана.
- •2.4.16. Монтаж водосточных труб.: Состав работ:
- •2.4.17. Монтаж смотровых колодцев. Состав работ:
- •2.4.18. Закрепление трубы (выполняется вручную).
- •2.4.19. Испытание сети.
- •2.4.21. Послойная засыпка траншеи:
- •1. Послойная засыпка и трамбование вручную.
- •2.Засыпка траншеи бульдозером.
- •2.4.22. Послойное уплотнение грунта (выполняется самоходными катками).
- •2.4.23. Вывоз оставшегося грунта:
- •3. Технологическая схема.
- •6. Охрана труда и техника безопасности.
2.4.4. Разработка траншеи экскаватором. Состав работы
1. Установка экскаватора в забое.
2. Разработка грунта с очисткой ковша.
3. Передвижка экскаватора в процессе работы.
4. Очистка мест погрузки грунта и подошвы забоя.
5. Отодвигание негабаритных глыб в сторону при разработке разрыхленных мерзлых или скальных грунтов.

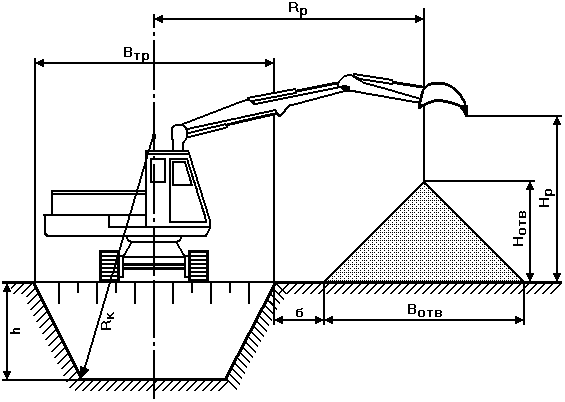

Выбор экскаватора
.
а) Радиус копания – Rк = 3 м;
б) Радиус разгрузки – Rр = (Bтр + Вотв) / 2 + б = (8,2+8,27)/2+0,5=12,8 м;
в) Глубина копания – Hк = hтр =2,85 м;
г) Высота разгрузки – Hр = Hотв + 0,4 =2,9+0,4=3,3 м.
Выбор экскаватора следует проводить по производительности, которая должна обеспечивать требуемый темп строительства, определяемый скоростью ведущей операции (монтаж водостока).
Пэсм Пэтр
Пэтр = lзахв * Fтр * Kр = 71,1*15,25*1,12 = 1214,4м3.
Расчет производительности экскаватора производим по формуле:
Пэ = |
q |
* Kв * Kт * Kгр, м3/ч, |
tц * Kр |
где: q – Вместимость ковша экскаватора, м3;
tц – Продолжительность рабочего цикла, ч.
tц = 0,0045, при q < 0,65,
tц = 0,0055, при q = 0,65 – 0,80,
tц = 0,0065, при q < 0,80;
Kр – Коэффициент разрыхления грунта Кр=1,16
Kв – Коэффициент использования внутреннего времени:
Kв = 0,70 при погрузке в транспортные средства,
Kв = 0,80 при работе в отвал;
Kт – Коэффициент перехода от технической производительности к эксплуатационной (Kт = 0,60);
Kгр – Коэффициент, учитывающий группу грунта по трудности разработки (Kгр = 0,8).
Рассчитаем производительность .
Экскаватор марки R954(гусеничный) :
q = 2,8 м3.
Пэ = 2.8*0,8*0,6*0,65/0,0065*1,12=120 м3/ч.
Псм = 8 * Пэ = 960 м3/см.
Кисп= Vcм / Псм = 1214,4/960=1,2
Принимаем количество машин n = 1.
2.4.5. Планировка дна траншеи (выполняется вручную).
Состав работ:
а) Срезка неровностей;
б) Засыпка углублений с уплотнением грунта;
в) Разравнивание грунта;
г) Проверка спланированной поверхности на глаз;
По ЕНиР 2 определим состав рабочих:
Табл. 10
-
Состав рабочих
Наименование
Разряд
Кол-во рабочих
Землекоп
II
1
Норма времени составляет 12,5ч*ч на планировку 100 м2 дна траншеи, т.е. 0,125 ч/ч на 1 м2.
Определим объем работ на захватке (Vзахв):
Vзахв
= L
*
bтр =284,4
м2.
L =71,1 м. – длина захватки;
b =4 м. – ширина траншеи;
Определим площадь планировки одним звеном за смену:
8 / 0,125 = 64 м2.
Определим количество бригад:
284,4/ 64= 4,44 бригады.
Принимаем 5 бригад.
Определим коэффициент использования рабочего времени (K):
K = 088.
2.4.6. Выравнивание поверхностей (выполняется вручную).
Состав работ:
а) Срезка неровностей;
б) Раскидывание грунта с разбивкой комьев;
в) Разравнивание грунта;
По ЕНиР 2 определим состав рабочих:
Табл. 11
-
Состав рабочих
Наименование
Разряд
Кол-во рабочих
Землекоп
II
1
Норма времени составляет 6 ч*ч на планировку 100 м2 дна траншеи, т.е. 0,06 ч/ч на 1 м2.
Определим объем работ на захватке (Vзахв):
Vзахв = L * bтр =284,4 м2.
L =71,1 м. – длина захватки;
b =4 м. – ширина траншеи;
Определим площадь планировки одним звеном за смену:
8 / 0,06= 133,33м2.
Определим количество бригад:
284,4/ 133,33=2,12бригады.
принимаем 3 бригады.
Определим коэффициент использования рабочего времени (K):
Kи =0,85.
