- •Тема 7. Будівельні генеральні плани
- •7.1. Призначення та види будгенпланів. Вихідні дані для проектування
- •7.2. Основні принципи проектування будгенплану.
- •7.3. Склад і послідовність проектування загальномайданчикових будгенпланів
- •7.4. Проектування будгенпланів окремих об'єктів
- •7.5. Розміщення монтажних кранів
- •7.6. Визначення небезпечних зон впливу крану
- •7.7. Проектування тимчасових доріг
- •7.8. Організація приоб'єктних складів
- •7.9. Класифікація складів
- •7.10. Визначення виробничих запасів будівельних матеріалів і конструкцій. Розрахунок площі складів
- •7.11. Тимчасові будівлі і споруди
- •7.12. Тимчасове водопостачання будівництва
- •7.13. Тимчасове електропостачання будівництва
- •7.14. Деякі норми проектування :
- •7.15. Техніко-економічних показників будгенпланів
7.12. Тимчасове водопостачання будівництва
Тимчасове водопостачання і каналізація на будівництві призначені для забезпечення виробничих, господарських і протипожежних потреб.
При проектуванні тимчасового водопостачання необхідно:
- визначити загальну потребу у воді;
- вибрати джерело постачання водою;
- намітити схему водопостачання;
- розрахувати діаметр водопроводу.
- прив'язати трасу і спорудження водопостачання на будгенплані.
Так само як і при розробці інших тимчасових пристроїв слід гранично використати для потреб будівництва наявні постійні джерела і мережі водопостачання.
Розрахунок потреби у воді.

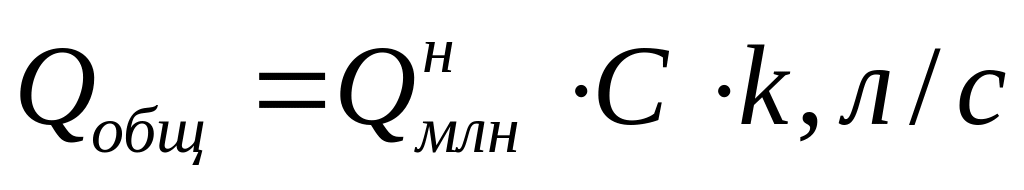

Розрахунок потреби у воді на стадії ПОБ (Qобщ) робиться за укрупненими показниками на 1 млн. грн. кошторисної вартості річною об'єму СМР(Q 1млн) з урахуванням галузі і району будівництва по розрахункових нормативах(див. в наступній таблиці) :
де

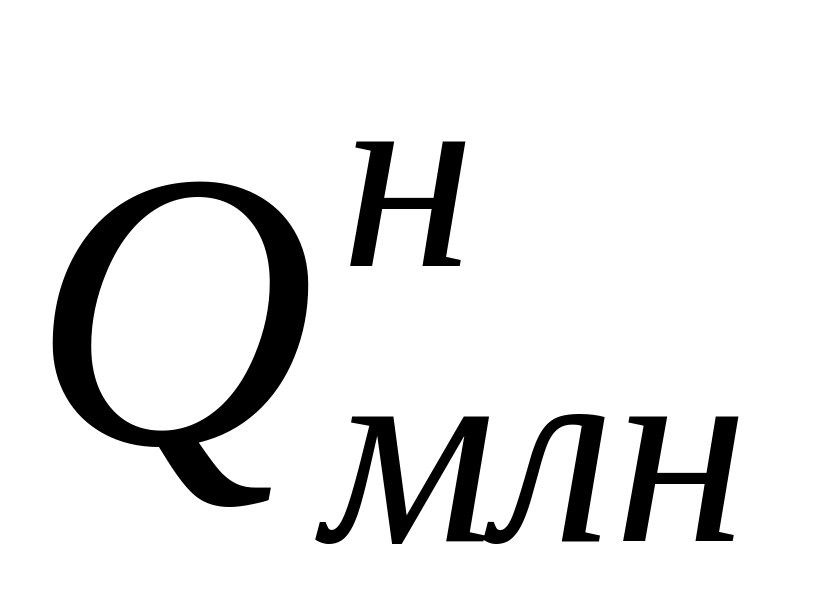

- норма витрати води на 1 млн. грн річного
об'єму будівельно-монтажних робіт для
цієї галузі промисловості, л/сек;
С - річна кошторисна вартість будівництва, млн. грн;
k - коефіцієнт, що враховує зміну кошторисної вартості будівництва в тому або іншому районі. З огляду на те, що норма витрати води на одиницю фізичного об'єму приблизно однакова, а кошторисна вартість робіт міняється залежно від району будівництва, коефіцієнт, наприклад, для першого територіального пояса в середньому рівний 1,1, а для дев'ятого - 1,38
Укрупнені показники витрат води на 1 млн. грн. кошторисної вартості БМР.
Галузь будівництва |
Річна вартість СМР, млн. грн. |
||||||
0,5 |
1 |
2 |
3 |
5 |
10 |
більше |
|
Чорна металургія
|
|
0,79 |
0,48 |
0,29 |
0,23 |
0,13 |
0,11 |
Сільське будівництво |
8 |
5,3 |
4 |
3,5 |
2,6 |
2,0 |
- |
Загальне машинобудування |
2,2 |
1,5 |
0,86 |
0,62 |
0,4 |
0,34 |
0,31 |
Житлове будівництво |
0 ,3 |
0,23 |
0,16 |
0,16 |
0,15 |
- |
- |
На стадії ППР потреба у воді визначається з урахуванням витрати води по групах споживачів, виходячи зі встановлених нормативів питомих витрат.
Сумарна розрахункова витрата води Qобщ(л/сек) :
Де Qпр, Qхоз, Qпож - відповідно витрати води на виробничі, господарчо-побутові і протипожежні печі(л/с). Витрату води на виробничі цілі Qпр(л/с) :
де 1,2 - коефіцієнт враховує невраховані витрати;
-

середня виробнича витрата води в зміну
i- того виду робіт, л;
ki - коефіцієнт нерівномірності споживання води (1,5-2,0);
8 - число годинника в робочу зміну;
3600 - число секунд в годину.
Витрата води на виробничі цілі складається з витрат на приготування бетонної суміші або розчину, поливання укладеного бетону, виконання штукатурних і малярних робіт, обслуговування і миття будівельних машин і т. д. Нормативи витрати води приведені в наступній таблиці:
№ |
Найменування користувачів |
Орієнтовна норма, л |
1 |
Виготовлення розчинів, м3 |
190-275 |
2 |
Виготовлення бетону, м3 |
250 |
3 |
Поливання бетону, м3 |
750-1250 |
4 |
Штукатурка і виготовлення розчину, м3 |
2-8 |
5 |
Мийка автомашин, маш./доб. |
400-700 |

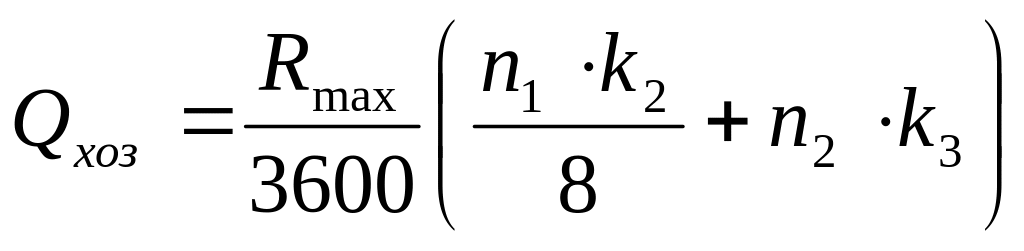

Потреба у воді на господарсько-побутові цілі Qхоз визначається по нормативах витрати на одну людину в денну зміну, виходячи з чисельності робітників по формулі:
де Rmax - максимальна кількість робітників в першу зміну, чол.;
n1 - норма витрати води на одного працюючою в зміну(приймається у кількості 20.25 л, якщо є каналізація і 10.15 л, якщо немає каналізації);
n2 - норма споживання води на прийом одного душу(30.35 л);
k2 - коефіцієнт нерівномірності споживання води(1,1.2,7);
kз - коефіцієнт, що враховує відношення кількості робітників, що користуються душем до максимальної кількості в зміну(0,3.0,4).

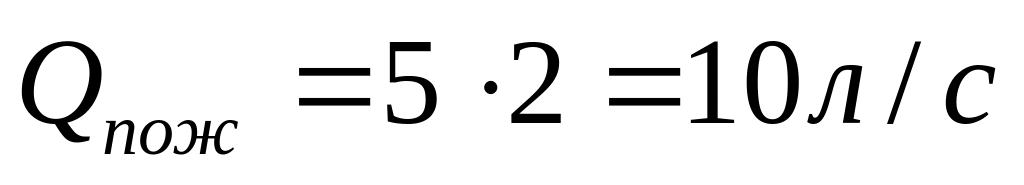

Потреба у воді на протипожежні цілі визначається з розрахунку одночасної дії двох гідрантів з витратою води на кожного по 5 л/сек.
Витрата води на протипожежні цілі приймається:
- для об'єктів з площею від 10 до 50 га - 20 л/сек., - для об'єктів з площею до 10 гектарів - 10 л/сек.;
- для об'єктів більше 50 га - 20 л + 5 л па кожні 25 га понад 50.

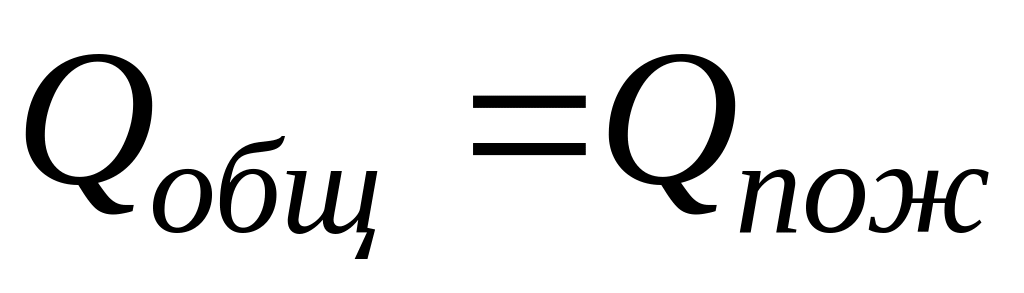

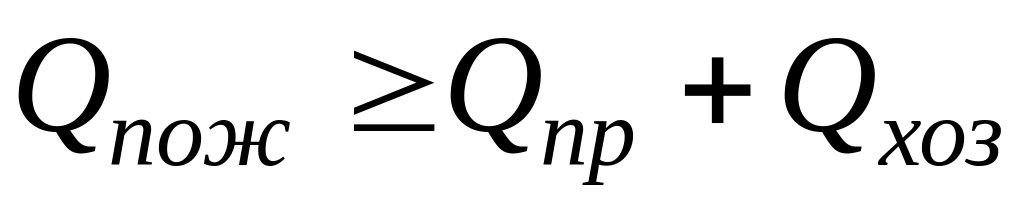

Якщо витрата води на протипожежні цілі:
то
приймається

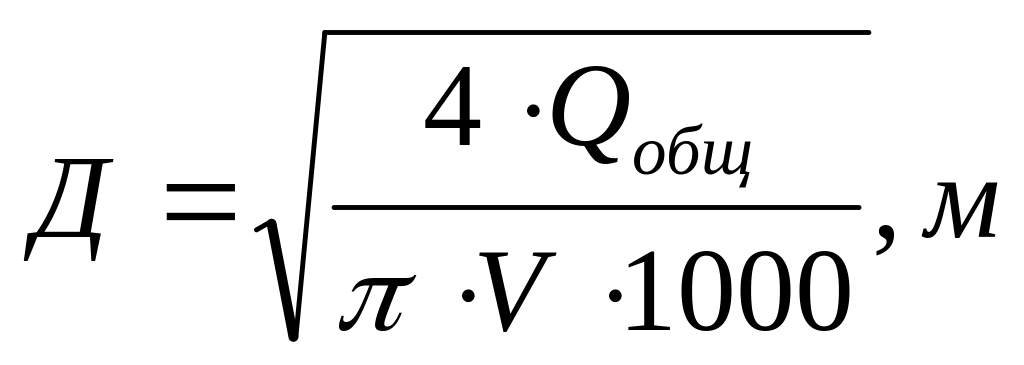

Необхідний діаметр тимчасового водопроводу Д визначиться по формулі
де
- число "пі" = 3 14,
V - швидкість руху води по трубах при великих діаметрах - 1,5 2,0 м/сек. і при малих - 0,7…1,2 м/сек.
Отримане значення діаметру водопроводу округляється до найближчого більшого перерізу по ГОСТу. У разі прокладення водопроводу тільки в протипожежних цілях, його зовнішній діаметр приймається не менше 100 мм.
Прив'язка тимчасового водопроводу па БГП полягає в позначенні місць підключення траси тимчасовою водопроводу до споживачів. Тимчасовий водопровід до магістрального підключається тільки в колоді магістрального водовода.
Пожежні гідранти на тимчасовому водопроводі розміщуються з урахуванням можливості прокладення від них пожежних рукавів до можливих місць гасіння пожежі на відстані не більше 150 м при водопроводі високого тиску і 100 м низького тиску . По нормах пожежні гідранти встановлюються не більше 100 м один від одного, а також не більше 50 м і не менше 5 м від стін будівлі, що будується, і не більше 2...5 м від узбіччя дороги.
Тимчасовий водопровід зазвичай влаштовують із сталевих труб, але можна використати також чавунні або азбестоцементні труби.
Для відведення води від її споживачів передбачається облаштування системи тимчасової каналізації, яка повинна підключатися до існуючої. У разі, коли немає постійної каналізації, або до неї не можна підключитися, а постійна каналізація об'єкту ще не прокладена, слід проектувати санвузли з вигрібом. В цьому випадку їх розміщення має бути погоджене з органами санепідемнагляду.
