Тимчасові параметри будівельних потоків
До тимчасових параметрів будівельних потоків відносяться:
Ритм роботи бригади;
Крок потоку;
Період розгортання потоку;
Період потоку, що встановився;
Період згортання потоку;
Період випуску готової продукції.

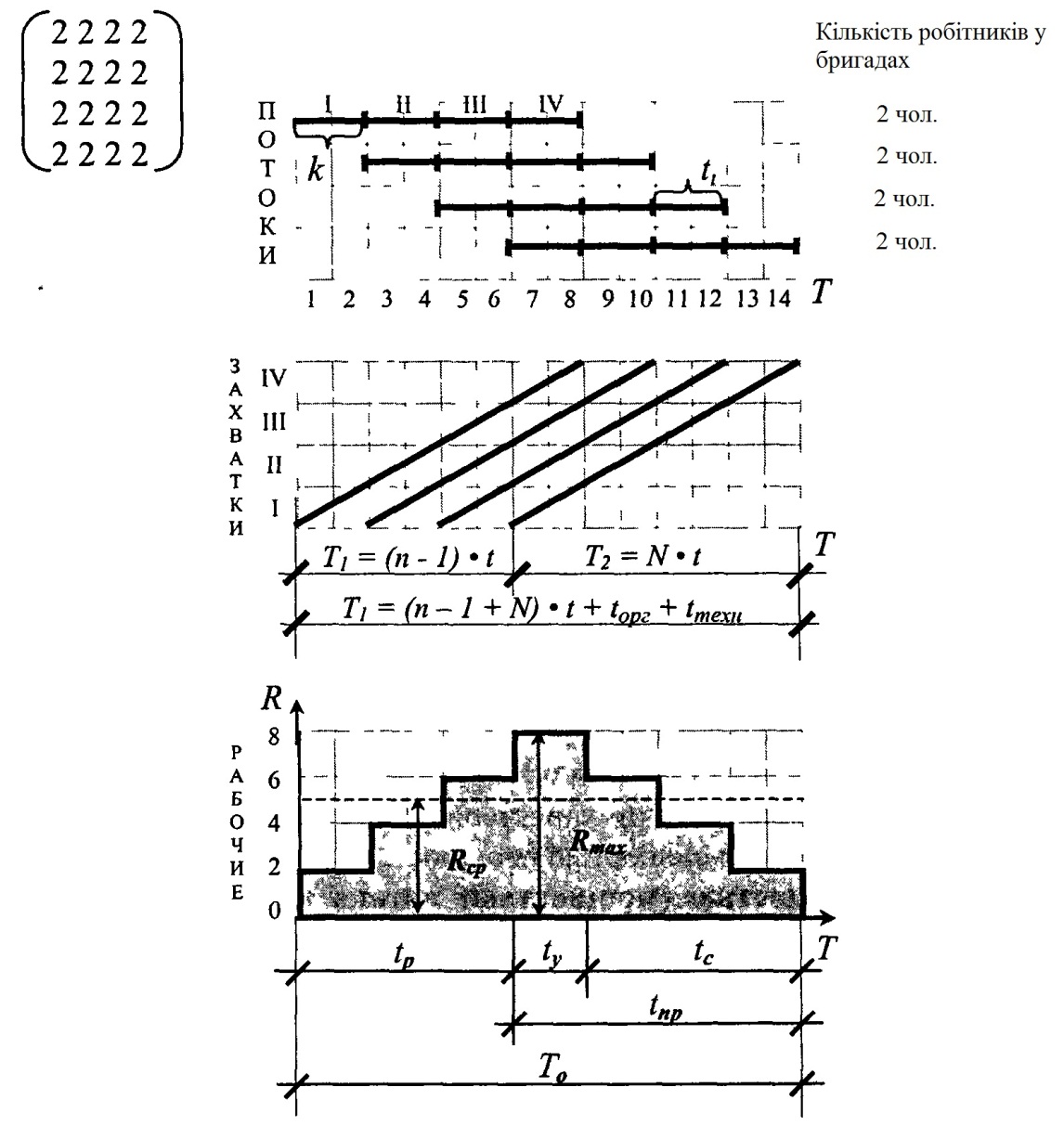

Розглянемо кожного з названих параметрів детальніше на прикладі равнорітмічного потоку(мал. 6.13).
Ритм роботи бригади (t) - тривалість роботи бригади i (i = 1, 2, 3, ...,m;) на захватці j (j = 1, 2, 3, ..., n).
Мал. 6.13. Математична і графічні моделі равнорітмічного потоку
Крок потоку(k) - проміжок часу між початком роботи двох суміжних бригад.
Період розгортання потоку (tp)- час, впродовж якого у будівельний потік включаються усі бригади, що беруть участь в потоці:
tp = (n - 1) * t
Період потоку, що встановився, - час, впродовж якого в потоці працюють усі бригади:
ty = tol,N – tHn,l
де tol,N — час закінчення роботи першої бригади на останній захватці;
tHn,l — час початку роботи останньої бригади на першій захватці.
Період згортання потоку (tзп) - час, впродовж якого бригади виходять з потоку, закінчивши свою роботу:
tзп = (n - 1)* t
Період випуску готової продукції (tпр) - час роботи завершальної бригади потоку :
tпр = N * t
Загальна тривалість функціонування потоку - Т0.
При графічному описі потоку на мал. 6.13 використані наступні характеристики потоків :
Rmax - максимальна кількість використовуваних робітників, чол.

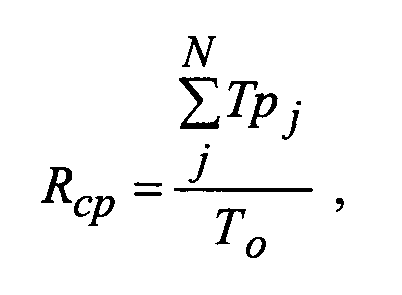

Rcp - середнє за період будівництва кількість робітників :
де Тpj - трудомісткість усіх робіт на захватці j ;
N - кількість захваток.
ti - сумарна тривалість виконання роботи i на усіх захватках.
tj- сумарна тривалість усіх робіт на захватці j.

а - коефіцієнт стабільності роботи потоку :

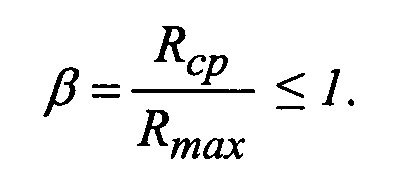

β - коефіцієнт нерівномірності використання ресурсів :
