    1. Послідовність проектування і організації будівельних потоків

Основним завданням проектування будівельного потоку є визначення таких його параметрів, які з урахуванням раціональної технології і організації робіт забезпечують виконання робіт в задані терміни.

Проектування потоку здійснюється на основі даних про об'ємно-планувальні і конструктивні рішення об'єктів, які зводитимуться з використанням потокового методу. При цьому усі розрахунки повинні базуватися на реальній кількості ресурсів, які можуть бути виділені відповідними будівельними організаціями для виконання об'ємів робіт по потоку.

Проектування будівельних потоків проводиться в такій послідовності:

  1. виявляються об'єкти однорідні або близькі між собою по об'ємно-планувальних рішеннях, а також за технологією їх зведення, які планується будувати потоковим методом;

  2. процес зведення будівель розчленовується на окремі складові роботи з урахуванням одноманітності технології їх виконання;

  3. встановлюється доцільна послідовність виконання робіт і з'єднання їх в загальний сукупний процес. Саме розчленовування і синхронізація робіт дозволяє досягти безперервності виробництва - одного з принципів потоковості;

  4. окремі види робіт закріплюються за окремими виконавцями, і встановлюється послідовність переходу бригад робочих із захватки на захватку;

  5. розраховуються основні параметри потоку з урахуванням забезпечення необхідної послідовності робіт;

  6. визначається раціональна послідовність переходу бригад і провідних будівельних машин з об'єкту на об'єкт(із захватки на захватку).

На будівельному майданчику, при зведенні будівлі, організація потокового будівництва здійснюється таким чином:

  1. увесь фронт робіт при зведенні будівлі розбивається на декілька ділянок-захваток з приблизно однаковими об'ємами і трудомісткістю робіт;

  2. розбивши складний будівельний процес на прості процеси, необхідно доручити їх виконання окремим бригадам або ланкам;

  3. бригади(ланки) рівномірно пересуваються по фронту робіт, виконують роботу і переходять з однієї захватки на іншу;

  4. перша бригада увесь час починає технологічний процес, остання завершує.

Таким чином, роботи одночасно виконуються на декількох захватках, а об'єкт на кожній захватці знаходиться в різній стадії готовності.

    1. Класифікація будівельних потоків за технологічними ознаками

За технологічною ознакою розрізняють приватні, спеціалізовані, об'єктні, комплексні і лінійно-протяжні будівельні потоки.

Приватним потоком називається елементарний будівельний потік, який послідовно виконує один простий процес на ряду захваток(наприклад, стирання дна котловану, арматурні роботи і так далі)

Продукцією приватного потоку є елементи конструкцій споруджень будівель і споруд(напр., щебенева підготовка під фундаменти, арматура фундаментів і тому подібне), а також допоміжні пристосування і пристрої(опалубка, підмостки).

Приватний потік в матричному вигляді представляється математичною моделлю, що описує тривалість tj на захватках j = 1, 2, 3, ..., n і послідовність виконання робіт на розглянутих захватках:

(t1 t2 t3 … tо … tn)

У конкретному числовому значенні приватний потік записується моделлю у вигляді матриці чисел, що описують тривалість роботи приватного потоку на усіх захватках, наприклад

(2 2 2 2),

де 2 - тривалість роботи потоку на кожній, в описаних моделлю, чотирьох захватках,.

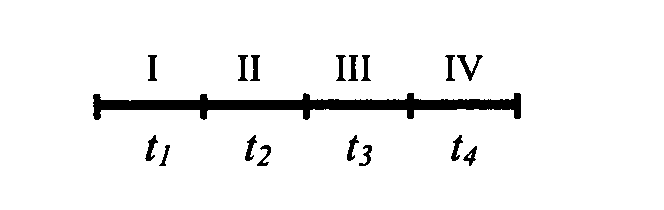

Графічною моделлю приватного потоку є вектор, що описує послідовність і тривалість виконання робіт потоку на даних захватках (мал.6.5) :

Мал. 6.5. Графічна модель приватного будівельного потоку

Спеціалізованим потоком називається сукупність приватних потоків, спільною продукцією яких є або конструктивний елемент будівлі, споруди, або окремий вид роботи.

Наприклад, облаштування монолітних фундаментів або облаштування покрівлі.

Математична модель спеціалізованого потоку записується матрицею, що включає математичні моделі приватних потоків, які включені до складу спеціалізованих потоків, а графічні моделі - системою графічних моделей, що входять до складу цих приватних потоків(мал. 6.6).

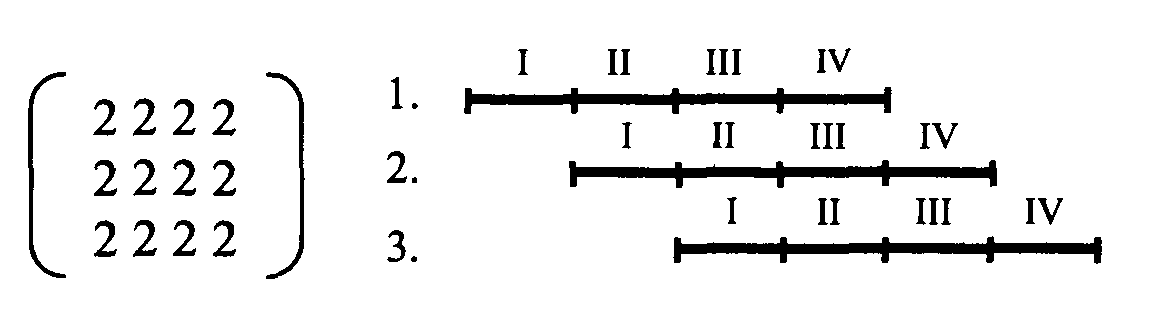

Мал. 6.6. Графічна модель спеціалізованого потоку

Приватні і спеціалізовані потоки можуть мати різні напрями розвитку. Напрями потоків залежать від:

  • об'ємно-планувальних і конструктивних рішень будівель і споруд;

  • видів робіт і їх етапів.

Залежно від напряму розвитку приватні і спеціалізовані потоки можуть бути горизонтальними, вертикальними, похилими і комбінованими.

Горизонтальні потоки організовуються при облаштуванні фундаментів, монтажі конструкцій одного поверху, покрівельних роботах і т.п.(мал. 6.7) :

Мал. 6.7. Горизонтальний напрям потоку

Вертикальні потоки застосовуються при монтажі багатоповерхових промислових будівель, коли монтаж ведеться методом «на кран» окремими ділянками на усю висоту будівлі, а також при цегляній кладці димарів і тому подібне

У свою чергу, вертикальні потоки можуть бути(мал. 6.8) :

  • вертикально-висхідні

  • вертикально-низхідні

  • горизонтально-висхідні.

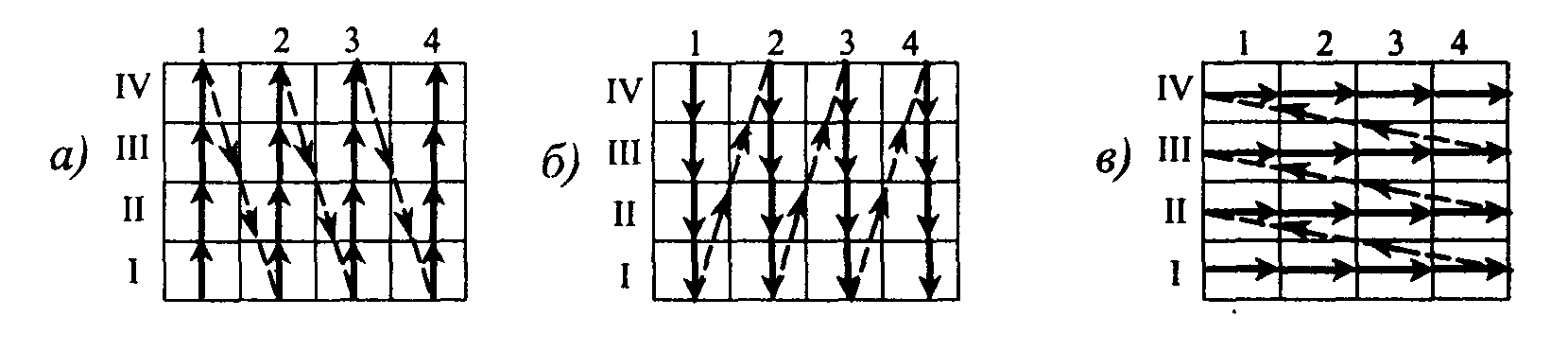

Мал. 6.8. Напрями потоків : а) вертикально-висхідний б) вертикально-спадний в) горизонтально-висхідний потоки (1,2,3,4 - порядкові номери секцій)

Об'єктним потоком називається сукупність спеціалізованих потоків, спільною продукцією яких є окрема будівля, споруда(мал. 6.9) :

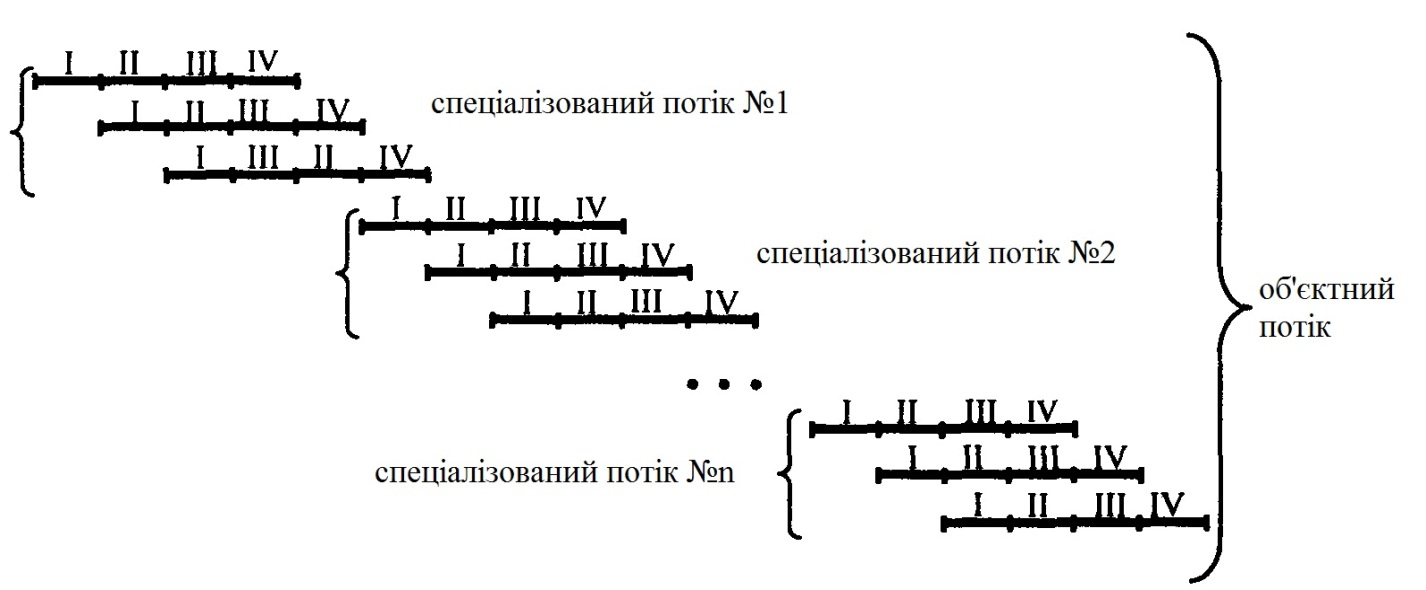

Мал. 6.9. Графічна модель об'єктного потоку

Комплексним потоком називається група організаційно-пов'язаних об'єктних потоків, об'єднаних загальною продукцією у вигляді комплексу будівель і споруджень промислових підприємств або будівель і споруджень житлового масиву.

Лінійно-протяжними потоками називаються потоки, які організовуються для будівництва лінійно-протяжних споруд (дороги, лінії електропередач, газопроводи, ін.).

Залежно від способів розподілу праці між робітниками розрізняють потоково-розчленовані і потоково-операційні методи роботи бригад.

Потоково-розчленований метод застосовується при діленні бригади на спеціалізовані ланки, які виконують прості процеси, на який ділиться увесь виробничий процес. Так, при виконанні штукатурних робіт окремі ланки, переходячи із захватки на захватку, послідовно виконують підготовку поверхні, механізоване нанесення розчину з подальшим розрівнюванням і так далі. Кожна спеціалізована ланка виконує роботу на окремій захватці, на яку після завершення попереднього процесу переміщається ланка для виконання наступного виду робіт.

Потоково-операційний метод застосовується при такому поділі праці між робітниками усередині ланки, коли кожному з них доручається одна операція у складі процесу, який виконується поточно ланкою робітників усередині захватки(це свого роду потік в потоці). Зазвичай цим методом виконується кладка цегляних стін ланкою мулярів, кожен з яких виконує тільки свою операцію.
