3.8. Определение объёма грунта для обратной засыпки
,
м3, (19)
где
- коэффициент остаточного разрыхления,
принимается по [3]
и равен 1,1.
м3
3.9. Определение размеров отвала
Схема отвала представлена на рис. 6.
0,5
Нв
hо
0,5
bо
Rв
Рис.6 - Поперечный разрез земляного сооружения
Объём грунта, располагаемый в отвале:
,
м3, (20)
где
.
– коэффициент разрыхления, принимается
по [3] и равен 1,26.
м3
Площадь сечения отвала определяем по формуле:
,
м2, (21)
где - длина траншеи, м.
м2
Так как сечением отвала является прямоугольный треугольник, тогда
,
м2,
(22)
где
-
высота отвала, м;
-
ширина отвала, м

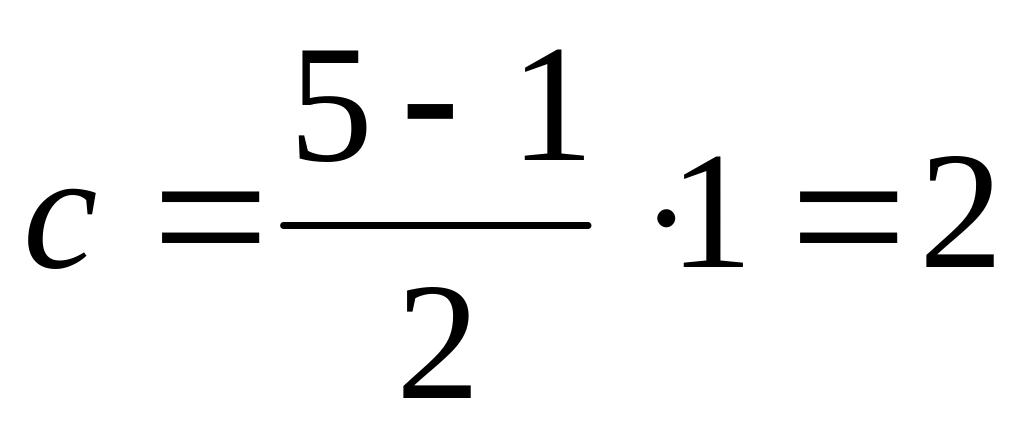

Из последнего уравнения находим высоту отвала:
м (23)
Ширина отвала равна:
м (24)
Высота выгрузки экскаватора:
,
м (25)
где
-
высота выгрузки экскаватора, м;
- высота отвала, м;
-
толщина растительного слоя, м.
м
Радиус выгрузки экскаватора:
,
м, (26)
где
-
радиус выгрузки экскаватора, м;
- ширина траншеи по низу, м;
-
минимальное расстояние отвала от
траншеи, м.
м
Нашим требуемым техническим характеристикам удовлетворяет экскаватор обратная лопата марки ЭО 3322.
4. Описание организации технологии строительного процесса с калькуляцией трудовых затрат
И ОБОСНОВАНИЕМ ВЫБОРА СТРОИТЕЛЬНЫХ МАШИН
4.1. Подготовительные работы
До начала производства основных работ при устройстве земляных сооружений выполняют подготовительные работы: расчистку территории строительной площадки, инженерную подготовку площадки с выполнением работ по планировке, восстановление и закрепление геодезической разбивочной основы. После разбивки намечают контуры, границы разработки грунта.
Закрепление на местности оси трассы производят вешками. В процессе отрывки уровни дна котлованов контролируют с помощью ходовой визирки.
Расчистка территории строительной площадки включает работы по уборке деревьев, кустарников и валунов, освобождению территории от строений, подлежащих сносу, переносу действующих коммуникаций. Ширина расчистки должна быть достаточной для установки землеройных машин, грузоподъемныхмеханизмов, а также размещения строительных материалов.
Устройство ограждений необходимо проводить согласно требованиям техники безопасности.
4.2. СРЕЗКА РАСТИТЕЛЬНОГО СЛОЯ
Для того чтобы не повредить растительный слой в процессе строительства, предусматривается его срезка с помощью бульдозера и хранение грунта за пределами строительной площадки с тем, чтобы по окончании строительства вернуть его на место. Отвал бульдозера заглубляется в растительный слой на 15 см. Нож отвала срезает и сразу же удаляет кустарник. Так как толщина растительного слоя 25 см, следовательно, этот этап необходимо производить в два потока. Для данного вида работ выбираем бульдозер ДЗ-18.
Техническая характеристика бульдозера:
Марка бульдозера ДЗ-18
Марка базового трактора Т-100МГС
Мощность двигателя 80 л.с.
Ширина отвала 3,97 м
Высота отвала 1 м
Тип отвала Поворотный
Управление Гидравлическое
Вес навесного оборудования 1,86 т
4.3. РАЗРАБОТКА ГРУНТА МЕХАНИЧЕСКИМ СПОСОБОМ
Для разработки траншеи подбирается одноковшовый экскаватор «обратная лопата» с гидравлическим приводом, в зависимости от глубины копания, высоты и радиуса выгрузки в соответствии с табл.5 [4].
Основные технические характеристики экскаватора:
Марка ЭО 3322
Вместимость ковша 0,4м3
Наибольшая глубина копания 5 м
Радиус копания 8,2 м
Высота выгрузки 5,1 м
Радиус выгрузки 8,2 м
Ширина ковша 0,8 м.
Габариты:
Длина 4620 мм
Ширина 2640 мм
Высота 3140 мм
4.4. ВЫБОР МОНТАЖНОГО КРАНА
Выбор монтажного крана зависит от грузоподъемности и вылета стрелы.
Самое тяжелое, что должен поднять кран – это железобетонное кольцо массой 1540 кг.
Требуемый вылет крюка, который не должен превышать максимального вылета крюка принятого крана, равен:
,
м, (27)
где - расстояние между осями трубопровода и пути движения крана на участке максимальной ширины траншеи по верху, м (минимальный вылет крюка крана);
-
расстояние между серединой плети
трубопровода, монтируемой краном с
одной стоянки, и центром крайней в плети
трубы, м.
,
м (28)
где
-
ширина базы крана, м;
-
ширина траншеи по верху, м;
-
допустимое приближение опоры крана к
бровке траншеи, м (
=1м).
,
м (29)
где n – количество труб, монтируемых с одной стоянки.
м
м
Вылет крюка равен:
м
Выбираем монтажный кран марки КС-2562
Техническая характеристика крана:
Максимальная грузоподъемность 6,3 т
Грузоподъемность при работе:
на опорах 2 – 6,8 т
без опор 0,75 – 2 т
Длина стрелы 7,35м
Вылет крюка 4 – 7 м.
Мощность двигателя 132 кВт(180 л.с.)
4.5. УКЛАДКА КЕРАМИЧЕСКИХ ТРУБОПРОВОДОВ
С помощью выбранного крана производим монтаж плит днища, после чего начинаем монтаж трубопровода.
Монтаж труб ведем плетями.. Раскладка плетей вдоль траншеи перед монтажом производится на расстоянии не ближе 1 м от бровки. Трубы доставляют непосредственно к месту укладки и раскладывают на берме траншеи таким образом, чтобы в процессе трубоукладочных работ не возникло необходимости в дополнительных их перемещениях вдоль траншеи.
Монтаж керамического трубопровода производят в такой последовательности:
- опускание труб в траншеи;
- укладка труб на основание по отвесу, уровню и зеркалу;
- закрепление труб в траншее подбивкой грунта;
- укрепление раструбных соединений пеньковой или битуминизированной прядью с заготовкой;
- устройство замка из цементного раствора или асфальтовой (битумной) мастики
4.6. УСТРОЙСТВО КОЛОДЦЕВ
Монтаж сборных железобетонных колодцев состоит из следующих операций:
- устройство песчаной подготовки
- укладка плит днища
- устройство лотка
- монтаж стеновых колец колодца
- установка лестниц с закреплением
- укладка плит перекрытия
- установка опорного кольца и люка
- обмазочная гидроизоляция
4.8. ОБРАТНАЯ ЗАСЫПКА ПАЗУХ ТРАНШЕЙ, КОТЛОВАНОВ И ЯМ
Сразу же после окончания монтажа труб в траншее производим засыпку ранее выброшенным грунтом с разбивкой комьев для предохранения трубопровода от случайных повреждений. Засыпку производим тонкими слоями (10-15 см), тщательно уплотняя грунт и подбивая равномерно пазухи по обе стороны трубопровода с помощью ручной трамбовки.
4.9. ИСПЫТАНИЯ ТРУБОПРОВОДА
Безнапорные трубопроводы испытываем на плотность дважды (предварительное испытание до засыпки и окончательное после засыпки) определением утечки воды.
Колодцы безнапорных трубопроводов мокрых грунтах испытывают на плотность путем определения утечки воды, и имеющие гидроизоляцию с наружной стороны, испытываем путем определения притока воды в них.
Испытание безнапорных трубопроводов на плотность производим на участках между смежными колодцами.
Трубопроводы и колодцы испытываем на плотность не ранее чем через 24 часа после наполнения их водой.
Гидравлическое давление в трубопроводе при испытании на утечку должно создаваться заполнением водой стояка, установленного в верхней его точке, или наполнением водой верхнего колодца, если последний подлежит испытанию. При этом гидростатический напор в верхней точке трубопровода определяется по превышению уровня воды в стояке или колодце над шелыгой трубопровода.
Трубопровод и колодец признаются выдержавшими предварительное испытание, если при их осмотре не обнаружено видимых утечек воды. Отпотевание с образованием капель, не сливающихся в одну струю признается допустимым, если такие места обнаружены не более чем у 5% числа труб на испытываемом участке.
Величина утечки должна определяться в верхнем колодце по объему воды, добавленной в стояк или колодец до уровня, обусловленного выше, в течение времени испытания, которое должно продолжаться не менее 30 мин.; при этом понижение уровня воды в стояке или колодце допускается не более чем на 20 см.
4.10. ОБРАТНАЯ ЗАСЫПКА ТРАНШЕИ И КОТЛОВАНОВ БУЛЬДОЗЕРОМ С УПЛОТНЕНИЕМ ГРУНТА
Окончательная засыпка траншеи и котлованов производится с помощью бульдозера с послойной утрамбовкой грунта. Трамбование грунта производят слоями, начиная с краев трамбуемой площади с последующим приближением к ее середине. Каждым последующим ударом трамбовки должна захватываться часть уже уплотненной площади.
4.11. КАЛЬКУЛЯЦИЯ ТРУДОВЫХ ЗАТРАТ
Таблица 1
Наименование технологических процессов |
Ед. изм. |
Объем |
Обоснование (ЕНиР) |
Норма времени |
Затраты труда |
|||
рабочих чел.час |
машиниста (работа машины маш.час) |
рабочих чел.час |
маши ниста (работа машины маш.час) |
|||||
Срезка растительно-го слоя бульдозером |
1000 м2 |
3,26 |
Е2-1-5 |
- |
3 |
- |
9,78 |
|
Разработка и перемещение грунта бульдозером на 50м 0,85(0,62+4*0,49)=2,19 |
100 м3 |
14,67 |
Е2-1-22 |
- |
2,19 |
- |
32,13 |
|
Разработка грунта экскаватором «обратная лопата» в транспортные средства |
100 м3 |
2,57 |
Е2-1-13 |
- |
3,7 |
- |
9,51 |
|
Тоже в отвал |
100 м3 |
41,67 |
Е2-1-13 |
- |
2,5 |
- |
104,2 |
|
Разработка грунта вручную |
1 м3 |
210,64 |
Е2-1-47 |
1,3 |
- |
273,8 |
- |
|
Устройство основания в траншеях и котлованах |
1 м3 |
98,1 |
Е9-2-32 |
0,9 |
- |
88,29 |
- |
|
Укладка керамических труб |
1 м |
700 |
Е9-2-5 |
- |
0,6 |
- |
420 |
|
Устройство железобетонных колодцев |
1 кол. |
8 |
Е9-2-29 |
- |
13,5 |
- |
108 |
|
Засыпка грунтом траншей, пазух котлованов и ям вручную с трамбованием |
1 м3 |
776,9 |
Е2-1-58 |
0,86 |
- |
668,1 |
- |
|
Первичное гидравлическое ипытание трубопровода |
1м |
700 |
Е9-2-9 |
0,48 |
- |
168 |
- |
|
Засыпка грунтом траншей, пазух котл. и ям бульдозером |
100 м3 |
30,7 |
Е2-1-34 |
- |
0,38 |
- |
11,7 |
|
Трамбование грунта электротромбовкой |
1000 м2 |
13,28 |
Е2-1-59 |
- |
2,3 |
- |
30,54 |
|
Вторичное гидравлическое испытание трубопровода |
1 м |
700 |
Е9-2-9 |
0,48 |
- |
168 |
- |
|
Разработка и перемещение грунта бульдозером на 50м 0,85(0,62+4*0,49)=2,19 |
100 м3 |
14,67 |
Е2-1-22 |
- |
2,19 |
- |
32,13 |
|
Рекультивация грунта бульдозером
|
1000 м2 |
3,26 |
Е2-1-36 |
- |
0,28 |
- |
0,91 |
3. ПЕРЕЧЕНЬ АКТОВ НА СКРЫТЫЕ РАБОТЫ
1. Подготовительные работы:
разбивка опорной геодезической сети;
установка временных реперов;
разбивка трассы трубопровода.
2.Земляные работы:
отрывка траншеи;
выполнение гравийно-песчаной подготовки под колодцы;
засыпка пазух котлованов и ям;
восстановление растительного слоя.
3. Сооружение железобетонного колодца:
укладка плит основания колодцев с помощью крана;
укладка труб;
монтаж стеновых колец колодца с помощью крана;
герметизация заделки труб в стенки колодца;
укладка плит перекрытия с помощью крана
установка опорного кольца и люка
гидроизоляция.
4.Монтажные работы:
проверка правильности уклона;
контроль за горизонтальными отклонениями трубопровода;
решение об охране труда и технике безопасности.
4. РЕШЕНИЕ ПО ОХРАНЕ ТРУДА И ТЕХНИКИ БЕЗОПАСНОСТИ
Перед началом земляных работ все рабочие должны быть ознакомлены с инструкцией по технике безопасности.
Представители строительной организации и заказчик до начала производства земляных работ должны освидетельствовать рабочую разбивку траншей и котлованов, выполненную подрядчиком, установить ее соответствие проектной документации и составить акт, к которому приложить схемы разбивки и привязки к опорной геодезической сети.
При производстве земляных работ следует сохранять все разбивочные и геодезические знаки.
На местности отмечают расположенные в зоне разработки подземные коммуникации. Земляные работы в этих местах проводят с письменного разрешения соответствующих организаций. Около фундаментов зданий грунт надо разрабатывать небольшими захватками длиной не более 1,5 м. И при необходимости принимать меры по укреплению фундаментов.
При организации строительной площадки, размещении участков работ, рабочих мест, проездов строительных машин и транспортных средств, проходов для людей следует установить опасные зоны, в пределах которых постоянно действуют или могут действовать опасные производственные факторы. Опасные зоны должны быть обозначены знаками безопасности и надписями установленной формы. Для спуска рабочих в траншеи и котлованы пользуются стремянками с перилами.
Складирование материалов должно производиться за пределами призмы обрушения грунта выемки, стенки которой не закреплены.
У въезда на строительную площадку должна быть установлена схема движения автотранспорта. Место работы строительных машин должно быть определено так, чтобы было обеспечено пространство, достаточное для обзора рабочей зоны и маневрирования.
Грунт, извлеченный из траншеи и котлованов, следует размещать на расстоянии не менее 0,5 м. От бровки выемки.
Разрабатывать грунт в траншеях и котлованах «подкопом» не допускается. Валуны и камни, а также отслоения грунта, обнаруженные на откосах должны быть удалены.
Разгрузку грузов вблизи откосов траншей и котлованов с помощью кранов можно производить только после проверки невозможности оползания грунта под краном или грузом.
При перемещении и подаче на рабочее место грузоподъемными кранами кирпича следует применять поддоны, контейнеры и грузозахватные устройства.
На участке, где ведутся монтажные работы, не допускается выполнение других работ и нахождение посторонних лиц.
На время перерывов в работе не допускается оставлять поднятые элементы конструкций и оборудования на весу.
При выполнении изоляционных работ с применением огнеопасных материалов, а также выделяющих вредные вещества следует использовать средства защиты. Горячую мастику доставляют к рабочим местам в закрытых крышками бачках, имеющих форму усеченного конуса, уширенного книзу и заполняемого не более чем на три четверти объема. Бачки с горячей мастикой переносят вручную двое рабочих, при этом применяют специальные держатели с рукоятками. На каждом рабочем месте должен быть комплект средств пожаротушения – пенный огнетушитель, лопата и ящик с сухим песком.
В условиях строительной площадки временную проводку следует выполнять только изолированным проводом, подвешиваемым на надежных опорах на высоту не менее 2,5 м. Над рабочим местом, 3,5 м. – над проходами и 6 м. – над проездами. В случаях, когда рабочее место освещается электролампой, подвешенной на высоте менее 2,5 м., напряжение не должно превышать 36 В. Металлические части строительных машин, станков и механизмов с электрическими приводами должны быть заземлены.
