- •Содержание и задачи курса «Планирование в строительных организациях»
- •Система планирования строительного производства и ее значение в повышении его эффективности. Виды планов
- •Основные принципы планирования производственно-хозяйственной деятельности строительных организаций в условиях рыночных отношений.
- •Информационное обеспечение задач планирования
- •Классификация задач годового планирования и особенности их решения в условиях рыночных отношений
- •Система плановых показателей и ее совершенствование в условиях рынка
- •Годовые планы строительных организаций: содержание, исходные данные и порядок разработки.
- •Производственная программа строительной организации: содержание, исходные данные и порядок разработки.
- •Производственная мощность строительной организации и ее учёт на стадии разработки производственной программы
- •Факторы, определяющие производственную мощность строительной организации. Методика расчёта производственной мощности.
- •Особенности разработки производственной программы по пусковым объектам и объектам задела.
- •Разработка оптимального варианта производственной программы. Критерии, ограничения, порядок оптимизации.
- •Планирование работы строительных машин. Содержание, исходные данные и порядок разработки плана.
- •Планирование потребности в строительных машинах и затрат на их эксплуатацию.
- •Методика расчёта плановой цены машино-часа работы строительных машин
- •Планирование материально-технического обеспечения и комплектации строительства: содержание, исходные данные и порядок разработки плана.
- •Расчет годовой потребности в материалах, конструкциях, полуфабрикатах.
- •Расчёт производственных запасов строительной организации
- •Планирование затрат на материалы в составе себестоимости строительно-монтажных работ
- •Планирование трудоемкости продукции подсобных предприятий.
- •Планирование себестоимости продукции подсобных предприятий
- •План по труду: содержание, исходные данные и порядок разработки плана
- •Планирование производительности труда в строительных организациях
- •Планирование численности и заработной платы рабочих строительной организации
- •Планирование численности и заработной платы аппарата управления
- •Планирование накладных расходов в составе себестоимости строительно-монтажных работ
- •Планирование технического развития и повышения эффективности производства: содержание, исходные данные и порядок разработки плана
- •Основные направления повышения эффективности производства в строительных организациях
- •Методика расчёта эффективности мероприятий по снижению трудоёмкости строительно-монтажных работ
- •Методика расчёта эффективности мероприятий по снижению себестоимости строительно-монтажных работ
- •Планирование себестоимости строительно-монтажных работ: содержание, исходные данные и порядок разработки
- •Состав и структура себестоимости строительно-монтажных работ
- •Баланс доходов и расходов строительной организации: содержание, исходные данные и порядок разработки
- •Планирование прибыли и рентабельности строительной организации
- •36. Планирование прибыли и рентабельности строительной организации.
- •37. Планирование оборотных средств строительной организации: содержание, исходные данные, порядок расчета.
- •38. Источники формирования оборотных средств.
- •39. Расчет величины оборотных средств необходимой для создания запасов материалов и покрытия незавершенного производства.
- •40. Планирование оборачиваемости оборотных средств.
Производственная мощность строительной организации и ее учёт на стадии разработки производственной программы
Производственная мощность – максимально возможный годовой объем СМР, который может быть выполнен собственными силами строительной организации при соответствующей структуре СМР и производственных подразделениях при условии полного использования в заданном режиме находящихся в её распоряжении машин и механизмов (включая привлеченные), а также трудовых ресурсов.
В общем виде учет производственной мощности сводится к решению следующих задач:
1 определению производственной мощности, которой располагает строительная организация на начало планового года
2 определение требуемой мощности для выполнения объемов работ, предусмотренных заключенными договорами подряда
3 сопоставление требуемой и фактической мощности и разработка мероприятий по обеспечению их сбалансированности.
Требуемая мощность устанавливается на основе объема работ в стоимостном выражении, предусмотренным заключенными договорами подряда. При этом учитывается календарное расписание работ, т.к. оно влияет на ритмичность производства.
Сбалансированность требуемой и фактической мощности достигается за счет разработки организационно-технических мероприятий в плане повышения эффективности, либо за счет наращивания производственных мощностей путем повышения технической оснащенности строительной организации и дополнительным набором рабочей силы.
Расчеты производственной мощности используют для расчета необходимых финансовых ресурсов по её наращиванию, а также для оценки напряженности производственной программы строительной организации.
Факторы, определяющие производственную мощность строительной организации. Методика расчёта производственной мощности.
Основными факторами, определяющими производственную мощность, являются:
размер активной и пассивной части основных производственных фондов и уровень использования строительной техники;
численность рабочих и уровень их квалификации;
структура выполняемых работ (материалоемкость);
механовооруженность труда;
наличие собственных подсобных предприятий и обслуживающих хозяйств сбалансировано с производственной мощностью строительной организации;
факторы, характеризующие региональные условия производства;
Производственная мощность может измеряться в натуральных и стоимостных показателях. Наиболее универсальные – стоимостные показатели, но при этом:
1) отсутствует прямая связь с конечными результатами деятельности
2) влияние ценовых и инфляционных факторов, объективных по отношению к строительной организации.
Расчет мощности, которой располагает строительная организация, включает:

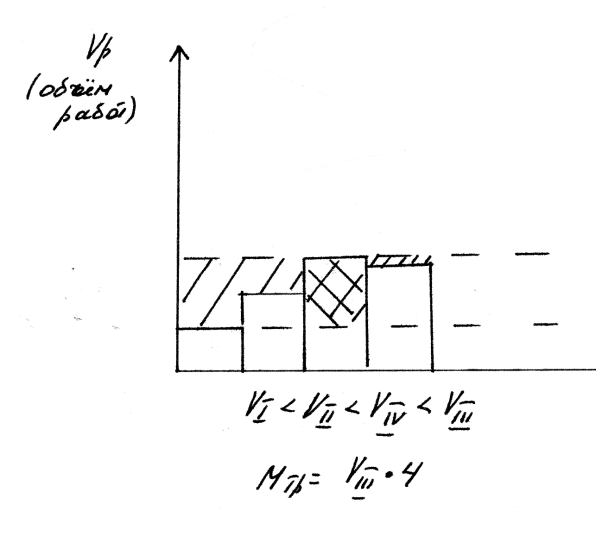

1. определение фактической среднегодовой мощности строительной организации
Мф=Vб(m/Kм+(1- m)/Кт),
Vб – годовой объем базисного года (объем СМР, выполненный собственными силами в базисном году)
m – доля работ, выполненных механизированным способом в общем объеме СМР собственными силами в базисном году
Kм – коэффициент использования машинных ресурсов (Км =(1-Кцс)*(1-Квс))
Кцс – коэффициент целосменных потерь
Квс – внутрисменных потерь
Кт – коэф-т использования трудовых ресурсов (Кт =(1-Кцс)*(1-Квс))
m =ΣQjm*Сjm/ΣQj*Сj
Qjm – объем работ j-го вида, выполняемый механизированным способом
Сjm – средняя цена за единицу j-го вида работ, выполняемых механизированным способом
Qj – объем работ j-го вида, выполняемый собственными силами всего
Сj – средняя цена за единицу j-го вида работ, всего.
Если отсутствуют данные о стоимости работ, то м принимают равной приросту производительности труда за счет факторов, связанных с механизаций строительства.
2. Определяется фактическая мощность на начало планируемого года или на конец базисного года:
Мфк=Мф*m*Тм+(1-m)Тт/100
где Тм – суммарная техническая мощность машинного парка на конец года, в процентах к среднегодовой.
Тт – численность рабочих на СМР на конец года (без механизаторов) к среднегодовой численности в %,
Т.е. проводится корректировка фактической мощности базисного года на величину имеющихся резервов.
3. производится учет влияния структурных сдвигов, т.е. определяется фактическая мощность на конец года с учетом структурных сдвигов:
Мфкс=Мфк/Кс
Кс – коэф изменения структуры выполняемых работ
4. на основе показателя Мфкс исчисляется плановая мощность
Мпл = Мфкс+ΔМи±ΔМм±ΔМт
ΔМи – прирост производственной мощности за счет интенсивных факторов, который может быть определен на основе плана повышения эффективности производства
ΔМм – прирост (выбытие) производственных мощностей за счет изменения технической оснащенности строительных организаций.
ΔМт – за счет изменения численности рабочих на СМР в течение этого года.
