- •Содержание и задачи курса «Планирование в строительных организациях»
- •Система планирования строительного производства и ее значение в повышении его эффективности. Виды планов
- •Основные принципы планирования производственно-хозяйственной деятельности строительных организаций в условиях рыночных отношений.
- •Информационное обеспечение задач планирования
- •Классификация задач годового планирования и особенности их решения в условиях рыночных отношений
- •Система плановых показателей и ее совершенствование в условиях рынка
- •Годовые планы строительных организаций: содержание, исходные данные и порядок разработки.
- •Производственная программа строительной организации: содержание, исходные данные и порядок разработки.
- •Производственная мощность строительной организации и ее учёт на стадии разработки производственной программы
- •Факторы, определяющие производственную мощность строительной организации. Методика расчёта производственной мощности.
- •Особенности разработки производственной программы по пусковым объектам и объектам задела.
- •Разработка оптимального варианта производственной программы. Критерии, ограничения, порядок оптимизации.
- •Планирование работы строительных машин. Содержание, исходные данные и порядок разработки плана.
- •Планирование потребности в строительных машинах и затрат на их эксплуатацию.
- •Методика расчёта плановой цены машино-часа работы строительных машин
- •Планирование материально-технического обеспечения и комплектации строительства: содержание, исходные данные и порядок разработки плана.
- •Расчет годовой потребности в материалах, конструкциях, полуфабрикатах.
- •Расчёт производственных запасов строительной организации
- •Планирование затрат на материалы в составе себестоимости строительно-монтажных работ
- •Планирование трудоемкости продукции подсобных предприятий.
- •Планирование себестоимости продукции подсобных предприятий
- •План по труду: содержание, исходные данные и порядок разработки плана
- •Планирование производительности труда в строительных организациях
- •Планирование численности и заработной платы рабочих строительной организации
- •Планирование численности и заработной платы аппарата управления
- •Планирование накладных расходов в составе себестоимости строительно-монтажных работ
- •Планирование технического развития и повышения эффективности производства: содержание, исходные данные и порядок разработки плана
- •Основные направления повышения эффективности производства в строительных организациях
- •Методика расчёта эффективности мероприятий по снижению трудоёмкости строительно-монтажных работ
- •Методика расчёта эффективности мероприятий по снижению себестоимости строительно-монтажных работ
- •Планирование себестоимости строительно-монтажных работ: содержание, исходные данные и порядок разработки
- •Состав и структура себестоимости строительно-монтажных работ
- •Баланс доходов и расходов строительной организации: содержание, исходные данные и порядок разработки
- •Планирование прибыли и рентабельности строительной организации
- •36. Планирование прибыли и рентабельности строительной организации.
- •37. Планирование оборотных средств строительной организации: содержание, исходные данные, порядок расчета.
- •38. Источники формирования оборотных средств.
- •39. Расчет величины оборотных средств необходимой для создания запасов материалов и покрытия незавершенного производства.
- •40. Планирование оборачиваемости оборотных средств.
План по труду: содержание, исходные данные и порядок разработки плана
План по труду устанавливает показатели численности работников и фонд их ЗП, необходимые для выполнения планируемого годового объема работ с разделением на основное и неосновное производство, а также с учетом мероприятий, направленных на повышение производительности труда и снижение трудоемкости работ.
Главной задачей плана по труду является определение оптимальной численности работников строительной организации, исходя из планируемого роста производительности труда и определение их ЗП (для конечных показателей выступает ФЗП).
Численность работников определяется по всем направлениям деятельности предприятия и всем категориям, а именно:
- для СМР;
- для подсобного производства;
- для обслуживающих и прочих хозяйств;
- для выполнения работ за счёт накладных расходов
План по труду содержит:
1) объем СМР, выполняемый собственными силами;
2) численность работников предприятия, а именно рабочих, управленческого и линейного персонала;
3) ФОТ работников предприятия по всем категориям;
4) выработка на 1 работника;
5) средняя ЗП одного работника;
Кроме того, при разработки плана по труду решаются вопросы обеспечения предприятия дополнительными кадрами, а также вопросы, связанные с повышением квалификации сотрудников. Дополнительная потребность в работниках определяется по след. формуле:
nдп=(nтр – nн)·12/ tср + nупл,
где: nтр - кол-во требуемых рабочих;
nн – кол-во рабочих, находящихся в наличии;
nупл – плановая норма убыли;
tср – кол-во мес. работы 1 работника, или группы работников в планируемом периоде от момента начала до конца планируемого периода;
12/tср =К – коэффициент неравномерности приема на работу; tср определяется как средневзвешенная величина:
tср= ∑(ti·Ni)/∑ ti.
Основными исходными данными являются (см.КП):
производственная программа по видам работ и объектам;
производственные нормы затрат труда;
расценки и должностные оклады;
ПОС, ППР, ПОР;
штатное расписание;
годовой баланс рабочего времени;
средний сложившийся уровень выполнения норм выработки.
План по труду разрабатывается отделом труда и заработной платы совместно с плановым отделом.
Планирование производительности труда в строительных организациях
Планирование показателей производительности труда – это задача, решение которой определяется наличием исходной информации, т.е. наличием договоров подряда.
Чем больше срок выполнения контрактов, и чем более длительный период охватывает портфель заказов, тем проще планировать производительность труда.
Производительность труда в строительстве принято оценивать выработкой в денежном выражении, что в среднем отражает состояние производительности труда в общестроительных подразделениях.
При этом необходимо учитывать, что на данный показатель серьезное влияние оказывает материалоемкость работ, поэтому при планировании производительности труда для обеспечения сопоставимости необходимо учитывать происходящие изменения в структуре работ, так называемые структурные сдвиги. Кроме того, при использовании показателя выработки следует учитывать возможные изменения уровня сметной стоимости в связи с изменением сметных цен, ставок и тарифов.
Повышение производительности труда достигается за счет мероприятий, намеченных в плане повышения эффективности производства.

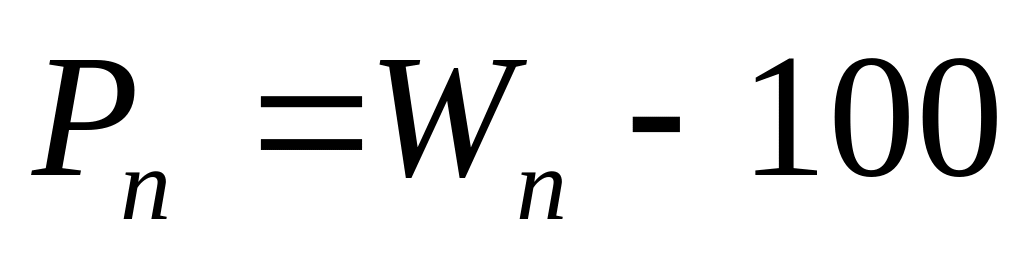

Пусть уровень производительности труда в базовом году составляет 100% Wб

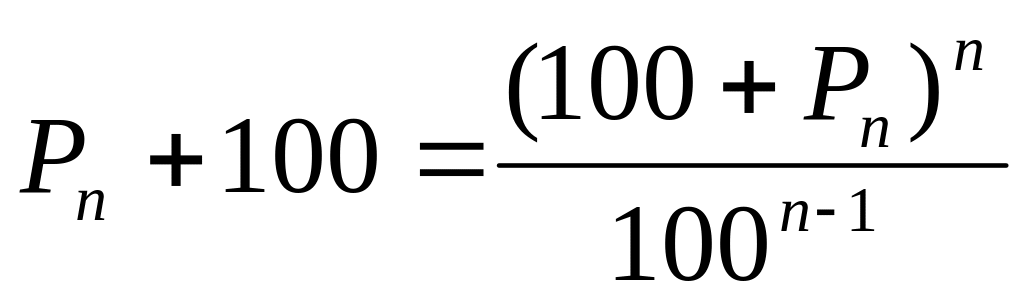

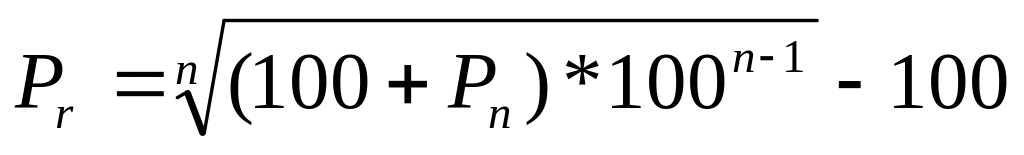

Ежегодный рост производительности труда по отношению к предшествующему году составил Рч. Имея портфель заказов на n лет на основе анализа договор можно наметить рост произв-ти труда по годам:

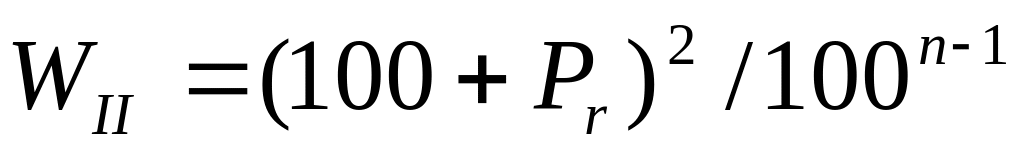

Тогда рост производительности во II году составит:

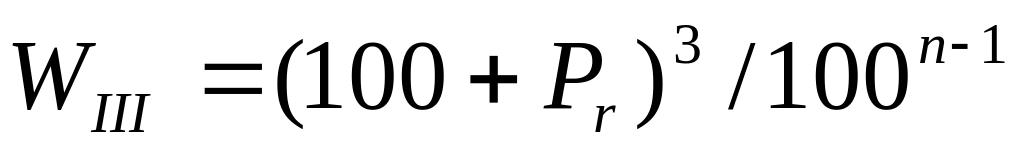

В третьем году:
В n

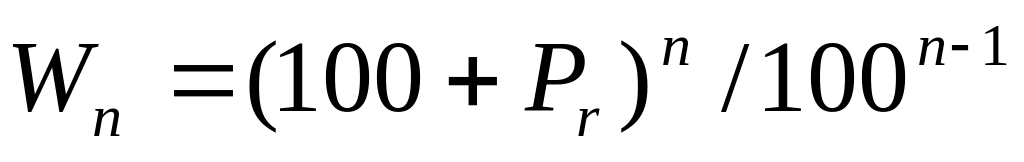

году
;
;
Рост производительности труда определяется 2 факторами:
-проведением организационно-технических мероприятий.
-изменением структуры выполненных работ.
При этом учет влияния структурных сдвигов единовременно производится в табличной форме для определения степени влияния каждого из выполненных видов работ на производительность труда и характеризующих его показателей.
