3.9.4. Расчет потребности строительной площадки в электроэнергии

Электроэнергия на строительной площадке потребляется для питания машин, т.е. производственных нужд, для наружного и внутреннего освещения и на технологические нужды. Расчет расхода электроэнергии надо выполнять на день максимального ее потребления по календарному графику.

Общую потребную мощность трансформаторов, необходимых для обеспечения электроэнергией строительной площадки, следует определять по формуле:

, где

a - коэффициент, учитывающий потери мощности в низковольтной сети (a = 1.05);

cos φ - коэффициент мощности (Приложение 16);

Рс - силовая мощность машины или установки, КВт (Приложение 17);

Pт - потребная мощность на технологические нужды, кВт (Приложение 17);

Pов - потребная мощность, необходимая для внутреннего освещения, кВт (Приложение 18);

k1,k2,k3,k4 - коэффициенты спроса, зависящие от числа потребителей (Приложение 16).

Силовую мощность машин и установок следует принимать по таблице "Ведомости потребности в строительных машинах", а потребная мощность на технологические периоды - по технологической карте. Площадь внутреннего освещения надо принимать по табл. 11, наружного - определяется по стройгенплану. Нормативы потребности электроэнергии для внутреннего и наружного освещения принимать по данным Приложения 18.

Расчет потребности строительства в электроэнергии необходимо производить по табл. 12.

Таблица 12. Ведомость расчета потребления электроэнергии

Наименование потребителей

Ед.

изм.

Кол-во,

объем,

площадь

Норма на ед. изм. или

установленная мощность, кВт

Общая установленная мощность, кВт

1

2

3

4

5

По величине требуемой мощности трансформатора надо подобрать источник электроснабжения строительной площадки (Приложение 19), указать место его установки и подключения к постоянной сети.

Пример.

Электроэнергия на строительной площадке потребляется на питание машин, т.е. производственных нужд, для наружного и внутреннего освещения и на технологические нужды.

Общая мощность, требуемая для стройплощадки определяется по формуле:

, где

- требуемая мощность источника энергии или трансформатора, кВт.

- коэффициент, учитывающий потери мощности в сети / /

- мощность отдельных машин и установок, кВт / Приложение 17/.

- мощность необходимая для производства отдельных видов СМР, кВт.

- мощность, требуемая для внутреннего освещения

- мощность, требуемая для наружного освещения

, , - коэффициенты мощности спроса, зависящие от характера загрузки и числа потребителей и степени их загрузки.

- коэффициент, зависящий от характера загрузки и числа потребителей.

Производственные мощности

Наименование

Кол.

Мощность, кВт

Общая мощность, кВт

Штукатурная станция

1

35,3

35,3

Малярная станция

1

24,6

24,6

Мачтовый подъемник

2

4

8

Для технологических нужд используем сварочный трансформатор СТЭ-24 мощностью 54 кВт.

Наименование потребителей

Ед. изм.

Кол.

Нормы

на ед., кВт

Общая мощность, кВт

1. Внутреннее освещение

прорабская

100 м2

0,213

1,5

0,32

мастерская

100 м2

0,26

1,2

0,3

бытовые помещения

100 м2

0,95

1,0

0,95

закрытые склады и навесы

100 м2

0,648

0,3

0,38

Итого:

1,95

2. Наружное освещение

места производства каменных работ

1000 м2

0,616

0,8

0,49

освещение автодорог

1000 м2

0,613

3,0

1,84

освещение открытых складов

1000 м2

0,480

0,6

0,29

Освещение строительной площадки

1000 м3

5,971

0,35

2,09

Итого:

4,71

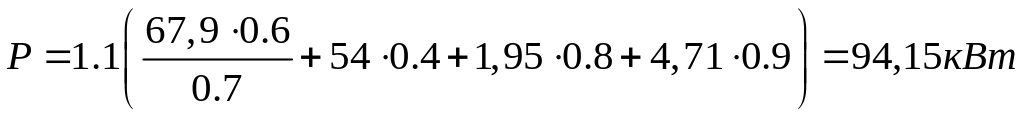

Общая максимальная мощность

Принимаем силовой трансформатор типа ТМ-100/6 мощностью 100 кВт, максимальное напряжение 6,3 кВ.

3.9.5 Расчет искусственного охранного освещения строительной площадки

Количество светильников для искусственного освещения надо подбирать в зависимости от освещаемой площади и мощности ламп накаливания.

Количество светильников (прожекторов) следует рассчитывать по формуле:

, где

E - нормируемая освещенность в люксах (Приложение 18);

k - коэффициент запаса, равный 1.5;

S - освещаемая площадь, м2;

F - световой поток ламп накаливания (Приложение 20);

n - к.п.д. прожектора (0.35-0.38);

v - коэффициент использования светового потока (при освещении

больших площадей 0.9 малых - 0.7-0.8);

z - коэффициент неравномерности освещения (0.75).

Типы светильников и их технические характеристики можно определить по Приложению 21.

3.9.6 Организация строительной площадки и строительного хозяйства

При разработке графической части стройгенплана следует пользоваться нормами проектирования, приведенными в Приложениях 22-25. Рекомендуется следующая последовательность разработки графической части стройгенплана:

  • нанести в выбранном масштабе строящееся здание и расположенные близлежащие постоянные здания и сооружения; наметить трассы постоянных дорог и инженерных коммуникаций (масштаб 1:500 - 1:1000);

  • разместить у строящегося здания строительные краны и подъемники, наметить пути их перемещения; определить зоны работы кранов и подъемников и опасные зоны для нахождения людей (Приложение 22);

  • привязать временные подъездные автодороги с учетом зоны действия строительных кранов;

  • в непосредственной близости от подъездных дорог в зоне работы кранов разместить открытые складские площадки, установить навесы и закрытые склады; организовать площадки укрупнительной сборки конструкций;

  • расположить инвентарные административные и санитарно-бытовые временные здания, производственные помещения на участке строительной площадки вне зоны действия кранов в удалении от рабочих мест не далее, м: гардеробные, умывальные, душевые - 500, помещения для обогрева рабочих - 150, уборные - 100, питьевые установки - 75. Пункты питания располагать не ближе 25 м от туалетов, выгребных ям, мусоросборников. Указать пути подъезда и подхода к временным зданиям;

  • нанести трассы временных сетей электроснабжения и электроосвещения, водоснабжения, телефонизации и диспетчерской связи, подключить их к источникам потребления (Приложения 24, 25);

  • с учетом выполненных проработок определить границы территории строительной площадки и ее ограничение.

На стройгенплане должны быть указаны места приема бункеров с раствором и бетоном, установки противопожарных щитов, стендов производственных показателей и информации, размещения наглядной агитации по безопасному производству работ и противопожарной техники, отмечены точки подключения временных сетей к постоянным.

Все элементы временного строительного хозяйства (дороги, коммуникации, ограждения, машины и механизмы и др.) на стройгенплане следует показывать условными обозначениями с их расшифровкой в табл. 13 (согласно Приложение 26).

Таблица 13. Условные обозначения

Обозначение

Наименование

Строящемуся объекту, временным зданиям и сооружениям, площадкам, складам на стройгенплане надо присваивать цифровые обозначения и составлять экспликацию (табл. 14).

Таблица 14. Экспликация временных зданий и сооружений

Наименование зданий и сооружений

Кол-во, шт.

Общая площадь, м2

Типовой проект

1

2

3

4

В пояснительной записке в этом разделе следует обосновать принятые решения по размещению временных объектов и сооружений на строительной площадке с учетом правил техники безопасности, охраны труда и пожарной безопасности. Надо, также, описать конструкцию временной автодороги, при необходимости привести расчет привязки подкрановых путей для башенного крана и мест проходок и стоянок для самоходного крана, расчет радиуса опасной зоны работы крана и другие расчеты.

Необходимо описать требуемые мероприятия по технике безопасности при организации стройплощадки и осуществления строительства в соответствии со СНиП III-4-80** "Техника безопасности в строительстве".

Следует указать на требования по ограждению площадки и опасных зон, организация стока с поверхности, устройству пересечений автомобильных и железных дорог, складированию и хранению материалов и конструкций, соблюдению противопожарных мероприятий (установка гидрантов, противопожарных щитов, запасных резервуаров). Указываются места проходов и проездов в опасных зонах, наглядной агитации по безопасности труда и противопожарной технике.

3.9.7 Проектирование графика подготовительных работ

К ним относятся работы по срезке растительного слоя грунта, планировке площадки строительства, установке временных зданий и сооружений, устройству ограждения строительной площадки, прокладке дорог, сетей энергоснабжения и другие виды работ, которые должны быть выполнены до начала основного периода строительства (см. раздел 3.9 настоящих методических указаний).

Со ссылкой на положения ДБН 3.01.01-85 "Организация строительного производства" в пояснительной записке дается описание работ по подготовке строительного производства и последовательность их выполнения, выделяются внутриплощадочные работы, выполняемые в подготовительный период.

График работ подготовительного периода необходимо строить на основе определенных номенклатуры и объемов работ и укрупненных норм затрат труда на устройство временных сооружений.

Номенклатуру и объемы работ следует определять по данным ранее выполненных расчетов (табл. 10, 11) и замерами на стройгенплане (протяженность дорог, сетей водо- и энергоснабжения, ограждения, площади складских площадок, временных зданий и сооружений и т.п.). Расчет и проектирование графика необходимо выполнять в табличной форме (табл. 15).

Таблица 15. График работ подготовительного периода

Наименование

работ

Ед.

изм

Кол.

Трудозатраты,

чел-дн

Кол

рабо-

чих

Продол-житель-

тность,

дн

Месяцы

на

ед.

общие

1

Дни

1

2

3

4

5

1

2

3

4

5

6

7

8

Вертикальная планировка площадки

1000

м2

0,075

Прокладка электрокабеля

м

0,08

Устройство воздушной линии низкого напряжения

100

мп

4,5

Устройство трансформатор-ной подстанции

шт

23,2

Установка прожекторов

шт

8,5

Устройство внутреннего освещения

1000

м2

5,2

Прокладка водопровода из стальных труб

100 м

38,0

Устройство временных дорог

км

176,0

Установка временных зданий

шт

0,5

Установка деревянного забора

10м2

0,54

Устройство навеса

м2

0,16

Прокладка канализации

м

0,45

3.9.8 Расчет технико-экономических показателей

Технико-экономические показатели стройгенплана должны включать:

  • площадь стройгенпана, м2 ( Fсгп. );

  • площадь застройки, м2 ( Fз, );

  • площадь складов, м2 ( Fск, );

  • площадь временных зданий, м2 ( Fвр. );

  • площадь автодорог и площадок, м2 ( Fд );

  • показатель компактности стройгенплана: k1 = Fз / Fсгп;

  • показатель использования территории:

Литература

  1. ДБН А.3.1-5-96. Организация строительного производства. – Киев, 1996.

  2. ДБН Д.2.2-99 Ресурсные элементные сметные нормы Украины на строительные работы. – Киев, 2000.

  3. СНиП 1.04.03-85. Нормы продолжительности строительства и задела в строительстве предприятий, зданий и сооружений. Госстрой СССР, Госплан СССР. - М.: Стройиздат, 1987. - 522 с.

  4. Дикман Л.Г. Организация и планирование строительного производства. М.: Высшая школа, 1988. - 559 с.

  5. Проектирование организации промышленного строительства. Краткий справочник /Е.П. Уваров, С.И. Уманский, М.С. Розенфельд, Г.И. Апышков. / - К. Будiвельник, 1984. - 128 с.

  6. Шахпоронов В.В. Организация строительного производства. Справочник строителя. - М.: Стройиздат, 1987. - 450 с.

  7. Шрейбер А.К. Организация и планирование строительного производства. - М.: Стройиздат, 1987. - 368 с.

  8. Инженерная подготовка строительного производства / Т.Н. Цай, Б.Ф. Ширшиков и др. – М: Стройиздат, 1990.-352 с.

  9. Сукачев И.А. «Организация, планирование и управление сельскохозяйственным строительством» - Москва стройиздат 1989г.

  10. Цай Т.Н., Гробовой П.Г. и др. Организация строительного производства – Москва, Издательство ассоциации строительных вузов, 1999 – 430с.

  11. Побожный В.А. и др. Расчет и оптимизация сетевых графиков строительства – Москва, Издательство ассоциации строительных вузов, 2001 – 240с.

Приложение 1 ­

Министерство аграрной политики Украины

Луганский национальный аграрный университет

Кафедра технологии и организации

строительного производства

З А Д А Н И Е

на выполнение курсового проекта по дисциплине

"Организация строительства"

для студентов специальности 6.092101

"Промышленное и гражданское строительство"

Студенту ______________________ группа ______ курс _______

Вариант исходных данных: одноэтажный №_____

многоэтажный № _____

ИСХОДНЫЕ ДАННЫЕ

.

I. Строительство в районе города _______________________

II. Основные материалы, детали конструкций на строительную

площадку доставляются автотранспортом с пунктом отправки,

расположенным на расстоянии ______________ км.

V. Дата начала строительства объекта по укрупненному графику

строительства объектов комплексов ________________________

Срок сдачи курсового проекта ____________________________

Задание выдал :_____________

Задание получил : __________

Приложение 2

Варианты технических характеристик многоэтажных

производственных зданий (для учебных целей)

вар

Схема

поперечника

здания

Высота

этажа, м

Число

этажей

Число пролетов по

ширине

длине

при шаге, м

6

9

6

1

2

3

4

5

6

7

1

3,6

2

2

-

4

2

4,2

2

2

-

5

3

4,8

2

-

2

6

4

6,0

2

-

2

6

5

3,6

3

2

-

8

6

4,2

3

2

-

8

7

4,8

3

-

2

8

8

6,0

3

-

2

8

9

3,6

4

2

-

10

10

4,2

4

2

-

10

11

4,8

4

-

2

10

12

6,0

4

-

2

10

13

3,6

5

2

-

5

14

4,2

5

2

-

6

15

4,8

5

-

2

7

16

6,0

5

-

2

8

Продолжение приложения 2

1

2

3

4

5

6

7

17

3,6

2

3

-

5

18

4,2

2

3

-

6

19

4,8

2

-

3

8

20

6,0

2

-

3

10

21

3,6

3

3

-

5

22

4,2

3

3

-

6

23

4,8

3

2

1

8

24

6,0

3

2

1

10

25

3,6

4

3

-

5

26

4,2

4

3

-

6

27

4,8

4

3

-

8

28

6,0

4

3

-

8

29

4,2

3

1

2

6

30

4,8

3

1

2

8

31

6,0

3

-

3

10

32

7,2

3

3

-

12

33

7,2

3

-

3

12

Продолжение приложения 2

1

2

3

4

5

6

7

34

3,6

4

2

1

6

35

4,8

4

2

1

8

36

6,0

4

2

1

8

37

7,2

4

3

-

10

38

3,6

5

1

2

5

39

4,2

5

1

2

6

40

4,8

5

1

2

7

41

6,0

5

2

1

8

42

6,0

4

4

-

8

43

6,0

4

2

2

10

44

7,2

4

2

2

10

Продолжение приложения 2

Варианты технических характеристик одноэтажных

производственных зданий (для учебных целей)

вар.

Схема

поперечника

здания

Шаг

колонн

Ширина пролета

Длина здания,

м

Высота до низа фермы

(балки) покрытия, м

Наличие подкрано-вой

балки

край-них

сред-них

А

Б

1

2

3

4

5

6

7

8

9

1

А Б

6.0

6.0

12.0

12.0

36.0

4.8

-

2

6.0

6.0

12.0

18.0

48.0

4.8

-

3

6.0

6.0

18.0

18.0

72.0

4.8

-

4

6.0

6.0

18.0

24.0

96.0

4.8

-

5

6.0

6.0

24.0

24.0

108.0

4.8

-

6

6.0

6.0

12.0

12.0

36.0

4.8

-

7

6.0

6.0

12.0

18.0

48.0

4.8

-

8

6.0

6.0

18.0

18.0

72.0

4.8

-

9

6.0

6.0

18.0

24.0

96.0

4.8

-

10

6.0

6.0

24.0

24.0

108.0

4.8

-

11

6.0

6.0

18.0

18.0

96.0

4.8

-

12

6.0

6.0

24.0

18.0

108.0

4.8

-

16

6.0

12.0

24.0

24.0

108.0

8.4

+

17

6.0

12.0

24.0

24.0

120.0

8.4

+

18

6.0

6.0

18.0

18.0

96.0

9.6

+

19

6.0

12.0

18.0

24.0

108.0

9.6

+

20

6.0

12.0

24.0

24.0

120.0

9.6

+

21

6.0

12.0

24.0

24.0

144.0

9.6

+

22

6.0

6.0

18.0

24.0

108.0

10.8

+

23

6.0

12.0

24.0

24.0

120.0

10.8

+

24

6.0

12.0

24.0

24.0

144.0

10.8

+

Продолжение приложения 2

вар

Схема

поперечника

здания

Шаг

колонн

Ширина

пролета

Длиназда-

ния,

м

Высота до низа фермы

(балки) по-крытия, м

Наличие подкра-новой балки

крайн.

средн.

А

Б

В

1

2

3

4

5

6

7

8

9

10

25

А Б В

6.0

6.0

12.0

18.0

12.0

36.0

4.8

-

26

6.0

6.0

12.0

18.0

18.0

48.0

4.8

-

27

6.0

6.0

18.0

18.0

18.0

36.0

4.8

-

28

6.0

12.0

18.0

24.0

24.0

108.0

4.8

-

29

6.0

12.0

18.0

12.0

12.0

36.0

6.0

-

30

6.0

12.0

18.0

12.0

18.0

48.0

6.0

-

31

6.0

12.0

18.0

24.0

18.0

96.0

6.0

-

32

6.0

12.0

18.0

18.0

18.0

108.0

6.0

-

33

6.0

6.0

18.0

18.0

12.0

96.0

7.2

-

34

6.0

12.0

24.0

18.0

24.0

108.0

7.2

-

35

6.0

12.0

24.0

24.0

24.0

120.0

7.2

-

36

6.0

12.0

24.0

24.0

18.0

144.0

7.2

-

37

6.0

12.0

24.0

18.0

24.0

96.0

8.4

+

38

6.0

12.0

24.0

24.0

24.0

108.0

8.4

+

39

6.0

12.0

24.0

24.0

18.0

120.0

8.4

+

40

6.0

12.0

18.0

24.0

24.0

144.0

8.4

+

41

6.0

12.0

18.0

18.0

24.0

96.0

9.6

+

42

6.0

12.0

18.0

24.0

24.0

108.0

9.6

+

43

6.0

12.0

24.0

18.0

24.0

120.0

9.6

+

44

6.0

12.0

24.0

24.0

24.0

144.0

9.6

+

45

6.0

12.0

24.0

18.0

18.0

96.0

10.8

+

46

6.0

12.0

24.0

18.0

24.0

108.0

10.8

+

47

6.0

12.0

18.0

24.0

24.0

120.0

10.8

+

48

6.0

12.0

24.0

24.0

24.0

144.0

10.8

+

Продолжение приложения 2

вар.

Схема

поперечника

здания

Шаг

колонн

Ширина пролета

Длина зда-

ния, м

Высота до низа фермы

(балки) по-

крытия, м

Нали-чие

покрановой балки

крайн.

средн.

А

Б

В

Г

1

2

3

4

5

6

7

8

9

10

11

49

А

Б Г

В

6.0

6.0

18.0

18.0

18.0

24.0

96.0

7.2

-

50

6.0

12.0

18.0

24.0

18.0

24.0

108.0

7.2

-

51

6.0

6.0

24.0

18.0

24.0

18.0

90.0

7.2

-

52

6.0

6.0

18.0

18.0

18.0

18.0

90.0

8.4

+

53

6.0

6.0

24.0

18.0

18.0

18.0

90.0

8.4

+

54

6.0

6.0

18.0

24.0

18.0

24.0

96.0

8.4

+

55

6.0

12.0

24.0

24.0

24.0

24.0

108.0

8.4

+

56

6.0

6.0

18.0

18.0

18.0

18.0

90.0

9.6

+

57

6.0

12.0

18.0

24.0

18.0

24.0

96.0

9.6

+

58

6.0

12.0

18.0

24.0

24.0

18.0

102.0

9.6

+

59

6.0

12.0

24.0

18.0

24.0

24.0

108.0

9.6

+

60

6.0

12.0

18.0

24.0

18.0

24.0

96.0

10.8

+

61

6.0

12.0

24.0

18.0

24.0

18.0

96.0

10.8

+

Приложение 3

Масса конструкций одноэтажных производственных зданий

№ варианта

Масса конструктивных элементов, т

Фунда-ментные бал-ки

Колонны

Под-крано-вые балки

Фермы

Плиты покрытия

Сте-но-вые панели

Балки покры-

тия

Край ние

Сред-ние

Фах-вер-ко-вые

Под-стро-пиль-ные

Стро-пиль-ные

3*6

3*12

6

12

18

24

12

18

1, 2, 6, 7, 25, 26, 29

1.3

4.3

4.5

2.9

-

-

-

-

-

2.3

5.1

1.5

4.1

6.0

3, 8, 11,18, 27, 30, 33

1.3

4.5

5.1

3.0

-

-

-

-

-

2.4

5.1

1.5

4.1

6.0

4, 5, 9, 10, 12, 22, 49, 51

1.5

5.1

6.2

3.1

-

-

-

7.5

9.2

2.4

5.7

1.5

-

-

52, 53, 54, 56

1.6

6.2

7.4

3.1

3.5

-

-

-

10.7

2.4

5.7

1.5

-

-

13, 14, 15, 16, 17, 19, 20, 21, 23, 24, 28, 31, 32

1.6

6.9

8.1

3.5

3.5

9.1

5.6

7.5

20.7

2.7

5.3

2.5

-

-

34, 35, 36, 37, 38, 39, 40, 41, 42, 43, 44, 45, 46

1.7

7.1

9.6

4.5

3.5

10.7

5.6

8.7

11.2

2.7

5.7

2.5

-

-

47, 48, 50, 55, 57, 58, 59, 60, 61,

3.2

10.2

14.1

4.5

5.1

10.7

7.6

9.2

12.0

2.7

5.7

2.5

-

-

Приложение 4

Масса строительных конструкций многоэтажных производственных зданий (для учебных целей)

варианта

Масса конструктивных элементов, т

Фунд.

под колон-ны

Фунда-

ментн.

балки

Колонны

Ригель

Плиты

пере-

кры-

тия

Стено-

вая

панель

двухэт.

раз-резка

одноэт.

раз-

резка.

1,5,13,17,21,25

2.5

1.3

4.4

1.3

2.7

1.9

1.5

12,34,38

3.5

1.5

4.4

1.3

4.4

1.9

2.1

2,6,14,16,22,26

2.5

1.3

5.1

1.3

2.7

1.9

1.5

10,29,39

3.5

1.5

5.1

1.3

4.4

1.9

2.1

3,7,15,19,23,27,30,40

4.0

1.5

5.5

1.3

4.4

1.9

1.5

9, 11,35

4.0

1.3

5.5

1.3

2.7

1.9

2.1

4,8,16,31,41

4.0

1.5

-

2.1

4.4

2.1

2.3

6,12,20,24,28,36,42,43

4.0

1.3

-

2.1

2.7

2.1

2.3

32,37,44

4.5

1.3

-

2.3

4.3

2.2

2.3

33,34,18

4.5

1..3

-

2.3

4.3

2.2

2.1

Примечание: Массы лестничных маршей, площадок и парапетных плит условно принимаются для каждого варианта одинаковыми.

Приложение 5

Пример компоновки листов графической части

Лист 1

Сетевой график

Линейка календарных дат

График движения рабочей силы

ТЭП

по сетевому

графику

График работы машин и механизмов

Штамп

Лист 2

График

подготовительного

периода

Условные

обозначения

Экспликация

Примечания

ТЭП

по строй-

генплану

Приложение 6

Примерная структура строительно-монтажных работ

О д н о э т а ж н ы е п р о и з в о д с т в е н н ы е з д а н и я

Наименование

работ

Ед. изм.

Объем

Формула подсчета, ссылки

на спецификации

1

2

3

4

Разработка грунта 2-й группы в траншеях экскаватором обратная лопата с ковшом емкостью 0,5м3 в отвал

1000

м3

Ручная доработка грунта под фундаменты в траншеях, грунт 2-й группы

100

м3

Устройство бетонной подготовки под фундаменты

100 м3

Устройство монолитных фундаментов под колонны объемом до 3м3

100 м3

Вертикальная гидроизоляция фундаментов горячим битумом за 2 раза

100 м2

Обратная засыпка пазух фундаментов грунтом 2-й группы бульдозером мощностью 59кВт

1000 м3

Уплотнение грунта 2-й группы пневмотрамбовками при обратной засыпке

100 м3

Уплотнение грунта щебнем под полы

100 м2

Установка прямоугольных (двухветвевых) колонн весом до ____ т в стаканы фундаментов

100 шт

См. спецификацию

Установка фахверковых колонн весом до ___ т в стаканы фундаментов

100 шт

См. спецификацию

Установка подкрановых балок массой до ___ т при массе колонн до ___ т и высоте здания до 25м

100 шт

См. спецификацию

Установка подстропильных ферм массой до ___т при высоте здания до 25м

100 шт

См. спецификацию

Установка стропильных ферм пролетом до ___ м массой до __ т при длине плит покрытия до ___ м и высоте здания до 25м

100 шт

См. спецификацию

Установка стропильных балок пролетом до ___ м массой до ___ т при длине плит покрытия до ___ м и высоте здания до 25м

100 шт

См. спецификацию

Установка плит покрытия длиной до __ м, площадью до ___ м2 при массе стропильных и подстропильных конструкций до ___ т и высоте здания до 25м

100 шт

См. спецификацию

Монтаж связей из одиночных и парных уголков для пролетов до 24м и высоте здания до 25м

т

См. спецификацию

Продолжение таблицы

1

2

3

4

Установка фундаментных балок длиной до ___ м

100 шт

См. спецификацию

Установка панелей наружных стен длиной до 7м площадью до ___ м2 при высоте здания до 25м

100 шт

См. спецификацию

Установка простеночных панелей наружных стен площадью до 5м2 при высоте здания до 25м

100 шт

См. спецификацию

Герметизация вертикальных швов стеновых панелей упругими прокладками

100м шва

См. спецификацию

Герметизация вертикальных швов мастикой

100м шва

См. спецификацию

Герметизация горизонтальных швов мастикой

100м шва

См. спецификацию

Кирпичная кладка наружных стен простых при высоте этажа ____ м из керамического кирпича

м3

Устройство бетонной подготовки под полы

м3

Кирпичная кладка перегородок армированных толщиной 120мм высотой до 3м

100 м2

Монтаж оконных блоков стальных с нащельниками из алюминиевых сплавов при высоте здания до 50м

т

См. спецификацию

Остекление стальных оконных переплетов производственных зданий

100 м2

Установка дверного заполнения площадью до ___ м2 в перегородках

100 м2

Установка ворот распашных с неутепленными полотнами и калитками

100 м2

Устройство пароизоляции оклеечной в один слой

100 м2

Утепление покрытий легкобетонными плитами насухо

100 м2

Устройство выравнивающей цементно-песчаной стяжки толщиной 15мм

100 м2

Огрунтовка оснований под водоизоляционный ковер

100 м2

Устройство кровель 2-х слойных из наплавляемых материалов

100 м2

Устройство примыканий к парапетам высотой до 600мм с двумя фартуками

100

м

Устройство асфальтобетонных покрытий полов

100 м2

См. план полов

Простая штукатурка внутренних поверхностей наружных стен цементно-известковым раствором

100 м2

Простая штукатурка поверхности перегородок цементно-известковым раствором

100 м2

Продолжение таблицы

1

2

3

4

Отделка поверхности потолков из плит под окраску

100 м2

Подготовка поверхности панельных стен под окраску

100 м2

Окраска поливинилацетатными составами простая стен по штукатурке и сборным конструкциям, подготовленным под окраску

100 м2

Окраска поливинилацетатными составами простая потолков по сборным конструкциям, подготовленным под окраску

100 м2

Окраска металлических оконных переплетов за 2 раза

100 м2

Улучшенная окраска колером масленым разбеленным дверного заполнения

100 м2

Окраска фасадов перхлорвиниловая с люлек по подготовленной поверхности

100 м2

Устройство щебеночного основания под отмостку

100 м2

Устройство асфальтобетонной отмостки толщиной 3см

100 м2

Благоустройство территории и озеленение

%

2,5

Санитарно-технические работы

5

3

Электромонтажные работы

%

4

Слаботочные работы

%

0,5

Прочие работы

%

10

М н о г о э т а ж н ы е п р о и з в о д с т в е н н ы е з д а н и я

Наименование

работ

Ед. изм.

Объем

Формула подсчета, ссылки

на спецификации

1

2

3

4

Разработка грунта 2-й группы в котловане экскаватором обратная лопата с ковшом емкостью 0,5м3 в отвал

1000

м3

Ручная доработка грунта под фундаменты в котловане, грунт 2-й группы

100

м3

Устройство песчаной подготовки под фундаменты

100 м3

Установка сборных железобетонных фундаментов под колонны массой до ___ т при глубине котлована до 4м

100 шт

См. спецификацию

Укладка блоков блоков и плит ленточного фундамента массой до 1,5 т под внутренние стены лестничной клетки

100 шт

См. спецификацию

Продолжение таблицы

1

2

3

4

Вертикальная гидроизоляция фундаментов горячим битумом за 2 раза

100 м2

Обратная засыпка пазух фундаментов грунтом 2-й группы бульдозером мощностью 59кВт

1000 м3

Уплотнение грунта 2-й группы пневмотрамбовками при обратной засыпке

100 м3

Уплотнение грунта щебнем под полы

100 м2

Установка колонн прямоугольного сечения массой до ___ т в стаканы фундаментов при глубине заделки до 0,7м

100 шт

См. спецификацию

Установка колонн прямоугольного сечения массой до ___ т на нижестоящие колонн

100 шт

См. спецификацию

Укладка ригелей перекрытий и покрытий с полками длиной до ___ м массой до ___ т

100 шт

См. спецификацию

Укладка межколонных плит перекрытия и покрытия шириной 1,5м по ригелям с полками при наибольшей массе монтажных элементов до 5т

100 шт

См. спецификацию

Укладка пролетных плит перекрытия и покрытия шириной 1,5м по ригелям с полками при наибольшей массе монтажных элементов до 5т

100 шт

См. спецификацию

Установка лестничных площадок массой до 5т с опиранием на стену

100 шт

См. спецификацию

Установка лестничных маршей массой до 5т

100 шт

См. спецификацию

Установка фундаментных балок длиной до ___ м

100 шт

См. спецификацию

Установка панелей наружных стен рядовых, массой до 5т, длиной до 6м, площадью до ___ м2

100 шт

См. спецификацию

Установка панелей наружных простеночных, массой до 5т, длиной до 6м, площадью до ___ м2

100 шт

См. спецификацию

Герметизация вертикальных швов стеновых панелей упругими прокладками

100м шва

См. рабочие чертежи

Герметизация вертикальных швов мастикой

100м шва

См. рабочие чертежи

Герметизация горизонтальных швов мастикой

100м шва

См. рабочие чертежи

Кирпичная кладка наружных стен простых при высоте этажа ____ м из керамического кирпича

м3

Устройство бетонной подготовки под полы

м3

Кирпичная кладка перегородок армированных толщиной 120мм высотой до ____ м

100 м2

Продолжение таблицы

1

2

3

4

Монтаж оконных блоков стальных с нащельниками из алюминиевых сплавов при высоте здания до 50м

т

См. спецификацию

Остекление стальных оконных переплетов производственных зданий

100 м2

Установка дверного заполнения площадью до ___ м2 в перегородках

100 м2

Устройство пароизоляции оклеечной в один слой

100 м2

Утепление покрытий легкобетонными плитами насухо

100 м2

Устройство выравнивающей цементно-песчаной стяжки толщиной 15мм

100 м2

Огрунтовка оснований под водоизоляционный ковер

100 м2

Устройство кровель 2-х слойных из наплавляемых материалов

100 м2

Устройство примыканий к парапетам высотой до 600мм с двумя фартуками

100

м

Устройство мозаичных покрытий полов толщиной 30мм

100 м2

См. план полов

Простая штукатурка внутренних поверхностей наружных стен цементно-известковым раствором

100 м2

Простая штукатурка поверхности перегородок цементно-известковым раствором

100 м2

Отделка поверхности потолков из плит под окраску

100 м2

Подготовка поверхности панельных стен под окраску

100 м2

Окраска поливинилацетатными составами простая стен по штукатурке и сборным конструкциям, подготовленным под окраску

100 м2

Окраска поливинилацетатными составами простая потолков по сборным конструкциям, подготовленным под окраску

100 м2

Окраска металлических оконных переплетов за 2 раза

100 м2

Улучшенная окраска колером масленым разбеленным дверного заполнения

100 м2

Окраска фасадов перхлорвиниловая с люлек по подготовленной поверхности

100 м2

Устройство щебеночного основания под отмостку

100 м2

Устройство асфальтобетонной отмостки толщиной 3см

100 м2

Благоустройство территории и озеленение

%

2,5

Санитарно-технические работы

5

3

Продолжение таблицы

1

2

3

4

Электромонтажные работы

%

4

Слаботочные работы

%

0,5

Прочие работы

%

10

Примечание: Номенклатура работ может изменяться в соответствии со спецификой возводимых объектов

Приложение 7.

ПРАВИЛА ПОДСЧЕТА СТРОИТЕЛЬНО-МОНТАЖНЫХ РАБОТ

(согласно ДБН Д.2.2-99)

Соседние файлы в предмете [НЕСОРТИРОВАННОЕ]
