- •1. Общие положения
- •2. Указания по составу курсового проекта, его объему и оформлению
- •2.1 Графическая часть проекта
- •2.2 Расчетно-пояснительная записка
- •3.4 . Решения по технологической последовательности и методам производства работ
- •3.5 Объемы строительно-монтажных работ и их трудоемкость
- •3.6 Нормативная продолжительность строительства объекта
- •3.7 Проектирование графика строительства
- •3.8. Потребность строительства в материально-технических ресурсах
- •Строительный генеральный план
- •3.9.4. Расчет потребности строительной площадки в электроэнергии
- •Земляные работы (дбн д.2.2-1-99)
- •Бетонные и ж/бетонные конструкции монолитные (дбн д.2.2-6-99)
- •Бетонные и железобетонные конструкции сборные (дбн д.2.2-7-99)
- •4. Конструкции из кирпича и блоков (дбн д.2.2.-8.99)
- •9. Отделочные работы (дбн д.2.2-15-99).
- •10. Автомобильные дороги (дбн д.2.2-27-99)
- •Одноэтажные здания
- •Многоэтажные здания
- •Нормативные показатели для определения площадей инвентарных
Строительный генеральный план
Строительный генеральный план должен быть разработан на стадии возведения надземной части объекта.
Стройгенплан разрабатывается в составе расчетно-пояснительной и графической части проекта. В расчетно-пояснительной записке должен быть описан принцип проектирования стройгенплана, в частности, привязки подъездных дорог, трасс проходки кранов возводимого объекта; размещение складских площадок, складов, навесов, временных административно-бытовых и производственных зданий; прокладки сетей водо- и электроснабжения; ограждение площадки строительства и т. д. Приводятся расчеты, подбирается номенклатура и типы временных зданий и сооружений, складских помещений и площадок, определяется потребность в воде, электроэнергии, приборах освещения.
3.9.1 Расчет временных зданий и сооружений
Номенклатуру временных зданий и сооружений необходимо определять исходя из конкретных условий строительства. Расчет их состава следует выполнять с учетом максимального использования постоянных существующих или вновь возводимых зданий и сооружений; инвентарных зданий и сооружений.
Площадь временных зданий и сооружений определяется по максимальной численности работающих на строительной площадке и нормативной площади на одного человека, пользующегося данным помещением.
Численность работающих необходимо определять по формуле:
,
где
Nобщ - общая численность работающих на строительной площадке, чел;
Nраб - численность рабочих, принимаемая по графику изменения численности рабочих календарного плана или сетевого графика, чел;
Nслуж - численность служащих, чел;
Nитр - численность инженерно-технических работников, чел;
Nмоп - численность младшего обслуживающего персонала и охраны, чел;
K=1,05 - коэффициент, учитывающий отпуска, болезни, выполнение общественных обязанностей
Численность ИТР, служащих и МОП необходимо определять по табл. 9.
Таблица 9. Соотношение категорий работающих, %
Вид строительства
|
Рабочие |
ИТР |
Служащие |
МОП и охрана |
Промышленное |
83.9 |
11.0 |
3.6 |
1.5 |
Транспортное |
83.3 |
9.1 |
6.2 |
1.4 |
Сельскохозяйственное |
83.0 |
13.0 |
3.0 |
1.0 |
Жилищно-гражданское |
85.0 |
8.0 |
5.0 |
2.0 |
Расчет временных зданий и сооружений следует выполнять в табличной форме (табл. 10).
Таблица 10. Ведомость расчета временных зданий
№ |
Временные здания |
Кол. работа-ющих, чел |
Кол. пользу-ющихся,% |
Площадь, м2 |
Принятые здания |
|||
норм. |
общая. |
размеры |
тип |
кол. |
||||
1 |
2 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
1 |
Прорабская |
Nитр+Nсл+Nмоп |
50 |
4 |
|
|
|
|
2 |
Диспетчерская |
Nобщ |
50 |
0,75 |
|
|
|
|
2 |
Гардеробная с умывальником |
Nраб |
100 |
0,9 |
|
|
|
|
3 |
Душевая |
Nраб |
100 |
0,82 |
|
|
|
|
4 |
Помещение для приема пищи |
Nобщ |
70 |
0,25 |
|
|
|
|
5 |
Помещение для сушки одежды и обогрева рабочих |
Nраб |
100 |
0,2 |
|
|
|
|
6 |
Туалет |
Nобщ |
100 |
0,14 |
|
|
|
|
Типы инвентарных временных зданий и сооружений выбираются согласно Приложения 9, 10.
Пример
Площадь временных зданий и сооружений определяем по максимальной численности работающих на строительной площадке и нормативной площади на одного человека, пользующегося данным помещением.
Количество работающих определяем по формуле.
,
где
-
число рабочих в наиболее интенсивную
смену
-
число инженерно-технических работников
-
число служащих
-
число работников младшего обслуживающего
персонала
Соотношение категорий работающих составляет
Вид строительства |
Рабочие |
ИТР |
Служащие |
МОП и охрана |
Промышленное |
83.9% |
11.0% |
3.6% |
1.5% |
Максимальное
число рабочих согласно графика движения
рабочей силы составляет
= 20 чел., что составляет 83,9
;
Общее количество работающих на строительной площадке
Площадь помещений определяем по нормам проектирования санитарно-бытовых помещений
№ |
Временные здания |
Кол. работаю-щих |
Кол. пользу-ющихся |
Площадь, м2 |
Принятые здания |
|||
норм. |
общ. |
размеры |
тип |
кол. |
||||
1 |
Прорабская |
5 |
50 |
4 |
10 |
6,0*2,7*2,8 |
перед-вижная |
1 |
2 |
Диспетчерская |
26 |
50 |
0,75 |
9,8 |
6,0*3,0*2,3 |
перед-ижная |
1 |
2 |
Гардеробная с умывальником |
20 |
100 |
0,9 |
18 |
6,0*3,0*2,7 |
контей-нерное. |
1 |
3 |
Душевая |
20 |
100 |
0,82 |
16,4 |
9,0*3,0*3,1 |
контей-нерное. |
1 |
4 |
Помещение для приема пищи |
26 |
70 |
0,25 |
4,55 |
6,0*2,7*2,9 |
перед-вижное |
1 |
5 |
Помещение для сушки одежды и обогрева рабочих |
20 |
100 |
0,2 |
4 |
6,0*2,7*2,4 |
перед-вижное |
1 |
6 |
Туалет |
26 |
100 |
0,14 |
3,64 |
1,2*1,7*2,0 |
контей-нерное |
2 |
3.9.2 Расчет временных складских площадок
На строительной площадке необходимо предусматривать:
открытые площадки для хранения кирпича, железобетонных конструкций и других материалов и конструкций, на которые не влияют колебания температуры и влажности;
навесы для хранения столярных изделий, рулонных материалов, асбестоцементных листов и т.д.;
закрытые склады двух типов: отапливаемые (для хранения лакокрасочных материалов, химикатов и т.п.) и не отапливаемые (для хранения войлока, минеральной ваты, гипсокартонных листов, стекла, кровельной стали, электротехнических материалов и т.п.)
Расчет рекомендуется вести в табличной форме (табл. 11) для 8 - 10 видов конструкций, материалов.
Таблица 11. Ведомость расчета складских помещений
Наименование материалов |
Единицы измерения |
Объем потребления, Р |
Продолжительность потребления Т, дн. |
Наибольший суточный расход Р0=Р/Т |
Коэффициент неравномерности потребления k1 |
Коэффициент неравномерности потребления k2 |
Норма запаса nз |
Принятый запас Рn=P0k1k2n |
Норма хранения материалов на 1м2 склада V |
Полезная площадь склада Fn=Pn/V |
Коэффициент на проходы β |
Общая расчетная площадь склада S=Fn/β |
Принятые здания |
|
тип |
размер |
|||||||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 |
14 |
15 |
Кирпич |
т. шт |
|
|
|
1,1 |
1,3 |
5 |
|
0,7 |
|
0,6 |
|
открытый |
|
Сборный железобетон |
м3 |
|
|
|
1,1 |
1,3 |
5 |
|
0,5 |
|
0,6 |
|
||
Стеновые панели |
м2 |
|
|
|
1,1 |
1,3 |
5 |
|
2,5 |
|
0,6 |
|
||
Металлические оконные переплеты |
т |
|
|
|
1,1 |
1,3 |
5 |
|
0,6 |
|
0,6 |
|
||
Итого: |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Окна, двери, ворота деревянные |
м2 |
|
|
|
1,1 |
1,3 |
5 |
|
44 |
|
0,5 |
|
навес |
|
Унифлекс |
м2 |
|
|
|
1,1 |
1,3 |
5 |
|
200 |
|
0,5 |
|
||
Пенобетонные плиты |
м3 |
|
|
|
1,1 |
1,3 |
5 |
|
1,5 |
|
0,5 |
|
||
Итого: |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Продолжение таблицы 11
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 |
14 |
15 |
Плитка керамическая |
м2 |
|
|
|
1,1 |
1,3 |
5 |
|
70 |
|
0,6 |
|
закрытый |
|
Стекло |
м2 |
|
|
|
1,1 |
1,3 |
5 |
|
150 |
|
0,6 |
|
||
Линолеум |
м2 |
|
|
|
1,1 |
1,3 |
5 |
|
200 |
|
0,6 |
|
||
Химико-маскательные материалы |
кг |
|
|
|
1,1 |
1,3 |
5 |
|
800 |
|
0,6 |
|
||
Итого |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Общую потребность в материалах, конструкциях и деталях следует выбирать из "Ведомости материалов". Продолжительность выполнения работ необходимо брать из сетевого или линейного графиков.

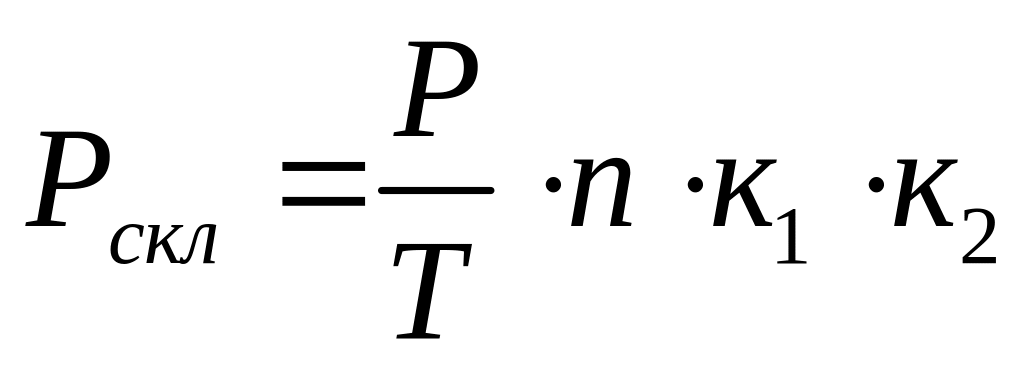

Количество материала, подлежащего хранению на складе, надо определять по формуле:
,
где
Р - общее количество материалов, необходимых для строительства;
Т - продолжительность расчетного периода, дней;
n - норма запасов материалов в днях, принимаемая для
автотранспорта с расстоянием доставки менее 50 км;
К1 - коэффициент неравномерности поступления материалов на
склады, принимаемый для автомобильного транспорта 1.1,
К2 - коэффициент неравномерности потребления материалов,
принимаемый 1.3.
Нормы запаса в днях принимаются по Приложению 13.
Полную площадь склада без проходов надо определять по формуле:
,
где
q - количество материалов, укладываемое на 1 м2 площади склада (Приложение 11);
Общая площадь склада S вычисляется по формуле:
,
где
β – коэффициент использования площади склада (Приложение 12)
Размеры и типы складов рекомендуется принимать в соответствии с унифицированными типовыми секциями (Приложение 10)
а) передвижной тип - рекомендуется принимать при сроке строительства объекта 6 месяцев;
б) контейнерный тип (одиночный и блокируемый) - рекомендуется для срока строительства объекта до 18 месяцев;
в) сборно-разборный тип (одно- и двухпролетные) - рекомендуется при сроке нахождения на объекте - 36 месяцев.
3.9.3 Расчет потребности в воде
Потребность в воде необходимо рассчитывать на производственные (Qпр.), хозяйственно-бытовые (Qхоз.+Qдуш.) и противопожарные (Qпож.) нужды. Водоснабжение должно осуществляться с учетом действующих систем водоснабжения.
Общую потребность в воде (Qобщ) необходимо определять по формуле:
Qобщ. = 0.5 (Qпр +Qхоз.+ Qдуш.)+ Qпож
Расход воды на производственные нужды следует рассчитывать на основании календарного плана на день максимального расхода и норм расхода воды.
Секундный расход воды на производственные нужды надо определять по формуле:
где qсут. - максимальный суточный производственный расход каждого
потребителя воды (Приложение 14);
К1 - коэффициент неравномерности потребления воды, для
строительных работ равен 1.5;
n - количество часов работы в сутки, к которой отнесен расход воды
(продолжительность расхода).
Расход воды на хозяйственно-бытовые нужды следует рассчитывать на основании количества работающих, пользующихся услугами, и норм расхода воды.
Секундный расход воды на хозяйственно-бытовые нужды надо определять по формуле:
где N - максимальное число рабочих в смену;
q2 - норма удельного расхода воды на одного работающего в смену
(Приложение 15);
K2 - коэффициент неравномерности потребления воды (К2 = 3);
n - число часов работы в смену (продолжительность расхода).
Секундный расход воды на душевые установки надо определять по формуле:
,
где
N1 - количество рабочих, принимающих душ (N1 = 0.5 N);
q3 - норма удельного расхода воды на одного рабочего (Приложение 15)
n1 - продолжительность работы душевой установки.
Расход воды на пожаротушение следует принимать при площади строительной площадки до 30 га равным 10 л/с, 30-50 га - 15 л/с в случае расположения гидрантов на временном водопроводе при строительстве в неосвоенном районе. При наличии вблизи строящегося объекта постоянных сетей водопровода с установленными гидрантами на расстоянии, удовлетворяющем требованиям противопожарной безопасности, расчет потребности воды следует вести без учета расхода на пожаротушение (Qпож.) по формуле:
Qобщ. = Qпр. + Qхоз. + Qдуш
Расчет
диаметров труб водопроводной сети надо
определять по формуле:
где V - скорость движения воды по трубам, принимая для больших
диаметров 1.5 - 2.0 м/с, для малых - 0.7 - 1.2 м/с, = 3.14.
Если диаметр трубы по расчету не соответствует ГОСТу, надо принимать трубу ближайшего большего диаметра, имеющегося в ГОСТе.
Пример.
Обеспечение строительной площадки водой предусматривается из временного водопровода, который подключается к существующему водопроводу. Для противопожарных целей проектируется на территории площадки постоянный водопровод с пожарными гидрантами, которые могут использоваться вы период строительства.
При проектировании временного водопровода производится расчет общего сметного расхода воды на производственные нужды Qпр. и хозяйственные нужды Qхоз.
Для расчета расхода воды на производственные нужды выбираем те работы, где расходуется наибольшее количество воды за смену. Для выполнения штукатурки внутри помещений в объеме 3010,55 м2 и подготовке поверхности под окраску в объеме 1022,94 м2 требуется удельный расход воды 7 л на м2. Работы выполняются в течение 24 дней. Суточный темп выполнения работ 168,06м2. Потребность в воде 168,06*7=1176 л

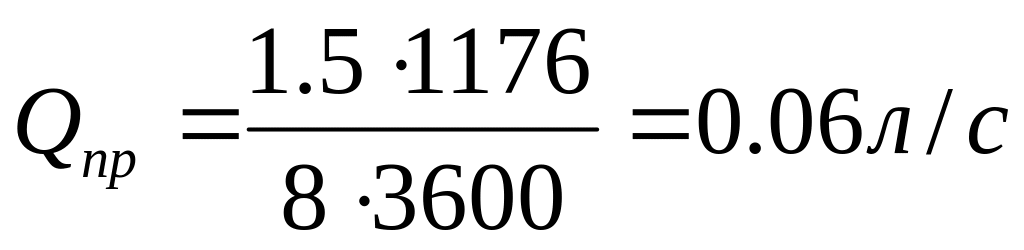

Расход воды для производственных нужд рассчитываем по формуле:

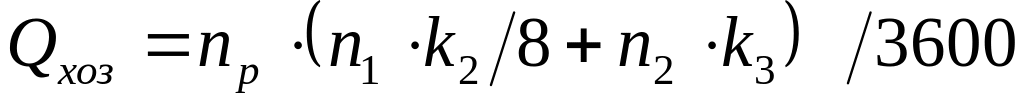

Расход воды на хозяйственно-бытовые нужды складывается из расхода воды на приготовление пищи, на работу душевых установок и питьевые потребности:
,
где
-
наибольшая численность рабочих в смену
-
норма потребления воды на 1 человека в
смену
л
-
норма потребления воды на прием водного
душа
л
-
коэффициент неравномерности потребления
воды
-
коэффициент, учитывающий отношение
пользующихся душем к наибольшей
численности рабочих в смену
Так как вблизи строящегося объекта на расстоянии, удовлетворяющем требованиям пожарной безопасности, на постоянном водопроводе установлены пожарные гидранты, то расчет воды на пожаротушение не производим.
Общая потребность в воде определяется по формуле:
Диаметр труб временного водопровода определяется по формуле:
,
где
-
суммарный расход воды м3/с
-
скорость движения воды по трубам
=1,2
м/с
Принимаем диаметр труб – 15 мм для временного производственно-хозяйственного водопровода.
