    1. Обзор научно-технической информации по теме (направлению) выпускной квалификационной работы.

Рассмотрим различные научные статьи для задачи «Оптимальное планирование Интернет проекта».

«Управление проектами в эпоху рыночной России начало активно развиваться в 90-х годах – появились профессиональные объединения, стандарты, системы сертификации по управлению проектами. В конце 90-х годов и начале 21 века управление проектами получило широкое распространение как управленческая технология в бизнесе и превратилось из более теоретической области знаний в практически применимую дисциплину.

На сегодняшний день большинство российских компаний находятся на ненулевом уровне зрелости по управлению проектами и на передний план выходят такая управленческая технология, как управление портфелем проектов.

Стабилизация российской экономики, ужесточение конкурентного взаимодействия, диверсификация бизнесов и организационных структур компаний – все это ведет от точечного развития (реализовывавшегося через конкретные проекты) к необходимости осуществлять поступательное сбалансированное развитие (достигать весь комплекс стратегических целей с учетом рисков и ограниченности ресурсов корпорации) – т.е. управлять портфелем проектов.

В данной статье рассказывается о некоторых методологических подходах к управлению портфелем проектов и о возможностях, заложенных в новый продукт по управлению портфелем проектов – Microsoft Project Portfolio Server.

Определение портфеля проектов как объекта управления

На сегодняшний день существует целый ряд методологических подходов к управлению портфелем проектов, каждый из которых дает свое определение, и по-своему структурирует жизненный цикл управления портфелем проектов:

  • стандарт PMI по управлению портфелем проектов

  • Национальные Требования к компетенции специалистов по управлению проектами

  • ряд методологических наработок российских и зарубежных консалтинговых компаний.

В данной статье не приводится анализ различий в методологических подходах, а портфель проектов определяется таким образом, чтобы наиболее прозрачно продемонстрировать управленческие инструменты, которые могут быть применимы на практике.

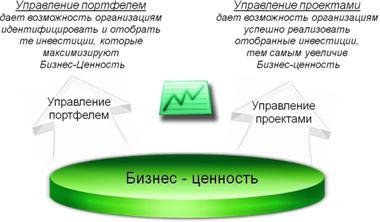

Провести некоторую черту между управлением проектами и управлением портфелем можно следующим образом:

Другими словами, управление портфелем отвечает на вопрос «Какие проекты являются правильными, т.е. имеют максимальную ценность для компании?», а управление проектами позволяет правильно управлятьэтими правильными проектами – т.е. достигать проектные цели, не выходя за рамки проектных ограничений, тем самым обеспечивая эту ценность.

Жизненный цикл управления портфелем проектов

Фаза Создания портфеля проектов

Основной целью фазы создания портфеля проектов является формирование пула проектов, которые потенциально затем могут быть инициированы и приняты к реализации. Т.е. на данной фазе осуществляется сбор проектных (инвестиционных) инициатив и заявок без учета финансовых и иных ограничений Компании.

В разных компаниях данная фаза может быть организована по-разному – в зависимости от масштаба компании и объема проектных заявок. В основном, все это сводится к двух-шаговой структуре:

  1. сначала проектная идея прорабатывается укрупненно (в разных компаниях могут использоваться различные формы – Проектная заявка, Инвестиционная заявка, Запрос на реализацию проекта и т.д.). Цель этой проработки – получение оценки того, насколько данная идея удовлетворяет стратегическим целям Компании и является ли реализация данной идеи целесообразной и актуальной.

  2. после согласования и утверждения проектной идеи (инвестиционной заявки) проводятся технологические, экономические и иные изыскания/расчеты (в форме ТЭО, Бизнес-плана и т.д.). Целью данных расчетов является оценка того, насколько эффекты от реализации данной идеи соответствуют вложениям в ее реализацию.

После согласования и утверждения Бизнес-плана, данный проект попадает в пул проектов, потенциально интересных для реализации в составе портфеля проектов.

В крупных компаниях данные 2 этапа могут разбиваться на подэтапы. Например, для многих крупных компаний характерно разбиение этапа 2 на два подэтапа:

  1. Расчет проекта без учета возможностей по его финансированию (когда принимается, что проект будет финансироваться за счет собственных средств). На этом этапе рассматриваются альтернативы с точки зрения технологических и организационных вариантов реализации проекта, выбирается оптимальный вариант и для него рассчитывается экономическая эффективность.

  2. Расчет проекта с учетом альтернативных вариантов его финансирования (связанное кредитование, проектное финансирование, гранты, долевое участие и т.д.). На этом этапе учитывается различная стоимость денег, привлекаемых из различных источников, а также возможности по разделению проектных рисков с внешними участниками.

Фаза отбора портфеля проектов

Целью фазы отбора портфеля проектов является отбор проектов в портфель с учетом финансовых и иных ограничений портфеля. Т.е. на данной фазе из полученного на фазе создания пула потенциальных проектов создается тот портфель, который будет принят к реализации.

Типичный процесс на данной фазе также состоит из двух этапов, которые могут модифицироваться в зависимости от специфики бизнеса и организационной структуры компании:

  1. Ранжирование (приоритизация) проектов. Т.к. в условиях ограниченности финансовых ресурсов для Компании крайне важно реализовывать наиболее эффективные и стратегически значимые проекты, то на первом этапе необходимо выстроить проекты в порядке убывания их значимости для того, чтобы на следующем этапе производить отбор.  Ранжирование может производиться по различным критериям. В рыночно-ориентированных компаниях в основном ранжирование опирается на экономические и инвестиционные показатели (NPV, срок окупаемости и т.д.).  В компаниях, владеющих инфраструктурой и капитальными объектами, часто в ранжировании участвуют технологические показатели – т.е. проекты приоритизируются по их технологической эффективности. В компаниях, которые помимо экономической эффективности, несут на себе нагрузку в виде социальных и государственных обязательств (естественные монополии, госкомпании), в ранжировании могут участвовать показатели социальной эффективности и другие, более специфичные, показатели. На данном этапе наиболее силен субъективный фактор – включаются лоббистские силы, которые пытаются доказать руководству, что их проекты самые эффективные и нужные для компании. Для того чтобы максимально уйти от данного субъективного фактора, необходимо разрабатывать соответствующие методики, в которых были бы прописаны показатели и принципы, на основании которых осуществляется ранжирование.

  2. Отбор проектов. После того как проекты проранжированы, начинается этап отбора – какие принять к реализации, а какие нет. Наиболее приоритетные отбираются в первую очередь, наименее – в последнюю.  При этом вариантов решений может быть много – например, если у компании не хватает средств на реализацию каких-то проектов, она может привлечь эти деньги с рынка и реализовать больше проектов, что увеличит совокупную эффективность портфеля.

Фаза планирования портфеля проектов

На фазе планирования портфеля проектов осуществляются:

  • запуск проектов (назначение менеджеров проектов, формирование организационных структур, выпуск Уставов проектов)

  • допланирование (детализация всех видов планов относительно приведенных в бизнес-плане до степени, необходимой для успешной реализации проекта)

  • выделение ресурсов (выделение конкретных людей, производственных мощностей и т.д.)

Спецификой данной фазы относительно фаз инициации и планирования отдельных проектов является то, что при планировании портфеля проектов должны учитываться разделяемые ресурсы (т.е. те ресурсы, которые будут потребляться несколькими проектами) – и ресурсные конфликты должны разрешаться уже на этой фазе.

Фаза управления реализацией

На фазе управления реализацией выполняются следующие задачи:

  • мониторинг выполнения проектов в портфеле, анализ отклонений при реализации проектов и их влияния на связанные проекты и портфель в целом;

  • координация ресурсов. В ходе реализации некоторые проекты могут приостанавливаться, а их ресурсы перебрасываться на другие, более приоритетные проекты.

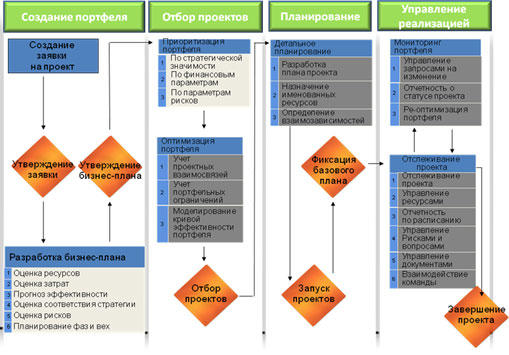

С учетом всего вышеописанного типовой жизненный цикл управления портфелем проектов более детально можно схематично изобразить следующим образом:

»

Автором статьи рассматривается некоторые аспекты стратегического бизнес планирования Интернет-проекта:

«Бизнес-планирование является одним из первых и ключевых элементов проекта. В ходе работы над бизнес-планом исследуется рынок, потребительские свойства и преимущества создаваемого бизнеса и планируемого к продаже продукта, составляется план действий, определяются необходимые ресурсы и т. п.

Глубина и правильность бизнес-планирования, учет всех факторов, определяющих рыночную ситуацию на первом этапе  реализации проекта часто определяют его успех или провал, будь то небольшой интернет-магазин или мегапортал транснациональной компании.

Кроме того, если для реализации проекта требуется привлечение инвестиций, бизнес-план является  основным документом для работы с инвесторами.

При составлении бизнес-плана следует помнить ряд общих правил. Бизнес-план должен:

  • содержать четко сформулированную и тщательно продуманную бизнес-идею;

  • быть понятным не только для его составителя, но и для читателей;

  • отражать возможность выйти на новый или больший, прибыльный рынок;

  • содержать только реалистические, обоснованные прогнозы;

  • учитывать все возможные трудности, включая действия конкурентов и различные изменения рыночной ситуации;

  • содержать четкие финансовые выкладки, определяющие конкретные потребности в средствах на каждой стадии проекта, а так же сроки возврата инвестиций и выхода проекта на уровень прибыльности.

При подготовке бизнес-плана нужно постараться посмотреть на него глазами инвестора - насколько убедительным и привлекательным окажется документ в его глазах.

Типичный бизнес-план для интернет-проекта состоит из следующих разделов:

  • Описание проекта.

  • Описание рынка

  • Описание конкурентов

  • Конкурентные преимущества

  • Интеллектуальная собственность

  • План реализации проекта

  • Краткосрочный финансовый план (на полгода - год)

  • Среднесрочный финансовый план (три - пять лет)

  • Информация о команде

Рассмотрим эти разделы подробнее.
