11. Планирование себестоимости смр

Под себестоимостью строительно-монтажных работ понимаются выраженные в денежной форме затраты на выполняемые собственными силами работы, связанные с использованием в процессе строительного производства материальных, трудовых, природных и иных ресурсов, основных фондов, других затрат на производство и реализацию, а также налогов, отчислений и платежей, относимых согласно действующему законодательству на себестоимость продукции (работ, услуг).

Себестоимость строительно-монтажных работ – это стоимостная оценка потребленных в процессе производства и реализации строительной продукции ресурсов (сырья, материалов, топлива, труда работников, износа основных средств и т.д.).

Затраты, включаемые в себестоимость строительно-монтажных работ, классифицируются на элементы и статьи, затраты отчетного и будущих периодов, основные и накладные, прямые и косвенные.

По связи произведенных затрат с соответствующими отчетными периодами, к которым они относятся, различают затраты отчетного и будущих отчетных периодов. Затраты, включаемые в себестоимость работ, услуг отчетного периода, состоят из текущих расходов отчетного периода и относящихся к нему расходов будущих периодов, произведенных в предыдущих отчетных периодах (например расходы на устройство временных зданий и сооружений, подписку на периодические издания и т.д.).

В зависимости от функционального назначения, роли и характера затрат, расходы подразделяются на основные и накладные. Основные расходы обусловлены технологическим процессом ведения строительно-монтажных работ, без них он невозможен. Накладные расходы связаны с организацией, обслуживанием строительного производства и управлением.

В зависимости от способов включения в себестоимость затраты подразделяются на прямые и косвенные.

Прямые затраты в момент их возникновения непосредственно относятся на строительные объекты (расход строительных материалов, конструкций и деталей, основная заработная плата рабочих, расходы на эксплуатацию строительных машин и механизмов и др.), а косвенные расходы распределяются по объектам учета специальными расчетами (накладные расходы, премирование за производственные результаты и др.).

В строительстве различают сметную (нормативную), плановую и фактическую себестоимость.

Сметная (нормативная) себестоимость ( ) отражает затраты, определяемые сметными расчетами исходя из принятых сметных нормативов и может быть представлена в виде:

,

где - сметная стоимость строительно-монтажных работ, руб.;

Пн – сумма плановых накоплений, принятых согласно установленным нормативам, руб.

Сметная себестоимость рассчитывается в сметной документации на основании нормативных расценок и сметных цен на ресурсы. Сметная себестоимость является базой для расчетов плановой себестоимости и позволяет определить нормативный уровень затрат.

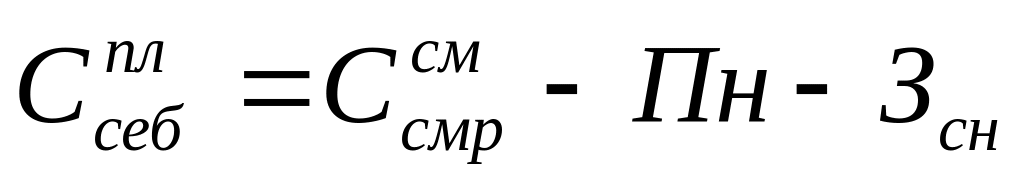

Плановая себестоимость ( ) – это планируемые затраты на выполнение строительно-монтажных работ, определяемые с учетом принятых для конкретного объекта организационно-технических решений, направленных на снижение себестоимости. Она устанавливается на основе технико-экономических расчетов с учетом реальных условий производства.

,

где Зсн – задание по снижению себестоимости (устанавливаются соответствующими плановыми расчетами или может приниматься в процентах от себестоимости), руб.

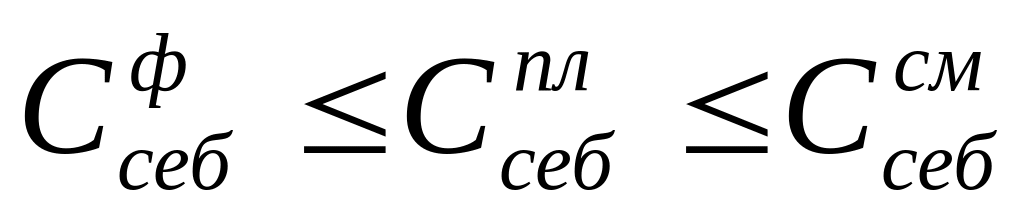

Планирование себестоимости ведется строительной организацией самостоятельно. Положительной следует считать тенденцию, направленную на снижение себестоимости, т.е. должно соблюдаться неравенство:

.

Фактическая себестоимость ( ) складывается из фактических затрат строительной организации на выполнение работ. Она рассчитывается по отчетным данным бухгалтерского учета и позволяет вести контроль за использованием материальных, трудовых и финансовых ресурсов, израсходованных на выполнение работ.

,

где - фактическая стоимость соответственно материалов, заработной платы, затрат на эксплуатацию строительных машин и механизмов, накладных расходов, прочих затрат и налогов, относимых на себестоимость, руб.

Для повышения эффективности деятельности организации следует стремиться к тому, чтобы:

.

То есть, все мероприятия организационно-технического планирования должны быть направлены на снижение себестоимости на единицу продукции.

Затраты, включаемые в себестоимость строительно-монтажных работ группируются по следующим элементам:

  • материальные затраты (за вычетом стоимости возвратных отходов);

  • расходы на оплату труда;

  • отчисления на социальные нужды, уплачиваемые в соответствии с законодательством;

  • амортизация основных средств и нематериальных активов;

  • прочие затраты.

Состав затрат, включаемых в себестоимость строительно-монтажных работ определен Методическими рекомендациями по планированию и учету затрат на производство строительно-монтажных работ, утвержденных приказом Министерства архитектуры и строительства Республики Беларусь от 11.01.2000 г. № 3.

Экономический смысл снижения себестоимости строительных работ заключается в том, что снижение себестоимости:

  1. выступает важнейшим фактором роста прибыли;

  2. обеспечивает снижение цены на строительную продукцию;

  3. уменьшает потребность в оборотных средствах и других ресурсах.

К основным направлениям снижения себестоимости строительных работ относятся:

  • снижение расходов на материальные ресурсы и основные средства;

  • рост производительности труда;

  • снижение расходов по управлению и обслуживанию производства.

По своему характеру и экономическому значению все факторы, влияющие на формирование себестоимости подразделяются на внепроизводственные и внутрипроизводственные.

К внепроизводственным факторам относятся: изменение цен на энергоносители, тарифов на перевозку грузов; технический прогресс в отраслях; система финансирования и кредитования строительства; нормативы отчислений на социальную защиту населения, налоги, сборы и отчисления в бюджет и внебюджетные фонды, инфляционные процессы.

К внутрипроизводственным факторам относятся: совершенствование организационной структуры управления; применение передовых технологий производства; повышение качества работ; повышение производительности труда; сокращение сроков строительства; эффективное использование и экономия ресурсов.

Планирование себестоимости СМР является составной частью системы планов строительной организации. Целью планирования себестоимости СМР является:

  1. Определение затрат для производства работ в установленные заказчиком сроки при эффективном использовании всех видов ресурсов.

  2. Определение прибыли и возможностей производственного и социального развития строительной организации исходя из размера прибыли, остающейся в ее распоряжении.

  3. Организация внутрифирменного хозяйственного расчета подразделения строительной организации.

Исходными данными для разработки плана по себестоимости являются:

1). Производственная программа;

2). План технического развития;

3). Система норм и нормативов

4). Результаты анализа затрат за предыдущий период;

5). Информация о ценах и тарифах, и динамика их изменений;

6). План по труду.
