Определение количества транспортных средств при монтаже конструкций с предварительной раскладкой у мест монтажа (колонны, плиты покрытия, фермы (30м))

Количество транспортных средств определяется по формуле, шт.:

,

где tц – продолжительность транспортного цикла, мин.; tраз – продолжительность разгрузки конструкций, доставляемых транспортным средством за один рейс, мин.

Продолжительность транспортного цикла, мин.:

,

где tп – время погрузки конструкций (5мин.); tг – время груженого хода транспорта; - время холостого хода; tраз – время разгрузки (5мин.); n – кол-во элементов перевозимых за один рейс

,

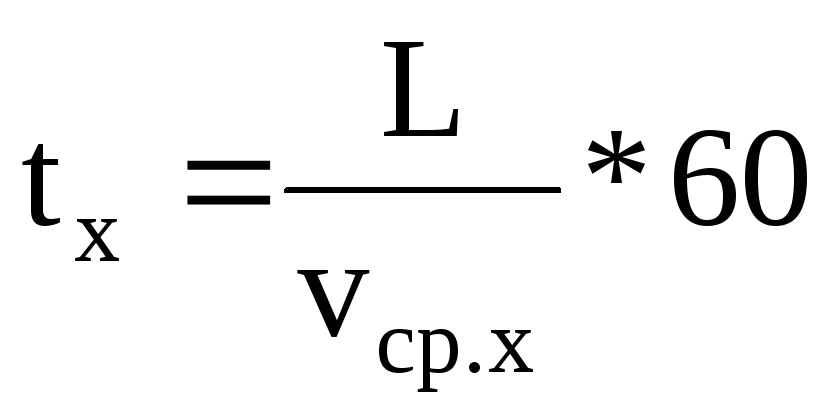

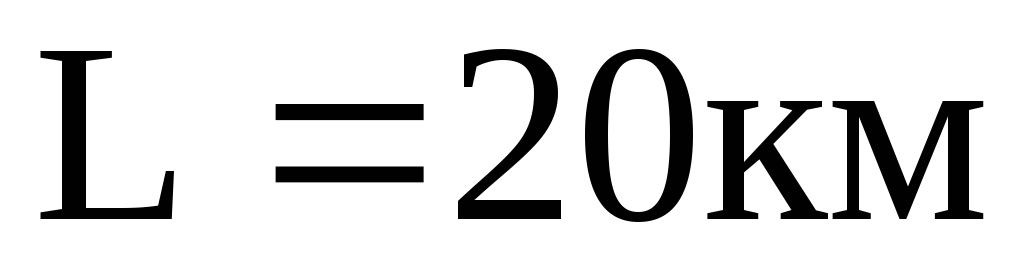

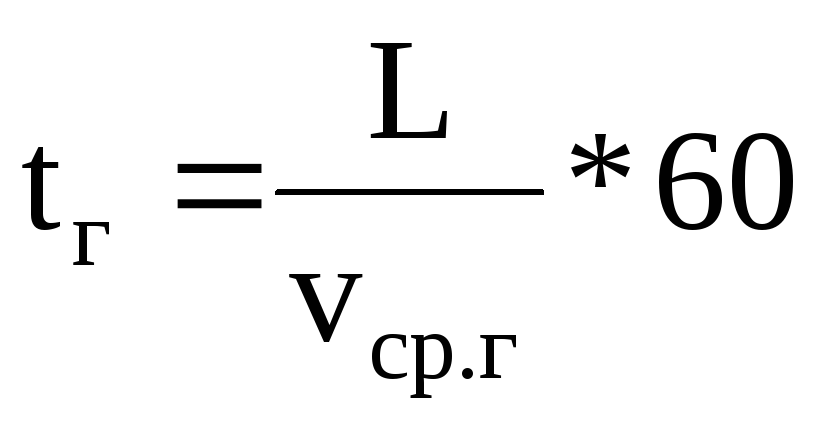

где - дальность транспортировки; - средняя скорость движения.

,

где - дальность транспортировки; - средняя скорость движения.

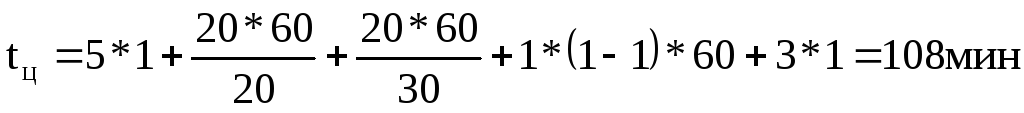

Колонны крайнего ряда

Колонны среднего ряда

Плиты покрытия

Стропильные фермы (30м)

ство.

Определение количества транспортных средств при монтаже конструкций с транспортных средств (подкрановые балки, подстропильные балки, стропильные фермы (18м и 24м))

Количество транспортных средств определяется по формуле, шт.:

,

где tц – продолжительность транспортного цикла, мин.; – продолжительность монтажа конструкций, доставляемых транспортным средством за один рейс, мин.

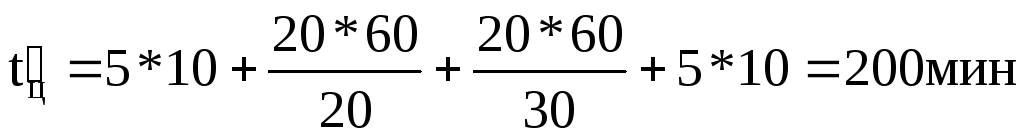

Продолжительность транспортного цикла, мин.:

,

где tп – время погрузки конструкций (5мин.); tг – время груженого хода транспорта; - время холостого хода; tраз – время разгрузки (5мин.); n – кол-во элементов перевозимых за один рейс:

,

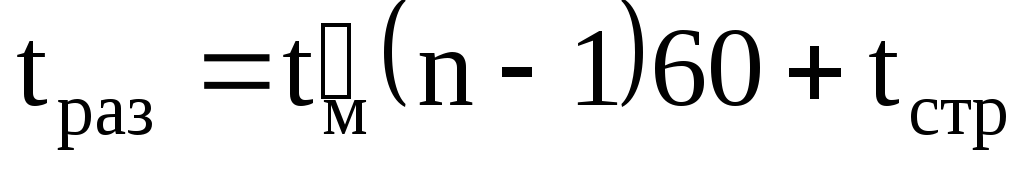

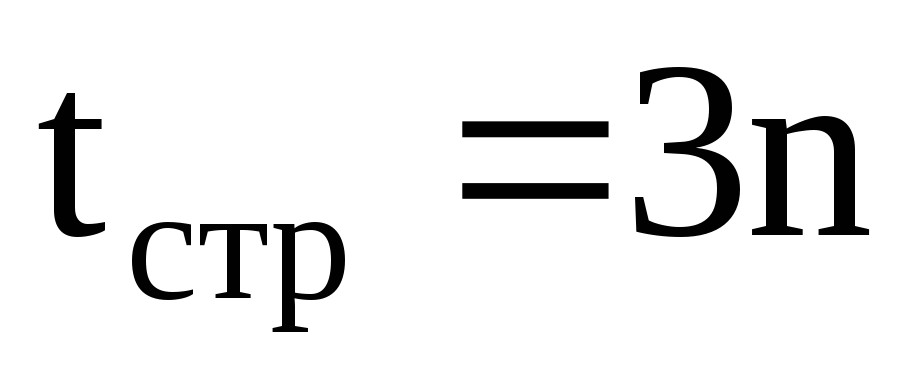

где - норма времени , маш.-ч; - продолжительность строповки одного элемента.

,

где - дальность транспортировки; - средняя скорость движения.

,

где - дальность транспортировки; - средняя скорость движения.

Подкрановые балки (6м)

Подкрановые балки (12м)

Подстропильные балки

Стропильные фермы (18м)

Стропильные фермы (24м)

Определение количества транспортных средств при монтаже конструкций со сменой прицепа на строительной площадке и на заводе (стеновые панели)

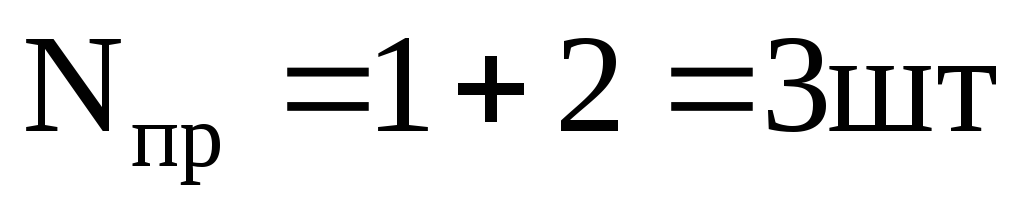

Количество прицепов определяется по формуле, шт.:

,

где Nтр – количество тягачей, шт.

Продолжительность транспортного цикла, мин.:

,

где tпз, tпо – время, необходимое на смену прицепов соответственно на заводе и на объекте (5мин.); tг – время груженого хода транспорта; - время холостого хода.

,

где – продолжительность монтажа конструкций, доставляемых транспортным средством за один рейс, мин.

- норма времени , маш.-ч.

,

где - дальность транспортировки; - средняя скорость движения.

,

где - дальность транспортировки; - средняя скорость движения.

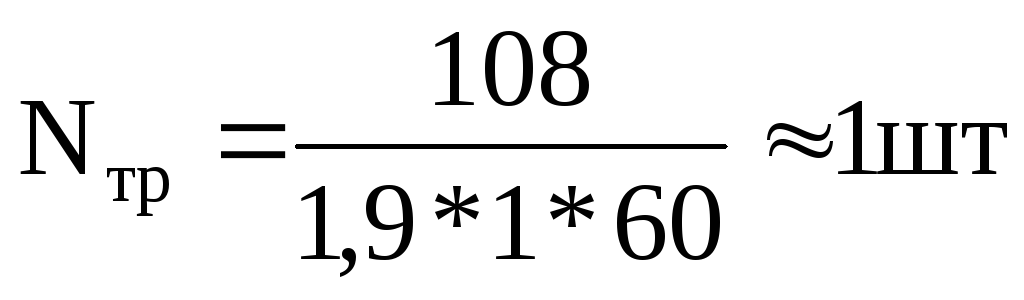

Стеновые панели (6*1,8м)

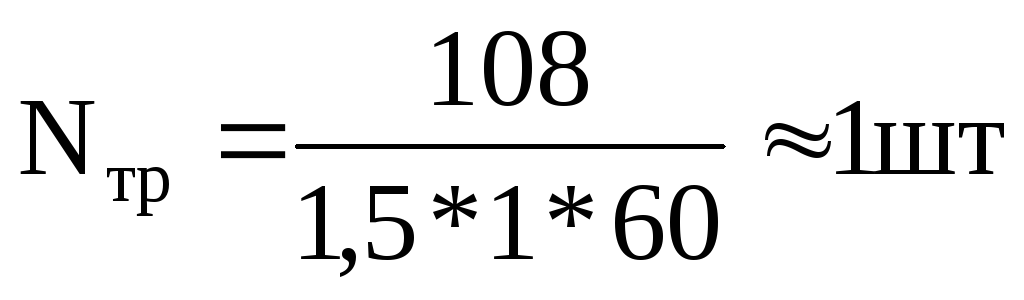

Стеновые панели (6*1,2м)

Транспортные средства

Позиция

Сборный элемент

Масса элемента, т

Размер элемента, м

Наименование и марка транспортного средства

Грузоподъемность транспорта Q, т

Кол-во элементов, перевозимых за один рейс, шт.

Коэффиц. грузоподъемности транспорта Кг

Кол-во транспортных средств, шт.

Тягач

Прицеп

1

Колонны крайнего ряда

8,5

1*0,5*13,95

Колоновоз роспуск 1ПР-10 Главленинградстроя

25

3

1,02

9

-

2

Колонны среднего ряда

13,2

1,4*0,5*13,25

Колоновоз роспуск 1ПР-10 Главленинградстроя

25

2

1,056

12

-

3

Плиты покрытия

2,3

2,98*5,96*0,3

Плитовоз переоборудованный МАЗ-5245Б

12,5

5

0,92

6

-

4

Стропильные фермы (18м)

4,5

17,94*2,45

Фермовоз Одесский НПФ-18

14

3

0,96

1

-

5

Стропильные фермы (24м)

9,2

23,94*2,95

Фермовоз Министерство строительства БССР

10

1

0,92

1

-

6

Стропильные фермы (30м)

14,9

29,94*3,45

Фермовоз Главузбекстроя

30

2

0,99

12

-

7

Подкрановые балки (6м)

4,15

1*5,96*0,6

Балковоз одноосный роспуск Мосстройтранса

18

4

0,92

1

-

8

Подкрановые балки (12м)

10,7

1,4*11,96*0,65

Балковоз ПР-9-12 Мособлстройтранса

12

1

0,89

1

-

9

Подстропильные балки

12

11,96*1,5*0,7

Балковоз ПР-9-12 Мособлстройтранса

12

1

1

2

-

10

Стеновые панели (6*1,8м)

1,6

5,97*1,8

Панелевоз НАМИ-790

16

10

1

1

3

11

Стеновые панели (6*1,2м)

1,5

5,97*1,2

Панелевоз НАМИ-790

16

11

1,03

1

3
