- •Содержание.
- •I. Возведение промышленного здания ………………….................................2
- •I. Возведение промышленного здания
- •Характеристика монтируемого здания
- •Спецификация монтажных элементов
- •Калькуляция трудовых затрат и заработной платы рабочих
- •Выбор грузозахватных и монтажных приспособлений
- •Выбор методов монтажа и монтажных кранов
- •Сравнение монтажных кранов по экономическим показателям
- •Выбор и расчет количества транспортных средств
- •Определение количества транспортных средств при монтаже конструкций с предварительной раскладкой у мест монтажа (колонны, плиты покрытия, фермы (30м))
- •Определение количества транспортных средств при монтаже конструкций с транспортных средств (подкрановые балки, подстропильные балки, стропильные фермы (18м и 24м))
- •Определение количества транспортных средств при монтаже конструкций со сменой прицепа на строительной площадке и на заводе (стеновые панели)
- •Технологическая последовательность выполнения монтажных процессов
- •1.8.1 Организация работ при монтаже унифицированных производственных зданий
- •1.8.2 Колонны одноэтажных зданий
- •1.8.3 Подкрановые балки и стропильные конструкции
- •1.8.4 Плиты покрытий
- •Мероприятия по технике безопасности
- •Календарный график производства монтажных работ
- •Список, использованной литературы:
-
Сравнение монтажных кранов по экономическим показателям
Себестоимость механизированного процесса, грн.:
,
где =1,08 - коэффициент накладных расходов на затраты по эксплуатации машин; Спл.маш.-ч. - плановая себестоимость 1 маш.-ч работы крана, грн.; Тмаш.-ч.- трудоемкость работ в машино-часах, выполняемых данным краном на объекте; - коэффициент накладных расходов на заработную плату рабочих, участвующих в технологическом процессе, за исключением машинистов; З- заработная плата рабочих за исключением машинистов.
С01=1,08*(4,74*(183,2+174,8+8+390,25)+3,62*(152,8+171,6))+1,5*(110,86+54,05+4,19++42,98+91,9+97,49+164,86+362,29)=6532,6 грн
С02=1,08*(9,46*(183,2+174,8+8+390,25)+4,62*(152,8+171,6))+1,5*(110,86+54,05+4,19++42,98+91,9+97,49+164,86+362,29)=10738 грн
Трудоемкость механизированного процесса, чел.-ч:
где Зпл.маш.-ч – плановые затраты труда рабочих, приходящиеся на 1 маш.-ч работы крана; Тч - затраты труда рабочих, участвующих в технологическом процессе, за исключением машинистов.
Т01=(2,06*(183,2+174,8+8+390,25)+1,58*(152,8+171,6))+148,8+59,4+4,61+47,24+100,98+107,13+221,28+486,29=3246,16 чел.-ч
Т02=(3,18*(183,2+174,8+8+390,25)+1,85*(152,8+171,6))+148,8+59,4+4,61+47,24+100,98+107,13+221,28+486,29=4180,75 чел.-ч
Себестоимость монтажа 1т конструкций, грн.:
,
где Ф - объем работ, выполняемый комплектом машин, т.
Трудоемкость монтажа 1т конструкций, чел.-ч:
Приведенные затраты, грн.:
где Ен=0,15 - нормативный коэффициент эффективности; Кинв – инвентарно-расчетная стоимость машины, грн.; Тг- нормативное кол-во часов работы крана в году, ч.
Вычисленные экономические показатели по каждому варианту рассматриваемых комплектов кранов сводим в таблицу:
Технико-экономические показатели
№ п/п |
Наименование показателя |
Единица |
I вариант |
II вариант |
1 |
Себестоимость механизированного процесса С0 |
грн. |
6532,6 |
10738 |
2 |
Трудоемкость механизированного процесса Т0 |
чел.-ч |
3246,16 |
4180,75 |
3 |
Себестоимость монтажа 1т конструкций Сед |
грн. |
1,39 |
2,28 |
4 |
Трудоемкость монтажа 1т конструкций Тед |
чел.-ч |
0,69 |
0,89 |
5 |
Приведенные затраты П |
грн. |
8315 |
14370 |
Вывод о целесообразности I комплекта кранов делаем, исходя из минимума приведенных затрат.
-
Выбор и расчет количества транспортных средств
Стальные конструкции доставляют с заводов-изготовителей на приобъектные склады или непосредственно к месту монтажа железнодорожным или автомобильным транспортом, железобетонные конструкции как правило, специализированным автомобильным транспортом.
При перевозке конструкций по железной дороге соблюдают установленные габариты. Конструкции закрепляют на платформе, чтобы обеспечить их устойчивость в пути.
При транспортировании конструкций автомобильным транспортом их размещают в стандартных кузовах автомобилей или автомобильных прицепов. При этом для малоразмерных изделий (ступени, площадки и марши лестниц, ограждения лоджий, цветочницы) рекомендуется использовать контейнеры.
Длинномерные конструкции — колонны, панели перекрытий — перевозят на автомобильных полуприцепах (бортовых или платформенных), оборудованных приспособлениями для закрепления на них перевозимых элементов. Полуприцепы к седельным автомобилям — тягачам — имеют грузоподъемность от 2,5 до 7,5 т и габаритные размеры платформ 2200*6000...2300*12800 мм.

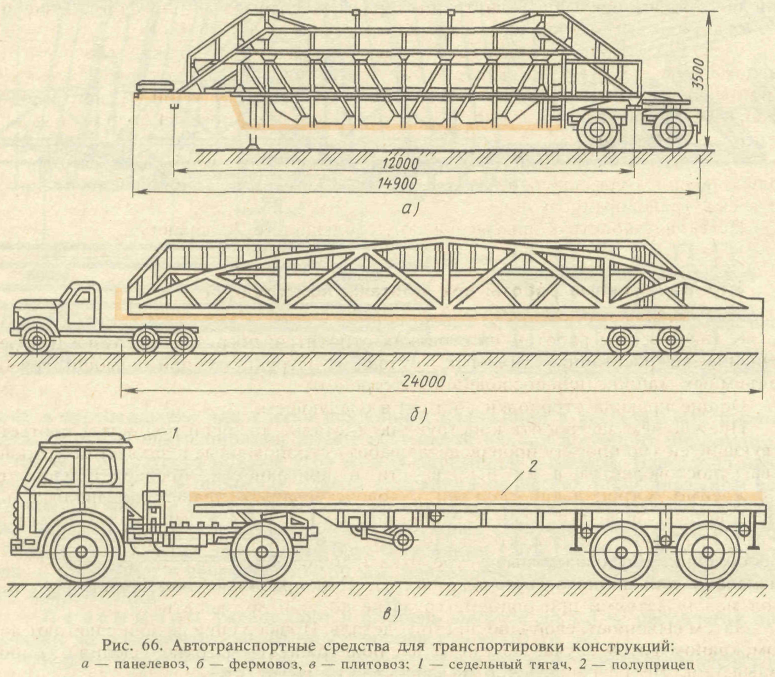

По виду перевозимых конструкций различают следующие полуприцепы: панелевозы (рис. 66, а) — для перевозки стеновых панелей и перекрытий; фермовозы (рис. 66, б)— для перевозки железобетонных ферм и стропильных балок; плитовозы и балковозы (рис. 66, в)—для перевозки плит покрытий и перекрытий, балок (ригелей), колонн, свай и других изделий; сантехкабиновозы — для перевозки санитарно-технических кабин и блоков лифтовых шахт; блоковозы — для перевозки объемных блоков.
Здания и сооружения монтируют с транспортных средств или с приобъектных складов, расположенных в зоне работы монтажных кранов или вне зоны.
Строительные конструкции (кроме колонн) транспортируют в проектном положении или близком к нему.
По известной массе конструктивных элементов, их габаритным размерам и количеству подбираем вид и марку транспорта с учетом принятой технологии выполнения монтажных процессов и записываем в таблицу.
На основании принятой марки транспортного средства рассчитываем их количество.
