3. Определение объёмов cтроительно-монтажных работ

На основе исходных данных и рис.1 компонуется конструктивная часть фундаментов здания и стен подвала, определяется количество типоразмеров

17

конструкций и в соответствии с прил. 4, 5, 6 составляется спецификация сборных железобетонных конструкций (табл. 2).

При устройстве гидроизоляции операциями процесса являются: подготовка поверхности под гидроизоляцию (очистка поверхности от грязи, наплывов раствора или бетона, заделка раковин раствором и т.д.); нанесение на поверхность грунтовочного состава; подготовка гидроизоляционного материала (перемотка рулонного материала с очисткой от присыпки и др.); послойное нанесение горячего битума перед приклейкой рулонного материала и послойное его наклеивание. Единицей измерения объёма работ в данном процессе можно принять 10 м2 гидроизоляционного покрытия. Необходимые для выполнения курсового проекта нормы времени на выполнение отдельных операций приведены в ЕНиР Е 11 (§ 37, 40, 74, 75) на изоляционные работы или в картах трудовых процессов и технологических картах.

Определение объёмов работ по остальным простым процессам производится по рабочим чертежам и действующим нормативам.

Результаты подсчёта объёмов работ по всем простым процессам сводятся в табл. 3.

Для анализа принятых вариантов и выбора наиболее выгодного по технико-экономическим показателям необходимо составить производственные калькуляции трудовых затрат на оба варианта. Подсчеты выполняются в табличной форме.

Производственная калькуляция на монтажные работы разрабатывается по форме табл. 4. Операциями, входящими в состав монтажных работ, являются: монтаж фундаментных плит; монтаж стеновых блоков подвала; подача бетонной смеси в бадьях; устройство бетонного пола подвала, монтаж плит перекрытия подвала; заливка швов между плитами перекрытий; устройство оклеечной гидроизоляции стен подвала. Необходимые для выполнения производственной калькуляции нормы времени на выполнение отдельных операций приведены в ЕНиР Е–4–1 (§1, 3, 7, 26); Е–1 (§6, 7); Е–19 (§38); Е–11 (§40). Нормы времени на выполнение остальных простых процессов в составе нулевого цикла, а также состав звена и расценки на все простые процессы принимаются из ЕНиР на соответствующие виды работ.

Количество машино-смен определяется путем деления произведения объема работ в условных единицах и нормы времени в машино-часах на продолжительность рабочей смены в часах. Стоимость эксплуатации машин, руб., определяется как произведение количества машино-смен на стоимость машино-смен (прил. 8).

Трудоемкость (затраты труда) определяются путем деления произведения объема работ А в условных единицах и нормы времени Н в человеко-часах на продолжительность рабочей смены в часах.

Заработная плата рабочих в руб. определяется произведением расценки Р в руб. на объем работ А в у.е. Общая себестоимость механизированных работ определяется на основании калькуляции по зависимости.

,

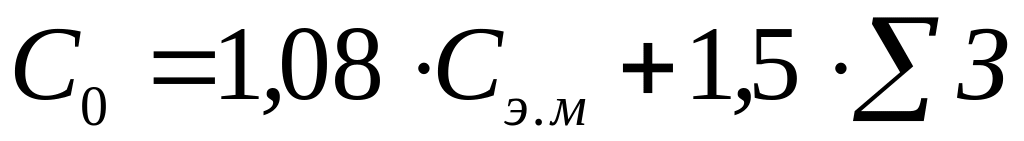

где C0 – общая себестоимость работ, руб.; – стоимость эксплуатации машин, руб. (итог по графе 12); – заработная плата всех рабочих, руб. (итог по графе 15); 1,08 и 1,5 – коэффициенты общестроительных накладных расходов. Общая трудоемкость , чел.-дн., определяется как итог по графе 14.

Сравнение вариантов производится по себестоимости и трудоемкости. Вариант, у которого эти показатели наименьшие, принимается для дальнейшей разработки. Предполагается, что продолжительность выполнения работ по вариантам одинаково.
