- •Введение
- •1.Определение объемов работ и разработка вариантов производства и работ.
- •1.2 Разработка варианта №2
- •2.Разработка сетевого графика строительства моста.
- •3.Определение потребности строительства в рабочей силе, материально-технических и энергетических ресурсах.
- •3.1. Расчет потребности в рабочей силе и строительстве жилых
- •3.2. Расчет потребности в строительных материалах и складах
- •3.3. Определение потребности строительства в машинах и механизмах.
- •3.4. Расчет потребности строительства в сжатом воздухе, тепле, воде и электроэнергии
- •4. Проектирование производственной базы строительства.
- •4.1. Расчет площадей и выбор типов складов.
- •4.2.Проектирование бетонного завода.
- •4.3.Определение потребности в строительстве временных производственных и административно-хозяйственных зданий и сооружений.
- •4.4.Расчет площадей временных зданий.
- •5. Расчет тяговых устройств.
- •Список используемой литературы.
2.Разработка сетевого графика строительства моста.
Для выбранного варианта производства работ составим сетевой график.
Сетевой график выгодно отличается от линейного тем, что на нем наглядно виден критический путь, что позволяет существенно облегчить управление ходом строительства.
График строится графоаналитическим способом. На схеме расшифрованы показатели строительства:
где
i, j – номера событий;
ТiР, ТjР – раннее свершение соответственно i-го и j-го событий;
ТiП, ТjП –позднее свершение соответственно i-го и j-го событий;
Пi, Пj – потенциал i-го и j-го событий;
ti-j – продолжительность работы;
Ai-j – требуемое количество рабочих;
Ri-j – резерв времени.
События изображаются кружками. Связи между событиями показываются стрелками. Стрелка направлена к зависимому событию от события, которое обязательно должно свершиться до того, как произойдет зависимое.
Работа показывается сплошной стрелкой, над стрелкой подписывается время работы.
Критический путь проходит через устройство первой и второй опор и сооружение первого и второго пролетных строений и обозначен на графике двойной линией. Время строительства моста получилось равным 129 суток, что практически равно продолжительности по линейному графику.
3.Определение потребности строительства в рабочей силе, материально-технических и энергетических ресурсах.
3.1. Расчет потребности в рабочей силе и строительстве жилых
и культурно-бытовых зданиях
По графику движения рабочей силы, составленному совместно с сетевым графиком, определим максимальное количество рабочих. Это необходимо для того, чтобы определить потребность в строительстве жилых и культурно-бытовых зданий.
Максимальное количество рабочих имеет место при начале сборки пролетных строений и равняется Араб=79 чел.

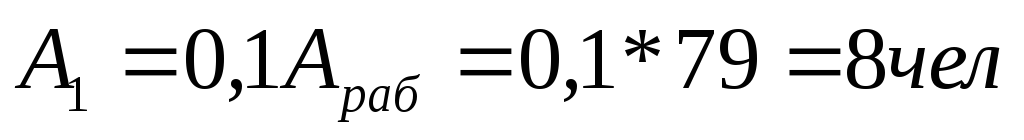

Количество инженерно-технических работников составляет 10% от рабочих, т.е.:
Общее количество работников на строительстве составит:
Необходимое количество работников в культурно-бытовых, коммунальных предприятиях и учреждениях, обслуживающих строительство может быть принято в размере 8% от количества работников на строительстве:

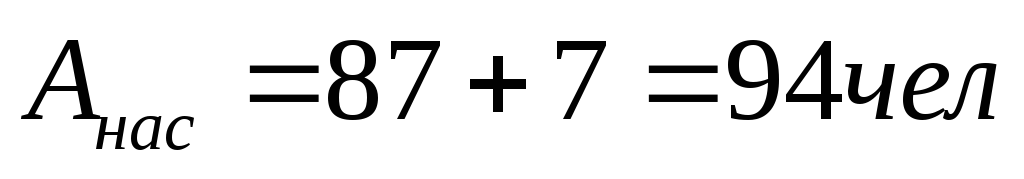

Общее количество населения в жилом городке составит:
Норма жилой площади для одиночек составляет 6м2/чел.
Таким образом, потребная жилая площадь определится по формуле:

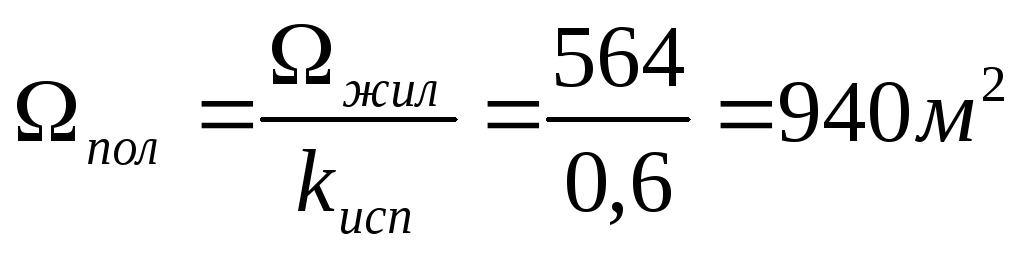

Полезную площадь жилых зданий (включающую также и подсобную площадь) можно вычислить:
,
где kисп=0,6 – коэффициент использования площади.
3.2. Расчет потребности в строительных материалах и складах
Расчет потребностей в строительных материалах производится на основании ведомости объемов работ по строительству моста.
Расход материалов на приготовление 1м3 бетона:
-
песка 0,5 м3
-
щебня, гравия 0,9 м3
-
цемента 400 кг =0,4 т
Объем бетонных работ:
Всего: V=700м3
Требуемые объемы материалов:
-
песка 350м3
-
щебня, гравия 630м3
-
цемента 280т
Расход арматурной стали на 1м3 железобетона:
монолитная кладка 300 кг
Всего арматуры М=(300*700)=210000кг =210т
Определение количества пиломатериалов(только на нужды строительства).
-
объем леса =25 мм – 3 м3
-
объем леса =40 мм – 9 м3
-
объем круглого леса =0,2 м – 18 м3
Определение потребности в сборных железобетонных конструкциях:
-
сборные блоки – 288 м3
Определение потребности в металлоконструкциях:
-
шпунтовое ограждение (Ларсен IV) – 77 т
-
пролетные строения – 161,3 т
-
вспомогательные сооружения (МИК-С) – 55 т.
