- •1. Производственный цикл изготовления продукции (работ, услуг)
- •1.1 Понятие производственного цикла, его продолжительность и структура
- •1.3 Экономическая функция производственного цикла, пути повышения его эффективности
- •2. Расчет производственного цикла на примере производства самоклеящейся ленты (скотча)
- •2.1 Характеристика ооо «Полимир»
- •2.2 Расчет производственного цикла производства самоклеящейся ленты (скотча)
- •2.3 Пути совершенствования организации производства
2.3 Пути совершенствования организации производства
Одной из актуальных задач предприятия является разработка мероприятий, связанных с сокращением длительности производственного цикла. Сокращение необходимо осуществлять одновременно по двум направлениям: уменьшают рабочий период цикла и полностью ликвидируют или сводят к минимуму различные перерывы. Все практические мероприятия по сокращению длительности производственного цикла вытекают из принципов построения производственною процесса, в первую очередь, из принципов пропорциональности, параллельности и непрерывности. Существует два основных направления по сокращению длительности производственного цикла.
Технический прогресс вызывает сокращение длительности производственного процесса в результате внедрения более современных технологических процессов; полного исключения некоторых операций или замены одних другими, более производительными; интенсификации длительности производственного процесса.
Длительность естественных процессов значительно сокращается в результате замены их соответствующими технологическими операциями.
Сокращение трудоемкости может быть достигнуто за счет изменения исходных материалов. Сокращение подготовительно-заключительного времени достигается внедрением поточного метода организации производства, типовых и универсальных приспособлений. Уменьшение продолжительности контроля качества выполняемых операций достигается их механизацией и автоматизацией, совмещением времени выполнения технологических и контрольных операций.
Технический прогресс находит свое выражение в повышении технологичности конструкции, которая проявляется в максимальном приближении конструкции к требованиям технологического процесса. Совершенствование организации производства оказывает часто решающее влияние на длительность производственного цикла.
Основные пути совершенствования организации труда и производства включают в себя:
-
рациональную планировку рабочих мест, в соответствии с последовательностью технологических операций и совершенствованием организации передачи деталей с операции на операцию внутри участка, цеха;
-
сокращение времени перерывов, вызываемых авариями оборудования, для чего необходима четкая организация планово-предупредительного ремонта оборудования;
3.ускорение вспомогательных процессов путем широкой их механизации и автоматизации, благодаря чему они не только быстрее выполняются, но и повышается надежность обслуживания основных процессов;
-
организацию подготовительной смены, в течение которой производится наладка оборудования, подготовка к производству материалов, инструмента, приспособлений,
-
внедрение сменно-суточного планирования и организация работ по часовому графику;
Вскрытию резервов сокращения длительности ПЦ способствуют фотографии рабочего дня занятых в различных стадиях ПЦ, которые позволят определить фактическую длительность рабочего времени цикла и время перерывов, как зависящих, так и не зависящих от рабочих. Для выявления резервов сокращения ПЦ могут быть использованы данные специальных наблюдений, либо данные планово-учетной документации.
Мероприятия по сокращению длительности ПЦ дают комплексный экономический эффект. Они создают предпосылки улучшения использования производственных мощностей, снижение удельного веса накладных расходов в себестоимости единицы продукции. Таким образом, сокращение длительности всех элементов ПЦ является важным условием улучшения многих технико-экономических показателей работы предприятия.
ЗАКЛЮЧЕНИЕ
Необходимым условием эффективной деятельности предприятия является рациональное построение организационной, производственной и управленческой структуры. Для успешного ведения производства необходимо рационально построить производственный процесс в пространстве, т.е. определить исходя из особенностей производства наиболее эффективную структуру предприятия.
Производственный цикл является одним из важнейших показателей технико-экономического развития, который определяет возможности предприятия по объему выпуска продукции и затраты на ее производство.
Длительность производственного цикла относится к нормативам организации производственного процесса. Важно как рациональное пространственное размещение, так и оптимальная длительность производственного цикла.
В работе были рассмотрены теоретические основы расчёта продолжительности производственного цикла, а также его структура, экономическая функция.
Сокращение длительности производственного цикла - один из важнейших источников интенсификации и повышения эффективности производства на промышленных предприятиях. Резервом уменьшения длительности производственного цикла служит совершенствование техники и технологии, применение непрерывных и совмещенных технологических процессов, углубление специализации и кооперирования, внедрение методов научной организации труда и обслуживания рабочих мест, внедрение робототехники.
СПИСОК ЛИТЕРАТУРЫ
1. Архипов В., Ветошнова Ю. Стратегии выживания промышленных предприятий // Вопросы экономики. - 2008.
. Архипова Л. Анализ элементов производственного менеджмента в условиях одновременного функционирования традиционного и фаундри производства [Текст] // Компоненты и технологии. - 2007.
. Асаул А.Н. Организация предпринимательской деятельности [Текст] - СПб: Питер, 2009.
. Базовая система микроэлементных нормативов времени (БСМ). Методические и нормативные материалы. [Текст] - М.: Экономика, 2008.
. Васильева Е.С. Понятие производственной структуры и её составные элементы [Электронный ресурс] //Справочник экономиста. - 2008 www.profiz.ru/se/1_2004/870/
. Грибов В.Д., Грузинов В.П.,Кузьменко В. Экономика организации (предприятия). [Текст] - М.: КноРус, 2008.
7. Джурабаев К.Т. <http://www.zone-x.ru/DispetchShowPage.asp?Group_Id=ba297443>, Гришин А.Т. <http://www.zone-x.ru/DispetchShowPage.asp?Group_Id=ba297444>, Джурабаева Г.К. <http://www.zone-x.ru/DispetchShowPage.asp?Group_Id=ba297445> Производственный менеджмент [Текст]: учебное пособие. - М.: КноРус, 2009.
8. Зайцев Н.Л. Экономика организации [Текст]: Учебник для вузов. - М.: Изд-во «Экзамен», 2008.
. Орлов А.И. Менеджмент: Учебник. М.: Издательство "Изумруд", 2008.
. Фатхутдинов Р.А. Производственный менеджмент [Текст]: учебник для вузов. - СПб: Питер, 2008.
. Производственный менеджмент:Учебник для вузов Под ред. проф. Ильенковой С. Д..- М.: ЮНИТИ-ДАНА, 2008
. Производственный менеджмент Учебник / Под ред. В. А. Козловского. - М.: ИНФРА-М, 2009.
ПРИЛОЖЕНИЯ
Приложение А

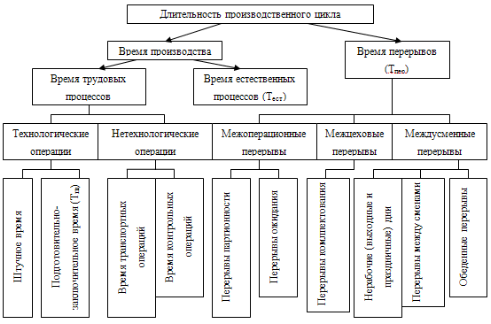

СТРУКТУРА ПРОИЗВОДСТВЕННОГО ЦИКЛА
Приложение Б

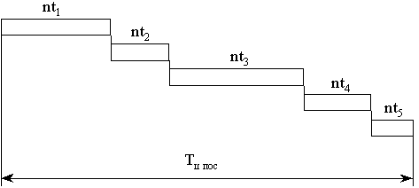

График последовательного вида движения

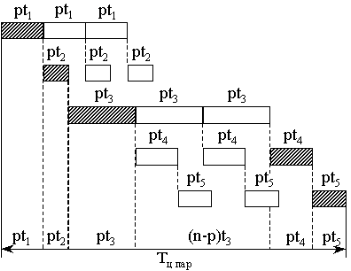

График параллельного вида движения

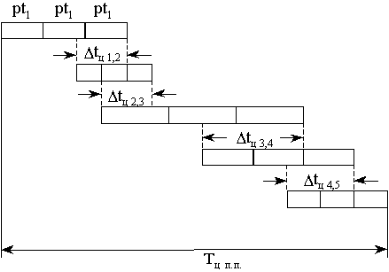

График параллельно-последовательного вида движения
Приложение В
Технологическая схема производства самоклеящейся ленты (скотча)
Приложение Г
Приложение Д
Наблюдательный лист фотографии рабочего времени
№ п/п |
Затраты рабочего времени |
Текущее время |
Прод., мин. |
Кол-во изделий, шт |
||
|
|
Часов |
Минут |
|
|
|
|
Начало работы |
8 |
00 |
|
|
|
|
Загрузка рулона (ширина 1,28 м, длина скотча 4000 м) на бобинорезательную машину |
8 |
15 |
15 |
|
|
|
Картонная труба (длиной 1,0-1,3 м) надевается на вал шпулерезки |
8 |
03 |
03 |
|
|
|
Включение шпулерезки |
8 |
04 |
01 |
|
|
|
Снятие вала с бобинорезательной машине и укладка его на шпулезагрузчик |
8 |
06 |
02 |
|
|
|
Нарезка втулок на шпулерезке (ширина 48) |
8 |
10 |
06 |
|
|
|
Загрузка готовых шпулек в шпулезагрузчик и |
8 |
11 |
01 |
|
|
|
Включение шпулезагрузчика |
8 |
12 |
01 |
|
|
|
Одевание картонных шпулек на вал бобинорезательной машины |
8 |
13 |
01 |
|
|
|
Перенос и укладка вала со шпульками на бобинорезательную машину |
8 |
15 |
02 |
|
|
|
Программирование бобинорезательной машины |
8 |
16 |
01 |
|
|
|
Перемотка скотча (длина по заказу) на шпульки: 60 м |
08 |
18 |
02 |
26 |
|
|
Снятие вала и установка на шпулезагрузчик |
08 |
19 |
01 |
26 |
|
|
Снятие готовых роликов скотча и перенос в прессовочную камеру |
08 |
20 |
01 |
26 |
|
|
Готовые ролики скотча одеваются на картонные втулки в прессовочной камере |
08 |
25 |
05 |
26 |
|
|
Укладка скотча в первичной упаковке в гофротару |
08 |
30 |
05 |
26 |
|
|
Уборка рабочего места |
08 |
35 |
05 |
|
|
|
Перенастройка оборудования с ширины 48 мм на ширину 75 мм |
10 |
05 |
95 |
|
|
|
Итого затрачено времени |
|
|
147 |
26 |
